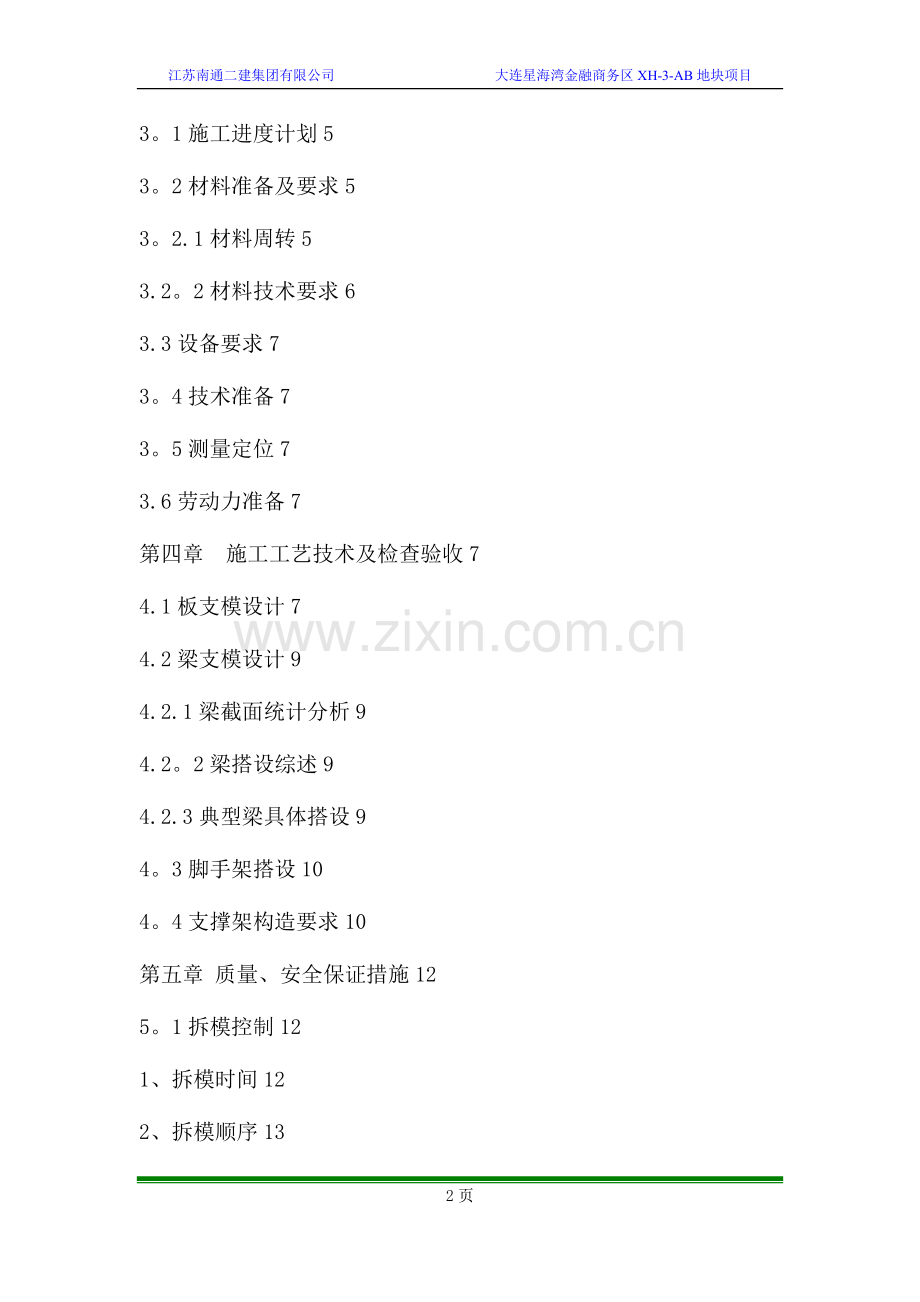

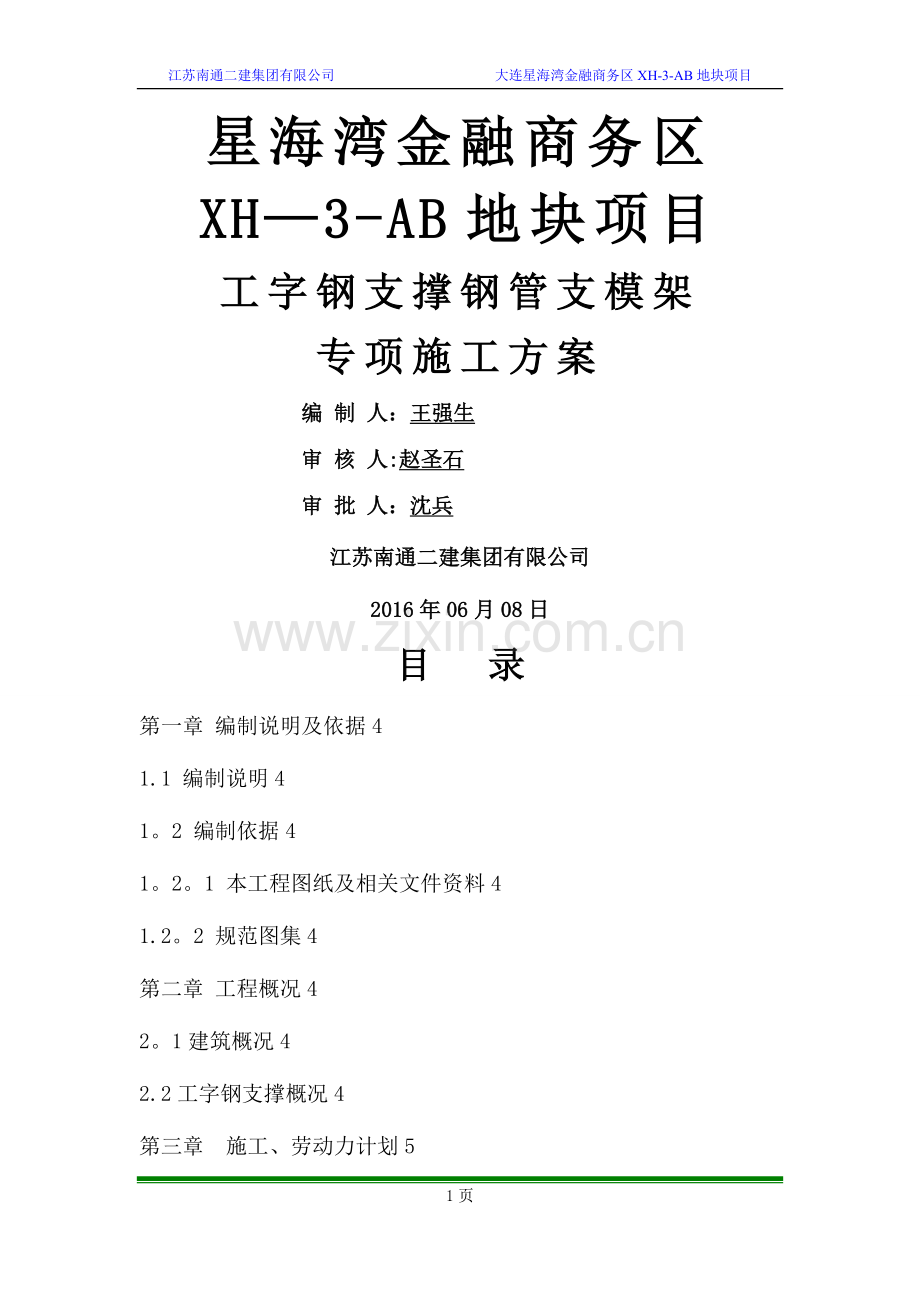

1、江苏南通二建集团有限公司 大连星海湾金融商务区XH-3-AB地块项目星海湾金融商务区XH3-AB地块项目工字钢支撑钢管支模架专项施工方案编 制 人:王强生审 核 人:赵圣石审 批 人:沈兵江苏南通二建集团有限公司2016年06月08日目 录第一章 编制说明及依据41.1 编制说明41。2 编制依据41。2。1 本工程图纸及相关文件资料41.2。2 规范图集4第二章 工程概况42。1建筑概况42.2工字钢支撑概况4第三章 施工、劳动力计划53。1施工进度计划53。2材料准备及要求53。2.1材料周转53.2。2材料技术要求63.3设备要求73。4技术准备73。5测量定位73.6劳动力准备7第四章
2、 施工工艺技术及检查验收74.1板支模设计74.2梁支模设计94.2.1梁截面统计分析94.2。2梁搭设综述94.2.3典型梁具体搭设94。3脚手架搭设104。4支撑架构造要求10第五章 质量、安全保证措施125。1拆模控制121、拆模时间122、拆模顺序133、拆模施工134、拆除支撑体系注意事项135。2质量保证措施145。3质量要求145.4安全架构155。5安全保证165。6应急措施175.6.1应急救援机构185。6。2应急救援机构职责185。6.3应急救援工作程序185。6.4应急救援装备195。6。5应急救缓药品205。6.6应急救援措施20第六章 文明施工措施25第七章 计算书
3、及相关附图257。1梁模板(扣件式)计算书257.2工字钢简支梁设计计算书343页江苏南通二建集团有限公司 大连星海湾金融商务区XH-3-AB地块项目第一章 编制说明及依据1.1 编制说明本方案主要针对大连星海湾金融商务区XH-3AB地块项目B区扶梯处梁板(45/S-Q)施工支模高度为4.8m楼层的模板支撑体系,主要包括该结构层的梁板。本方案主要包括模板的设计、搭设、监护、拆除等专项内容.1.2 编制依据1.2.1 本工程图纸及相关文件资料序号图纸及相关文件资料1大连市建筑设计研究院:星海湾金融商务区XH-3-AB地块项目施工图纸2星海湾金融商务区XH3AB地块项目施工组织设计1.2.2 规范
4、图集1混凝土结构工程施工质量验收规范(GB502042015)2建筑工程施工质量验收统一标准(GB50300-2013)3建筑施工高处作业安全技术规范(JGJ802011)4建筑施工扣件式钢管脚手架安全技术规范(JGJ1302011)5建筑施工模板安全技术规范(JGJ162-2008)6建筑施工安全检查标准(JGJ 59-2011)7建筑施工脚手架实用手册8建筑施工手册第五版9地方性法律法规及标准10危险性较大的分部分项工程安全管理办法建质200987号第二章 工程概况2。1建筑概况大连星海湾金融商务中心位于辽宁省大连市会展路、中山路东北侧地块,星海广场现代博物馆对面,东侧为浦东发展银行大厦,
5、北侧毗邻金融商务区二号路。功能以交易展示为主,配有配套办公及设备用房,地上51层,地下2层,总建筑面积146270m2。2。2工字钢支撑概况针对本工程图纸梁板设计情况,本工程B区扶梯处顶梁板(45/SQ)施工支模高度为4。8m楼层的工字钢支撑体系,主要包括该结构层的梁板,典型梁截面有300700等;楼层支模地基为地下一层楼面板。B区扶梯处支模统计表楼层层高(m)板厚(mm)砼强度轴线范围3层4。8100C304-5/SQ第三章施工、劳动力计划3。1施工进度计划本工程扶梯位置结构施工在二层顶结构完成后,计划三层结构施工周期约10天,在这10天时间内涉及到工字钢及钢管支撑搭设、监护、拆除等各项工作
6、.3。2材料准备及要求3。2。1材料周转本工程所需模板、木方的材料周转计划如下表:序号材料备注1模板15厚多层木模板2木方50100mm、4590mm3钢管483。04扣件直角扣件、对接扣件、十字扣件5国标工字钢“32a”、“16#”6国标槽钢127国标工字钢16#3。2。2材料技术要求1、本工程支模施工全部采用钢管脚手架(扣件式)搭设支撑体系。支模的纵横杆、内外立杆等均选用483.0钢管(计算书按483。0mm),模板采用15厚木模,背楞方木尺寸为4590mm(计算书按4590mm),梁底顶撑为可调节U形钢支托。所有材料必须具备相应合格证书,并按规范要求进行现场验收,检验合格后方可投入使用。
7、2、杆件材质要求:钢管应符合国家标准BG/T13293或BG/T3092.钢管表面应平直光滑,不应有裂纹分层和硬弯,两端面切斜的偏差1。7mm;壁厚允许偏差0。35 mm,外径允许偏差C3024小时2、拆模顺序模板拆除顺序与安装顺序相反,先支后拆,后支先拆,先拆非承重模板,后拆承重模板,先拆纵墙模板后拆横墙模板,先拆外墙模板,再拆内墙模板。3、拆模施工(1)梁板拆除:先将支撑上可调支托松下,使龙骨与模板分离,并让龙骨降至水平拉杆上,接着拆下全部边接模板的附件,再用铁钎撬动模板,使模板降下由龙骨支撑,拿下模板和龙骨.(2)梁、柱模在确保表面不受损坏时方可进行拆除.先拆除斜撑,再拆除模板和对拉螺栓
8、及附件,再用撬棍轻轻撬动模板,使之与砼分离。(3)拆下的模板及时清理粘结物,涂刷脱模剂,并分类堆放整齐,拆下的构配件及时集中统一管理,并做相应的防护处理。(4) 拆除模板时,操作人员应站在安全的地方,拆除跨度较大的梁下支顶时,应先从跨中开始,分别向两端拆除。4、拆除支撑体系注意事项(1) 拆除前应全面检查支撑体系的扣件连接、支撑体系等是否符合安全要求。(2)拆除支撑应先清除其上的杂物及地面的障碍物。(3)拆除作业应由上而下逐层进行,严禁上下同时作业.水平拉杆要跟随立杆逐层拆除.5、管理措施(1)楼面顶架、模板安装前,应对班组进行全面的技术安全交底,对安装方法、搭设安装顺序、技术标准、质量安全要
9、求等做好详细的技术交底工作。(2)在支顶安装过程中,应设置防倾覆的临时措施,待其安装完毕且核正无误后才予以固定。5。2质量保证措施(1)模板存放场地要平整夯实.模板平放时,要有木方垫架。立放时,模板触地处要垫木方,以此保证模板不扭曲不变形。不可乱堆放或在已组拼的模板上堆放分散模板和配件。(2)工作面己安装完毕的墙、柱模板,不准在吊运其他模板时碰撞,不准在预拼装模板就位前作为临时依靠,以防止模板变形或产生垂直偏差。工作面己安装完毕的平面模板,不可做临时堆料和作业平台,以保证支架的稳定,防止平面模板标高和平整产生偏差.(3)墙体模板拆除时先拆除斜撑,再卸掉水平背楞,用撬棍轻轻撬动模板,使模板与砼脱
10、离,不得用力过猛,特别是阴阳角及洞口模板。以免模板变形.(4)楼板模板拆除时先拆除水平拉杆,然后拆除立杆.梁模板拆除时先拆除侧模,再拆底模,拆除时砼强度能保证其表面及棱角不因拆模受损坏.模板拆除时混凝土强度必须满足要求。(5)方木堆放应整齐,按规格码放,下面垫上旧方木,下雨天要用塑料布盖上.由于胶合模板受潮膨胀,所以堆放地面要干燥,铺垫方木,下雨时,要及时覆盖,防止受潮.(6)涂刷脱模剂应在木工作业场地进行,严禁在模板安装完毕后涂刷,防止污染钢筋.(7)为保证结构位置断面准确,梁身平直,支模前应在砼表面弹出柱、梁构件边线控制线,故安装时带通线安装,放好支撑块.(8)为防止保护层地过大或过小,应
11、垫好保护层垫块。为保证结构物件位置细部尺寸,平整度符合要求,模板支完后应根据校核线进行检查校核。(9)浇筑前应有专人护模,检查各扣件的坚固情况及剪力撑、山形卡等。随时发现问题随时解决,消险隐患。(10)模拆除后,立即包上护角,并进行养护。5。3质量要求模板要求内平面平整,接缝严密,防止漏浆,模板安装的允许偏差详见下表:表 1 模板工程安装允许偏差表分项项目轴线位移截面尺寸标高垂直度平整度相邻模板高低差工艺标准允许偏差3mm2mm5mm3mm2mm1mm模板安装、预埋件及预留孔施工允许偏差见模板安装、预埋件、预留孔允许偏差表示.表 2 模板安装、预埋件、预留孔允许偏差表序号项目允许偏差(MM)检
12、查频率检验方法范围数量1相邻两板表面高低差刨光模板2每个构件4用尺量不刨光模板32表面平整度刨光模板34用2m直尺量不刨光模板53模内尺寸宽柱、桩51用尺量梁、衍架0、10板0、10高柱、桩0、51用尺量梁、衍架0、10板0、10长柱、桩0、51用尺量梁、衍架0、-5板0、54侧向弯曲柱、桩L/1500每个构件1沿构件全长拉线量取最大矢量梁、衍架H/1000板L/2000且105预留孔洞位置预应力钢筋孔道(梁端)3每个孔洞1用尺量其它106预埋件钢板联结板等位置3每个预埋件1用尺量平面高度21用尺量螺栓锚筋等位置101用水准仪量外露长度101用尺量5.4安全架构(1)安全管理体系根据项目组织机
13、构成立安全生产管理委员会,对安全生产实施统一领导,对保证安全生产的重大技术措施等问题进行决策.定期组织检查评比,制定奖罚制度,切实落实执行安全文明施工细则及奖罚制度。项目设安全总监一名、专职安全员两名,各专业及生产班组按人数的多少设兼职安全员。各安全员在施工现场跟踪检查,发现安全隐患由兼职安全员向专职安全员报告,重大问题还须向项目生产经理汇报,并立即下达整改通知单,限期整改。项目安全员进行监督复查安全隐患的整改情况。5.5安全保证1、金属扣件架搭设工程安全技术措施(1)梁、板下脚手架沿梁方向两边设置剪刀撑,靠近地面的地方设置扫地杆,水平连接杆和剪刀撑的钢管类型同脚手架钢管。(2)搭设前应严格进
14、行钢管的筛选,凡严重锈蚀、薄壁。严重弯曲及裂变的杆件不宜采用。(3)严重锈蚀、变形,螺栓螺纹已损坏的扣件不宜采用。(4)建筑金属的拉杆,不宜采用铅丝攀拉,必须使用埋件形式的钢性材料。(5)所有扣件紧固力矩,应达到45kgm。(6)同一立面的小横杆,应对等交错设置,同时立杆上下对直。(7)斜杆接长,不宜采用对接扣件。应采用叠交方式,二只回转扣件接长,搭接距离视二只扣件间隔不少于0.4m.2、模板工程安全技术措施(1)进入施工现场人员必须戴好安全帽,高空作业人员必须佩带安全带,并应系牢。安全带应高挂低用。(2)经医生检查认为不适宜高空作业的人员,不得进行高空作业。(3)工作前应先检查使用的工具是否
15、牢固,板手等工具必须用绳链系挂在身上,钉子必须放在工具袋内,以免掉落伤人,工作时要思想集中,防止钉子扎脚和空中滑落.工字钢上满铺脚手板,便于工人操作搭设模板支撑架,确保安全。(4)安装与拆除模板应搭脚手架,并设防护栏杆,防止上下在同一垂直面操作。(5)高空,复杂结构模板的安装与拆除,事先应有切实的安全措施.(6)二人抬运模板时要互相配合,协同工作。传递模板、工具应用运输工具或绳子系牢后升降,不得乱抛。高空拆模时,应有专人指挥.并在下面标出工作区,用绳子和红白旗加以围栏,暂停人员过往.(7)模板支架在施工中,严禁集中超负荷堆放钢筋、混凝土、机械设备及其他材料,防止物体坠落及支撑体系坍塌。(8)支
16、模过程中,如需中途停歇,应将支撑、搭头、柱头板等钉牢。拆模间歇时,应将已活动的模板、支撑等运走或妥善堆放,防止因踏空、扶空而坠落。(9)模板上有预留洞者,应在安装后将洞口盖好,混凝土板上的顶留洞,应在模板拆除后即将洞口盖好.(10)拆除模板一般用长撬棒,人不许站在正在拆除的模板上,在拆除楼板模板时,要注意整块模板掉下,更要注意,拆模人员要站在门窗洞口外拉支撑,防止模板突然全部掉落伤人。(11)高空作业要搭设脚手架或操作台,上、下要使用梯子,不许站立在墙上工作;不准站在大梁底模上行走.操作人员严禁穿硬底鞋及高跟鞋作业。(12)装拆模板时,作业人员要站立在安全地点进行操作,防上上下在同一垂直面工作
17、;操作人员要主动避让吊物,增强自我保护和相互保护的安全意识.(13)拆模必须一次性拆清,不得留下无撑模板.拆下的模板要及时清理,堆放整齐。5。6应急措施在支模区域内施工极可能发生高空坠落、模板坍塌、物体打击等重大伤亡事故。本预案针对梁板支模施工可能发生的高空坠落、模板坍塌、物体打击触电、火灾等紧急情况的应急准备和响应。火警:119 公安:110 医疗:120 交通:1225。6.1应急救援机构项目部成立事故应急救援指挥领导小组,组长由项目产经理担任,副组长由技术负责人担任,成员由项目部各部门主管领导及安全员等人员组成,公司本部设置相应的应急救援指挥部.项目部应急救援小组成员名单为:组 长:赵圣
18、石副组长:陈志斌、顾平、王强生组 员:朱凯荣、陈波、赵建飞、黄粱冲、黄加兵5。6.2应急救援机构职责(1)负责制定事故预防工作相关部门人员的应急救援工作职责.(2)负责突发事故的预防措施和各类应急救援实施的准备工作,统一对人员,材料物资等资源的调配.(3)进行有针对性的应急救援应变演习,有计划区分任务,明确责任。(4)当发生紧急情况时,立即报告公司相关主管部门并及时采取救援工作,尽快控制险情蔓延,必要时,报告当地部门,取得政府部门的帮助。5.6。3应急救援工作程序(1)当事故发生时小组成员立即向组长汇报,由组长立即上报公司,必要时,汇报当地有关部门,以取得政府部门的帮助。(2)由应急救援小组组
19、织项目部全体员工投入事故应急救援抢险工作中,尽快控制险情蔓延,并配合、协助事故的处理调查工作.(3)事故发生时,组长不在现场时,由在现场的其他组员作为临时负责人指挥安排.(4)事故发生时,应急救援小组立即组织营救受害人员,组织撤离或者采取其他措施保护危害区域内的其他人员。抢救受害人是应急救援的首要任务,在应急救援行动中,快速、有序、有效地实施现场急救与安全转送伤员降低伤亡率,减少事故的损失。(5)事故发生后迅速控制危险源,对事故造成的危害进行监测、测定事故危害区域、危害性质及危害程度.做好现场清洁,消除危害后果.查清事故原因,查明人员伤亡情况,协助上级部门对事故调查(6)项目部指定专人负责事故
20、的收集、统计、审核和上报工作,并严格遵守事故报告的真实性和时效性。(7)规划应急线路,确定医院位置,便于事故发生后及时送治。5.6。4应急救援装备应急救援装备包括值班电话、报警电话、无线对讲机、灭火器材、消防专用水管、消防水池、防毒面具、应急药箱、担架、抽水机及切割机等。5.6。5应急救缓药品(1)外用药品:双氧水、雷佛奴尔水、红药水、碘酒、消毒的棉签、药棉、纱布、胶布、绷带、创可贴、跌打万花油、眼水、眼膏、磺胺结晶、烫火膏、清凉油或驱风油、三角巾、急救包.(2)服药品:人丹、十滴水、保济丸或藿香正气丸、一般退烧药品。5.6。6应急救援措施(1)物体打击急救措施当发生物体打击事故后,抢救的重点
21、放在对颅脑损伤、胸部骨折和出血上进行处理。1)发生物体打击事故,应马上组织抢救伤者脱离危险现场,以免再发生损伤.2)在移动昏迷的颅脑损伤伤员时,应保持头、颈、胸在一直线上,不能任意旋曲。若伴颈椎骨折,更应避免头颈的摆动,以防引起颈部血管神经及脊髓的附加损伤。3)观察伤者的受伤情况、受伤部位、伤害性质,如伤员发生休克,应先处理休克。遇呼吸、心跳停止者,应立即进行人工呼吸,胸外心脏挤压.处于休克状态的伤员要让其安静、保暖、平卧、少动,并将下肢抬高约200,尽快送医院进行抢救治疗.4)出现颅脑损伤,必须维持呼吸道通畅.昏迷者应平卧,面部转向一侧,以防舌根下坠或分泌物、呕吐物吸人,发生喉阻塞.有骨折者
22、,应初步固定后再搬运。遇有凹陷骨折、严重的颅底骨折及严重的脑损伤症状出现,创伤处用消毒的纱布或清洁布等覆盖伤口,用绷带或布条包扎后,及时送就近有条件的医院治疗。5)防止伤口污染。在现场,相对清洁的伤口,可用浸有双氧水的敷料包扎;污染较重的伤口,可简单清除伤口表面异物,剪除伤口周围的毛发,但切勿拔出创口内的毛发及异物、凝血块或碎骨片等,再用浸有双氧水或抗生素的敷料覆盖包扎创口。6)在运送伤员到医院就医时,昏迷伤员应侧卧位或仰卧偏头,以防止呕吐后误吸。对烦燥不安者可因地置宜地予以手足约束,以防伤及开放伤口。脊柱有骨折者应用硬板担架运送,勿使脊柱扭曲,以防途中颠簸使脊柱骨折或脱位加重,造成或加重脊髓
23、损伤。(2)高空坠落急救措施当发生高处坠落事故后,抢救的重点放在对休克、骨折和出血上进行处理。1)发生高处坠落事故,应马上组织抢救伤者,首先观察伤者的受伤情况、部位、伤害性质,如伤员发生休克,应先处理休克,去除伤员身上的用具和口袋中的硬物。遇呼吸、心跳停止者,应立即进行人工呼吸,胸外心脏挤压。处于休克状态的伤员要让其安静、保暖、平卧、少动,并将下肢抬高约200,尽快送医院进行抢救治疗。在搬运和转送过程中,颈部和躯干不能前屈或扭转,而应使脊柱伸直,绝对禁止一个抬肩一个抬腿的搬法,以免发生或加重截瘫。2)出现颅脑损伤,必须维持呼吸道通畅。昏迷者应平卧,面部转向一侧,以防舌根下坠或分泌物、呕吐物吸人
24、,发生喉阻塞。有骨折者,应初步固定后再搬运。遇有凹陷骨折、严重的颅底骨折及严重的脑损伤症状出现,创伤处用消毒的纱布或清洁布等覆盖伤口,用绷带或布条包扎后,及时送就近有条件的医院治疗。3)颌面部伤员首先应保持呼吸道畅通,摘除义齿,清除移位的组织碎片、血凝块、口腔分泌物等,同时松解伤员的颈、胸部钮扣.若舌已后坠或口腔内异物无法清除时,可用12号粗针穿刺环甲膜,维持呼吸,尽可能早作气管切开。4)发现脊椎受伤者,创伤处用消毒的纱布或清洁布等覆盖伤口,用绷带或布条包扎.搬运时,将伤者平卧放在帆布担架或硬板上,以免受伤的脊椎移位、断裂造成截瘫,招致死亡.抢救脊椎受伤者,搬运过程严禁只抬伤者的两肩与两腿或单
25、肩背运。5)发现伤者手足骨折,不要盲目搬动伤者。应在骨折部位用夹板把受伤位置临时固定,使断端不再移位或刺伤肌肉、神经或血管。固定方法:以固定骨折处上下关节为原则,可就地取材,用木板、竹片等。6)复合伤要求平仰卧位,保持呼吸道畅通,解开衣领扣.7)周围血管伤,压迫伤部以上动脉干至骨骼。直接在伤口上放置厚敷料,绷带加压包扎以不出血和不影响肢体血循环为宜,常有效。当上述方法无效时可慎用止血带,原则上尽量缩短使用时间,一般以不超过1h为宜,做好标记,注明上止血带时间.遇有创伤性出血的伤员,应迅速包扎止血,使伤员保持在头低脚高的卧位,并注意保暖。正确的现场止血处理措施是:创伤局部妥善包扎,但对疑颅底骨折
26、和脑脊液漏患者切忌作填塞,以免导致颅内感染。a一般伤口小的止血法:先用生理盐水(0。9Nacl溶液)冲洗伤口,涂上红汞,然后盖上消毒纱布,用绷带较紧地包扎.b加压包扎止血法:用纱布、棉花等做成软垫,放在伤口上再加包扎,来增强压力而达到止血。c止血带止血法:选择弹性好的橡皮管、橡皮带或三角巾、毛巾、带状布条等,上肢出血结扎在上臂以上12处(靠近心脏位置),下肢出血结扎在大腿上13处(靠近心脏位置).结扎时,在止血带与皮肤之间垫上消毒纱布棉垫.每隔25-40min放松一次,每次放松0。5-1min。动用最快的交通工具或其他措施,及时把伤者送往邻近医院抢救,运送途中应尽量减少颠簸。同时,密切注意伤者
27、的呼吸、脉搏、血压及伤口的情况.(3)坍塌事故急救措施1)应急救援领导小组负责应急抢救工作的统一领导和组织实施,指挥现场抢险队伍,迅速组建、调集抢险及救护队伍。2)发现事故预兆后,立即停止作业,迅速组织人员撤离作业场所。应急救援组应根据情况迅速制定有效的抢救、抢险措施后,以最快的速度实施抢险。同时要密切监测事故周围建筑、道路、地下水等的发展情况,以便根据情况调整和实施新的抢救措施,并迅速疏散影响范围内的所有人员.3)分析事故坍塌的影响范围,迅速组织疏散无关人员撤离事故现场,并组织人员建立警戒区域,不让无关人员进入事故影响范围.4)当发生坍塌事故后,最早发现者或目击者应立即大声呼救,并根据情况可
28、立即采取正确方法施救,向项目部有关人员报告或报警。5)项目部应急小组应迅速判断事故发展状态和现场情况,采取正确方法施救,判断清楚被掩埋人员位置后,立即组织人员全力挖掘.6)在救护过程中要防止二次坍塌伤人,扩大伤害范围,必要时要先对危险的地方采取一定的防护措施.7)急救人员按照有关救护知识,立即抢救出来的伤员,在等待医生救治或送往医院抢救过程中,不要停止和放弃施救,如采用人工呼吸,清洗包扎或输氧急救等。8)当现场不具备抢救条件时,应立即向社会求救.(4)触电事故急救措施1)当事故发生后现场有关人员首先要尽快使触电者脱离电源,并应防止触电者二次触电或抢救者触电.2)隔离电源方法:断开电源开头;使用
29、绝缘物(如干燥的竹枝、木枝)隔离或挑开电源或带电体;用导电体使电源接地或短路,迫使漏电保护器和短路保护器跳闸而断开电路.3)抢救方法:口对口、口对鼻人工呼吸法:(停止呼吸者)A、使触电者头部尽量后仰,鼻孔朝天。解开领口和衣服,仰卧在比较坚实(如木板、干燥的泥地等)的地方。B、一只手捏紧鼻孔,另一只手掰开嘴巴(如果掰不开嘴巴,可用口对鼻人工呼吸法贴鼻吹气).C、深吸气后,紧贴嘴巴或鼻孔吹气,一般吹二秒,放松三秒。D、救护人换气时放松触电者的嘴和鼻,让其自然呼吸。胸外心脏挤压法(心脏跳动停止者)A、解开触电者的衣服,让其仰卧在地上或硬板上。B、救护人员骑跪在其腰部两侧,两手相送,手掌根部放在心口稍
30、高一点的地方,即放在胸骨下三分之一至三分之一处。C、掌根用力垂直向下挤压,压出心脏里面的血液。对成人应压陷3-4cm,以每分钟挤压60次为宜。D、挤压后,掌根迅速全部放松,让其胸部自动复原,血又充满心脏,放松时掌根不必完全离开胸膛.如果触电者心脏停止跳动和呼吸都停止了,人工呼吸法和胸外心挤压法要同时交替进行。人工呼吸和胸外心脏挤压法要坚持不断,切不可轻率中止。如果触电者身上出现身体僵冷或尸斑,经医生作出无法救治的诊断后方可停止抢救.(5)火灾事故急救措施1)事故发生后,最早发现者应迅速向事故现场负责人报告,并迅速切断事故现场的电源.2)事故现场负责人接到报告后,一边组织现场人员扑救,尽力控制火
31、势漫延,疏散人员,爆炸事故应迅速朝压力容器喷水,并转移临近的易燃易爆物品到安全地方;一边向当地公安消防部门报警,同时向公司应急救援指挥部报告.3)发生火灾时,如有人员被火围困,要立即组织力量抢救,应坚持救人第一,救人重于救火的原则,救人是火场上的首要任务.火场寻人方法:主要有大声呼唤和深入内部寻找两种.进入火场救人,要选择最近、最安全的通道,如通道被堵塞可迅速破拆门窗或墙壁;遇有火场烟雾较浓、视线不清时,可以爬行前进,并采取呼喊、查看、细听、触摸等方法寻找被困人员。深入火场寻人,要注意在出入口通道、走廊、门窗边、床上床下、墙角、橱柜、桌下等容易掩蔽的地方发现人员。救人时应注意安全,进入火场要带
32、手电和绳子。火场烟雾弥漫,没有防毒面具,可用湿毛巾捂嘴,防止中毒。可用棉被、毯子浸水后盖在身上,防止灼伤。火场救人方法:应根据火势对人的威胁程度和被救者的状态来确定。对神志清醒的人员,可指定通道,引导他们自行脱离险区;对在烟雾中迷失方向的人员,可指派专人护送出险区;对伤残人员或不能行走的老人、儿童,要把他们背、抱或抬出火场。当抢救的正常通道被隔断时,应利用安全绳、梯等将人救出。4)火场疏散物资是减少火灾损失,控制火势,防止蔓延的有效方法。首先要及时疏散受火灾威胁的易燃易爆物品及压缩气体钢瓶等,对不能移动的上述物品,要集中一部分水枪均匀地冷却其外壁,降低其温度;其次要疏散重要文件、资料和贵重设备及物品等,并把疏散出来的物资集中存放到安全地点,指定专人看管,防止丢失,被窃或坏人乘机破坏。人员、物质疏散后应在指定地
