水泥稳定碎石基层技术交底
交底内容
一、材料要求:
水泥稳定料用做基层时,单个颗粒的最大粒径不应超过37。5mm,集料中不宜含有塑性指数的土。
二、准备下承层
水泥稳定料的下承层表面应平整,坚实,具有规定的路拱,下承层的平整
度和压实度应符合设计要求.
三、施工放样
滩铺前测量基层高程, 在砂砾垫层上恢复中线,直线段每15—20m设一桩,平曲线段每10—15米设一桩,并在两侧路边缘外设指示桩,钢纤与钢丝绳绑匝牢固,钢丝拉力不小于80kg,不出现下垂为标准。
四、拌合
(1)碎石应预先筛成3—4个不同粒径,再配合成符合《公路面层基层施工技术规范》中混合料.
(2)配料应准确,拌合应均匀。
(3)含水量宜略大于最佳值,使混合料运到现场摊铺后碾压时的含水量不小于最佳值。
(4)在正式拌制混合料之前,必须先调试所用设备,使混合料的颗粒组成和含水量都达到规定要求.
(5)应根据集料和混合料含水量的大小,及时调整加水量。
(6)应尽快将拌成的混合料运送到铺筑现场。
五、摊铺
1、本工程摊铺采用人工摊铺,车辆运输拌合料,人工不少于15人.
2、技术人员随时采用仪器测量高程,并采用检测尺检测其平整度,平整度控制在《市政道路工程质量验收标准》要求的范围内。

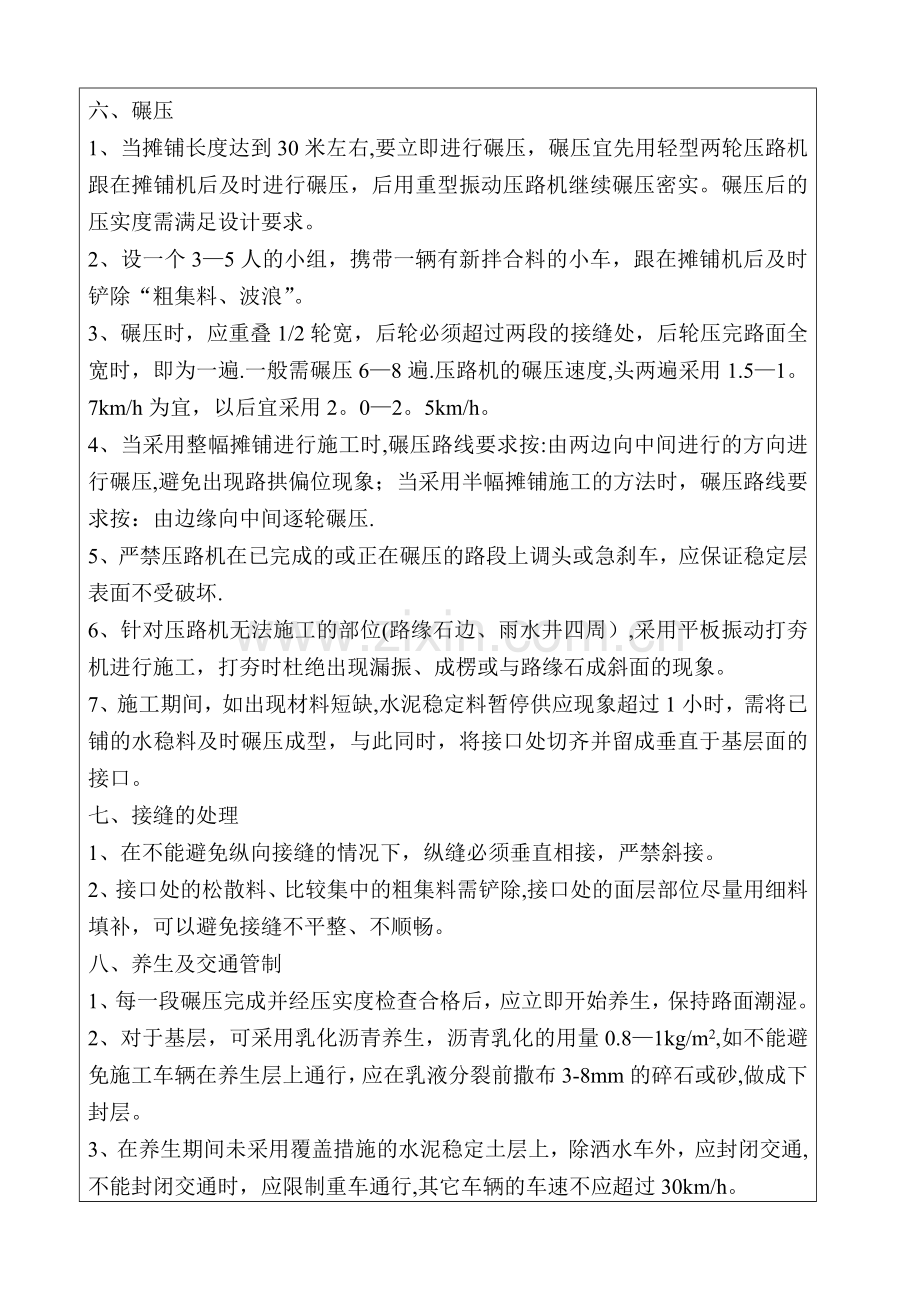

六、碾压
1、当摊铺长度达到30米左右,要立即进行碾压,碾压宜先用轻型两轮压路机跟在摊铺机后及时进行碾压,后用重型振动压路机继续碾压密实。碾压后的压实度需满足设计要求。
2、设一个3—5人的小组,携带一辆有新拌合料的小车,跟在摊铺机后及时铲除“粗集料、波浪”。
3、碾压时,应重叠1/2轮宽,后轮必须超过两段的接缝处,后轮压完路面全宽时,即为一遍.一般需碾压6—8遍.压路机的碾压速度,头两遍采用1.5—1。7km/h为宜,以后宜采用2。0—2。5km/h。
4、当采用整幅摊铺进行施工时,碾压路线要求按:由两边向中间进行的方向进行碾压,避免出现路拱偏位现象;当采用半幅摊铺施工的方法时,碾压路线要求按:由边缘向中间逐轮碾压.
5、严禁压路机在已完成的或正在碾压的路段上调头或急刹车,应保证稳定层表面不受破坏.
6、针对压路机无法施工的部位(路缘石边、雨水井四周),采用平板振动打夯机进行施工,打夯时杜绝出现漏振、成楞或与路缘石成斜面的现象。
7、施工期间,如出现材料短缺,水泥稳定料暂停供应现象超过1小时,需将已铺的水稳料及时碾压成型,与此同时,将接口处切齐并留成垂直于基层面的接口。
七、接缝的处理
1、在不能避免纵向接缝的情况下,纵缝必须垂直相接,严禁斜接。
2、接口处的松散料、比较集中的粗集料需铲除,接口处的面层部位尽量用细料填补,可以避免接缝不平整、不顺畅。
八、养生及交通管制
1、每一段碾压完成并经压实度检查合格后,应立即开始养生,保持路面潮湿。
2、对于基层,可采用乳化沥青养生,沥青乳化的用量0.8—1kg/m2,如不能避免施工车辆在养生层上通行,应在乳液分裂前撒布3-8mm的碎石或砂,做成下封层。
3、在养生期间未采用覆盖措施的水泥稳定土层上,除洒水车外,应封闭交通,不能封闭交通时,应限制重车通行,其它车辆的车速不应超过30km/h。
4、养生10—30d内开始铺筑沥青面层,不宜让基层长期曝晒,以免开裂。
九、压实度检测:采用灌砂法进行检测,检测数量:按每1000平方米测1点的数量进行检测.
