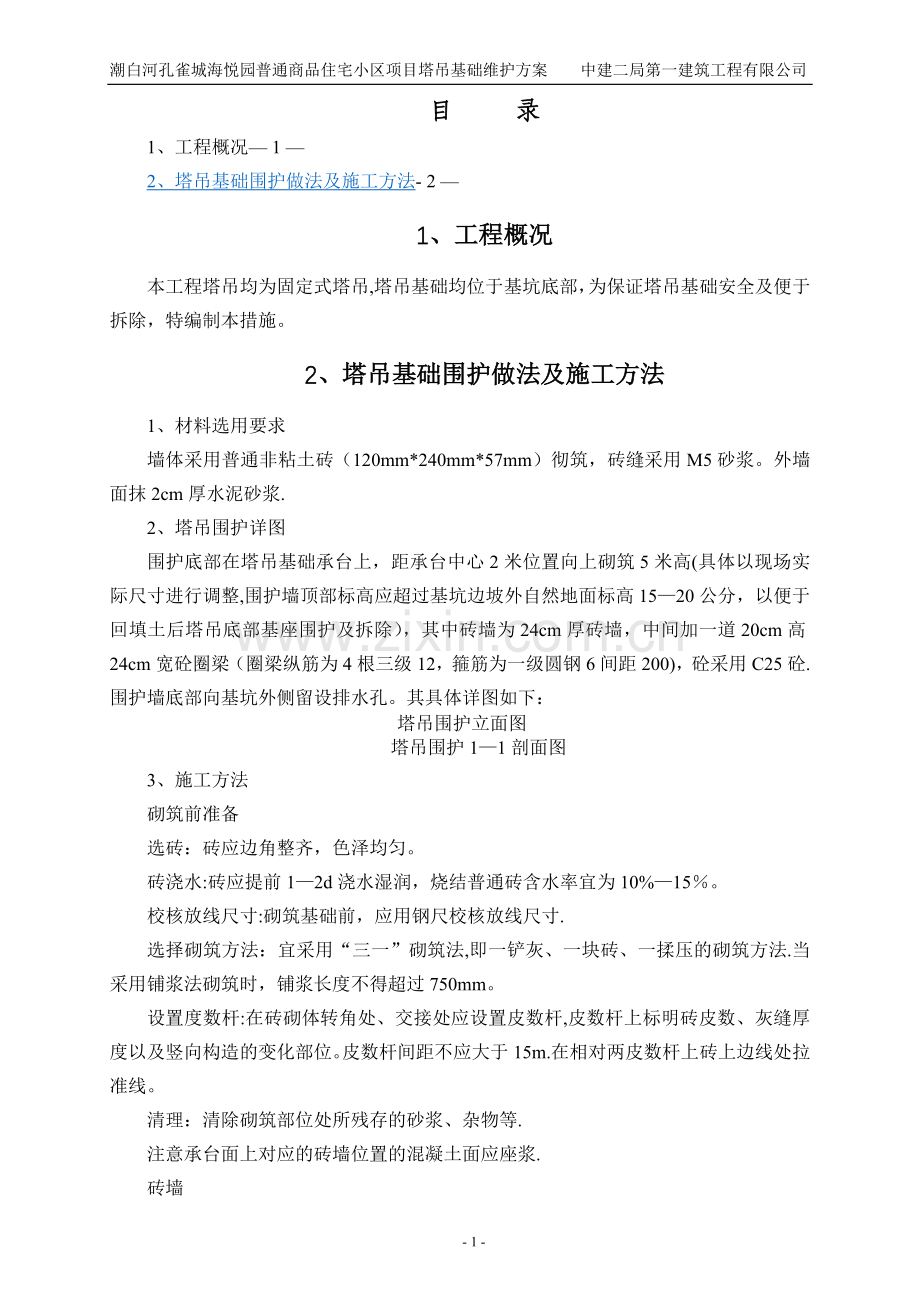

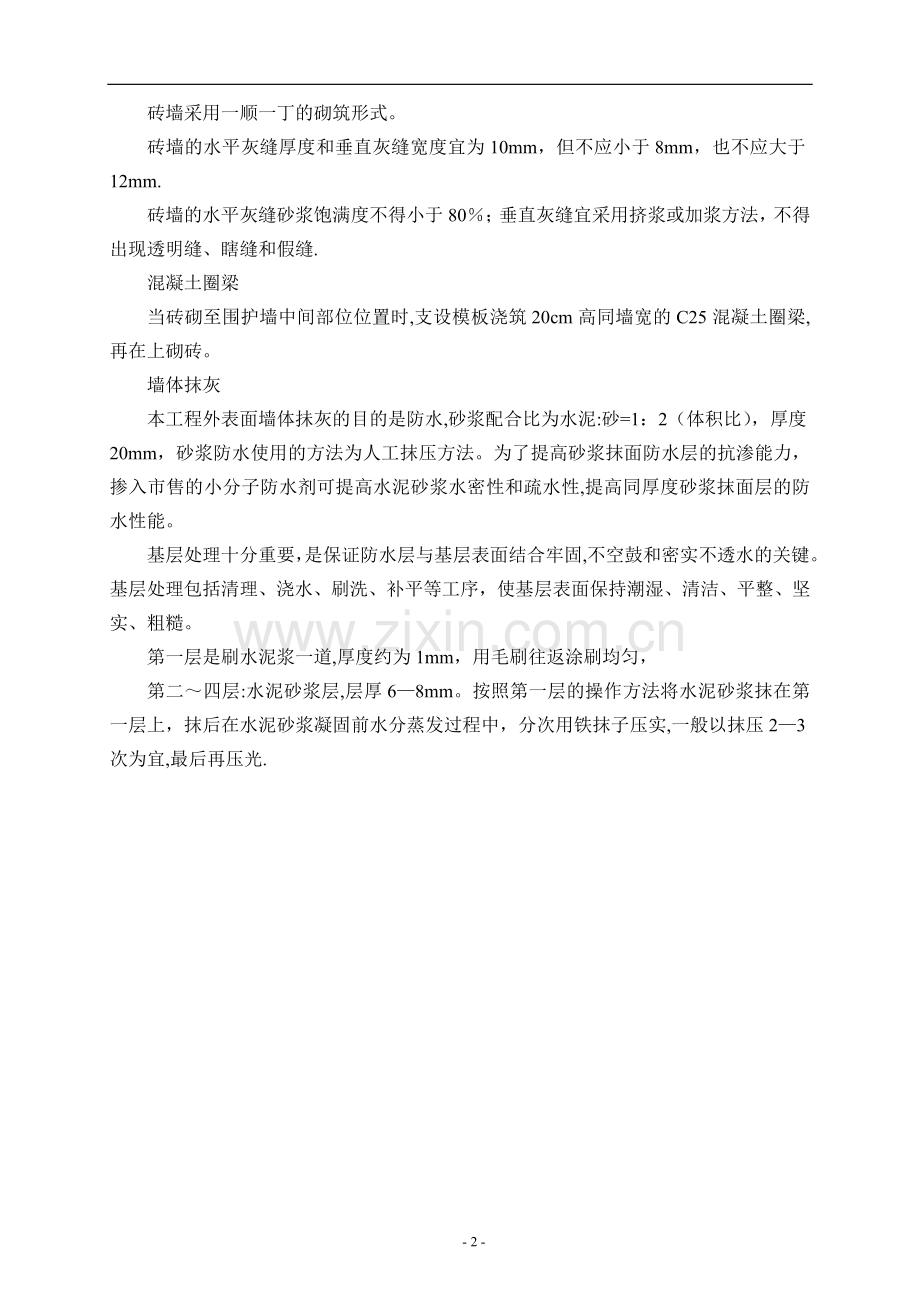

潮白河孔雀城海悦园普通商品住宅小区项目塔吊基础维护方案 中建二局第一建筑工程有限公司 目 录 1、工程概况— 1 — 2、塔吊基础围护做法及施工方法- 2 — 1、工程概况 本工程塔吊均为固定式塔吊,塔吊基础均位于基坑底部,为保证塔吊基础安全及便于拆除,特编制本措施。 2、塔吊基础围护做法及施工方法 1、材料选用要求 墙体采用普通非粘土砖(120mm*240mm*57mm)彻筑,砖缝采用M5砂浆。外墙面抹2cm厚水泥砂浆. 2、塔吊围护详图 围护底部在塔吊基础承台上,距承台中心2米位置向上砌筑5米高(具体以现场实际尺寸进行调整,围护墙顶部标高应超过基坑边坡外自然地面标高15—20公分,以便于回填土后塔吊底部基座围护及拆除),其中砖墙为24cm厚砖墙,中间加一道20cm高24cm宽砼圈梁(圈梁纵筋为4根三级12,箍筋为一级圆钢6间距200),砼采用C25砼.围护墙底部向基坑外侧留设排水孔。其具体详图如下: 塔吊围护立面图 塔吊围护1—1剖面图 3、施工方法 砌筑前准备 选砖:砖应边角整齐,色泽均匀。 砖浇水:砖应提前1—2d浇水湿润,烧结普通砖含水率宜为10%—15%。 校核放线尺寸:砌筑基础前,应用钢尺校核放线尺寸. 选择砌筑方法:宜采用“三一”砌筑法,即一铲灰、一块砖、一揉压的砌筑方法.当采用铺浆法砌筑时,铺浆长度不得超过750mm。 设置度数杆:在砖砌体转角处、交接处应设置皮数杆,皮数杆上标明砖皮数、灰缝厚度以及竖向构造的变化部位。皮数杆间距不应大于15m.在相对两皮数杆上砖上边线处拉准线。 清理:清除砌筑部位处所残存的砂浆、杂物等. 注意承台面上对应的砖墙位置的混凝土面应座浆. 砖墙 砖墙采用一顺一丁的砌筑形式。 砖墙的水平灰缝厚度和垂直灰缝宽度宜为10mm,但不应小于8mm,也不应大于12mm. 砖墙的水平灰缝砂浆饱满度不得小于80%;垂直灰缝宜采用挤浆或加浆方法,不得出现透明缝、瞎缝和假缝. 混凝土圈梁 当砖砌至围护墙中间部位位置时,支设模板浇筑20cm高同墙宽的C25混凝土圈梁,再在上砌砖。 墙体抹灰 本工程外表面墙体抺灰的目的是防水,砂浆配合比为水泥:砂=1:2(体积比),厚度20mm,砂浆防水使用的方法为人工抹压方法。为了提高砂浆抹面防水层的抗渗能力,掺入市售的小分子防水剂可提高水泥砂浆水密性和疏水性,提高同厚度砂浆抹面层的防水性能。 基层处理十分重要,是保证防水层与基层表面结合牢固,不空鼓和密实不透水的关键。基层处理包括清理、浇水、刷洗、补平等工序,使基层表面保持潮湿、清洁、平整、坚实、粗糙。 第一层是刷水泥浆一道,厚度约为1mm,用毛刷往返涂刷均匀, 第二~四层:水泥砂浆层,层厚6—8mm。按照第一层的操作方法将水泥砂浆抹在第一层上,抹后在水泥砂浆凝固前水分蒸发过程中,分次用铁抹子压实,一般以抹压2—3次为宜,最后再压光. - 1 -
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
