1、智能小区弱电室外管网施工方案一、施工现场准备1、材料要求: 使用的管材、器材应符合国家现行技术标准的规定、并应有产品合格证. 管材批量、批号应相符.管表面不得有裂纹,凹凸不平等妨碍使用的缺陷。外观质量及尺寸公差应符合国家标准要求,HDPE_双壁波纹管、梅花管及其附件其氧指数应符合消防规范有关要求,管壁应薄厚均匀,无气泡及管身变形等现象2、所需材料:,HDPE_双壁波纹管、梅花管及配件、铅丝等.3、工具: 小型挖土机。尖、平头铁锹、手锤、手推车、铁镐、撬棍、钢尺、坡度尺。二、施工工艺流程:技术交底 施工测量 沟槽开挖 沟底平整夯实 管线施工 土方回填 回填夯实三、技术交底 施工前应逐级进行技术交

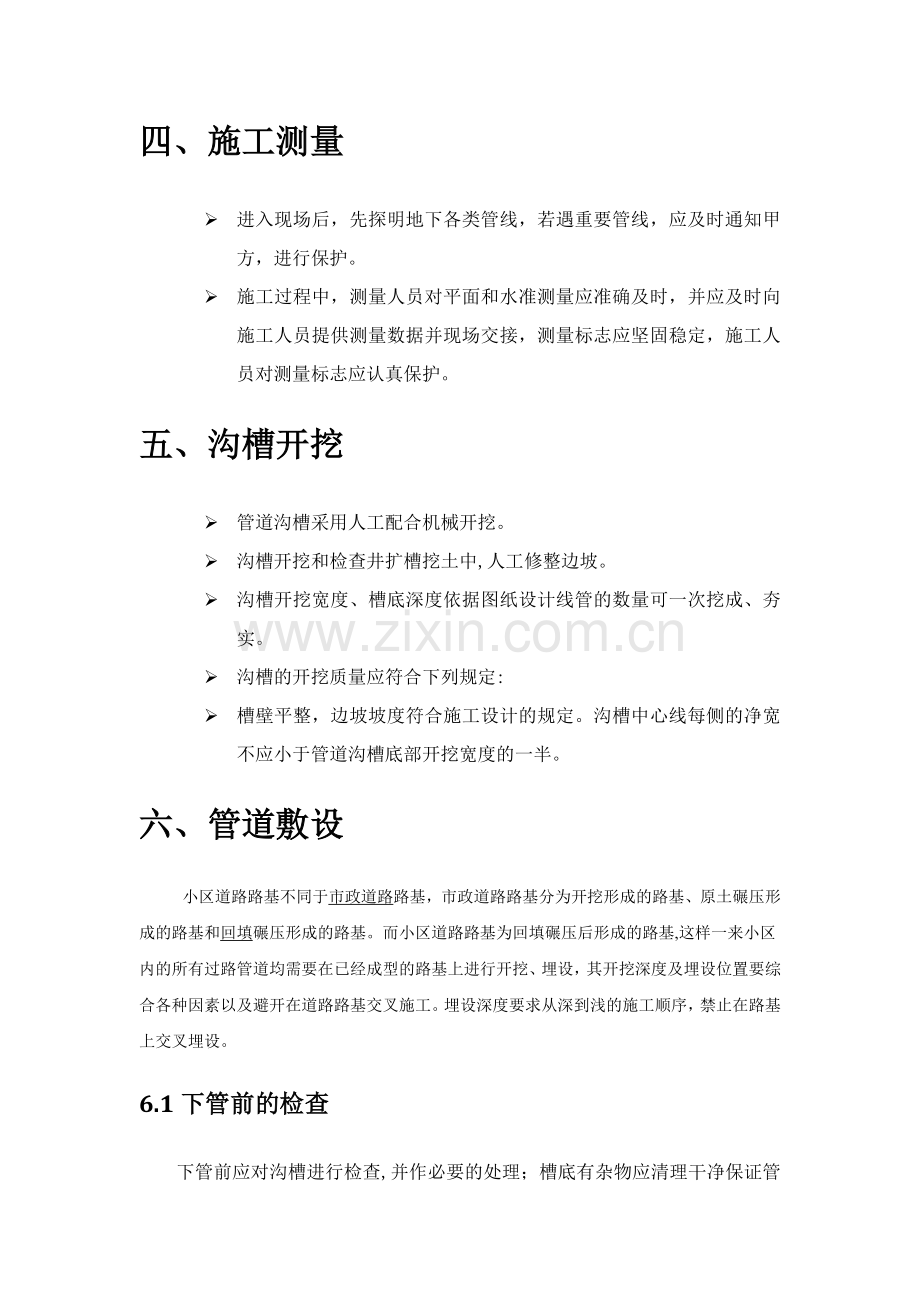

2、底。主要工序和关键部位的施工技术要求、地下隐蔽工程的位置和标高均应交底至直接操作人员,各种施工交底均应记录备查。 施工前必须详细熟悉设计文件及施工图纸,及时组织图纸交底,对施工现场进行详细查勘。四、施工测量 进入现场后,先探明地下各类管线,若遇重要管线,应及时通知甲方,进行保护。 施工过程中,测量人员对平面和水准测量应准确及时,并应及时向施工人员提供测量数据并现场交接,测量标志应坚固稳定,施工人员对测量标志应认真保护。五、沟槽开挖 管道沟槽采用人工配合机械开挖。 沟槽开挖和检查井扩槽挖土中,人工修整边坡。 沟槽开挖宽度、槽底深度依据图纸设计线管的数量可一次挖成、夯实。 沟槽的开挖质量应符合下列

3、规定: 槽壁平整,边坡坡度符合施工设计的规定。沟槽中心线每侧的净宽不应小于管道沟槽底部开挖宽度的一半。六、管道敷设小区道路路基不同于市政道路路基,市政道路路基分为开挖形成的路基、原土碾压形成的路基和回填碾压形成的路基。而小区道路路基为回填碾压后形成的路基,这样一来小区内的所有过路管道均需要在已经成型的路基上进行开挖、埋设,其开挖深度及埋设位置要综合各种因素以及避开在道路路基交叉施工。埋设深度要求从深到浅的施工顺序,禁止在路基上交叉埋设。6.1下管前的检查下管前应对沟槽进行检查,并作必要的处理;槽底有杂物应清理干净保证管道结构每侧工作宽度,槽底高程要符合现行的检验标准, 6。2管道坡度:管道敷设

4、应有一定的坡度,以利渗入管内的地下水流向人孔,管道的坡度为3%至46。3沟槽深度 沟槽基础水平深度不小于50CM,管间间隙于不小于6CM6.4室外进入建筑的处理本工程室外弱电网管线进入建筑的施工,可借用已预留的弱电人井.室内至室外必须有一定坡度为46.5管道井设置:管道交叉及拐弯时设置手孔,两孔相隔不超过50米七、管道安装及连接管道安装可采用人工安装。管道接头,公称直径小于DN200mm的平壁亦可采用插入式粘接接口。检查管材、管件质量。必须将插口外侧和承口内侧表面擦拭干净,被粘接面应保持清洁,不得有尘土水迹.表面粘有油污时,必须用棉纱蘸丙酮等清洁剂擦净。对承口与插口粘接的紧密程度应进行验证。粘

5、接前必须将两管试插一次,插入深度及松紧度配合应符合要求,在插口端表面宜划出插入承口深度的标线.在承插接头表面用毛刷涂上专用的粘接剂,先涂承口内面,后涂插口外面,顺轴向由里向外涂抹均匀,不得漏涂或涂沫过量。涂抹粘接剂后,应立即找正对准轴线,将插口插入承口,用力推挤至所划标线。插入后将管旋转1/4圈,在60s时间内保持施加外力不变,并保持接口在正确位置.插接完毕应及时将挤出接口的粘接剂擦拭干净,静止固化.固化时间应符合生产粘接剂厂的规定。八、回填土8。1填方土料应符合设计要求,保证填方的强度和稳定性.8。2 管道顶面标高上500至槽底部的回填土采用人工填土夯实或机械回填夯实。8.3槽底至管顶以上5

6、0cm范围内,不得含有大于50mm的砖、石等垃圾硬块。8。4管道两侧和管顶以上50cm范围内的回填土,应由沟槽两侧对称运入槽内,不得直接扔在管道上,回填其他部位时,应均匀运入槽内,不得集中推入。8。5沟槽回填土的压实应符合下列规定: 回填土应逐层进行,且不得损伤管道。 管道两侧和管顶以上50cm范围内,应采用轻夯压实,管道两侧压实面的高差不应超过30cm。九、过路管道埋设施工工艺在路基上开挖时最好用人工开挖,确实需要小挖机开挖时,不得超深、不得扰动路基,开挖后再用人工进行清理,并用电动打夯机进行夯实以确保管道基础的稳定性.按顺序依次完成各种过路管道的埋设,避免过路管道埋设完成后又需重新开挖,影

7、响到工程整体进度和质量控制测量放线管道沟槽开挖不同管道基础垫层施工管道埋设安装管道包封管道回填(分层夯实)过路管道埋设施工技术难度不大,但由于施工场地狭小,各种管道纵横交错,且工艺比较复杂,因此,在施工中要始终坚持技术标准,注意加强施工管理,强化质量意识,就一定能保证管道的畅通及路基质量的耐久性.9。1 管道沟槽开挖。由于小区道路过路管道埋设的深度比较浅,每开挖一条过路管道必须当天埋设结束.开挖应避开雨季,避免扰动路基,根据管道直径大小以及数量来选择合适的挖掘机械,开挖后用人工进行清理并夯实。9。2管道基础垫层的施工.过路管道宜采用砂垫层,施工前先将沟槽低部用人工整平夯实,使其密实度达到85%

8、90,根据图纸设计要求的坡度,拉线整平,必须保证在砂垫层摊铺结束并且夯实后,能达到拉线的要求(即能达到图纸设计坡度)。9。3 过路管道的埋设。根据设计图纸的要求,选择经检测合格的管材按正确的坡度进行埋设,由于小区道路的宽度一般不大于6m,埋设时不应在道路中间进行连接。9。4 管道包封。每段管道安装完毕后,经监理等相关人员验收后,立即进行管道包封,不同的管材应采用不同的方式和不同的材料包封。对于承压力较小的管材应用标号不低于C15混凝土包封,管材周边包封厚度不得低于200mm。对于承压力较大管材可以用中粗砂包封,其厚度为管材上300mm的沟槽全部包封,包封后用适当的水进行夯实,以达到设计要求的密实度。9。5 管道沟槽回填(分层夯实).管道沟槽回填采用12%的灰土或与路基相同的材料进行分层夯实回填,禁止直接用开挖沟槽时的原路基材料回填,应用重新加工拌合的新材料回填。9。6 整个管道埋设过程采用专人旁站监测,对施工人员先期进行技术交底,对埋设第一个管道时进行现场指导,确保管道埋设质量,并且保证路基不被扰动破坏.
