收藏 分销(赏)

幕墙施工设计程序.doc

上传人:天**** 文档编号:3879146 上传时间:2024-07-23 格式:DOC 页数:15 大小:50.54KB
下载 相关 举报
幕墙施工设计程序.doc_第1页
第1页 / 共15页
幕墙施工设计程序.doc_第2页
第2页 / 共15页
幕墙施工设计程序.doc_第3页
第3页 / 共15页
幕墙施工设计程序.doc_第4页
第4页 / 共15页
幕墙施工设计程序.doc_第5页
第5页 / 共15页
点击查看更多>>
资源描述

1、第 15 页 共 15 页幕墙施工设计程序目前全国多数企业对幕墙施工设计不够重视,设计员着重工程设计,没有工艺施工人员。幕墙施工设计人员在工程投标时制定了施工方案.施工方案是投标报价的一个前提条件,也是招标单位评标要考虑的因素之一.施工方案主要考虑施工方法、主要机械设备、施工进度及分批施工的安排,现场工人数目的平衡以及安装措施等要求在技术和工期两方面对招标单位有吸引力,同时又有助于降低施工成本。由于投标时间要求往往相当紧迫,所以施工方案不可能也无必要编写很详细,只要抓住重点,简单扼要地说明就可以了。然而在幕墙施工过程中,施工组织设计是十分必要的,是关系到幕墙安装质量的重要内容和保障。在我历年检

2、查建筑装饰奖(幕墙类)过程中,几乎在看到的施工组织设计都十分简单,致于工艺规程类工艺文件更是十分少见。在深圳帝王大厦施工时,我见到了日本人编写的施工文件受到启发,是一种图解式工艺规程,其内容:既有安装次序又有加工尺寸以及检验等技术要求,更重要的是材质要求十分细致,使用,操作工人一目了然,十分科学甚至安装方法都规定十分清楚。而我国大多数幕墙企业都是现场施工,没有工艺文件,这就是这就是我们的差距.在国外设计是公开的而恰恰工艺方法是保密的,可见工艺工作的重要性。关于施工设计程序一、认真消化工程设计图纸,并对图纸进行工艺性审核会签。二、编制施工方案、节点、绘制装配网络图。三、细化节点内容编写工艺文件(

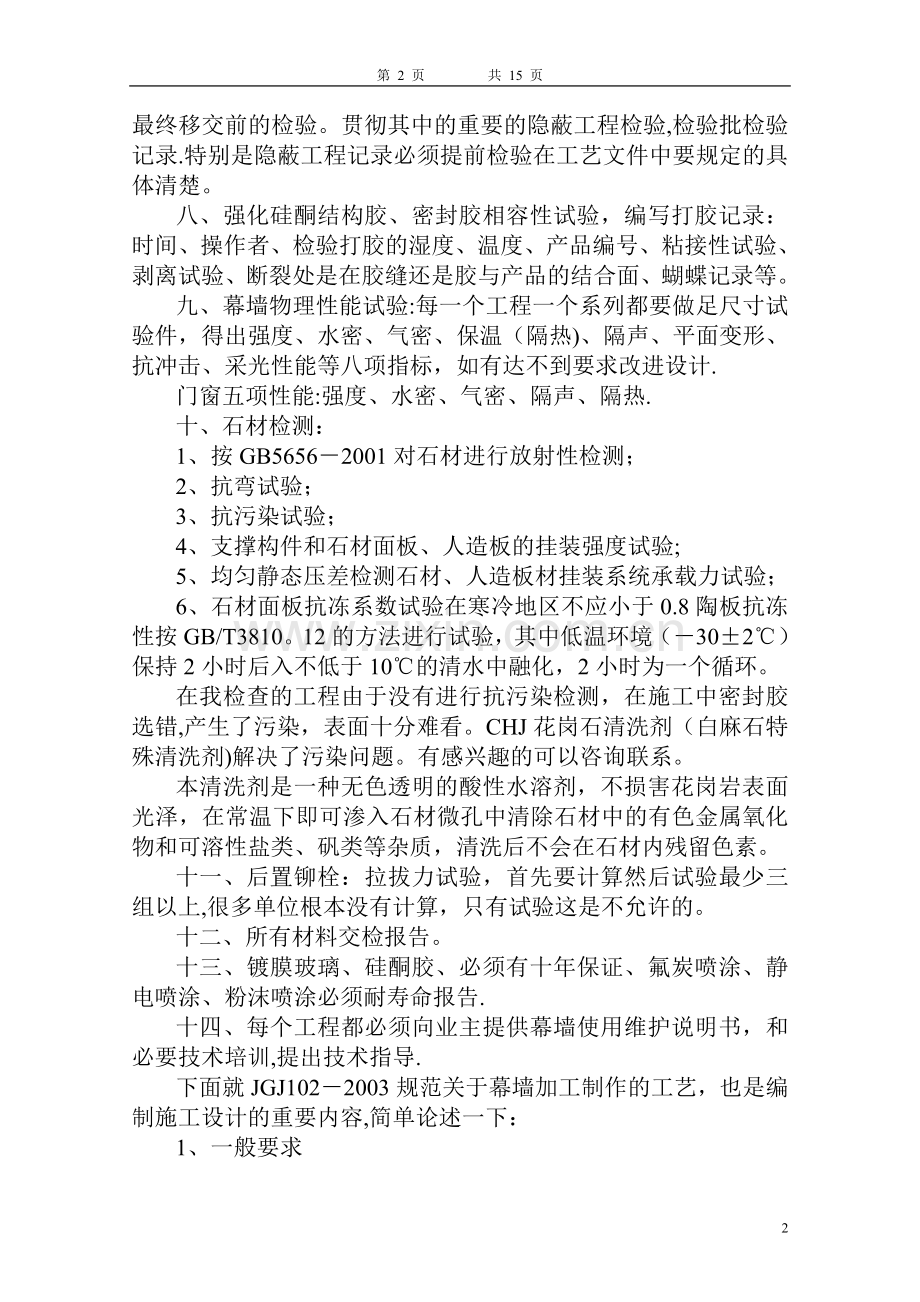

3、工艺规范及作业指导书),当然图解工艺规程更好,内容:1、安装次序2、操作方法尺寸工差要求,检验内容,使用的工具、设备及计量器械、名称、牌号、数量、产地、特别要注明材质的要求及交检要求。四、关键工序,并在工艺文件上加盖关键工序印章,以便引起操作工人注意和重视.五、工艺文件必须由技术员(设计员)编写、组长(科长)校审、总工程师(技术总监)批准方可生效.六、工艺文件经签字后即成为施工现场的法律文件,项目部必须坚决执行。七、关于重要的检验工序,进场后放线检验,安装过程检验或最终移交前的检验。贯彻其中的重要的隐蔽工程检验,检验批检验记录.特别是隐蔽工程记录必须提前检验在工艺文件中要规定的具体清楚。八、强

4、化硅酮结构胶、密封胶相容性试验,编写打胶记录:时间、操作者、检验打胶的湿度、温度、产品编号、粘接性试验、剥离试验、断裂处是在胶缝还是胶与产品的结合面、蝴蝶记录等。九、幕墙物理性能试验:每一个工程一个系列都要做足尺寸试验件,得出强度、水密、气密、保温(隔热)、隔声、平面变形、抗冲击、采光性能等八项指标,如有达不到要求改进设计.门窗五项性能:强度、水密、气密、隔声、隔热.十、石材检测:1、按GB56562001对石材进行放射性检测;2、抗弯试验;3、抗污染试验;4、支撑构件和石材面板、人造板的挂装强度试验;5、均匀静态压差检测石材、人造板材挂装系统承载力试验;6、石材面板抗冻系数试验在寒冷地区不应

5、小于0.8陶板抗冻性按GB/T3810。12的方法进行试验,其中低温环境(302)保持2小时后入不低于10的清水中融化,2小时为一个循环。在我检查的工程由于没有进行抗污染检测,在施工中密封胶选错,产生了污染,表面十分难看。CHJ花岗石清洗剂(白麻石特殊清洗剂)解决了污染问题。有感兴趣的可以咨询联系。本清洗剂是一种无色透明的酸性水溶剂,不损害花岗岩表面光泽,在常温下即可渗入石材微孔中清除石材中的有色金属氧化物和可溶性盐类、矾类等杂质,清洗后不会在石材内残留色素。十一、后置铆栓:拉拔力试验,首先要计算然后试验最少三组以上,很多单位根本没有计算,只有试验这是不允许的。十二、所有材料交检报告。十三、镀

6、膜玻璃、硅酮胶、必须有十年保证、氟炭喷涂、静电喷涂、粉沫喷涂必须耐寿命报告.十四、每个工程都必须向业主提供幕墙使用维护说明书,和必要技术培训,提出技术指导.下面就JGJ1022003规范关于幕墙加工制作的工艺,也是编制施工设计的重要内容,简单论述一下:1、一般要求(1)幕墙结构属于围护结构,在施工前对主体结构进行复测,当其误差超过幕墙设计中的允许值时,一般是调整幕墙设计图纸,原则上不允许对原主体结构进行破坏性调整;(2)加工幕墙构件的设备和量具都应符合有关要求,并定期进行检查和计量认量认证,以保证加工产品的质量。如对设备的加工精度、光洁度、量具的精度等,均应及时进行检查维护和计量.(3)安全设

7、施特别是大型机械设备、吊篮、外架等要有预先设计、计算要有较大的安全系数,施工中严格按标准执行,并且执行使用前的检查验收签字手续.(4)安全生产技术交底是贯穿于整个施工过程的控制手段。安全技术交底包含两个方面的内容:一是按照施工方案的要求对施工方案进行细化和补充;二是对操作者进行安全注意事项进行培训,保证操作者的人身安全.(5)防高空坠落:高空坠落事故位于安全事故类别的榜首,预防高空坠落是建筑幕墙、门窗施工安全生产过程中的事。(6)玻璃幕墙构件加工场所应在室内,并要求清洁、干燥、通风良好,温度也应满足加工的需要,如北方的冬季采暖,南方夏季降温措施等对于规统结构胶、密封胶的施工场所要求严格,除要求

8、清洁,无尘外、室内温度应在1527摄氏度、湿度不宜低于50%,硅酮胶注胶厚度及宽度应符合设计要求,宽度不小于7厚度不小于6。(7)单元式幕墙的组装及隐框幕墙组件均应在室内进行加工,尤其是有硅酮胶固定的板块,单元式幕墙的隐框板块在安装后需要更多时也是在室内打注结构胶,不允许在现场注胶。(8)低辐射玻璃是一种特殊玻璃,今年来在幕墙中应用越来越多,但根据试验,其镀膜层在空气中非常容易氧化,且膜层与结构胶发生化学反映,与硅酮结构胶的相容性较差。因此加工制作时应按相容性和其它技术要求制定加工工艺,必要时采取除膜,加底漆或其它措施。(9)因为耐候胶主要用于外部建筑密封,对耐候性有更多要求.硅酮结构胶密封胶

9、与硅酮胶与硅酮结构胶的性能不同,二者不能换用,使用密封胶部分不宜采用结构胶代替,更不得将过期的结构胶当作建筑密封胶使用.一个工程只能用一个厂家的硅酮结构胶.2钢结构(1)预埋件加工要求参照现行国家标准混凝土结构工程施工质量验收规范GB50204的有关规定。(2)连接件与支撑件的加工要求与现行行业推荐标准玻璃幕墙工程质量检验标准GJG/T138一致。(3)点支撑玻璃幕墙的支撑结构一般有管桁架、拉索和拉杆体系往往因为建设设计的需要而比普通钢结构具有更高的加工制作要求.对不采用球节点连接管行架、杆件端部加工精度要求很高一般采用软件和数控机床进行切削加工,加工精度符合本条规定。分单元组装的钢结构,通过

10、预拼装可对其加工精度进行校核和修正,保证工程安装顺利进行.钢管接头焊缝存在应力集中,焊接时也难以避免存在咬边,夹渣等缺陷,加之断续焊接对于焊接变形可能产生管壁的层状撕裂,所以主管与支管的焊接应该按缝全长进行,而且要求焊缝尺寸适中,形状合理与母材平滑过渡,以保证节点强度,防止脆化破坏,当支管受拉时,为防止焊缝抗拉强度不足,根据国外规范和国内经验允许将焊缝厚度放宽至壁厚的2倍。杆索体系的拉杆、拉索在加工制作前应进行拉断试验,确定破断拉力,为结构设计和张拉力控制提供依据 ,张拉力一般不超过破坏断拉力的50%。3、玻璃(1)根据玻璃表面的应力可以确定玻璃钢化的程度,半钢化玻璃是针对普通玻璃自爆而发展起

11、来的一种增强玻璃其强度比普通玻璃高12倍,耐热冲击性能显著提高,一旦破坏其碎片状态与普通玻璃类似,所以半钢化玻璃不属于安全玻璃,但半钢化玻璃一个突出的优点是不会自爆。它与钢化玻璃主要区别在于玻璃应力数据范围不同,我国标准幕墙用钢化玻璃与半钢化玻璃GB/T17841规定了由于玻璃幕墙的钢化玻璃其表面应力应大于95pa,主要是保证玻璃破碎时碎片状态满足钢化玻璃标准规定的要求。为了克服钢化玻璃自爆采用了后置处理玻璃加温650度5小时,再冷却,加价30元/,95%不自爆。(2)对玻璃进行弯曲加工后,反射的影响会变动扭曲,变形特别是镀膜玻璃的这种变形要求会很明显,因此对弧形玻璃的加工除几何尺寸要求外,特

12、别规定了其拱高及弯曲的允许偏差.(3)全玻璃幕墙玻璃边缘外漏,为了避免应力集中,而导致玻璃破裂,也为了建筑美观要求,必须进行边缘处理,采用钻孔安装时,孔位处的应力集中明显,必须进行倒角处理并且不得出现崩边.(4)因为玻璃钢化后不能再进行机械加工,因此玻璃的裁切磨边钻孔等必须在钢化前完成。玻璃板块钻孔允许偏差是根据机械加工原理,公差配合、玻璃钻孔设备及刀具的加工精度而定的。当玻璃板块由两片玻璃组合时,在制作过程中必须单片分别加工再合片.如果两片玻璃孔径大小一致,则所有孔都要对位准确,实际操作非常困难,主要因为单片玻璃制作时存在形状、尺寸、孔位、孔径等允许偏差。常用的方法是两片单片玻璃钻大小不同的

13、孔,以便多孔完全对位。中空玻璃开孔后,开孔处胶层应是双道密封,内层密封可采用丁基密封腻子,外层密封应采用硅酮结构胶密封,打胶应均匀、饱满、无空隙。(5)采用立式注胶法进行中空玻璃加工时,玻璃内的气压与大气压是平衡的,但当安装所在地与加工所在地气压相差较高时,中空玻璃受到气压差的影响会产生不可恢复的变形,因此应采取适当措施来消除气压差。(6)明框幕墙的等压设计是排水系统最经是由组件的导气孔及排水孔实现的,若导气孔及排水孔堵塞,其功能就会失败,在组装时特别注意保持孔道畅通.(7)硅酮建筑密封胶的主要成分是二氧化硅,由于紫外线不能破坏硅氧链,所以硅酮胶具有抗紫外线性能.有些厂家在幕墙构件制作过程中对

14、铝合金组件密封时不采用中性硅酮胶,而采用酸性密封胶,这种胶的耐老化性能非常差,且对铝型材表面产生腐蚀影响密封效果,甚至引起渗漏。(8)明框幕墙与槽口之间的间隙除应达到嵌固玻璃要求外,还要能适应热胀冷缩的变形及主体结构层面参数或其他荷载作用下导致框架变形,以避免玻璃在碰到金属接口造成玻璃破损。通常玻璃的下边缘应采用两块压模成型的氯丁橡胶垫块支撑,垫块的宽度应与槽口宽度相同,长度不应小于100厚度不小于5。(9)隐框幕墙组件半隐、隐框幕墙制作件,对玻璃和支撑框的清洁工作是关系到幕墙构件加工成败的关键步骤之一,要十分重视和认真按规范规定进行操作。如清洁不干净将对构件的质量与安全留下隐患.一定要坚持二

15、块布清洁的方法,一块布用一次,不许重复使用,在溶剂完全挥发之前,用第二块干净布将表面擦干,应将用过的布清洗晾干后再使用。要坚持把用于清洁的溶剂倒在干净的布上,不允许将布没入溶剂中;玻璃的槽口可用干净的布包裹油灰刀进行清洗.清洗工作最好二人一组进行,一个用溶剂清洗玻璃及其支撑件,另一个人用干净的布在溶剂未完全干燥前,将表面的溶剂、松散尘埃、油渍和其他污物清除干净.(10)硅酮结构密封胶在长期重力荷载作用下承载力很低,(强度设计值仅0。01pa),固化前强度更低,而且硅酮结构密封胶在重力作用下会产生变形,若使硅酮胶在固化期间处于受力较大的状态,会造成幕墙的安全隐患,因此在加工组装过程中应采取措施减

16、少结构胶所承受的应力。注胶后的隐框幕墙板块可采用周转分块安置,如直接叠放时,要求放置垫块直接传力,并且叠放层数不宜过多.单元式幕墙 (1)由于单元式幕墙板块在主体结构上的安装方式特殊,通常都采用插接方式,安装后不易更换,所以必须在加工前对各板块编号,根据单元幕墙对安装次序要求严格的特点,宜将主体工程和幕墙工程作为一个系统工程考虑,对整个建筑工程施工机具设置的地点和时间,要进行总平面布置,比较合理的方案是每隔35层设一摆放层(即每隔35层移动一次上料平台)使摆放量不会占用太多楼面空间,有利于其他工种施工。单元幕墙组装时 ,为了减少运输工作量,往往要在工程所在地组装,还有一些元(部)件要由供货厂商

17、供货,这样单元组件的元(部)件的配送管理就显得十分重要。因为单元组件要按吊组装后的要求组装,这一样一个(一批)单元组件所需全部元(部)件要全部送到组装厂才能完成组装,并依照安装顺序的要求送往工地吊装施工.(2)由于单元板块自重较大,且在工厂内组装,其连接构造应牢固可靠,以免在运输及吊装中存在安全隐患。单元幕墙一般采用结构构造防火,其横梁立柱常作为集水槽或排水道,且安装后不容易发生渗漏部位。因此构件连接处的缝隙应做好密封,以防渗漏.(3)单元幕墙的连接件是指与单元幕墙组件相配合,安装在主体结构上的连接件,要与单位组件上的连接件对插(接)后,按之位置将单元组件固定在主体结构上,由于它们是一组对插(

18、接)和单元组件对插同时进行,即便所有构件均达到允许偏差要求,但还是存在偏差,因此连接件具有X。Y向位移微调和X。Z轴转角微调能力单元幕墙的外表面平整度是完全靠连接件的位置准确和单元组件构造来保证的,在安装过程中无法调整,因此连接件要一次(或一个安装单位)全部调整到位,达到允许偏差要。幕墙的连接与锚固必须可靠,其承载能力必须通过计算或实物试实验予以确认。并且留有余地,防止偶然因素产生突然破坏连接用螺栓需至少布置2个。(4)单元式玻璃采用构造防水式,板块间缝隙一般为空缝。若结构胶处于板块外侧,直接受到紫外线照射会影响其性能。因此应采取措施使结构胶不外露,而且结构胶也不能作为防水密封胶材料使用。(5

19、)选择适当吊装机具将板块可靠地安装到主体结构上是保证单元吊装的前提条件强调吊具与单元板块之间,在起吊中不产生水平方向受力是为了防止产生过大挤压力或拉力,使单元内构件受损。(6)不规范的运输会造成单元板块变形。破坏影响单元幕墙质量,因此单元板块运输时应采取必要的措施。(7)单元板块应设置专用堆放场地,并应有安全保护措施。周转架方便运输,装卸和存放。对保证单元板块质量作用很大。单元板块存放时应依照安装顺序先出后进的原则排列放置。防止多次搬运对单元板块造成损坏,变形。保证幕墙质量。单元板块应避免直接叠层堆放。防止单元板块因受力作用造成变形或损坏.起吊和就位时,检查吊具。吊点和主体结构上的挂点是安全需

20、要,对吊篮数量、位置进行复检.保证单元吊装的准确性,可靠行。如果吊点处没有足够强度和刚度。单元板块容易损坏,产生危险.因此必要时可对吊装上进行必要的加固和试吊.采用吊具起吊单元板块时,应按各吊装点的受力均匀,起吊过程是保持单元板块平衡。以减少功能和冲量, 吊装就位时,应先把单元板块挂到主体结构挂点上,板块未固定之前,吊装不行拆除,防止意外坠落。(9)施工中和安装完毕后,对单元板块进行保护处理,防止污染和损没坏.安装施工(1)为保证幕墙安装施工的质量,要求主体结构工程应满足幕墙安装的基本条件,特别是主体结构的垂直度和外表面平整度及结构尺寸偏差,尤其是外立面很复杂的结构,必须同主体结构设计相等,并

21、满足验收规范要求,相关主体结构验收规范主要包括:建筑工程施工质量验收规范GB50300混凝土结构工程施工质量验收规范GB50204钢结构工程施工质量验收规范GB50205砌体结构工程施工质量验收规范GB50203等。(2)玻璃幕墙的构件及附件材料品种规格,色泽和性能应在玻璃幕墙设计文件中明确规定,安装施工时应按设计要求执行,对进场构件,附件,玻璃,密封材料和胶垫等,应按质量要求进行检查和验收。不能使用不合格或过期的材料.对幕墙施工环境和分项工程施工顺序要认真研究。对会造成严重污染的分项工程应安排在幕墙安装前施工,否则应采取可靠的保护措施。(3)玻璃幕墙的安装施工质量,是直接影响玻璃幕墙能否满足

22、其建筑物及其他性能要求的关键之一。同时玻璃幕墙安装施工又是多工种联合施工和其他分项施工难免有交叉和衔接的工序.因此,为了保护玻璃幕墙安装质量,要求安装施工承包单位编制幕墙工程施工组织设计方案。(4)单元式幕墙的安装施工组织设计比构件式有明显区别在这里必须重点强调。(5)点支撑玻璃幕墙的安装施工的关键是支撑钢结构,包括管桁架结构和索杆体系等,索杆的张拉力方案包括锚具的选择和固定方法。张拉机具的要求,张拉顺序,张拉批次(包括张拉力分级和张拉时间)张拉力或变形的测量和调整方法等。同时应做好张拉过程纪录(6)施工脚手架应根据工程和施工现场情况确定应进行必要的计算和设计.连接固定必须牢固可靠确保安全。(

23、7)玻璃幕墙的施工测量主要强调:1、玻璃幕墙的分格轴线的测量应与主体结构的测量配合。主体结构出现偏差时,玻璃幕墙分格线应根据主体结构偏差及时进行调整不得累积。2、定期对玻璃幕墙安装主体基准进行核检,以保证安装基准的准确性。避免因此产生安装误差。3、对多层建筑风力大于4级时容易产生不安全或测量不准确问题。因此测量工作应在4级风以内进行。(8)安装过程的半成品容易被损坏,污染应引起重视.(9)镀膜玻璃面有方向性,向内,向外效果不同.如果方向不正确会影响镀膜的寿命(10)防火保温材料应可靠固定。铺设平整.拼接处不应留缝隙。应符合设计要求。如果冷凝水排出管及附近水平构件预留孔连接不严密与内衬板出水孔连

24、接处不密封,冷凝水会流入幕墙内部。造成内注水,腐蚀材料影响结构性能和使用寿命。(11)实际工程中镀膜玻璃曾发生镀膜玻璃面安反现象这不仅影响装饰效果,而且影响其耐久性和使用寿命。因此镀膜面一般应朝室内一侧。中空玻璃应在第二面,COE中空玻璃镀膜层位置应符合设计要求.全玻璃幕墙(1)全玻璃幕墙相嵌槽口是否清洁,直接关系到结构胶的粘接质量,同时也影响其美观性,必须清洁干净。(2)全玻璃幕墙安装过程中,面板和玻璃肋安装的水平度和直接度,直接影响立面效果和安全,准确安装还可以避免面板和玻璃肋因受力不均而破损。每次调整后应采取临时措施,并在完成注胶后进行拆除,对胶缝进行修补处理.(3)全玻璃幕墙两边嵌入槽

25、口深度预留空隙对符合设计要求。主要考虑到:1、玻璃发生弯曲变形后不会从槽口内拔出。2、玻璃在平面内伸长时不致触及槽壁,以免变形受限.3、玻璃表面与槽口留有应放间隙,防止玻璃被嵌固,造成破损。(4)全玻璃幕墙玻璃的尺寸一般较大,自重也较大.宜采用机械吸盘安装,并应采取必要的安装措施。防止玻璃倾覆,坠落或破碎。点支撑玻璃幕墙(1)支撑结构是点支撑幕墙的主要受力结构。其位置、形状、外观效果、承载能力和变形能力均有严格要求.安装施工必须加以保证。大型钢结构的吊装设计包括受力设计,吊点设计,必要的附件设计,就位和固定方案。就位后位置调整等,对支撑钢结构不附属于另外主体结构(即支撑钢结构自身也是主体结构)

26、的情况吊装时一般应设置支撑平台作为临时支撑,并设置千斤顶等调整位置的设备,以便准确安装。(2)拉杆,拉索体系的拉杆和拉索施加预拉力大小对支撑结构和安全性及外形的准确性至关重要,因此在安装过程中必须严格控制。(3)爪件的安装精度,关系到点支撑玻璃幕墙的美观性和安全性。通过爪件三维调整。使玻璃面板位置准确.保证爪件表面与玻璃平行安全规定(1)玻璃幕墙安装施工应根据国家有关劳动安全卫生法规和技术标准规定,结合工程实际情况制定详细安全操作守则和指导书.确保施工安全.(2)采用外脚手架进行玻璃幕墙的安装施工时脚手架应经设计和必要的计算, 在适当部位与主体机构应可靠连接保证其足够的承载力,刚度和稳定性。(

27、3)玻璃幕墙的安装施工经常与主体结构施工,设备安装或室内装修交叉进行,为保证幕墙施工安全,应在主体结构施工层下方(即幕墙施工层的上方)设置安全防护网进行保护。在距离地面的3m高度处设置挑出高度不小于6m的水平防护网用以保护地面行人,车辆等的安全性。工程验收一、 一般规定1、在进行玻璃幕墙工程验收时,检查应包括软件和硬件两部分,软件作为幕墙工程验收的依据的一个重要组成部分。材料是保证幕墙质量和安全的物质基础。尤其是作为结构粘结用的硅酮结构密封胶使用前应对其邵式硬度,拉伸粘结强度,相容性进行复检.而面积较大的幕墙,采用新材料就技术的幕墙应按本规范规定进行幕墙性能检测并提出相应的检测报告。2、幕墙施

28、工完毕后, 不少部位或节点已被装饰材料隐蔽。在工程验收时无法观察和检测。但这些部位或节点的施工质量至关重要,必须在安装施工过程中完成隐蔽验收。工程验收时会对隐蔽工程验收处进行认真审核和验收。3、由于幕墙为建筑物的全部或部分外围结构,凡设计幕墙的建筑一般对外观质量要求较高,抽样检查并不能代表幕墙整体的外观质量。当一幢建筑有一幢以上的幕墙时,考虑幕墙质量的重要性要求,以一幢幕墙作为独立的检查单位对每幢幕墙都要求进行检查验收。对异形或有特殊要求的幕墙,检验批的划分可由监理单位建设单位及施工单位协商解决。二、 框支撑玻璃幕墙(1)玻璃幕墙观感检查质量要求重点是幕墙的整体美观和滲漏性能。A 对抽检单位表

29、面色泽,接缝,平整度,封口构造,伸缩缝处理等提出要求。B 对隐蔽节点的遮封装饰质量,要求遮封装饰整齐美观。(2)玻璃抽样检验质量要求A 对铝合金料及玻璃表面的清洁要求。B 对玻璃安装及密封胶条加工的要求,玻璃必须安装牢固,橡胶条、密封胶应镶嵌密实。位置准确,密封胶表面应平整.C 关于玻璃表面质量.有关玻璃表面缺陷的国家现行标准中将此分为三类:划伤或擦伤、划道或波筋、雾斑、斑点纹和针眼等.其中第一类缺陷各种玻璃都存在,其他两类不是每块玻璃都有。在加工制作安装施工中对玻璃可造成的表面缺陷一般为第一类缺陷。考虑到玻璃均为合格产品。后两类缺陷应在标准允许范围之内,施工中不会再增加这类缺陷。 因此,规范

30、将划伤,擦伤作为玻璃表面质量的检验项目,相关国家标准,建筑用浮法玻璃允许1m2有4条宽为0。5 mm长为60 mm的划伤。钢化玻璃合格品允许1m2有4条宽为0。1mm长不大于100mm的划伤.阳光控制镀膜玻璃合格品允许每1m2有2条宽不大于0。8mm,长不大于100mm的划伤.夹层玻璃合格品的划伤和磨伤“不得影响使用”。D 关于铝合金型材表面质量,规范以一个分格的框架件作为检查单位由于加工制作,运输,安装施工过程的许多环节,都可能造成铝合金型材表面损伤,并加强各个环节的保护。E 关于幕墙框料安装质量规范规定了各项目的允许偏差。1) 竖向构件垂直度:规范规定幕墙高度为5档,分别规定了垂直度允许偏

31、差在现行行业中标准高层建筑混凝土结构技术规程JGJ3中分别规定了测量放线的竖向偏差和结构施工的竖向的偏差允许值。在决定幕墙的竖向偏差允许值时,考虑到作为建筑外装饰,其竖向偏差允许值应比混凝土结构施工更严格,但同时又比测量放线的竖向偏差允许值稍宽松,以便即保证幕墙工程质量又便于操作执行。2)竖向构件直线度现行国家标准铝合金建筑型材GB/T5237规定对壁厚大于2.4mm的高精度级型材的弯曲度允许偏差为1.0L(mm)其中L为型材长度,单位为m。竖向构件可不考虑重力荷载引起的弯曲。但在运输,堆放,加工中可能会造成弯曲。因此,本规范应仍以高精级型材弯曲度的规定作为竖向构件平面内及平面外直线度的允许偏

32、差。规定采用2m靠尺或塞尺检查,允许偏差为2。5mm。3)横向构件水平度及同高度相邻两根横向构件高度差根据工程经验,单根横向构件两端的水平度偏差一般不宜大于其跨度的0.1%。因此规定,单根横向构件长度不大于200mm时,允许偏差2mm。大于200mm时,允许偏差为3mm。横向构件总水平度偏差,当幕墙幅宽不大于35m时,允许偏差为5mm. 幅宽大于35m时,允许偏差为7mm.对同一高度相邻两根横向构件端部的安装允许高差为1mm。4)分格框对角线差竖向构件的垂直度和直线度,横向构件水平度及其相邻两构件端部高度差等规定已基本上保证了分格框的方正.本规范将上述各种允许偏差折算成分格框对角线允许偏差。并

33、参照建筑装饰装修工程质量验收规范GB50210的规定.(3)隐框玻璃幕墙的安装质量要求基本上与明框相同,其区别是隐框幕墙框架不外露,而是以缝代替框架。因此,除下列两项与表11。2、2、 3 有区别外,其他各项的允许偏差及其依据基本与表11。 2 、2 、3 相同.A由于隐框幕墙玻璃外漏,为防止墙面各玻璃拼在一起时不在一个平面而使墙面上的影像畸变.因此要求检查时抽检竖缝相邻两侧玻璃表面的平面度,并从严要求。用2m靠尺检查,允许偏差2。5mm.B隐框幕墙玻璃拼缝整齐与否与幕墙的外观质量关系很大,除了表中第1、3、4项检查,其垂直度水平度和直线度外,为防止各缝宽窄不一的疪病,增加了第5项拼缝宽度与设

34、计值比较的偏差检查,以保证整幢隐框幕墙的整齐美观。(4)玻璃幕墙工程抽样验收数量,每幢幕墙的竖向构件或竖向接缝。横向构件或横向接缝各抽查5并且不得小于3根.每幢幕墙分格各抽查5%。并不得小于10个。抽检质量应符合规范第11、2、2 , 11、2、3条规定。全玻璃幕墙(1)因全玻璃幕墙外表面,只有玻璃和胶缝且玻璃透明,因此对墙面的平整度及胶缝宽度要求严格。缝隙的宽窄直接影响幕墙外表面的美观。与隐框幕墙一样要求胶缝宽度与设计值的偏差不大于2mm。(2)全玻璃幕墙的玻璃面板由玻璃肋支撑,本条规定玻璃面板与玻璃肋的垂直度偏差不应大于2mm相邻玻璃面板的高低偏差不应大于1mm.(3)玻璃与镶嵌槽的间隙关

35、系到缝隙的宽窄和玻璃的安全.本条规定了玻璃与钢槽的间隙质量要求.胶缝应灌注均匀,密实连续。点支撑玻璃幕墙(1)点支撑玻璃幕墙与全玻璃幕墙一样。均为通透墙体,且一般位于群楼或建筑入口处。因此其安装质量的好坏大为重要.本条规定了点支撑幕墙大面应平整,胶缝应横平竖直。缝宽均匀,表面平滑。钢结构焊缝应平滑,防腐涂层应均匀。无破损。不锈钢件光洁度与设计相符,且无锈斑.很多工程选用304没等使用就锈蚀了,特别引起大家注意一定要选用316.(2)因点支撑玻璃幕墙为透明体,处于里面的钢结构一目了然,钢结构的施工质量十分重要,应符合本规范的相关规定和国家现行标准钢结构工程施工质量验收规范GB50205的要求.(

36、3)拉杆和拉索的预拉力对点支撑玻璃幕墙的支撑结构起着至关重要的作用,必须符合设计要求应进行现场检验和隐蔽检验。(4)关于点支撑玻璃幕墙安装质量要求.规范规定了各项目允许偏差:A 竖缝及墙面垂直度因点支撑玻璃幕墙多处于群楼所以本条规定350m以下的竖缝及墙面垂直度按两档分别为10mm和15mm。B由于点支撑幕墙玻璃外露且面积较大,应检查幕墙表面平整度,防止墙面各玻璃拼在一起时不在一个平面而使墙面上的影像畸变。检查时,抽检竖缝相邻两侧玻璃表面的平面度。并严格要求。用2m靠尺检查,允许偏差为2。5mm。C点支撑玻璃幕墙各玻璃拼缝整齐与否与幕墙的美观关系很大,为防止各胶缝宽窄不一。增加拼缝宽度与设计值

37、比较的偏差检查,以保证整幢点支撑幕墙各玻璃拼缝的整齐美观。(5)关于钢爪安装质量要求A钢爪的安装质量直接影响到点支撑玻璃幕墙的外观质量,本条参照现行国家标准钢结构工程施工质量验收规范GB50205对钢件的允许偏差要求。规定了相邻钢爪水平距离和竖向距离的偏差为1。5mm。B钢爪安装同层高度偏差参照框支撑幕墙横向构件高度差分为四档。保养和维修(1)一般规定A为了使幕墙在使用过程中达到和保持设计要求的预定功能,确保不发生安全事故,规定承包商应提供给业主幕墙使用维护使用说明书作为工程竣工交付的组成部分。指导幕墙的使用和维护。根据现行国家标准建筑结构可靠度设计统一标准GB50068有关规定。玻璃幕墙的结

38、构构件一般属于易于替换的结构件,其设计使用年限一般可为不低于25年。B随着我国幕墙行业的发展,幕墙新产品越来越多。幕墙的结构形式也越来越复杂,技术含量越来越高,对维修维护人员的要求也越来越高。要求幕墙工程承包商在幕墙交付使用前应为业主培训合格的幕墙维护,维修人员.C幕墙可开启部分的抗风压变形、雨水渗透、空气渗透等性能参数均为关闭状态的设计参数。在幕墙工程的实际维修工作中开启部分维修频率最高,而非正常开启所造成的损坏是主要原因之一因此本条的要求是必要的。检查与维修(1)根据实际工程经验在幕墙工程竣工验收后一年内,幕墙工程的加工和施工工艺及材料附件的一些缺陷均有不同程度的暴露。所以在幕墙工程竣工验

39、收后一年时,应对幕墙进行一次全面的检查,以后每五年检查一次。由于存在不可避免的建筑物沉降,金属材料蠕变等现象。施加预拉力的拉杆或拉索结构的幕墙工程随时间推移会产生预拉力损失。为保证这类幕墙的性能稳定和使用安全。本规范对预拉力幕墙结构全面检查和调整的时间从工程竣工验收以后半年检查一次,以后每三年检查调整一次。对于使用结构硅酮密封胶的半隐蔽幕墙工程本规范规定使用十年后首次粘结性能的检查,以后每五年检查一次。从世界各国以及我国幕墙工程实际情况来看,还未出现因硅酮结构胶、密封胶粘结性能变化而造成的质量问题。考虑到对实际幕墙工程进行粘结性能的检查属于破坏性检查。抽样比例小,则不能反映真实情况,抽样比例大则费用高,时间长.而且有时可能对抽样附近幕墙性能影响,所以规定把使用十年后进行首次粘结性能检查是合适的.对于抽样比例及抽样部位,规范未作具体规定.主要考虑到不同的幕墙工程其环境条件不同,规定统一的抽样比例并不能反映不同幕墙的工程硅酮结构,密封胶粘结性能的真实情况。 实际幕墙工程的检查应由检验部门制定检查方案,由相应的设计部门审核后实施.每五年检查一次应建立在检查结果良好的基础上如果粘结性能有下降趋势的话,应根据检查结果制定检查间隔时间增加检查频次。15

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
