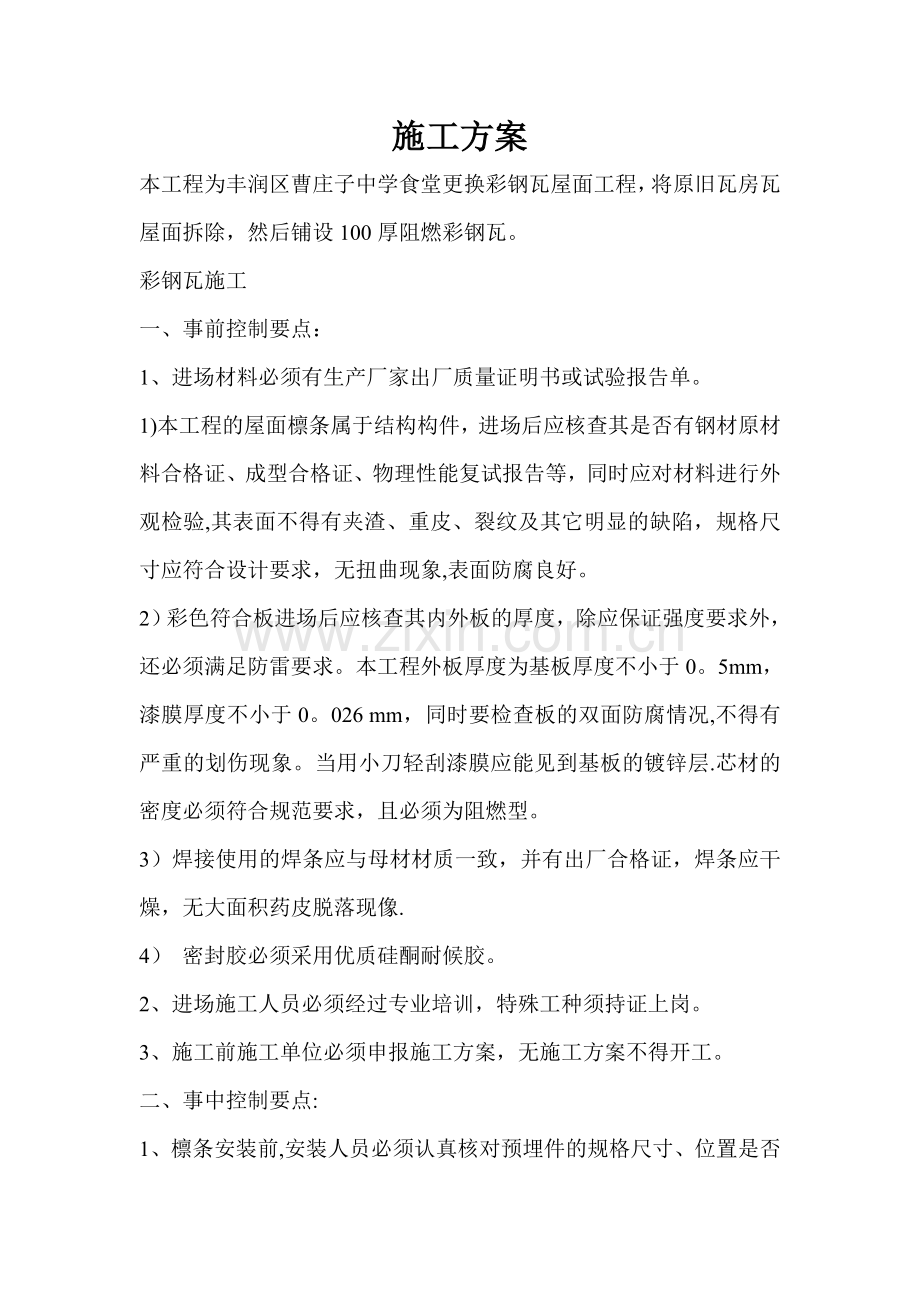

1、施工方案本工程为丰润区曹庄子中学食堂更换彩钢瓦屋面工程,将原旧瓦房瓦屋面拆除,然后铺设100厚阻燃彩钢瓦。彩钢瓦施工一、事前控制要点:1、进场材料必须有生产厂家出厂质量证明书或试验报告单。1)本工程的屋面檩条属于结构构件,进场后应核查其是否有钢材原材料合格证、成型合格证、物理性能复试报告等,同时应对材料进行外观检验,其表面不得有夹渣、重皮、裂纹及其它明显的缺陷,规格尺寸应符合设计要求,无扭曲现象,表面防腐良好。2)彩色符合板进场后应核查其内外板的厚度,除应保证强度要求外,还必须满足防雷要求。本工程外板厚度为基板厚度不小于0。5mm,漆膜厚度不小于0。026 mm,同时要检查板的双面防腐情况,不

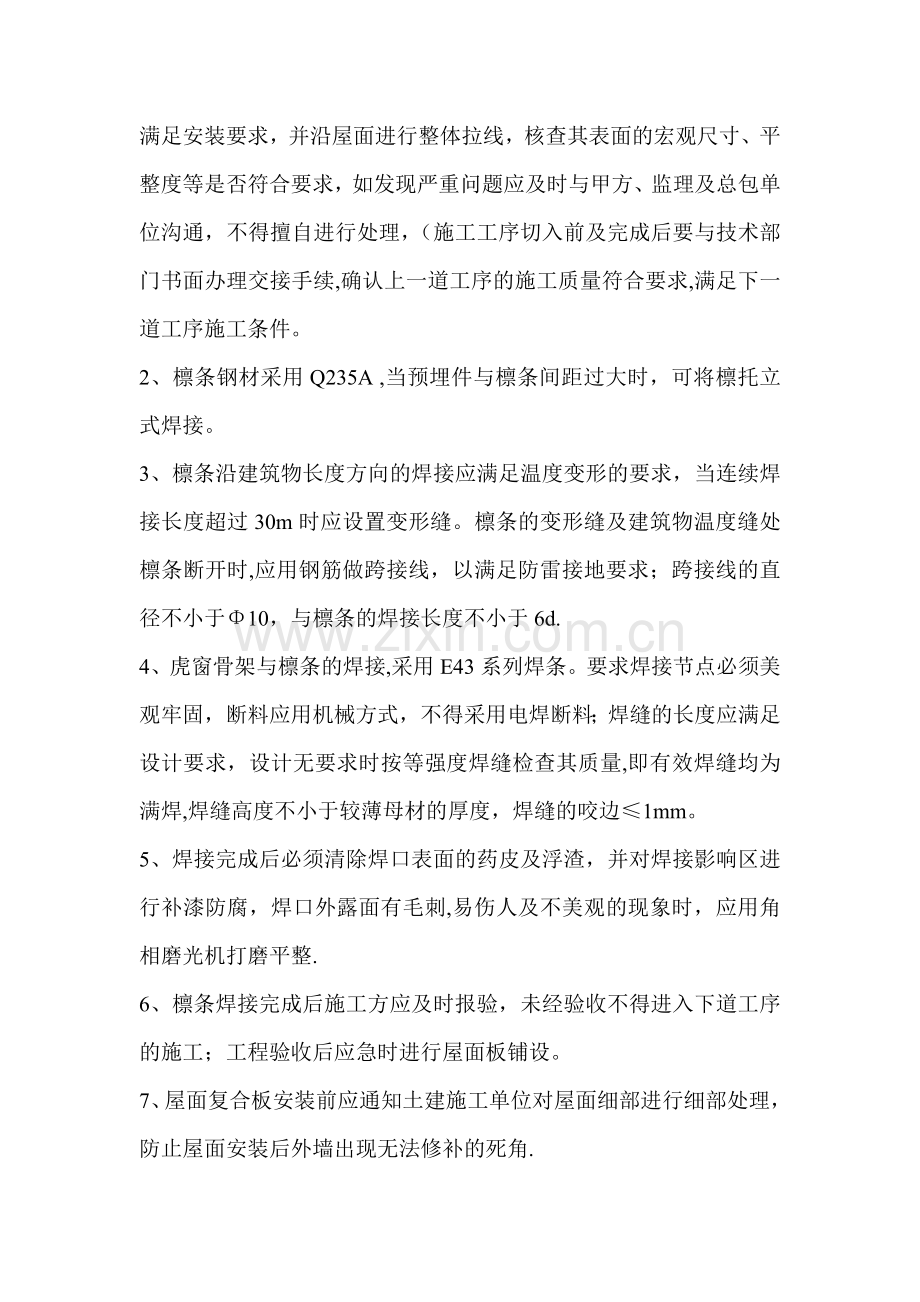

2、得有严重的划伤现象。当用小刀轻刮漆膜应能见到基板的镀锌层.芯材的密度必须符合规范要求,且必须为阻燃型。3)焊接使用的焊条应与母材材质一致,并有出厂合格证,焊条应干燥,无大面积药皮脱落现像.4) 密封胶必须采用优质硅酮耐候胶。2、进场施工人员必须经过专业培训,特殊工种须持证上岗。3、施工前施工单位必须申报施工方案,无施工方案不得开工。二、事中控制要点:1、檩条安装前,安装人员必须认真核对预埋件的规格尺寸、位置是否满足安装要求,并沿屋面进行整体拉线,核查其表面的宏观尺寸、平整度等是否符合要求,如发现严重问题应及时与甲方、监理及总包单位沟通,不得擅自进行处理,(施工工序切入前及完成后要与技术部门书面
3、办理交接手续,确认上一道工序的施工质量符合要求,满足下一道工序施工条件。2、檩条钢材采用Q235A ,当预埋件与檩条间距过大时,可将檩托立式焊接。3、檩条沿建筑物长度方向的焊接应满足温度变形的要求,当连续焊接长度超过30m时应设置变形缝。檩条的变形缝及建筑物温度缝处檩条断开时,应用钢筋做跨接线,以满足防雷接地要求;跨接线的直径不小于10,与檩条的焊接长度不小于6d.4、虎窗骨架与檩条的焊接,采用E43系列焊条。要求焊接节点必须美观牢固,断料应用机械方式,不得采用电焊断料;焊缝的长度应满足设计要求,设计无要求时按等强度焊缝检查其质量,即有效焊缝均为满焊,焊缝高度不小于较薄母材的厚度,焊缝的咬边1
4、mm。5、焊接完成后必须清除焊口表面的药皮及浮渣,并对焊接影响区进行补漆防腐,焊口外露面有毛刺,易伤人及不美观的现象时,应用角相磨光机打磨平整.6、檩条焊接完成后施工方应及时报验,未经验收不得进入下道工序的施工;工程验收后应急时进行屋面板铺设。7、屋面复合板安装前应通知土建施工单位对屋面细部进行细部处理,防止屋面安装后外墙出现无法修补的死角.8、复合板的运输必须保证安全,不得被利器刮伤及外力撞击,严重损伤的板不得安装。9、屋面复合板的安装采用峰谷搭接式,纵向搭接必须保证至少一波峰谷重叠;本工程原则上不允许横向搭接,确需横向搭接时,应取得监理工程师的同意,其搭接长度不小于300mm。10、复合板
5、的安装采用自攻钉固定于C型或S型钢檩条上.自攻螺钉的间距不得大于300mm,且必须位于波峰之上,檐口、山墙、变形缝、接头等部位应加密处理.螺钉应垂直于板面安装,并不得打空.对于因位置不正确而打空的螺钉必须拆除并用胶封闭处理.螺钉表面的防水帽必须用胶粘结,不得浮放。11、脊瓦安装前应对屋脊的缝隙作密封处理,采用聚氨脂发泡材料对缝隙填塞密实.脊瓦的搭接不小于100mm,接缝处用密封胶作防水处理。12、虎窗的屋面板、立板与坡屋面的交接处必须用压型钢板做结构性防水处理,压型钢板与屋面板之间应注胶密封。13、前后封檐采用冲压件封檐板,封檐板的安装应整齐美观,接口应顺流水方向,不得出现戗水现象.14、山墙
6、的侧封檐、高低跨间的泛水板、虎窗立面的泛水板与屋面板连接时均必须越过一个波峰.如山墙的侧封檐受尺寸限制无法满足上述要求时,应将板边作挠曲处理。详见下图:16、收边、包角、封檐采用拉铆钉固定,铆钉的间距不得大于400mm。铆接完成后铆钉孔要用玻璃胶封闭。17、突出屋面的管道、通气孔等四周必须在做完聚氨脂发泡密封后,用胶结材料做防水处理。三、事后控制要点:1、屋面檩条和虎窗安装完成后,施工方必须书面将相关质保资料报监理单位,经监理单位审核无误后方可。2、屋面安装完成后应在雨后或持续淋水2小时后进行检查,不得有渗漏现象。四、安全控制要点:、钢结构彩板屋面工程施工,属于高危险性作业,监理人员必须审查施
7、工方案中有关安全方面的内容是否符合规范要求,督促施工单位做好安全交底工作,并且落实安全措施。、檩条施工前必须沿屋脊通长焊接一条直径不小于10 mm,的钢筋,作为主安全绳,副安全绳及安全带通过自锁式挂钩与其相连。、所有高空作业人员必须佩带安全带,穿防滑鞋,不得赤膊;施工人员不得在屋脊梁上行走。、雨天不得进行电弧焊作业,雷雨天气应停止屋面施工。、安装屋面板必须三人以上配合作业,踏板采用木制梯子,宽度与彩钢板的峰谷模数相同;踏板用麻绳与另一面坡的檩条牢固连接;作业人员必须佩带工具袋,电钻、自攻螺钉等不得随处乱放.、施工用的电源应通过电缆引入施工场地,现场应配备移动式配电箱,且应做到一机一闸一漏保,确
8、保施工用电的安全。、运输和装卸屋面板必须带手套,屋面板堆积高度不得超过。.8、利用吊车垂直运输檩条及屋面板时,绑扎要牢固,板边要用硬质材料进行保护;利用吊盘垂直运输檩条及屋面板时,要直立并绑扎牢固。14。2。4检查A隔气层、保温材料安装前,应提前通知工程师和检查机构以及制造厂商代表。铺贴完成并经检验合格、清扫干净后涂刷浅色涂层应与卷材粘结牢固、厚薄均匀,不得漏涂.B检查已完成的屋面顶盖的其它工种的工作;确保顶板坚固、干燥、无杂物并且光滑;将表面出现的所有裂缝、断裂、孔洞或其它不正常因素报告工程师。14。2.5质量检查:屋面工程每个分项施工完后,要及时办理隐藏工程验收手续,未经验收的分项工程不得进行下一道工序施工.分项工程验收后,工序要进行交接检,并明确相互间的成品保护要求,卷折防水每道工序施工完后,有质量检查人员验收合格,方可进行一道防水施工.
