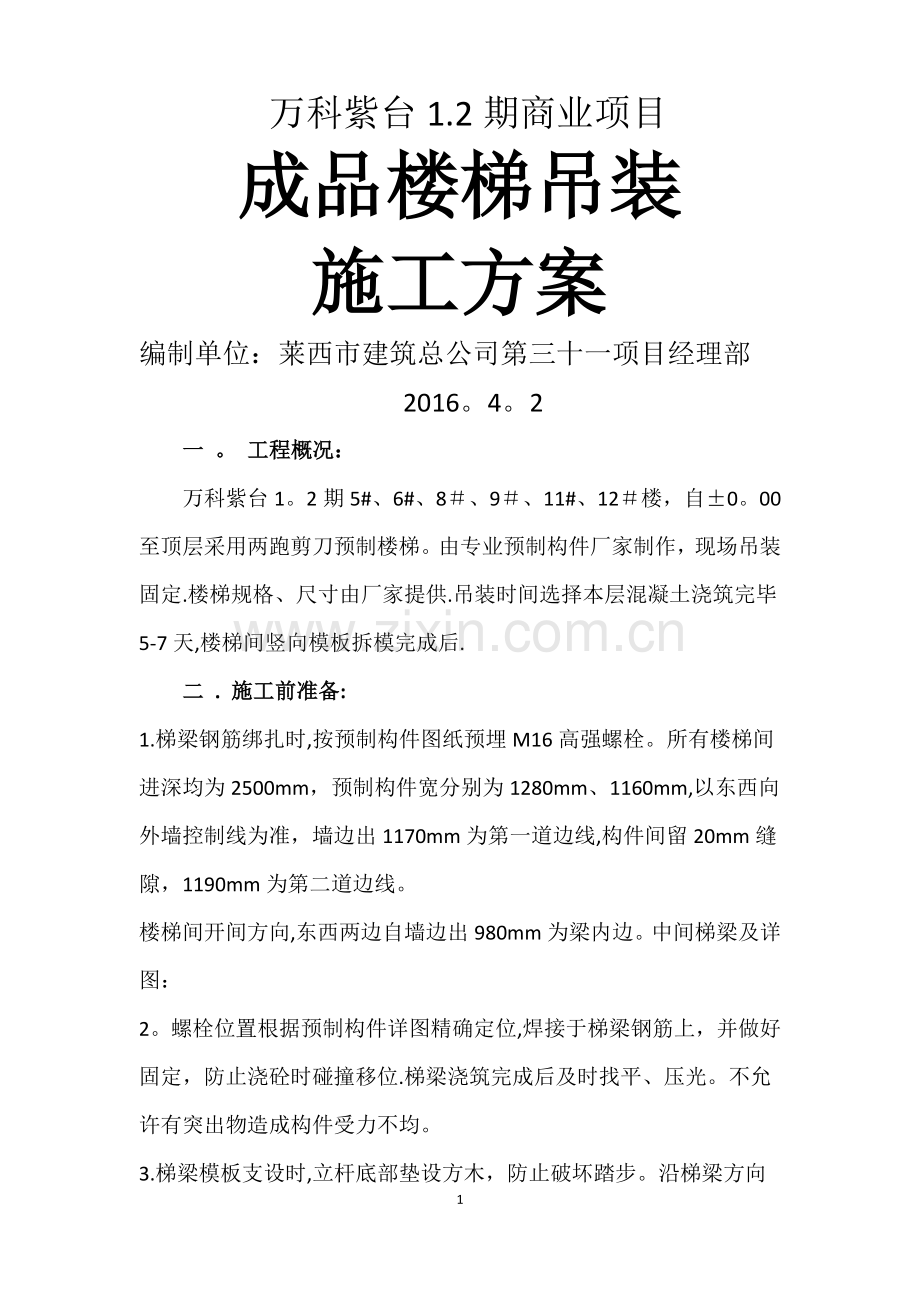

资源描述
万科紫台1.2期商业项目
成品楼梯吊装
施工方案
编制单位:莱西市建筑总公司第三十一项目经理部
2016。4。2
一 。 工程概况:
万科紫台1。2期5#、6#、8#、9#、11#、12#楼,自±0。00至顶层采用两跑剪刀预制楼梯。由专业预制构件厂家制作,现场吊装固定.楼梯规格、尺寸由厂家提供.吊装时间选择本层混凝土浇筑完毕5-7天,楼梯间竖向模板拆模完成后.
二 . 施工前准备:
1.梯梁钢筋绑扎时,按预制构件图纸预埋M16高强螺栓。所有楼梯间进深均为2500mm,预制构件宽分别为1280mm、1160mm,以东西向外墙控制线为准,墙边出1170mm为第一道边线,构件间留20mm缝隙,1190mm为第二道边线。
楼梯间开间方向,东西两边自墙边出980mm为梁内边。中间梯梁及详图:
2。螺栓位置根据预制构件详图精确定位,焊接于梯梁钢筋上,并做好固定,防止浇砼时碰撞移位.梯梁浇筑完成后及时找平、压光。不允许有突出物造成构件受力不均。

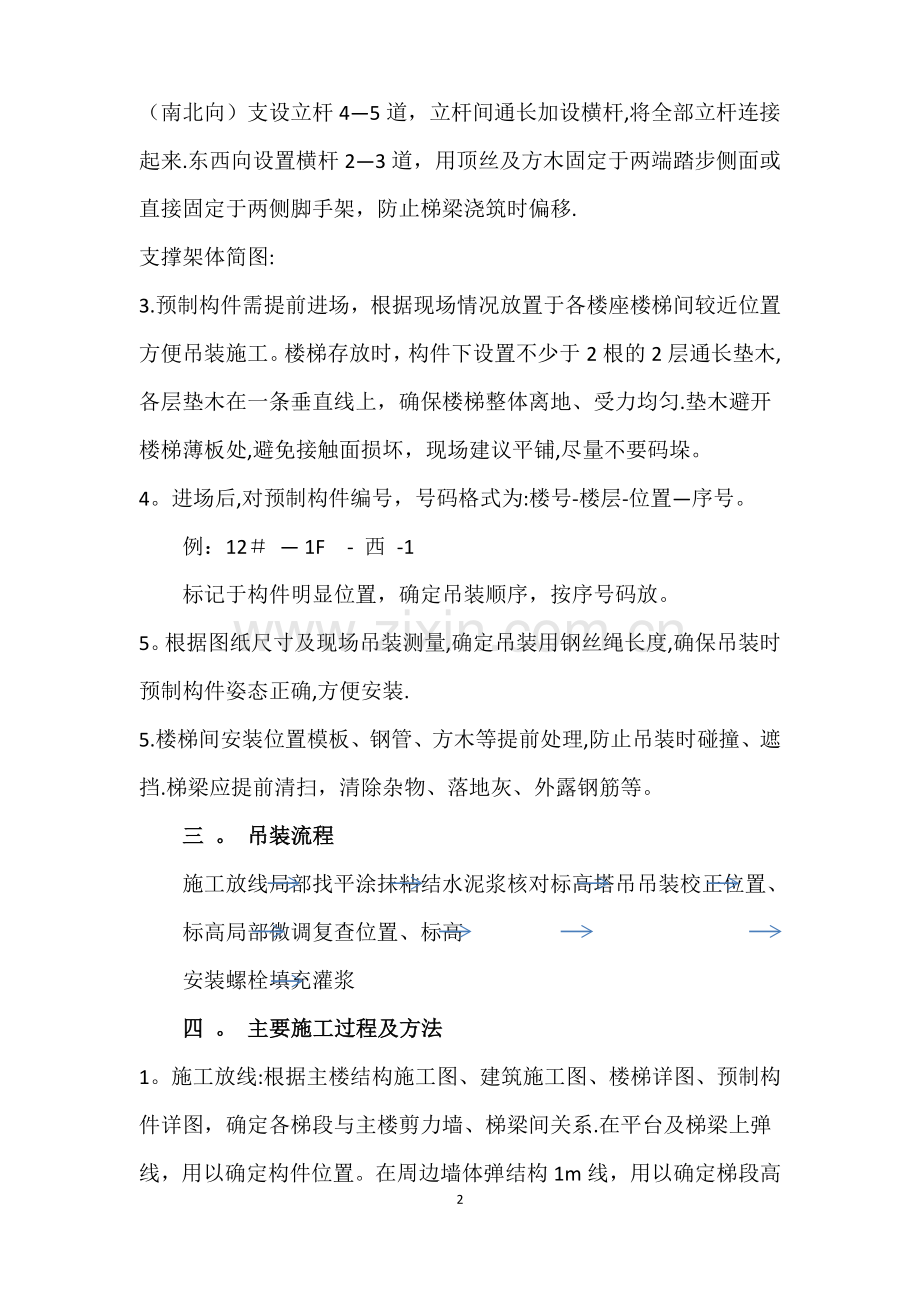

3.梯梁模板支设时,立杆底部垫设方木,防止破坏踏步。沿梯梁方向(南北向)支设立杆4—5道,立杆间通长加设横杆,将全部立杆连接起来.东西向设置横杆2—3道,用顶丝及方木固定于两端踏步侧面或直接固定于两侧脚手架,防止梯梁浇筑时偏移.
支撑架体简图:
3.预制构件需提前进场,根据现场情况放置于各楼座楼梯间较近位置方便吊装施工。楼梯存放时,构件下设置不少于2根的2层通长垫木,各层垫木在一条垂直线上,确保楼梯整体离地、受力均匀.垫木避开楼梯薄板处,避免接触面损坏,现场建议平铺,尽量不要码垛。
4。进场后,对预制构件编号,号码格式为:楼号-楼层-位置—序号。
例:12# — 1F - 西 -1
标记于构件明显位置,确定吊装顺序,按序号码放。
5。根据图纸尺寸及现场吊装测量,确定吊装用钢丝绳长度,确保吊装时预制构件姿态正确,方便安装.
5.楼梯间安装位置模板、钢管、方木等提前处理,防止吊装时碰撞、遮挡.梯梁应提前清扫,清除杂物、落地灰、外露钢筋等。
三 。 吊装流程
施工放线局部找平涂抹粘结水泥浆核对标高塔吊吊装校正位置、标高局部微调复查位置、标高
安装螺栓填充灌浆
四 。 主要施工过程及方法
1。施工放线:根据主楼结构施工图、建筑施工图、楼梯详图、预制构件详图,确定各梯段与主楼剪力墙、梯梁间关系.在平台及梯梁上弹线,用以确定构件位置。在周边墙体弹结构1m线,用以确定梯段高度。
梯梁标高如不符合要求,高于标高处凿除,并用砂浆找平。低于标高处用C20细石混凝土补平,内置拉结筋。用水平尺测量,保证梯梁顶面水平,不允许有突出物.
2。构件吊装:选择专用钢丝绳4根,分别固定于成品楼梯吊装预埋件上。钢丝绳长度分别为2根2600mm、2根3000mm,若起吊不平可适当修改。配备专用信号工,塔吊应轻起轻放,塔吊工要有耐心、听指挥,做到令行禁止。
3。校正位置,安装螺栓:将构件缓慢吊至安装位置上部,调整好构件姿态,两端各有一人扶住构件,信号工发送指令,缓缓放至梯梁,将预埋螺栓插入锚固预留孔.按控制线调整构件位置。最后完全放下。完成后再次确定水平位置及构件标高,确认无误后安装固定螺栓。
4。填充灌浆:固定完成后向固定预留孔内填充灌浆料,收口抹平,覆盖保护盖板.
五.成品保护措施
1. 吊装完成后复核标高并按照现场实际情况进行临边及楼梯踏步的防护.
2. 如需要在踏步平面支设架体应在架体立杆底部垫设木板.
3. 如有磕碰可将水泥、矿粉、建筑801胶适量调匀修补。
六.安全文明保护措施
1. 剪刀梯东西两侧平台及梯梁上除必要支撑架体和防护架体外严禁堆放木方、扣件、钢卡、螺栓等杂物,防止坠落。
2. 剪刀梯中间位置梯梁支设应牢固,均匀设置4组支撑架体,架体间应有横向连接。
3. 操作面应设置必要防护,安装人员应配备安全绳,固定于防护架体上。
七.环境保护措施
1. 预制构件吊装后,构件保护膜应及时收集,集中处理。
2. 梯梁修补找平时凿除的碎屑、落地灰及时清理.
3. 吊装前应对预制构件表面浮灰进行清理,防止高空吊装形成扬尘。
4
