1、脚手架工程专项施工方案本工程主体结构工程,需要在外墙搭设外脚手架,以满足安全围护及施工作业要求.根据工程情况和建设要求,采用扣件式落地钢管脚手架,以及悬挑工字钢体系钢管脚手架相结合的脚手架搭设形式。二层以下采用扣件式落地钢管脚手架,二层及以上采用悬挑工字钢体系钢管脚手架,架体外侧全覆盖密目式安全网作安全围蔽。施工过程严格按照方案及技术交底的内容进行施工。实际2层、8层、预埋工字钢悬挑四层架体(约12m).一、 脚手架构配件的质量标准:1、 钢管:(1)钢管脚落地手架,选用外径48mm,壁厚 3。20mm,钢材强度等级Q235A,钢管表面应平直光滑,不应有裂纹、分层、压痕、划道和硬弯,新用的钢管

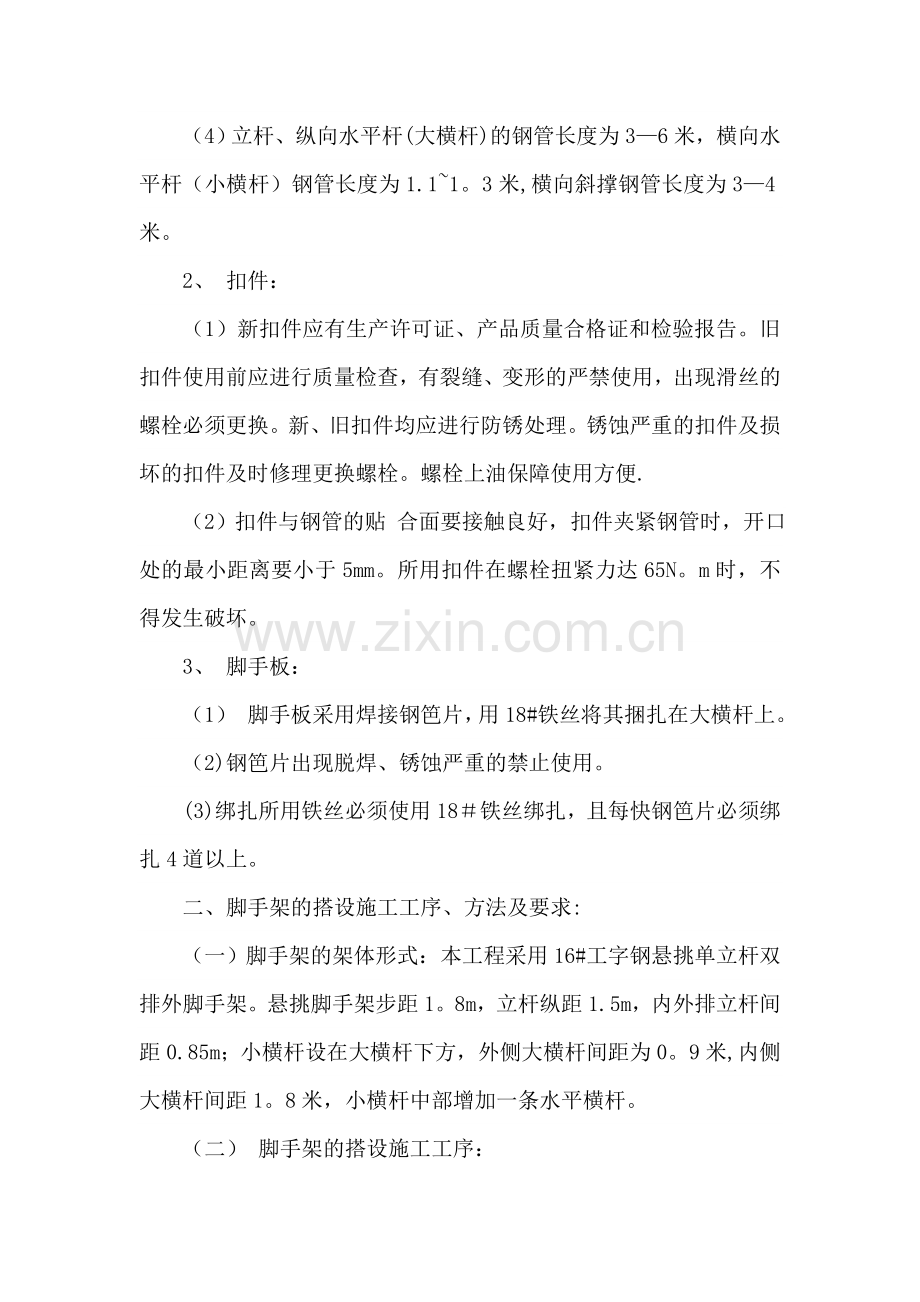

2、要有出厂合格证。二、 钢管采用外径为48mm,壁厚3。5mm的3号钢焊接钢管,应有产品质量合格证和检验报告。锈蚀严重的必须更换,不得用于搭设架体。(2)钢管表面应平直光滑,不应有裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划道,有严重锈蚀、弯曲、压扁、损伤和裂纹的不得使用。(3)钢管涂防锈漆。立杆及横杆刷黄色防锈漆,剪刀撑及扶手杆用管刷红白相间油漆。每根钢管的最大质量不应大于25Kg。钢管上严禁打孔。(4)立杆、纵向水平杆(大横杆)的钢管长度为36米,横向水平杆(小横杆)钢管长度为1.11。3米,横向斜撑钢管长度为34米。2、 扣件:(1)新扣件应有生产许可证、产品质量合格证和检验报告。旧扣
3、件使用前应进行质量检查,有裂缝、变形的严禁使用,出现滑丝的螺栓必须更换。新、旧扣件均应进行防锈处理。锈蚀严重的扣件及损坏的扣件及时修理更换螺栓。螺栓上油保障使用方便.(2)扣件与钢管的贴 合面要接触良好,扣件夹紧钢管时,开口处的最小距离要小于5mm。所用扣件在螺栓扭紧力达65N。m时,不得发生破坏。3、 脚手板:(1) 脚手板采用焊接钢笆片,用18#铁丝将其捆扎在大横杆上。(2)钢笆片出现脱焊、锈蚀严重的禁止使用。(3)绑扎所用铁丝必须使用18铁丝绑扎,且每快钢笆片必须绑扎4道以上。二、脚手架的搭设施工工序、方法及要求:(一)脚手架的架体形式:本工程采用16#工字钢悬挑单立杆双排外脚手架。悬挑
4、脚手架步距1。8m,立杆纵距1.5m,内外排立杆间距0.85m;小横杆设在大横杆下方,外侧大横杆间距为0。9米,内侧大横杆间距1。8米,小横杆中部增加一条水平横杆。(二) 脚手架的搭设施工工序:1、架子悬挑梁安放:(1)挑梁吊环按方案要求预埋,位置准确,尺寸合适。(2)按脚手架的纵距、横距要求进行放线、定位。(3)逐一安放挑梁工字钢,工字钢安放好,拉通线定位后,用钢筋焊接锚固。(4)挑梁吊运时轻吊轻放,减小对混凝土的结构挠动安全影响.(5)悬挑梁固定端,必须用顶杆加固,必要时需用沙袋或其他配重2、脚手架的搭设顺序:自建筑物角部一端起逐根树立立杆放置纵向扫地杆(贴近挑梁的大横杆),随即与立杆扣紧
5、装设横向扫地杆(贴近挑梁的小横杆),并与立杆扣紧竖起3-4根立杆后,安装第一步大横杆(注意与各立杆扣紧)安装第一步小横杆(与大横杆扣紧)安装连墙件(或临时抛撑)安装第二步大横杆安装第二步小横杆第三、四步大横杆和小横杆在相应位置加设连墙杆接各立杆(长度均为6m)加设剪刀撑和横向斜撑搭设拦腰扶手杆、挡脚板满铺底层脚手板张挂安全网(包括平网和立网)。3、脚手架搭设注意事项:(1)固定立杆底端前,应吊线确保立杆垂直。(2)校正立杆垂直和大横杆水平,使其符合要求后,拧紧扣件螺栓,形成架体的起始段,按上述搭设顺序依次向前延伸搭设,直至第一步架交圈完成。每搭完一步脚手架,校正步距、纵距、横距及立杆垂直度,确
6、保符合要求后,设置连墙件,搭设上一步。(3)脚手架必须配合施工进度搭设,一次搭设高度不应超过相邻连墙件以上二步。(三)脚手架的搭设方法及要求:1、扫地杆搭设要求:纵向扫地杆采用直角扣件固定在距底座上皮不大于100mm处的立杆上.横向扫地杆采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。2、立杆搭设要求:(1)立杆所用钢管必须涂防锈漆,且不得选用弯曲钢管。立杆要至少高出作业面1.51。8m.(2)立杆接头的详细做法:立杆必须采用对接方式接长,立杆上的对接扣件应交错布置,两根相邻立杆的接头不应设置在同步内,两相邻立杆接头高度方向错开的距离不应小于500mm,各接头中心距主节点的距离不应大于步距的1/
7、3。3、大横杆搭设要求:(1)大横杆设置在立杆内侧,用直角扣件固定在立杆上,其长度不应小于3跨。在脚手架的同一步中,大横杆应四周交圈,并与内外角部立杆固定.(2)大横杆接头的详细做法:大横杆应采用对接方式接头,对接接头应交错布置,不应设在同步同跨内,相邻接头水平距离不应小于500mm,接头与相近立杆的距离不应大于立杆间距的1/3。4、小横杆搭设要求:主节点(立杆与大横杆交点)处必须设置一根小横杆,并采用直角扣件扣紧在大横杆上部,外端头伸出长度不小于100mm,靠墙一端外伸长度不小于200mm,至墙装饰面的距离不应大于100mm。该杆轴线偏离主节点的距离不应大于150mm。5、扣件安装要求:(1
8、)扣件规格必须与钢管外径相同。(2)扣件的拧紧扭力矩宜为4050N.m,最大不得超过60N。m,必须保证每个扣件都达到要求。(3)在主节点处固定小横杆、大横杆、剪刀撑、横向斜撑等用的直角扣件、旋转扣件的中心点的相互距离不应大于150mm。(4)对接扣件开口应朝向架子的内侧,直角扣件的开口不得朝下.(5)各杆件端头伸出扣件盖板边缘的长度不应小于100mm。6、架体与建筑结构拉结要求:(1)构造形式:拉结点用钢管扣件固定在预埋的钢管上,悬挑水平钢梁采用钢丝绳与建筑物拉结。拉结杆必须设置在立杆上,同时拉住里外立杆。拉结杆件呈水平布置,当不能水平布置时,与脚手架连接的一端应下斜连接,不得上斜。(2)布
9、置要求:连墙件布置取两步三跨,竖向间距 3.6 m,水平间距4.5 m,采用双扣件连接。脚手架必须同建筑物主体拉结牢固.设置时尽量靠近主节点,偏离主节点的距离不应大于300mm。必须从底部第一根大横杆处开始设置,采用菱形布置形式。 示意图(3)拉结点使用扣件必须达到要求,不得出现扣件松动或预埋钢管弯曲现象.(1) 7、剪刀撑的搭设方法:(1) 在脚手架外侧整个长度和高度方向连续设置剪刀撑.每道剪刀撑连接5根立杆。剪刀撑应随立杆、大横杆、小横杆等同步搭设。(2) 剪刀撑斜杆用旋转扣件固定在与之相交的大横杆的伸出端或立杆上,旋转扣件中心线距主节点的距离不应大于150mm .斜杆除两端与立杆扣紧外,
10、在中间应增加24个扣结点.最下面斜杆端头与立杆的接点距离不大于500mm 。斜杆与地面的倾角应在4560之间。(3) 剪刀撑接长采用搭接,搭接长度不小于1米,用3个扣件等距布置,扣件扣在钢管端头小于100mm处。8、脚手板的铺设:(1)脚手板应设置在3根小横杆上,要铺满、铺严、铺稳,距离墙面300mm。(2)铺设方法:脚手板宜采用平铺,对头铺设的脚手板接头下面必须设置两根小横杆,脚手板外伸长度为130150mm,两块脚手板外伸长度的和不应大于300mm;脚手板搭接铺设时,接头必须支在小横杆上,搭接长度应大于200mm,其伸出小横杆的长度不应小于100mm。拐角处的脚手板必须交叉搭铺。脚手板探头
11、用18 # 铁丝固定在大横杆上。在拐角、斜道平台口处的脚手板,应与小横杆可靠连接,防止滑动。(3)施工层必须满铺脚手板。9、脚手架架体内封闭与外防护:(1)脚手架每步外侧必须设置护身栏杆900mm高。(2)脚手架外立杆内侧,必须从底到顶连续横向设置密目式安全网。(3)外脚手架在悬挑层层楼面必须每三层封闭一次,本工程采用木模板进行封闭。10、卸荷钢丝绳:(1)在脚手架全高范围内卸荷1次;吊点选择在立杆、小横杆、大横杆的交点位置.(2)卸荷水平距离为1倍立杆距离。(3)卸荷钢丝绳采用1550MPA(619+1)17的光面钢丝绳,卸荷层必须设钢管顶在墙(梁)上,防止外架变形.(四)脚手架的搭设的质量
12、要求:1、立杆垂直度偏差:立杆垂直度偏差应不大于H/300,并同时控制其绝对偏差值不得大于75mm.高度偏差不大于H/300,且不大于100mm.2、大横杆水平偏差:一根大横杆两端的高差,不能超过20mm,大横杆水平偏差不大于总长度的1/300,且全长平整度偏差不能超过100mm。同跨两根大横杆高差不大于10mm;3、小横杆水平偏差不大于10mm,外伸长度偏差不大于-10 mm。4、脚手架步距、立杆横距偏差不大于20mm,立杆纵距偏差不大于50mm.5、连墙件的数量、位置要正确,连接牢固,无松动现象。6、安全网必须使用合格的产品,且绑扎牢固,不得有破损、绑扎不全现象.7、钢笆片必须使用18#铁
13、丝绑扎牢固,严禁出现松动、探头板等现象。8、悬挑使用的工字钢和钢丝绳必须符合交底要求,不得违规使用其他不合格的材料。脚手架的拆除1)接收到项目部脚手架架体拆除任务书后方可进行拆除作业工作。2)拆除现场设警戒区域,挂醒目的警戒标志。警戒区域内严禁非操作人员通行或在脚手架下方继续施工,监护人员履行职责,配备良好的通讯装置。3)仔细检查吊运机械包括夹具是否安全可靠,吊运机械不允许搭设在脚手架上,另立设置。4)拆除人员进入岗位以后,先进行检查,加固松动部位,清除步层内留的材料、物件及垃圾块,所有清理物安全输送至地面,严禁高处抛掷.5)按搭设的反程序进行拆除,即安全网竖脚手板-垫铺脚手板防护栏杆-搁栅剪
14、刀撑杆-连墙杆大横杆小横杆立杆底排的大横杆、搁栅、平杆、斜撑杆。(即先搭后拆,后搭先拆的顺序进行拆除.)6)不允许分立面拆除或上、下二步同时拆除,认真做到一步一清、一杆一清.7)所有连墙杆、剪刀撑杆件、隔立板、登高措施必须随脚手架步层拆除同步进行下降。不准先行拆除。8)所有杆件与扣件,在拆除时分离,不允许杆件上附着扣件输送到地面或两杆同时拆下输送地面.9)所有铺脚手板拆除时,自外向里竖立,搬运防止自里向外翻起.严禁脚手板上的垃圾物件直接从高处坠落伤人。10)当日完工后,仔细检查岗位周围情况,如发现留有隐患的部位,及时进行修复或继续完成至一个程序,一个部位的结束,方可撤离岗位。1、当脚手架基础下
15、有设备基础、管沟时,在脚手架使用过程中不应开挖,否则必须采取加固措施。2、立杆接长除顶层顶步外,其余各层各步接头必须采用对接扣件连接。3、主节点处必须设置一根横向水平杆,用直角扣件扣接且严禁拆除。4、脚手架必须配合施工进度搭设,一次搭设高度不应超过相邻连墙件以上两步。5、严禁将外径48mm与51mm的钢管混合使用.6、剪刀撑、横向斜撑搭设应随立杆、纵向和横向水平杆等同步搭设。7、一字型、开口型双排脚手架的两端均必须设置横向斜撑.8、高度在24m以下的单、双排脚手架,均必须在外侧立面的两端各设置一道剪刀撑,并由底至顶连续设置.9、拆除作业必须由上而下逐层进行,严禁上下同时作业。10、连墙件必须随
16、脚手架逐层拆除,严禁先将连墙件整层或数层拆除后再拆脚手架,分段拆除高度不应大于两步,如高差大于两步,应增设连墙件加固。11、各构配件严禁抛至地面。三、脚手架搭设及使用安全技术措施:1、脚手架搭设人员必须是经过考核合格的专业架子工。上岗人员应定期体检,合格者方可持证上岗。2、搭设脚手架人员必须正确佩戴安全帽,系好安全带,穿防滑鞋.搭设脚手架时,地面应设围栏和警戒标志,并派专人看守,严禁非操作人员入内。3、脚手架的构配件质量与搭设质量经检查验收,合格后方准使用.4、脚手架使用中,应定期检查下列项目:杆件的设置和连接,连墙件、支撑、门洞桁架等的构造是否符合要求;地基是否积水,底座是否松动,立杆是否悬
17、空;扣件螺栓是否松动;立杆的沉降与垂直度的偏差是否符合规定;安全防护措施是否符合要求;是否超载。5、在脚手架使用期间,严禁拆除下列杆件:主节点处的大横杆、小横杆,纵、横向扫地杆;连墙件。6、工人在架上作业时,要注意自我安全和保护他人的安全,避免发生碰撞、闪失和落物;严禁在架上嬉闹和坐在栏杆上等不安全处休息。7、在悬挑架上严禁堆放木方、钢管、扣件、顶托、钢筋等施工材料。8、严禁任何班组将外架作与满堂架连接。9、外架搭设时必须保证一次性连接牢固,如出现大雨大风天气需要停工必须保证架体的稳固。10、大雨大风、雷电天气必须停工,不得冒险施工。11、如停工时间较长,再次使用外架时,必须再次检查验收方可使用.12、外架搭设必须按照方案实行。补充内容:1、电梯井等内架搭设要求同外架。悬挑位置的钢梁、封闭要求均按外架要求.2、内架在操作层以下必须满铺钢笆片,且用短钢管或顶托顶在墙上固定架体。3、悬挑水平钢梁采用16#工字钢,其中建筑物外悬挑段长度1。4m,建筑物内锚固段长度 2.1 m.锚固压点压环钢筋直径20mm.上部4、吊环采用形20钢筋预埋在梁内 湖北坤翔陇盛佳苑7#8楼项目部 2017年8月2日
