收藏 分销(赏)

室外玻璃钢化粪池施工方案已修改1.doc

上传人:精*** 文档编号:3871333 上传时间:2024-07-23 格式:DOC 页数:12 大小:64.54KB
下载 相关 举报
室外玻璃钢化粪池施工方案已修改1.doc_第1页
第1页 / 共12页
室外玻璃钢化粪池施工方案已修改1.doc_第2页
第2页 / 共12页
室外玻璃钢化粪池施工方案已修改1.doc_第3页
第3页 / 共12页
室外玻璃钢化粪池施工方案已修改1.doc_第4页
第4页 / 共12页
室外玻璃钢化粪池施工方案已修改1.doc_第5页
第5页 / 共12页
点击查看更多>>
资源描述

1、珠海市建安集团公司海翠苑项目部 玻璃钢化粪池施工方案 玻璃钢化粪池施工方案工程名称:海翠苑工程地点:香洲凤凰路、翠香路交叉东北角施工单位:珠海市建安集团公司海翠苑项目部编制人:编制日期:2012年11月16日项目经理:审核日期:目录一、 工程概况。2二、 编制依据。2三、 施工方案.2(1)基坑土方开挖。3(2)垫层、基础施工。3(3)玻璃钢化粪池吊装。4(4)分层回填。.5(5)砌连接井、检查井。5(6)现场初步验收。7四、 施工质量管理.。7(1)砌体工程(连接井、检查井)施工质量管理.。7(2)钢筋工程施工质量管理。.。.7(3)模板工程施工质量管理。.。.8(4)砼工程施工质量管理。.

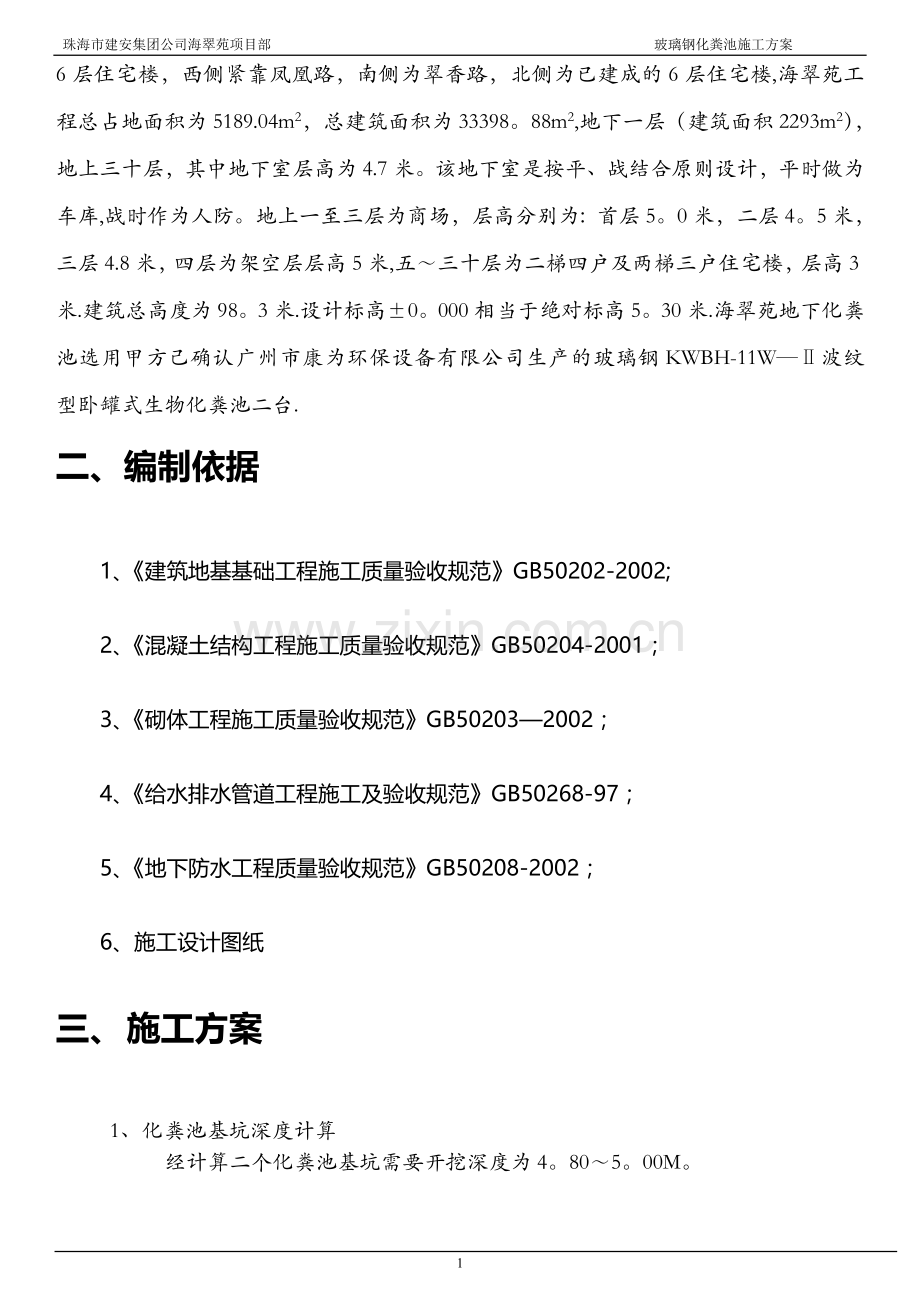

2、。10一、工程概况本工程位于珠海市凤凰路与翠香路立交桥东北角地块,交通便利,场地东侧为原有6层住宅楼,西侧紧靠凤凰路,南侧为翠香路,北侧为已建成的6层住宅楼,海翠苑工程总占地面积为5189.04m2,总建筑面积为33398。88m2,地下一层(建筑面积2293m2),地上三十层,其中地下室层高为4.7米。该地下室是按平、战结合原则设计,平时做为车库,战时作为人防。地上一至三层为商场,层高分别为:首层5。0米,二层4。5米,三层4.8米,四层为架空层层高5米,五三十层为二梯四户及两梯三户住宅楼,层高3米.建筑总高度为98。3米.设计标高0。000相当于绝对标高5。30米.海翠苑地下化粪池选用甲方

3、己确认广州市康为环保设备有限公司生产的玻璃钢KWBH-11W波纹型卧罐式生物化粪池二台.二、编制依据1、建筑地基基础工程施工质量验收规范GB50202-2002;2、混凝土结构工程施工质量验收规范GB50204-2001;3、砌体工程施工质量验收规范GB502032002;4、给水排水管道工程施工及验收规范GB50268-97;5、地下防水工程质量验收规范GB50208-2002;6、施工设计图纸三、 施工方案1、化粪池基坑深度计算经计算二个化粪池基坑需要开挖深度为4。805。00M。2、根据设计地质勘察报告及所选玻璃钢化粪池的结构尺寸,结合实地实际情况,确定工程施工工艺顺序如下:基坑土方开挖

4、混凝土垫层、基础施工玻璃钢化粪池吊装分层回填砌连接井、检查井现场初步验收。根据本工程特点各分项工程确定如下施工方案:(1)基坑土方开挖1、基坑开挖前,应向挖掘机司机详细交底,交底内容一般包括挖槽断面、堆土位置,现有地下构筑物情况及施工技术、安全要求等,并指定专人与司机配合,其配合人员应熟悉机械挖土有关安全操作规程,并及时测量槽底高程和宽度,防止超挖。如超挖,超挖部分应按监理工程师同意的材料回填,并夯压密实。2、基坑开挖时,先进行详细有测量定位并用石灰标示出开挖边线,复测无误后可指挥挖掘机进行开挖。开挖时需放坡开挖,基坑开挖坡比按1:1或大于1:1。现暂定:沟底宽3米,深5米,长9米,上宽6米,

5、长12米。挖掘机一边开挖一边后退,开挖出来的余泥堆放于坑槽外侧,同时组织散体物料运输车外运余泥,堆土坡脚距槽边1米以外,堆土高度不超过2米,堆土坡度不徒于自然坡度。基坑开挖到4米左右时,四周打入木桩采用挡土板支撑防止坍塌.3、基坑开挖时,质安人员要加强巡视现场,密切注意周围土体的变形情况及坑槽内可能出现的涌水、涌砂、淤泥、及坑底土体的隆起反弹、地基承载力达不到基础设计要求等,一旦发现以上问题,应立即停止开挖,并知会甲方代表和监理工程师后再采取其它特殊措施。(附遇流砂或淤泥特殊施工方案)。4、土方开挖至设计标高后,于基坑一角设置集水坑一处,并于基坑四周设置集水道,将地下水汇集于集水坑内,设置一台

6、DN100泥浆泵昼夜抽水,设一专人昼夜看护。(2)垫层、基础施工1、基坑开挖至设计标高,复测无误后,经甲方和监理工程师验收合格后方可进行基底垫层施工,根据基座要求,施工时将坑底浮土挖掉,在坑底测设中线、边线、打设水平木桩;接着放样安装混凝土垫层模板,模板一般采用木模或钢木混合模板;模板安装完成后灌筑垫层C10砼,垫层砼留粗糙面,以便与基础砼接合。2、完成混凝土垫层后,在垫层上绑扎10200双层双向配筋;放样安装基础模板及浇筑C20砼,基础砼留粗糙面,以便与管座砼接合。3、基础施工完毕后按设计图纸要求进行管座砼浇筑及预埋钢板施工.(3)玻璃钢化粪池吊装玻璃钢化粪池吊装方法以安全操作方便为原则,针

7、对施工现场的实际情况,我司采取机械和人工相结合的吊装方式,机械采用吊机.1、吊机吊装时,应用非金属绳索扣系住,不得串心吊装。2、吊装过程中,玻璃钢化粪池应平稳下坑,不得与坑壁或坑底相碰撞,保证槽壁不坍塌。3、吊装时核对设计图纸注意化粪池进出口方向,箭头所指一端为出口方向。4、吊装就位后,测定水平度,局部调整垫层使之水平;复测化粪池标高,符合工程设计图要求后,填塞砼垫块固定化粪池管身,稳定后浇筑傍管砼.5、化粪池安装完毕后,将接入新建的排污系统.化粪池进水管、出水管管径为250300mm为宜,可直接砌入井壁内,管外壁与井壁连接处用1:2或1:3水泥沙浆填接口。6、覆土前必须按给水排水管道工程施工

8、及验收规范进行闭水试验,检验合格后方可覆土。闭水试验时,认真做好各项记录,闭水试验记录须按给水排水管道工程施工及验收规范有关规定。(4)分层回填安装就位符合要求之后,池内必须注满水超过地下水位使之稳定,方可进行回填。回填的材料必须符合设计图纸及规范要求,严禁将建筑垃圾作为土壤回填,回填土中大的尖角石块应剔除,回填土应分层夯实,按每层300mm进行,宜用人工夯实,切忌局部猛力冲击,必须遵守施工规范中回填土作业的条文规定,必须使基坑周围回填土密实。密实度应符合给水排水管道工程施工及验收规范规范规定,同时应注意一下事项:1、 填土应在管道基础混凝土达到一定强度后进行;2、 回填顺序应按排水方向由高到

9、低分层进行,基坑内不得有积水.3、 基坑两侧应同时对称回填夯实,以防化粪池身位移.4、 回填高度应回填至玻璃钢化粪池罐顶,不得掩埋罐顶部的检查孔.5、 玻璃钢化粪池灌顶至地面部位须浇筑300mm厚的C20素混凝土层.在浇筑砼前,要完成检查井的筑砌。(5)砌连接井、检查井砌筑各种井前必须将基础面洗刷干净,并定出中心点,划上砌筑位置及标出砌筑高度,便于操作人掌握. 1、连接井回填达到施工规范要求后可砌筑进出口连接井,连接井按设计图纸施工,井底垫层必须夯实而后浇制混凝土底板,井中作流槽,并严格执行工程设计值标高。2、检查井本型号玻璃钢化粪池共有三个检查孔,须修筑三个检查井与地面连通.1、 检查井砌筑

10、检查圆井应该挂线校核井内径及圆度,收口段高度应事先确定。2、 检查井内外壁用1:2水泥砂浆批荡20mm,井底设置流槽。3、 井砌完后,及时装上预制井环,安装前校核井环面标高与路面标高是否一致,无误后再坐浆垫稳。基坑开挖井基施工清淤换填或松木桩测量放线井身砌筑基坑回填井身内外批荡井圈预制安装井盖安装施工工艺框4、检查井允许偏差符合下表规定:项目允许偏差检验频率检验方法范围点数井身尺寸长、宽20每座2用尺量,长宽各一点直径20每座2用尺量井盖高程非路面20每座1用水准校量器路面与道路的规定一致每座1用水准校量器井底高程D1000MM10每座1用水准校量器D1000MM15每座1用水准校量器(6)现

11、场初步验收玻璃钢化粪池施工完毕自检合格后,应与甲方、监理工程师联系,进行初步验收.四、施工质量管理(1)砌体工程(连接井、检查井)施工质量管理、砌筑砂浆采用强力灰粉代替石灰膏,中砂含泥量不大于3.所用砂浆要随用随拌,砂浆稠度为70-100MM,并要在3-4小时内用完,砂浆所用砂、水泥变动时,要及时调整配比.、砌砖前一天,应把砖浇水湿润,严禁干砖上墙,吸水深度控制在15MM以上,防止湿润不均或过湿现象。、砖砌体要上下错缝,内外搭砌,组砌方式为一顺一丁,砌筑时采用“三一”砌砖法,杜绝缩口灰和板凳灰,水平灰缝的砂浆要饱满,饱满度不低于80%竖向灰缝采用挤浆或加浆方法,不得出现透亮灰缝,水平灰缝厚度控

12、制在102MM。落地灰在初凝前回收,重新搅入新砂浆中使用.(2)钢筋工程施工质量管理1材料要求钢筋出厂合格证和复试试验报告结论均要符合设计和规范要求。2主要机具钢筋钩子、小撬棍、钢筋板子、绑扎架、钢丝刷、运钢筋手推车、粉笔、脚手架、工作台等。3作业条件(1)、按施工平面图规定的位置平整好场地,按不同规格型号垫好堆放。(2)、进场钢筋应对照设计图纸和配料单,详细核对其型号、尺寸、数量、钢号、对焊的接焊质量。(3)、弹好标高水平线及墙的外皮线.(4) 模内杂物清理干净。4注意事项(1)、钢筋骨架绑扎时应注意绑扣方法,宜用部分反十字扣或套扣绑扎,不得全绑一面顺扣,防止钢筋变形;(2)、吊运钢筋时,应

13、清理好存放点,以免变形。不得踩踏已绑好的钢筋,绑圈梁钢筋时不得将梁底砖碰松动。5质量验收(1)保证项目:1)、钢筋的品种和质量必须符合设计要求和有关标准规定,检查钢筋出厂质量证明书和试验报告。2)、钢筋表面应保持清洁.带有颗粒状或片状老锈,经除锈后仍有麻点的钢筋严禁按原规格使用。(2)、基本项目:1)、钢筋的绑扎、缺扣、松扣的数量不超过绑扣数的10,且不应集中。2)、弯钩的朝向正确.绑扎接头应符合施工规范的规定,其中搭接长度均不少于规定值.3)、用I级钢筋或冷拔低碳钢丝制作的箍筋,其数量、弯钩角度和平直长度均应符合设计要求和施工规范的规定。(3)模板工程施工质量管理1材料设备要求(1)、木板(

14、厚度为2050mm),阴、阳角模,连结角模。(2)、方木、木楔、支撑(木或钢),铅丝(1214号),隔离剂等。2主要机具打眼电钻、搬手、钳子。3作业条件(1)、测量放样出模板设计标高、边线;(2)、钢筋绑扎完毕,并办好隐检手续;(3)、检查模板内的灰浆,将灰浆清理干净。4注意事项(1)、支模板时应在外墙面采取加固措施。(2)、混凝土流坠:模板板缝过大没有用纤维板、木板条等贴牢;5、质量验收(1)、保证项目:模板及其支架必须具有足够的强度,刚度和稳定性,其支撑部分应有足够的支撑面积,如安装在基土上,基土必须坚实,并有排水措施。对湿陷性黄土,必须有防水措施;对冻胀性土,必须有防冻融措施.(2)、基

15、本项目:模板及其支架必须具有足够的强度,刚度和稳定性,其支撑部分应有足够的支撑面积,如安装在基土上,基土必须坚实,并有排水措施.对湿陷性黄土,必须有防水措施;1)、模板接缝处应严密,预埋件应安置牢固,缝隙不应超过1。5。2)、模板与混凝土的接触面应清理干净并采取防止粘结措施,粘浆和漏刷隔离剂累计面积应不大于400cm2如模板涂刷隔离时应涂刷均匀,不得漏刷或沾污钢筋。(3)、允许偏差项目项目项目允许偏差()检验方法单层、多层多层大模1轴线位移55尺量检查2标高55用水准仪或拉线和尺量检查3截面尺寸:柱、梁4、52尺量检查4每层垂直度33用2米托线板检查5相邻两板表面高低差22用直尺和尺量检查6表面平整度52用2米靠尺和楔形塞尺检查7预埋钢板中心线位移33拉线和尺量检查(4)砼工程施工质量管理、所用商品砼的配合比必须符合设计、规范要求;、砼浇灌过程中,不得踩倒和压弯钢筋,特别是负弯距钢筋,楼板砼用振捣棒振完后,再用平板器缓慢地来回拖一遍,并把表面用木抹子抹平.、砼浇灌完毕24小时后,待砼表面收水后,浇水保持湿润,一天3次,养护时间不得小于7天。方案是否妥当,请设计、甲方、监理及相关部门审批为感!附:康为牌50m3生物化粪池埋置基础施工图.11

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
