水泥石灰稳定土典型施工方案.doc

上传人:天**** 文档编号:3871080 上传时间:2024-07-23 格式:DOC 页数:7 大小:44.04KB 下载积分:6 金币
下载 相关 举报
水泥石灰稳定土典型施工方案.doc_第1页
第1页 / 共7页
水泥石灰稳定土典型施工方案.doc_第2页
第2页 / 共7页

点击查看更多>>
资源描述

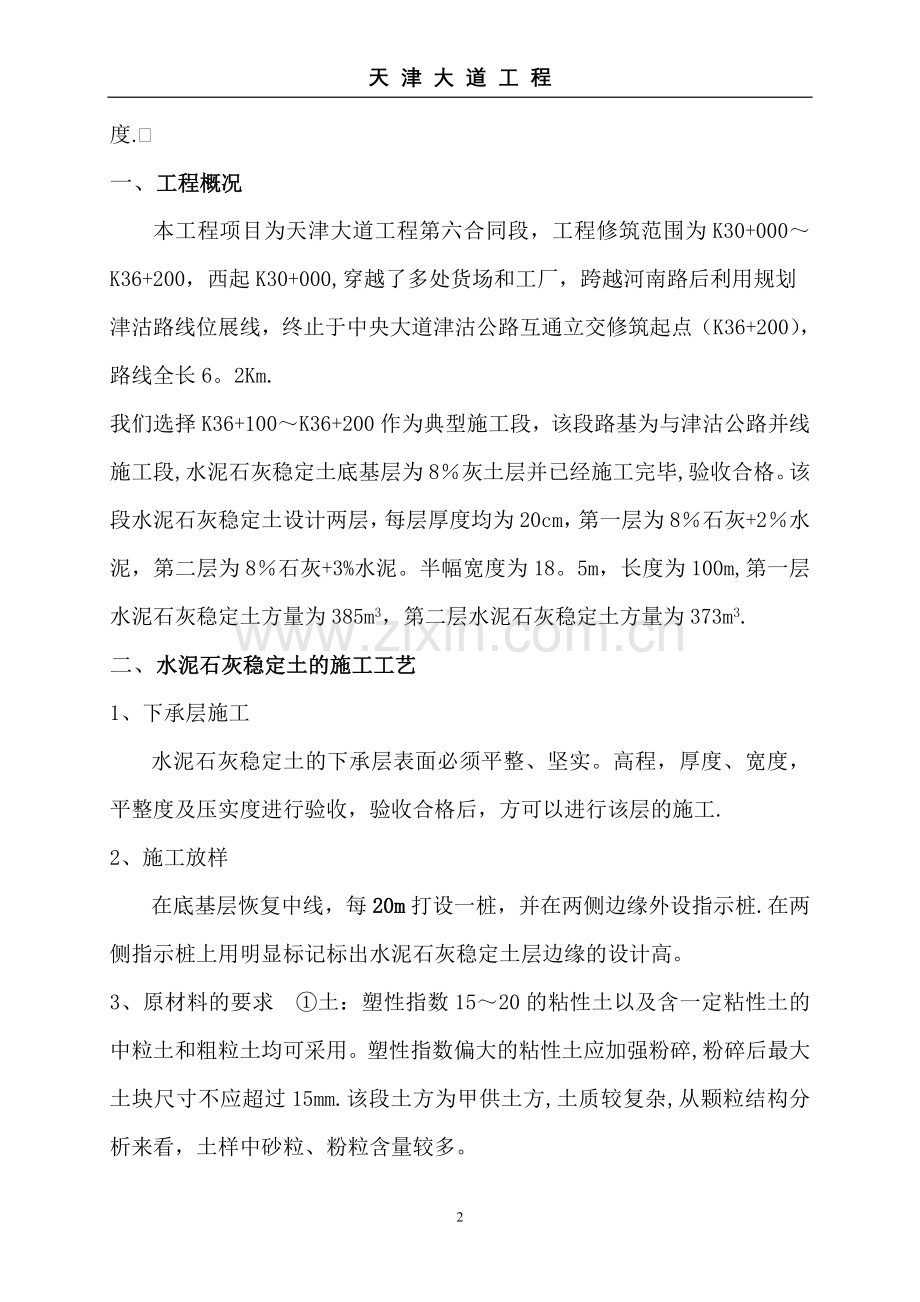

天 津 大 道 工 程 xxxxx 工 程 第xx合同段 水泥石灰稳定土典型施工方案 编制单位:xxxxxxxxxx合同项目经理部 编制时间:2009年5月30日 工程项目 天津大道第x合同段工程 典型施工内容 水泥石灰稳定土 典型施工时间 5月31日~6月2日 典型施工总结 确定施工参数,完善施工工艺,提高工程质量。 主 持 人 xxx 参加人 xxx、xxx、xxx、xxx等 试验段桩号:xxx~xxxx 试验路段铺筑的目的:  (1)验证生产配合比,确定施工配合比;  (2)检验施工方案、施工工艺、操作规程的适用性;  (3)确定水泥石灰稳定土铺筑的松铺系数;  (4)铺筑水泥石灰稳定土时标高和厚度的控制方法;  (5)施工中水泥碎石稳定土混合料最佳含水量的控制方法;  (6)压实机具的选择和组合,碾压顺序、碾压速度和碾压遍数;  (7)探讨使运料、摊铺、碾压三道工序施工机械相互协调与配合方法; (8)探讨水泥石灰稳定土基层接缝的处理方法;  (9)制定保证质量的技术措施和质量控制方法;  (10)确定每天作业段的铺筑长度. 一、工程概况 本工程项目为天津大道工程第六合同段,工程修筑范围为K30+000~K36+200,西起K30+000,穿越了多处货场和工厂,跨越河南路后利用规划 津沽路线位展线,终止于中央大道津沽公路互通立交修筑起点(K36+200),路线全长6。2Km. 我们选择K36+100~K36+200作为典型施工段,该段路基为与津沽公路并线施工段,水泥石灰稳定土底基层为8%灰土层并已经施工完毕,验收合格。该段水泥石灰稳定土设计两层,每层厚度均为20cm,第一层为8%石灰+2%水泥,第二层为8%石灰+3%水泥。半幅宽度为18。5m,长度为100m,第一层水泥石灰稳定土方量为385m3,第二层水泥石灰稳定土方量为373m3. 二、水泥石灰稳定土的施工工艺 1、下承层施工 水泥石灰稳定土的下承层表面必须平整、坚实。高程,厚度、宽度,平整度及压实度进行验收,验收合格后,方可以进行该层的施工. 2、施工放样 在底基层恢复中线,每20m打设一桩,并在两侧边缘外设指示桩.在两侧指示桩上用明显标记标出水泥石灰稳定土层边缘的设计高。 3、原材料的要求 ①土:塑性指数15~20的粘性土以及含一定粘性土的中粒土和粗粒土均可采用。塑性指数偏大的粘性土应加强粉碎,粉碎后最大土块尺寸不应超过15mm.该段土方为甲供土方,土质较复杂,从颗粒结构分析来看,土样中砂粒、粉粒含量较多。 ②石灰:石灰采用消解石灰,要求尽量缩短石灰的存放时间,有效钙镁含量要达到Ⅲ级(含Ⅲ级)以上要求。  ③水泥:水泥采用普通硅酸盐水泥,采用终凝时间较长(宜在6h以上)标号为425#的水泥,快硬水泥、早强水泥及已受潮变质的水泥不得使用.  4、布土    备土完成后,先用推土机将土推平,测定含水量,当含水量较小时须用洒水车洒水、翻拌,按计算所得的松铺厚度控制在25cm左右整平,再用18t压路机静压1~2遍,使其表面平整,并达到一定的压实度. 5、石灰土整形    ①在推土机整平完毕后,先用人工进行初步找平。现场测量人员对标高进行初步控制,为以后确定松铺系数提供依据。 ② 用压路机快速碾压1~2遍,以暴露潜在的不平整. ③ 再用平地机进行整形后,再用压路机碾压一遍. ④ 每次整形都要按照规定的坡度和路拱进行,并应特别注意接缝顺适平整. 6、摆放和摊铺水泥    根据计算的水泥用量和摆放间距,按石灰网格摆放水泥,并用刮板均匀摊开,尽量使每袋水泥的摊铺面积相等。    拌和按照JTJ034—2000的要求,采用路拌法施工,首先要选择良好的拌和设备,如宝马路拌机,拌和遍数根据试验段确定控制为至少3遍,拌和作业长度控制为半幅100m左右;其次需重视含水量对施工的影响.含水量对水泥石灰综合稳定土的碾压是一个特别敏感的指标,控制的好坏关系到压实成败。拌和好的混合料在碾压前含水量应高出最佳含水量3%左右。这样不仅保证了碾压工作的顺利进行,也尽量避免了稳定土起皮、“干弹”或“湿弹"现象。施工过程中要严格控制拌和深度和混合料均匀性。拌和深度应犁入路基表面0。5~1cm左右,以利上下层的粘结。拌和完毕后要求混合料均匀、色泽一致,没有灰条、灰团和花面,并取样试验,整个拌和过程应在1.5h内完要成。  7、整平    水泥拌和第3遍时紧跟着用推土机排压、人工整平和整型.整完后,用振动压路机快速静压一遍,以消除不平整处,再用人工进行精平,在整平过程中检查混合料的松铺厚度,按设计规定的坡度和路拱成型。整个整型过程一般应在1.5h内完成。  8、碾压    混合料完成精平成型后,当混合料处于最佳含水量+3%时,即可进行碾压,采用18t振动压路机静碾一遍,然后振压,振压6~8遍,最后采用三轮压路机碾压4遍。整个碾压过程须在1.0h内完成。  9、接缝的处理    前后作业的两个施工段衔接处,采取搭接拌和,前一段空出3m不进行水泥拌和和碾压,与下一段一起加水泥拌和施工。当不连续施工时,碾压结束后,在末端做斜坡,第二天开始摊铺新料时,将末端斜坡挖除,并挖成一横向(与路中心线垂直)垂直向下的断面.  10、养生与无侧限强度试验    碾压完成后及时检测压实度、高度、厚度等指标,合格后洒水养护,养护过程中禁止车辆行走.为检测水泥石灰综合稳定土的施工质量,取现场拌和好的混合料制作7天无侧限试件检验强度. 三、质量控制措施及注意事项 1、在水泥施工中应考虑延迟时间的影响,水泥剂量越高,延迟时间的影响就越大。由于现行规范中综合稳定土强度、最大干密度是以室内重型击实、标准养护时取得的数值为标准,这就使得施工现场压实后实测的压实度很难达到要求,工地强度和室内试验也不一致。因此,在实际工作中,一方面应该使用高效率的拌和机械,并使拌和、整平、碾压几道工序紧紧相接,尽可能缩短从加水到压实的间隔时间;另一方面建议在现场取1。5~3。5h的综合稳定土样,测定其最大干密度,作为现场压实度控制的标准,并以此制作试件测定7d无侧限抗压强度,以保证水泥石灰综合稳定土达到应有的强度.  2、水泥石灰综合稳定土的压实,必须配备18t或更重的设备重碾,否则难以达到96%的压实度,如果碾重不足而仅靠增加碾压遍数,往往达不到要求,同时也应避免片面强调压实度而过度碾压。对于水泥石灰综合稳定土这类结构层,在满足强度的条件下,可适当降低压实度,以减少剪切破坏。  3、水泥石灰综合稳定土混合料的含水量控制不一定以最佳含水量为好,而应根据天气、气温情况综合确定.  4、确定好合理的作业长度,保证撒布好水泥的段落在4h内完成拌和、整平、碾压工作。施工段落以100~150m为宜。  5、认真做好现场灌砂压实度、7天无侧限抗压强度,及时发现问题。对于存在素土夹层、结构层松散、板体性强度不好的施工段,必须进行返工,以消除质量隐患,以保证结构层的工程质量。 四、安全保证措施 1、 建立安全生产责任制和安全保证组织体系,严格履行体系要求,并对参加施人员进行安全教育。 2、 施工机械须挂好安全操作牌,操作人员持证上岗,现场职工应佩带各色安全帽及职别标志。 3、 建立安全检查和奖罚制度. 4、 施工人员要认真检查使用机具,关键部位重点检查,经试运转,符合安全施工要求,方能正式投入生产施工中. 5、 道路畅通、平整不积水,建筑垃圾集中堆放. 6、 在施工作业时要防止尘土飞扬、泥浆洒漏、污水外流、车辆沾带泥土运行。 7、 施工过程中要加强自我的保护意识,由于现场车辆较多,注意来往的车辆。做到不被其伤害,同时操作人员在倒车或者前行时注意观察在前进路线上是否有人. 五、机械和劳动力投入情况 1、机械投入情况 序号 机械或设备 名称 型号 规格 数量 国别产地 制 造 年 份 额定 功率 生产能力 1 挖掘机 小松200型 2台 日本 2002 2 推土机 D85A—18 1 日本 2008 162 162 kW 3 路拌机 宝马 1台 2003 18kw 4 振动压路机 SV-91 1 中国 2005 155 激振力19t 5 三轮压路机 3Y18/21 1 洛阳 2001 120 18—21t 6 自卸汽车 3台 7 洒水车 1 2005 220 5500L 2、劳动力投入情况: 技术人员4名,主要为测量实验人员。工人9名,用于在摊铺过程中得找平等工作,其他为机械操作人员10人。 7
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员

开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
