收藏 分销(赏)

桩芯灌浆封堵施工方案.doc

上传人:a199****6536 文档编号:3870906 上传时间:2024-07-23 格式:DOC 页数:8 大小:87.54KB
下载 相关 举报
桩芯灌浆封堵施工方案.doc_第1页
第1页 / 共8页
桩芯灌浆封堵施工方案.doc_第2页
第2页 / 共8页
桩芯灌浆封堵施工方案.doc_第3页
第3页 / 共8页
桩芯灌浆封堵施工方案.doc_第4页
第4页 / 共8页
桩芯灌浆封堵施工方案.doc_第5页
第5页 / 共8页
点击查看更多>>
资源描述

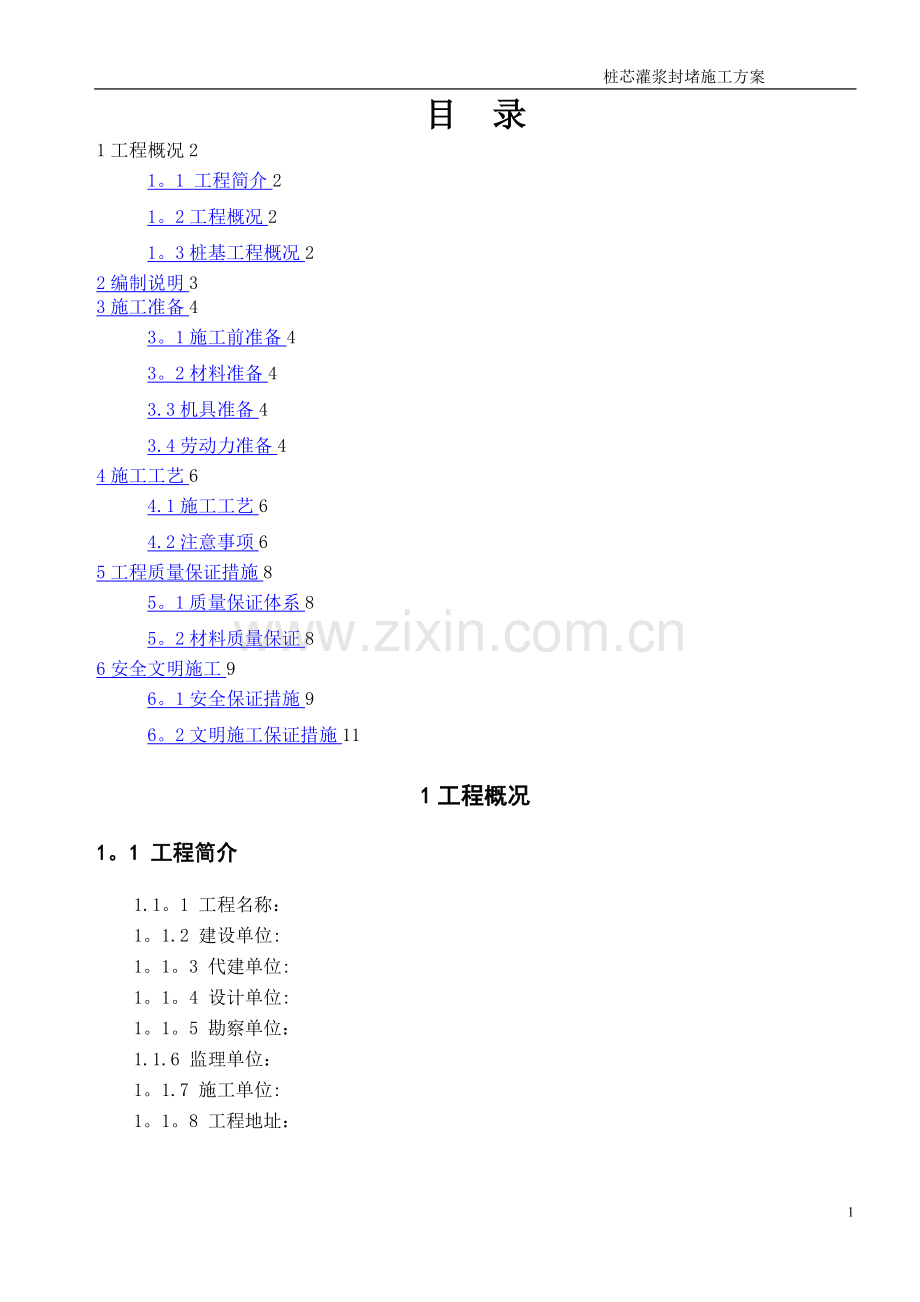

1、 桩芯灌浆封堵施工方案目录1工程概况21。1 工程简介21。2工程概况21。3桩基工程概况22编制说明33施工准备43。1施工前准备43。2材料准备43.3机具准备43.4劳动力准备44施工工艺64.1施工工艺64.2注意事项65工程质量保证措施85。1质量保证体系85。2材料质量保证86安全文明施工96。1安全保证措施96。2文明施工保证措施111工程概况1。1 工程简介1.1。1 工程名称:1。1.2 建设单位:1。1。3 代建单位:1。1。4 设计单位:1。1。5 勘察单位:1.1.6 监理单位:1。1.7 施工单位:1。1。8 工程地址:1。2工程概况1.3桩基工程概况本工程地基、基础

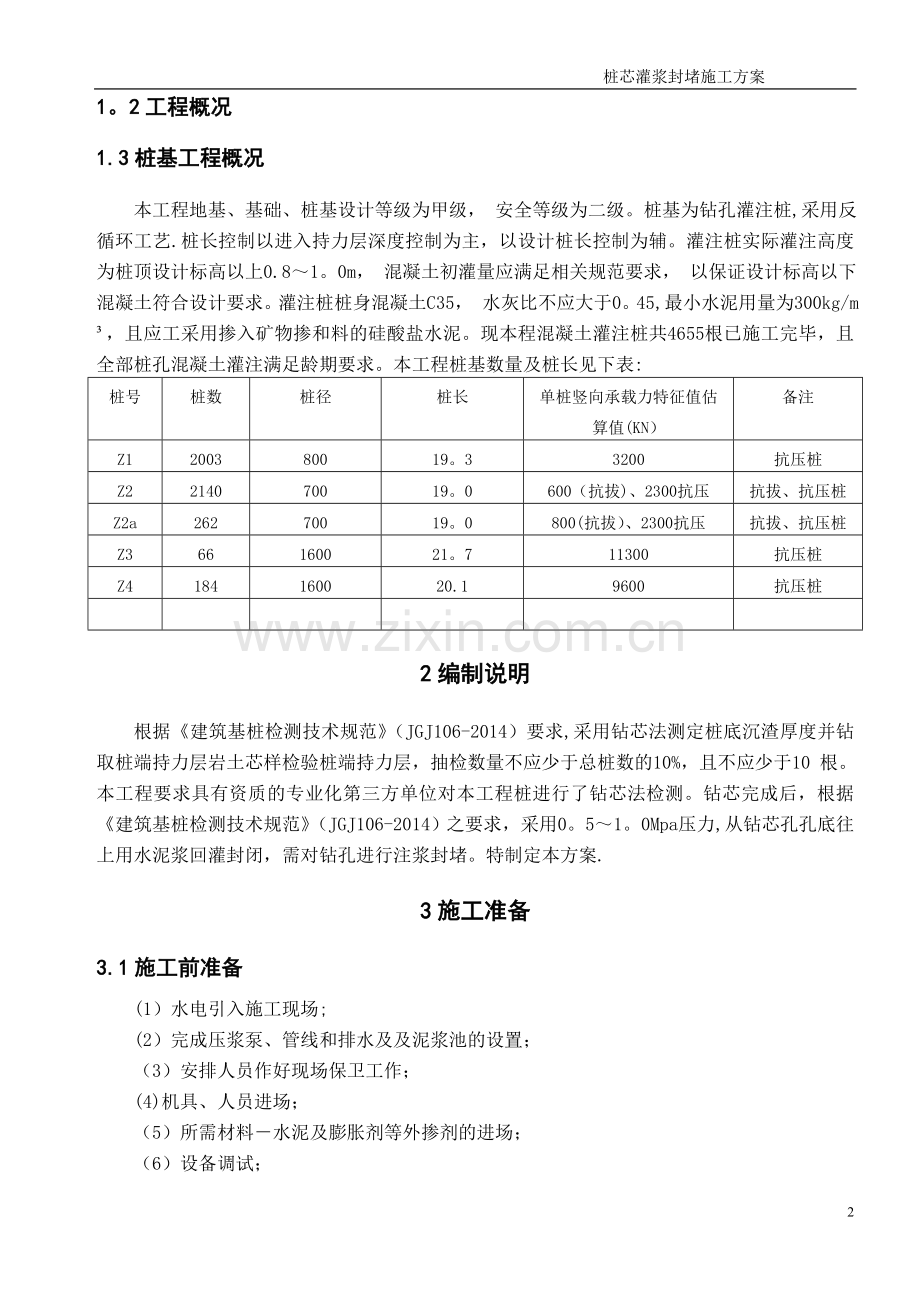

2、、桩基设计等级为甲级, 安全等级为二级。桩基为钻孔灌注桩,采用反循环工艺.桩长控制以进入持力层深度控制为主,以设计桩长控制为辅。灌注桩实际灌注高度为桩顶设计标高以上0.81。0m, 混凝土初灌量应满足相关规范要求, 以保证设计标高以下混凝土符合设计要求。灌注桩桩身混凝土C35, 水灰比不应大于0。45,最小水泥用量为300kg/m,且应工采用掺入矿物掺和料的硅酸盐水泥。现本程混凝土灌注桩共4655根已施工完毕,且全部桩孔混凝土灌注满足龄期要求。本工程桩基数量及桩长见下表:桩号桩数桩径桩长单桩竖向承载力特征值估算值(KN)备注Z1200380019。33200抗压桩Z2214070019。060

3、0(抗拔)、2300抗压抗拔、抗压桩Z2a26270019。0800(抗拔)、2300抗压抗拔、抗压桩Z366160021。711300抗压桩Z4184160020.19600抗压桩2编制说明根据建筑基桩检测技术规范(JGJ106-2014)要求,采用钻芯法测定桩底沉渣厚度并钻取桩端持力层岩土芯样检验桩端持力层,抽检数量不应少于总桩数的10%,且不应少于10 根。本工程要求具有资质的专业化第三方单位对本工程桩进行了钻芯法检测。钻芯完成后,根据建筑基桩检测技术规范(JGJ106-2014)之要求,采用 0。51。0Mpa压力,从钻芯孔孔底往上用水泥浆回灌封闭,需对钻孔进行注浆封堵。特制定本方案.

4、3施工准备3.1施工前准备(1)水电引入施工现场;(2)完成压浆泵、管线和排水及及泥浆池的设置;(3)安排人员作好现场保卫工作;(4)机具、人员进场;(5)所需材料水泥及膨胀剂等外掺剂的进场;(6)设备调试;(7)开工前进行施工技术交底和安全教育。3.2材料准备水泥采用P。O42.5级水泥,采用自来水拌制,水灰比宜为0。40。5。3.3机具准备现场主要施工器械及工具数量如下:序号仪器名称型号规格单位数量1挤压式注浆机JZB-2/2。8KW台22水泥浆搅拌机台23灰浆集料斗容量400;台24注浆管32m1503.4劳动力准备1)建立以项目经理部为核心的施工管理机构,定岗定员,建立施工项目管理工作

5、体系,编制施工管理规划,确定管理点和工作流程图;2)做好职工入场教育工作,安排好职工生活,并进行安全、防火、文明施工和遵纪守法教育,使职工严格遵守上级颁发的各项规章制度。3)按照施工进度要求,以专业队的形式配足够劳动力,以技术工种为主,配以普通工:所有的施工工人进场需进行技术交底和岗位培训。4)劳动力计划如下:工 种人数工作内容(或工种)协调人员1负责现场注浆相关工作的协调注浆泵操作人员2负责注浆泵的操作注浆操作人员6负责水泥浆注浆工作水泥浆拌制人员6负责水泥浆的拌制4施工工艺4。1施工工艺4。1.1洗孔(1) 钻孔冲洗采用导管通入大量流水,从孔底向孔外冲洗;冲洗水压力为灌浆压力的80,若大于

6、1Mp时,采用1Mpa;冲洗后,该孔应立即连续进行灌浆作业,因故中断时及早恢复灌浆,是断时间大于30min,应在灌浆前重新进行冲洗,清洗完后,恢复灌浆.洗孔方法:将洗孔管置入孔内,由上往下,再由下往上反复冲洗; (2)做好孔口维护,防止泥浆流入孔内.4。1.2注浆(1)注浆管安装注浆管依次用丝扣连接后,下放至芯孔孔底;(2)注浆管试水每节注浆管下放时应做试水试验,若发现水柱或水柱消失,则应检查压浆管是否有砂眼、丝扣连接是否密封.(3)压水试验正式注浆前必须做压水试验,以检查管路与单向阀的畅通状况,同时清除单向阀周围凝土中沉渣和泥浆。(4)注浆参数本注浆技术终止注浆的总的控制原则是以压浆量为辅,

7、压力控制为主。压浆量为实际芯孔体积,压力为0。51。0Mpa.(5)浆液配制:水灰比:0。40。5,水泥:P。O。42。5;(6)水泥浆搅拌均匀,具有可靠性,低泌浆性;(7)注浆前先泵送清水至孔口返水以疏通管路,后采用常压泵送方法注浆,注浆前不得拔出注浆管,以保证底端注浆充实;(8)采用水下混凝土灌注法,首次注浆量以注满孔为准,充盈系数达1。2以上;(9)注浆作业连续,注浆管要边注边拔,拔管高度不超出孔内浆液面;(10)为了提高浆体的早期强度,加入适量的外掺剂,起到早强和膨胀的作用;4。2注意事项(1)为防止水泥浆从空孔部分的压浆管接头处压出,空孔部分的压浆管接头应采用生料带进行密封,并且空孔

8、部分的钢管均应采用整根长钢管连接. (2)压浆应低档慢压,先稀后浓。低档慢压既能有效防止压力突然增大无法压浆的情况,也能防止浆液顺着桩身上窜或从其他的地方冒出,随着压浆量的增加,压力自然形成逐渐增加的状况。 (3)如压浆量未达到设计要求,就出现浆液冒出地面时,应暂停压浆,并将压浆管内的水泥浆用缓凝型的水泥浆置换出,停止1h 左右再进行复压,如此往复,直至达到设计压浆量.(4)当出现压浆量满足要求、但压力较小时,不能盲目地认为压浆量达到要求就终止压浆。此时应采用间隔复压、掺早强剂、封闭渗浆通道等方法,保证有效压浆量。5工程质量保证措施5。1质量保证体系(1)实行全面、全员、全过程中的质量管理建立

9、由班组、施工队、项目部组成的三级质量保证体系,定期召开质量分析会,对存在的问题全面分析,找出原因,制定对策,确保质量。施工过程中严格遵守监理程序,服从监理工程师各项指令.(2)加强技术管理:认真贯彻各项目技术管理制度、开工前落实各项人员岗位责任制,做好技术交底,使每个施工人员做到对工程的总体要求明确,对本岗位职责、质量和技术要求有深刻了解。(3)实行项目技术负责人质量负责制,建立完善的质量管理和质量信息网络,项目技术负责领导下的质量管理小组,具有检查、监督、指导各班组、各工序的工作质量和工作成果的权利,并将检查结果上报项目经理部,做为考核班组和个人的依据并与经济收入挂钩。(4)对影响成果质量的

10、关键工序明确责任人,前一道工序对下道工序负责,凡不符合质量标准的前道工序不纠正不得转入下道工序。(5)实行质检员跟班作业制度,严格掌握各工序的质量标准,防患于未然。(6)认真做好各种原始记录施工日记,做到准确、及时、齐全,整理汇总反馈信息,进一步指导施工。5。2材料质量保证严格按照国家有关标准组织合格材料进场;进场材料包装完整,标签清楚,具合格证;严格执行现场抽检制度,进场材料按规定进行现场见证取样,检验必须合格;防水工程中所用材料必须符合设计要求和相关规范规定;严格执行材料报审制度,经过监理单位审批合格的材料方可使用到工程中;6安全文明施工6。1安全保证措施6。1.1安全管理体系建立健全安全

11、生产保证体系,贯彻国家有关安全生产和劳动保护方面的法律、法规,研究项目安全生产工作,发现问题,及时处理解决.逐级签订安全施工合同,使各级明确自己的安全目标,达到全面管理,消除事故隐患,实现安全生产的目的。安全保证体系组织保证制度保证群众组织项目经理技术负责人安全主任质检主任加强管理和制定安全生产责任制安全宣传教育,群众性监督检查。加强技术业务培训、全员监督和群防群治施工保证施工前检查施工过程检查制定安全生产制度健全劳动保障制度,监督、检查、组织参与事故调查、分析,筑起安全生产防线。建立组织保证制度、做好安全思想教育工作完工检查实现目标:杜绝因公造成的人员伤亡事故,严防各类安全事故的发生,达到“

12、四无”工地。四无:无人身伤亡事故、无行车险以上事故、无交通责任事故、无重大火灾事故。6。1.2安全管理组织安全管理组织机构框图项目安全生产领导机构组长:黄峰平副组长:刘佰洪各作业队安全生产领导小组班组长、兼职安全员操作人员自检、互检、交检6。1.3安全管理制度(1)坚持预防为主的原则,防患于未然,现场成立安全生产领导小组。设专职安全员,建立安全生产管理网络,经常检查督促安全生产,每周两次安全例会,强化安全意识,落实安全措施,做到人人关心生产重视安全。(2)进入现场施工人员均必须穿戴劳保用品,配戴安全帽,遵守建筑安全操作规程和有关规定,各安全口挂设警示牌。(3)所有机械操作人员均应有操作合格证,

13、设备要经常检查,不可带病运转使用.(4)现场24小时有专职电工值班,电器设备均要安装漏电保护器。(5)严禁坑边大量堆放砖,基坑边严格按要求控制荷载,避免堆砖过高导致基坑塌方或砖垮塌.(6)加强安全监控措施,必要时采取相应的应急措施,加以补救.6.1.4施工安全技术措施(1)压浆泵操作1)压浆泵使用前必须进行试运转, 试车分空车运转及负荷运转,以检查各运转部件的温度、润滑情况、震动、声响是否正常,安全阀是否可靠, 压力表是否准确、灵敏;吸水及排水阀门工作状态是否正常;2)吸浆阀门必须装有过滤罩;3)使用过程中,如出现压力骤然上升或下降时,应立即停机检查,排除故障后方可使用;停机检查时,应安全降压

14、后,方可打开管路;4)输送软管必须连接牢固和密封 ,不得发生断裂或泄漏现象,以免造成安全事故或质量事故。 5)长期停运或重新安装后,在使用前需仔细检查及冲洗进水软管、滤水器活阀,使其畅通工作自如。软管接头处不应漏气.6)分流阀(或泄压阀、安全阀)应在每次施工前检查是否能工作正常;施工后清理冲洗,保证不被水泥堵塞。7)轴承及泵体内加足润滑油。8)每次施工后,必须清洗泵头内阀座。9)施工时操作人员密切注意(监听)泵的运行情况,随时测试泵体的温度变化,添加润滑油,出现零件损坏则应立即更换密封件或易损件.10)泵的保养和维修须严格按照使用说明书的内容执行。(2)灰浆搅灌机操作1)使用前检查搅拌机和灰浆

15、泵的进口过滤装置是否完整,管路是否安全可靠,泵量是否准确;2)浆液配比必须符合设计要求,加水、上料数量必须准确稳定,不得使用受潮结块或已过期的水泥.3)使用结束后必须及时清洗,保持机貌整洁,管路畅通,叶片、叶轴无凝结水泥块。6。2文明施工保证措施6。2.1文明施工(1)进入现场的材料堆放整齐,如露天堆放可放在阴凉的位置,并用塑布覆盖。(2)施工操作场地不得堆放过多的材料,应随用随取,防止材料浪费,水泥浆配置后应在规定的时间内用完,力求做到工完料清。(3水泥浆灌注要严格控制标高,每桶浆要按施工配合比配料.(4)施工完成后,应验收施工6。2。2职业健康(1)操作人员要保持宿舍和生活区环境卫生,衣服

16、要勤洗、被褥勤晒,生活垃圾及时放到垃圾桶,生活废水排入生活区下水道,自觉打扫宿舍内卫生,保持宿舍内和环境卫生.(2)保持生活区公共卫生设施干净,不损坏公共卫生设施,如生活区公环境卫生给排水、垃圾桶、垃圾仓、生活区照明,防偷和放盗设施等。做一个文明操作人员,保护好自己的身体健康的同时,不损害别人的身心健康,项目管理人员通过教育,提高操作人员保护自己和别人的身心健康概念.(3)项目部安排好灭蝇、灭蚊、生活区消毒等工作,防止发生传染病,一旦发生传染病应启动应急预案。(4)保持好职工食堂的卫生,食堂采购的食品,应是比较可靠的市场、菜农哪儿采购,严防将过期、含农药、达不到卫生标准、无生产日期、无供货商、无产品批号的食物采购进食堂。食堂应有专人打扫卫生,公用餐具及时进行消毒后方可使用。(5)项目安全经理应定期检查生活区环境卫生,检查发现的问题由责任人限期完成,特别是食堂、环境卫生是重点检查项目。8

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
