收藏 分销(赏)

人防工程方案.doc

上传人:精**** 文档编号:3870070 上传时间:2024-07-23 格式:DOC 页数:8 大小:21.04KB
下载 相关 举报
人防工程方案.doc_第1页
第1页 / 共8页
人防工程方案.doc_第2页
第2页 / 共8页
人防工程方案.doc_第3页
第3页 / 共8页
人防工程方案.doc_第4页
第4页 / 共8页
人防工程方案.doc_第5页
第5页 / 共8页
点击查看更多>>
资源描述

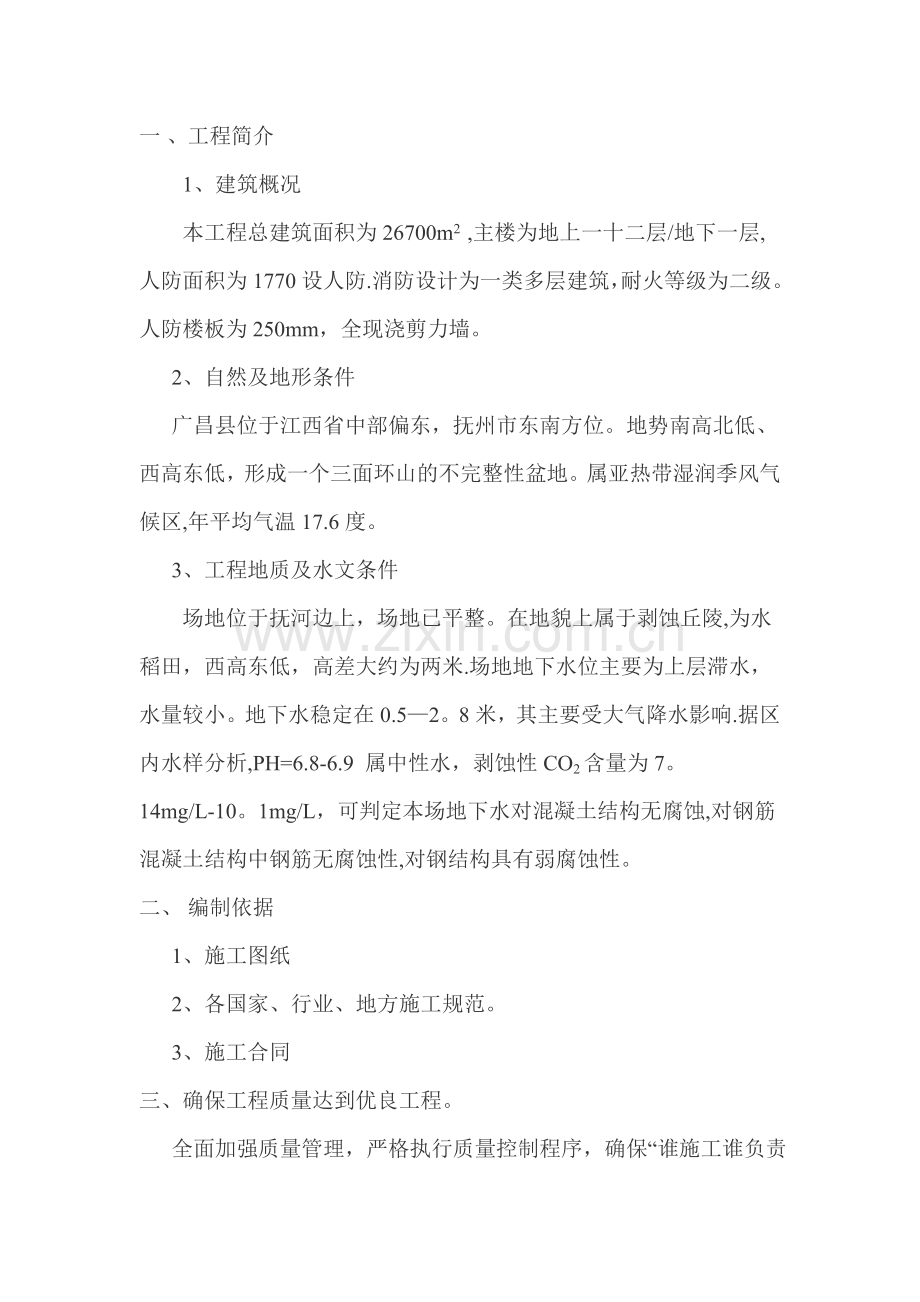

1、一、工程简介 1、建筑概况本工程总建筑面积为26700m2 ,主楼为地上一十二层/地下一层,人防面积为1770设人防.消防设计为一类多层建筑,耐火等级为二级。人防楼板为250mm,全现浇剪力墙。2、自然及地形条件广昌县位于江西省中部偏东,抚州市东南方位。地势南高北低、西高东低,形成一个三面环山的不完整性盆地。属亚热带湿润季风气候区,年平均气温17.6度。3、工程地质及水文条件场地位于抚河边上,场地已平整。在地貌上属于剥蚀丘陵,为水稻田,西高东低,高差大约为两米.场地地下水位主要为上层滞水,水量较小。地下水稳定在0.52。8米,其主要受大气降水影响.据区内水样分析,PH=6.8-6.9 属中性水

2、,剥蚀性CO2含量为7。14mg/L-10。1mg/L,可判定本场地下水对混凝土结构无腐蚀,对钢筋混凝土结构中钢筋无腐蚀性,对钢结构具有弱腐蚀性。二、编制依据 1、施工图纸2、各国家、行业、地方施工规范。3、施工合同三、确保工程质量达到优良工程。 全面加强质量管理,严格执行质量控制程序,确保“谁施工谁负责质量,谁操作谁保证质量”,发现苗头,找出对策,确保工程质量达到优良工程。四、加强现场管理,协调工作 每天下午四时半,由项目经理主持生产协调会,协调材料、劳动力、机械、安装及各专业分包单位之间的关系.每星期日上午召开一次生产进度计划会,总结本周工作,安排好下周的生产,落实措施,做到组织严密,施工

3、有序。五、加强施工计划的指导作用 项目部设一名专职计划员,根据工程总控制进度计划的安排,详细编制分部分项施工进度计划和施工小组作业流水计划,在此基础上,编制月和周生产作业计划,包括材料供应计划,劳动力进退场计划和机械设备使用计划,并编制相应的生产完成月报表和周报表,发现问题,立即争取多种有效措施,确保分阶段工期、总控制进度按计划实现。六、安全生产和文明施工 认真执行建设部和省市有关安全生产和文明施工的各种文件和规定,针对地下人防工程的施工特点,配全现场施工各种安全设施,消防器具、安全工具,定时、定员对安全和文明现场进行全面的严格检查.七、严格按照设计图纸和施工规范施工 虚心接受甲方、设计院、监

4、理、市质检站、市安全站等有关单位和部门的监督和指导,认真按照设计图纸和施工规范施工,遵照市场城建档案馆的要求,做好各项技术资料的收集整理和归档,确保工程竣工资料的完整。八、施工方法: 本工程地下室为一层,基础采用人工挖孔桩。 1、施工顺序及工期安排 地下室的施工顺序为:机械挖土方及外运(3天)人工清理、修整土方(2天)混凝土垫层(1天)底板混凝土、钢筋、模板(6天)墙板及混凝土、钢筋绑扎、模板加工安装(8天)-梁及顶板混凝土、钢筋绑扎、模板加工安装(8天)外墙防水(6天)回填土(2天).工期合计为35天。 2、混凝土垫层施工 土方机械挖土至设计标高0。2-0。3米后,由人工开挖修整基坑及桩四周

5、因机械挖不到的地方。在继续挖土和人工修整过程中应严格控制标高,严禁超挖.配合建设单位、监理积极做好土方工程验收,工程桩和围护桩的验收和移交工作。为了防止基坑浸水、泡水,基坑四周应设排水明沟、集水井.用4- 6台潜水泵24小时抽水,保持基层干燥。 3、基坑排水,防止塌方及防止流沙的措施. 地下人防工程由于地下水位高,施工过程中的排水工作尤为重要,基坑开挖四周时刻必须有一条低于开挖深度50cm的贯通排水明沟,沟壁设置集水井,采用4台潜水泵24小时抽水。为防塌方,基坑开挖的坑壁支护采用拉锚式与斜撑相结合。 由于地下水位高,可能会有流沙,因此基础开挖过程中必须预备大石块、砂、石、水泥、防水剂。一旦流沙

6、外涌,采用抛大石块堵大洞,防水混凝土浇筑堵封。具体方案报由监理批准。土方开挖到设计标高,若达不到设计要求的持力土层或地耐力,仍为松软土或含有淤泥,继续挖除该土层后,根据天然地基的坚密程度,采用不同比例的灰土回填夯实,具体施工措施报请有关单位批复后实施。 4)施工缝的设置及处理 施工缝位置分别设在底板面上50cm处及板下梁底5cm处,止水带采用4mm厚400mm宽的钢板,沿地下室混凝土外墙设置。钢板止水带接头应采取搭接满焊,确保止水效果,并保持水平。主梁与次梁交接留置在次梁1/3处,梁和板交接留置在板的1/3处。在施工缝经过浇筑防水混凝土前,应将施工缝处的混凝土表面凿毛,清除浮粒和杂物,用水冲洗

7、干净,保持湿润,再铺上一层50100mm厚的水泥砂浆.水泥砂浆所用的材料及配合比应和浇筑中的材料及灰砂比提高一级。 5)主要的施工方法 51钢筋的施工 (一) 钢筋表面应清洁,无损伤。油渍、铁锈等污物应在使用前清除干净。设置钢筋加工堆放相同,钢筋的绑扎做到随到随绑扎成形.不得在室外露天堆放。 (二) 各种钢筋均应有产品出厂合格质保书,并取样做母材的物理性能实验。14以上的钢筋一律对焊。对焊前应进行试焊。经检验合格后,方准正式对焊。套管接头的施工应为持证上岗的专业人员操作,送实验室进行力学性能复试。 (三) 钢筋的规格、数量、形状、位置、搭接位置均应符合施工验收规范及施工图纸的要求,绑扎牢固.

8、(四) 为了保证钢筋位置正确,并保证应有的保护层采用放置预制混凝土垫块的方法,其垫块间距为11.2m。如双层钢筋网底板应设置14型垂直撑筋1000mm中至中布置,墙板应设置10型水平撑筋,450mm中至中布置。 (五) 施工图注明兼作避雷地线的钢筋,经专项电阻测试并检验合格后,方可浇筑混凝土。 (六) 钢筋绑扎成型经自检后,还需甲方、监理、设计单位或市质检站验收合格后方可浇筑混凝土。 (七) 钢筋施工节约成本提高劳动效率的措施。根据本工程的实际情况,钢筋用量大,直径粗,工期紧的特点,在选择钢筋连接技术方案时立足点是质量好,速度快,操作简单和节约材料,经过技术经济比较,直径在25的钢筋采用套筒冷

9、挤压连接技术,能确保质量,施工速度快,不受气候影响,直径在1622的竖向钢筋采用电渣压力焊连接技术,具有施工速度快,操作简单,质量可靠,成本低的优点。 52模板的施工 (一) 模板以18mm厚胶合板为主,部分使用定型组合钢模板。模板系统必须保证有足够的强度、刚度和稳定性。 (二) 模板表面平直、洁净、尺寸、位置正确,接缝紧密,支撑牢固。撑板安装前需刷脱模剂,新胶合板使用前先刷桐油或机油,以延长胶合板的使用寿命。 (三) 模板的支撑系统均为50脚手架钢管代替顶撑及墙板夹条,但应和施工用的脚手架安全脱开,以防脚手架移动而造成模板的离开或移位。 (四) 模板施工的同时,卫生间、厨房、电梯井等各种预留

10、孔洞、埋件、套管等均应设置准确、牢固、防止遗留,并从严格检验合格后方可浇筑。 (五) 模板拆除需在混凝土达到规范规定的强度后进行,拆除后需清理干净,堆放整齐,以备再用,做到文明施工。 (六) 模板施工节约成本,提高劳动效率的措施。该工程本公司打算采用18厚胶合模板施工,该模板具有重量轻,成型好,成本低等特点,该工程如采用木质胶合模板及支撑综合施工技术,不但能提高主体结构工程质量,而且还可以缩短4%5模板施工工期,能加快工程总进度,具有良好的经济效益和社会效益. 5-3混凝土的施工 (一) 因本工程工期比较紧,我公司打算采用商品混凝土。因此,每次浇筑混凝土,应提前和混凝土供应厂家落实供应计划。

11、(二) 泵送混凝土.其泵车距浇捣的结构越近越好。输送管道的注意事项: a。 输送管道的方向尽量减少变化,以减少摩擦力,防止堵管。 b。 混凝土的搅拌能力应大于输送泵的输送能力,以保证输送泵工作的连续性. c。 输送管道的布置要水平,不宜向下倾斜.管道宜直,转弯宜少、宜缓,接头严密,不能漏浆。 d。 输送泵输送混凝土之前,要高压水洗管,再压送水泥砂浆,为顺利泵送混凝土创造条件。 e。 要控制好混凝土的坍落度,搅拌站应有专人管理。在现场每隔23h测试依次,并及时调整坍落度。 f。 混凝土输送完毕,应及时将输送管道内外壁冲洗干净,维修保养泵车,以备再用。 (三) 混凝土的浇筑。混凝土浇筑前应将模板内

12、的木屑、铁丝等垃圾清除干净,并将模板浇水湿润,混凝土应连续浇捣,泵机中途停歇时间不得超过45分钟。浇筑底板时应采取分层分段法,每层浇筑厚度约为25cm,按顺序依次振捣密实,并插入下层混凝土约5cm,使上层紧密结合,防止漏振。混凝土浇筑过程中出现临时停歇,其时间应尽可能缩短,并应在前层混凝土初凝前浇筑次层混凝土。浇筑有门、窗洞口部位的墙板混凝土时,应从两侧同时下料,高差不能太大,以防止窗洞口下部出现蜂窝麻面.墙与墙应该分段浇筑,第一段的高度不应大于500mm,以后每次浇筑高度不应超过1000mm。地下室梁板应同时浇筑,应将梁根据高度分层筑成阶梯形,当达到板底位置时,即与板的混凝土一起浇筑,倾倒混

13、凝土的方向应与浇筑方向相反。混凝土浇筑时应有木工、钢筋工、架子工、设备安装工值班,检查模板、钢筋支撑、预留洞、埋件、套管等是否有变形、移位等情况。如有问题,应立即暂停浇筑,及时处理。 (四) 混凝土施工完毕后,应根据温度、初凝时间和有关规定,及时浇水养护。 (五) 在已浇筑的强度达到1.2n/平方米以后,方可在其上行人,安装模板和支架,承重结构部位的模板必须待混凝土强度达到100%时,方可拆除;次要结构部位的模板,必须待混凝土强度达到75时方可拆除。 (六) 混凝土施工节约成本,提高劳动效率的措施。该工程由于工期短,本公司地下室施工中打算采用商品混凝土。商品混凝土在城市内使用减少环境污染,施工文明,具有社会效益,同时降低工人的劳动强度,减少劳动力投入,易于保证混凝土质量。使用散装水泥比袋装水泥节约3%的水泥用量,并可加快施工进度。 5-4回填土施工 回填土质量的好坏,对地下室防水效果影响很大。应有专人负责施工,沿地下室周围800mm以内用2:8灰土、粘土或亚粘土回填,不得含有石块、碎砖、灰渣、建筑垃圾和有机物,回填是顺序应对称进行,分层夯实,人工夯实层厚250mm,机械夯实层厚300mm,经分层夯实和碾实,取样的干容重应15g/立方厘米。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
