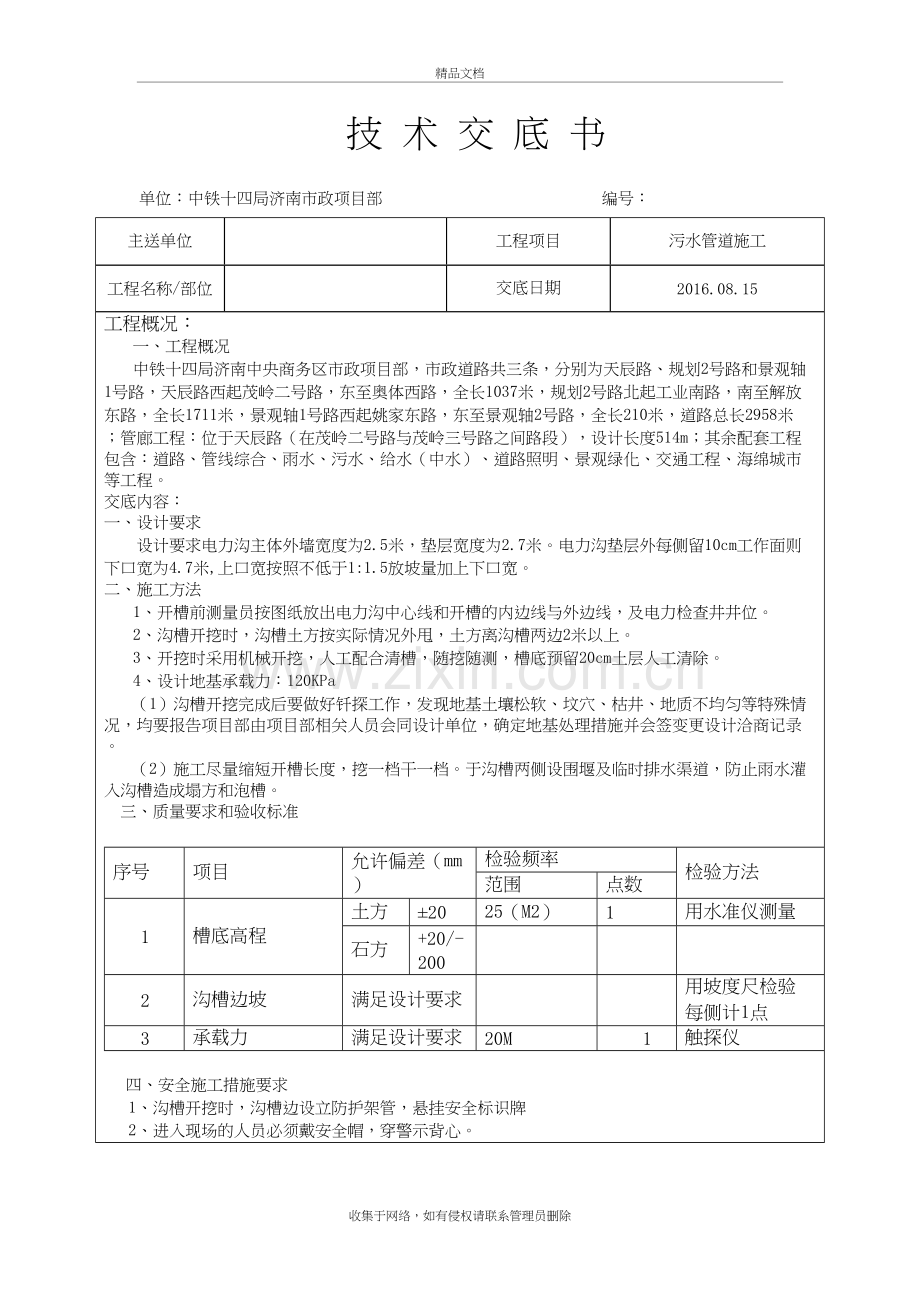

市政工程电力沟 精品文档 技 术 交 底 书 单位:中铁十四局济南市政项目部 编号: 主送单位 工程项目 污水管道施工 工程名称/部位 交底日期 2016.08.15 工程概况: 一、工程概况 中铁十四局济南中央商务区市政项目部,市政道路共三条,分别为天辰路、规划2号路和景观轴1号路,天辰路西起茂岭二号路,东至奥体西路,全长1037米,规划2号路北起工业南路,南至解放东路,全长1711米,景观轴1号路西起姚家东路,东至景观轴2号路,全长210米,道路总长2958米;管廊工程:位于天辰路(在茂岭二号路与茂岭三号路之间路段),设计长度514m;其余配套工程包含:道路、管线综合、雨水、污水、给水(中水)、道路照明、景观绿化、交通工程、海绵城市等工程。 交底内容: 一、设计要求 设计要求电力沟主体外墙宽度为2.5米,垫层宽度为2.7米。电力沟垫层外每侧留10cm工作面则下口宽为4.7米,上口宽按照不低于1:1.5放坡量加上下口宽。 二、施工方法 1、开槽前测量员按图纸放出电力沟中心线和开槽的内边线与外边线,及电力检查井井位。 2、沟槽开挖时,沟槽土方按实际情况外甩,土方离沟槽两边2米以上。 3、开挖时采用机械开挖,人工配合清槽,随挖随测,槽底预留20cm土层人工清除。 4、设计地基承载力:120KPa (1)沟槽开挖完成后要做好钎探工作,发现地基土壤松软、坟穴、枯井、地质不均匀等特殊情况,均要报告项目部由项目部相关人员会同设计单位,确定地基处理措施并会签变更设计洽商记录。 (2)施工尽量缩短开槽长度,挖一档干一档。于沟槽两侧设围堰及临时排水渠道,防止雨水灌入沟槽造成塌方和泡槽。 三、质量要求和验收标准 序号 项目 允许偏差(mm) 检验频率 检验方法 范围 点数 1 槽底高程 土方 ±20 25(M2) 1 用水准仪测量 石方 +20/-200 2 沟槽边坡 满足设计要求 用坡度尺检验 每侧计1点 3 承载力 满足设计要求 20M 1 触探仪 四、安全施工措施要求 1、沟槽开挖时,沟槽边设立防护架管,悬挂安全标识牌 2、进入现场的人员必须戴安全帽,穿警示背心。 交底内容: 工艺流程: 槽底处理 → 承载力检测 → 高程 → 砼浇筑 → 找平 → 养护 → 1、槽底处理:根据测量人员放出中线及中心桩高程,挂好中线每侧清槽宽出1米施工面,槽底比中线高程低10cm,槽底不得有杂土、松散土。 2、模板支设:垫层边模采用10cm高方木支设,模板背后打钢筋背撑顶紧,背撑间距不得大于50cm。 3、铺设混凝土:采用吊斗吊装,人工将混凝土摊平。 4、振捣:待人工将混凝土基本摊平后,用20振捣棒做到不漏振,确保混凝土密实。 5、找平:混凝土振捣密实后,以中线高程桩挂线为准检查平整度,高的铲掉,凹处补平。用水平木刮杠刮平,表面再用木抹子搓平。 6、 养护:已浇筑完的混土垫层,在12h左右覆盖和浇水养护,待混凝土强度达到1.2MPa(即人在上面行走留不下脚印)后进行下道工序施工。 7、允许偏差项目 垫层混凝土允许偏差 序号 项 目 允许偏差 (mm) 检验方法 1 高程 0,-15 水准仪检查 2 宽度 +10,0 钢尺检查 3 厚度 ≥100 钢尺检查 8、 成品保护 1 在已浇筑的垫层混凝土强度达到1.2MPa以后,才可允许人员在其上走动和进行其它工序。 2 混凝土垫层浇筑完满足养护时间后,可继续进行基础施工,如继续施工时,对垫层加以覆盖保护,并避免在垫层上搅拌砂浆。存放油漆桶等物以免污染垫层,影响基础与垫层的粘结力,而造成面层空鼓。 五、应注意的质量问题 1 混凝土不密实:主要由于漏振和振捣不密实,或配合比不准及操作不当而造成。基底末洒水太干燥和垫层过薄,也会造成不密实。 2 表面不平、标高不准:操作时未认真找平。铺混凝土时必须根据所拉水平线掌握混凝土的铺设. 一、施工准备 1、作业条件 (1)钢筋绑扎前,核对钢筋加工料表是否正确,并检查有无锈蚀现象,除锈后再运至施工部位。 (2)做好放线工作,弹好基础钢筋位置线。 2、材料要求 (1)钢筋:级别、规格符合设计要求。质量符合现行标准要求。 (2)20~22#火烧丝、废石料、圆形塑料垫块等。 3、机具准备 (1)钢筋切断机、钢筋弯曲机、钢筋调直机 (2)墨斗、墨汁、小白线、粉笔等。 4、工艺流程 放线并预检 成型钢筋进场 排钢筋 绑扎连接 绑扎 交接验收 二、受力钢筋保护层及垫块 1、受力筋保护层 部位 保护层厚度(㎜) 备注 基础 40 墙体 40 顶板 20 地沟梁 25 2、钢筋设计要求 1. 填土厚度≤3米时,主筋间距Φ18@200、横向水平筋间距Φ12@200、受力筋间距Φ18@200,填土高度≥3米时,主筋间距Φ20@200、横向水平筋间距Φ12@200、受力筋间距Φ20@200 2.变形缝及施工缝:电力沟变形缝纵方向30米一道、选用图集L13J2(A16-1),施工缝金属止水带先用3mm厚止水钢板一道、选用图集L13J2(A6-4)。 三、钢筋搭接长度 按照设计图纸要求钢筋最大搭接百分率为50%,搭接长度为50d。 四、钢筋接头 1、钢筋的接头设置在受力较小处,同一纵向钢筋不宜设置两个或两个以上接头,接头末端至钢筋弯起点的距离不小于钢筋直径的10倍。 2、纵向受力钢筋搭接连接,连接区段的长度为30d且最大搭接百分率为50%。 五、绑扎底板钢筋 1、根据在防水保护层上弹好的钢筋位置线,按图纸标注先铺下层的长钢筋,再铺下层上面的短钢筋。接着依次绑扎局部加强筋。 2、底板底层钢筋绑完后,砼垫块M2不少于四块,间距1000㎜双向梅花形布置,垫块垫好后,再绑钢筋。 3、钢筋纵向与横向间距都为20cm,且墙体钢筋跟底板钢筋应错开交叉绑扎。 4、负模板内面涂防腐剂时不要污染钢筋。 七、应注意的质量问题 1、钢筋加工的允许偏差 检查项目 允许偏差 (mm) 检查数量 检查方法 范围 点数 1 受力钢筋成型长度 +5,-10 每批、每一类型抽查1%且不少于3根 1 用钢尺测量 2 弯起钢筋弯起点位置 ±20 1 用钢尺测量 3 箍筋尺寸 ±5 2 用钢尺测量,高宽各一点 2、钢筋安装位置允许偏差 检查项目 允许偏差 (mm) 检查数量 检查方法 范围 点数 1 受力钢筋的间距 ±10 每5m 1 用钢尺测量 2 受力钢筋的排距 ±5 每5m 1 3 钢筋弯起点位置 20 每5m 1 4 箍筋、横向钢筋间距 绑扎骨架 ±20 每5m 1 焊接骨架 ±20 每5m 1 5 圆环钢筋同心度 ±10 每3m 1 6 焊接预埋件 中心线位置 3 每件 1 水平高差 ±3 每件 1 7 受力钢筋的保护层 基础 0~+10 每5m 4 柱、梁 0~+5 每柱、梁 4 板、墙、拱 0~+3 每5m 1 3钢筋绑扎应注意的质量问题 (1)浇筑混凝土前检查钢筋位置是否正确,振捣混凝土时,防止碰动钢筋,浇完混凝土立即修整甩筋的位置,防止钢筋位移。 ( 2)配制钢筋时按内皮尺寸计算。避免钢筋骨架尺寸小于设计尺寸。 (3)板的弯起钢筋的负弯矩钢筋位置要准确,施工时不得踩到下面。 (4)绑扎板的钢筋时用尺杆画线,绑扎时随时找正调直,防止板筋不顺直、位置不准。 (5)绑扎竖向受力筋时要吊正,搭接部位绑扎不少于3个扣,绑扣不能用同一方向的顺扣。 (6)所有甩出钢筋,在进行混凝土施工时,必须用塑料套管或塑料布加以保护,防止混凝土污染钢筋。 交底内容: 一、施工准备 (一)作业条件 1、模板设计:根据工程结构型式和特点及现场施工条件,对模板进行设计,确定模板平面布置, 纵横龙骨规格、数量、排列尺寸。验算模板和支撑的强度、刚度及稳定性。绘制全套模板设计图。模板的数量要在模板设计时按流水段划分,进行综合研究,确定模板的合理配制数量。 2、模板拼装: (l)拼装场地木工加工棚内必须夯实平整。 (2)按模板设计图尺寸,采用沉头自攻螺丝将高强度塑料模板拼成整片模板,接缝处要求附加胶条嵌塞。 (3)竹胶板模板开的边及时用防水油漆封边两道,防止竹胶板模板使用过程中开裂、起皮。 3、模板加工好后,专人认真检查模板规格尺寸,按照配模图编号,并做好防雨,防潮、防砸措施。 4、放好轴线、模板边线、水平控制标高,模板底四平整、坚实,若达不到要求的应做水泥砂浆找平层,往于加固用的地锚已预埋好且可以使用。 (二)材质要求 1、方木:80×100mm方木,要求规格统一,尺寸规矩。 2、对拉螺栓;一种可重复利用的对拉螺栓成套装置 3、脱模剂:色拉油或脱模剂 4、模板截面支撑用料:方木 二、质量要求 1、模板安装工程 (1)主控项目 l)安装现浇结构的上层板及其支架时,下层板应具有承受上层荷载的承载能力,或加设支架;上、下层支架的立柱要对准,并铺设垫板。 2)在涂刷模板隔离剂时,不得沾污钢筋和混凝土接搓处。 (2)一般项目 1)模板安装要满足下列要求: ①模板的接缝不得漏浆;在浇筑混凝土前,木模板要浇水湿润,但模板内不得有积水; ②模板与混凝土的接触面要清理干净并涂刷隔离剂,但不得采用影响结构性能或妨碍装饰工程施工的隔离剂; ③浇筑混凝土前,模板内的杂物应清理干净; 2)用作模板的地坪、胎模等要平整光洁,不得产生影响构件质量的下沉、裂缝、起砂或起鼓。 3)固定在模板上的预埋件、预留孔和预留洞均不得遗漏,且要安装牢固,其偏差应符合设计要求。 4)现浇结构模板安装的偏差要符合设计要求。 2、模板拆除工程 (1)主控项目 1)底模及其支架拆除时的混凝土强度要符合设计要求,混凝土浇筑时留几个试块与顶板同条件 下养护,待试块抗压强度达到70%时方可拆除顶模。 (2)一般项目 1)侧模拆除时的混凝土强度要能保证其表面及棱角不受损伤 二、操作工艺: 1、劳力安排:振动棒操作工2人,摊料工6人,震实后搓平操作工2人。 2、混凝土浇筑与振捣的一般要求: ①浇筑混凝土时应分段分层连续进行,每层浇筑高度应不超过30cm-50 cm。50型振捣棒的分层厚度20㎜。 ②使用插入式振捣器应快插慢拔,插点要均匀排列,逐点移动顺序进行,不得遗漏,做到均匀振实。移动间距为30-40cm。振捣上一层时插入下一层5cm,以消除两层间的接缝表面。振动器(或称平板振动器)的移动间距应能保证振动器的平板覆盖已振实部分边缘。 ③浇筑混凝土要连续进行。如必须间歇,其间歇时间要尽量缩短,并在前层混凝土初凝之前,将次层混凝土浇筑完毕。间歇的最长时间应按所用水泥品种及混凝土初凝条件确定,一般超过2h时,按施工缝处理。 ④浇筑混凝土时要经常观察模板、钢筋、预留孔洞、预埋件和插筋等有无移动、变形或堵塞情况,发现问题须立即停止浇筑,并在已浇筑的混凝土初凝前修正完毕。 三、混凝土的养护: ①混凝土浇筑完毕后,在12h以内加以覆盖和浇水,浇水次数保持混凝土有足够的润湿状态,养护期一般不少于7天。 四、施工技术标准: 1、砼在拌制和浇筑过程中应对原材料、配合比计量、坍落度及砼质量进行检查。 2、砼表面要做到平整、无漏筋,并保证振捣密实,不得出现蜂窝、麻面、 孔洞等现象。 3、砼试块的次数在砼浇筑地点随机抽取、同条件养护试件留置组数根据砼强度确定拆模。 4、在标准条件下养护28天及同条件养护的抗压强度应符合设计要求。 四、成品保护: ①需保证钢筋和垫块的位置正确,不准重物冲击模板,不在吊帮的模板上支搭跳板,保护模板的牢固紧密、成品钢筋预防下雨、工地预备彩条布及时覆盖防止钢筋生锈。 ②必须在砼强度达到1.2N/㎜2以后方可准在浇筑后的砼结构上进行操作。③砼浇筑期间及时校对预留伸出钢筋或预埋件位置。 编 制: 审 核: 签 收: 日 期: 会议签到表 工程项目名称:中铁十四局济南中央商务区(一期)市政项目经理部 日期: 地点: 主持人:  会议名称: 交底内容: 序号 姓 名 职务 序号 姓 名 职务 1     21     2     22     3     23     4     24     5     25     6     26     7     27     8     28     9     29     10     30     11     31     12     32     13     33     14     34     15     35     16     36 17 37 18 38     19 39 20 40 收集于网络,如有侵权请联系管理员删除
