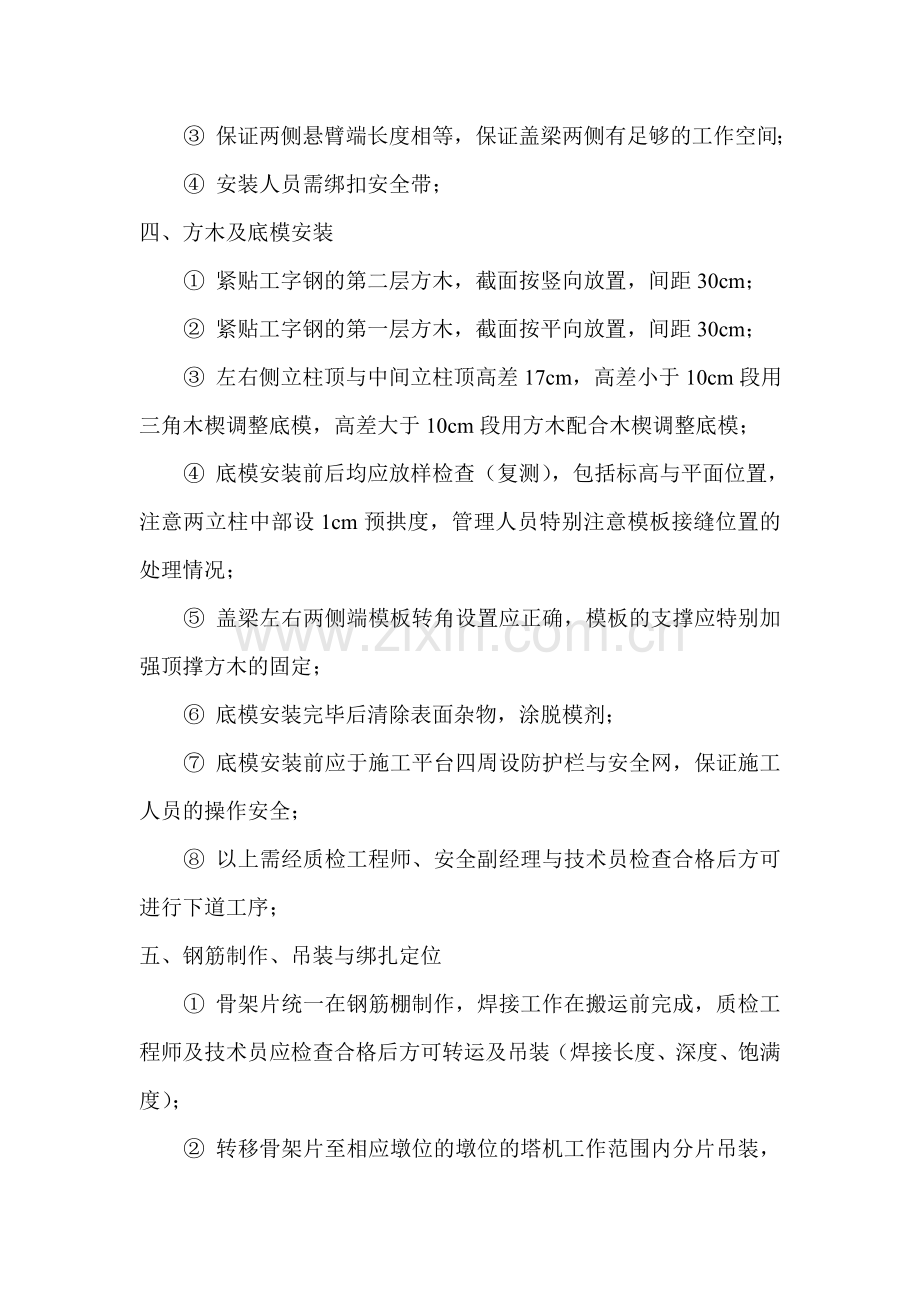

盖梁施工技术交底 一、圆钢安装 预留孔位要求准确,圆钢埋置于墩中心位置,且三条圆钢应保证在同一水平面上,立柱施工时应注意圆钢竖向埋置高程(外侧墩顶向下2m位置为圆钢顶面标高); 二、贝雷桁架安装 ① 地面拼装贝雷片(按吊机起吊能力考虑拼装片数,1片约0.3吨重); ② 缓慢提升贝雷桁架,超过支架后靠近墩身下放,用钢丝绳拉紧桁架紧贴立柱就位; ③ 同侧贝雷用槽钢于贝雷上下各一道水平联接; ④ 两侧贝雷用角钢做成竖向交叉联接,共设四道,具体布置见图纸标示; ⑤ 桁架左右两侧贝雷端头用角钢或槽钢上下设水平横向联接各一道,加强桁架整体刚度; ⑥ 左右两侧贝雷因弦杆不在墩中心位置,可考虑将圆钢向中间立柱方向移20cm后埋置; ⑦ 贝雷桁架保证安装垂度合乎要求,安装过程中应做吊锥检查; 三、槽钢安装 ① 槽钢沿桥纵向搭置于桁架上,按45cm间距均匀布置; ② 每条槽钢两端与桁架接触位置用骑马螺丝与桁架锁死; ③ 保证两侧悬臂端长度相等,保证盖梁两侧有足够的工作空间; ④ 安装人员需绑扣安全带; 四、方木及底模安装 ① 紧贴工字钢的第二层方木,截面按竖向放置,间距30cm; ② 紧贴工字钢的第一层方木,截面按平向放置,间距30cm; ③ 左右侧立柱顶与中间立柱顶高差17cm,高差小于10cm段用三角木楔调整底模,高差大于10cm段用方木配合木楔调整底模; ④ 底模安装前后均应放样检查(复测),包括标高与平面位置,注意两立柱中部设1cm预拱度,管理人员特别注意模板接缝位置的处理情况; ⑤ 盖梁左右两侧端模板转角设置应正确,模板的支撑应特别加强顶撑方木的固定; ⑥ 底模安装完毕后清除表面杂物,涂脱模剂; ⑦ 底模安装前应于施工平台四周设防护栏与安全网,保证施工人员的操作安全; ⑧ 以上需经质检工程师、安全副经理与技术员检查合格后方可进行下道工序; 五、钢筋制作、吊装与绑扎定位 ① 骨架片统一在钢筋棚制作,焊接工作在搬运前完成,质检工程师及技术员应检查合格后方可转运及吊装(焊接长度、深度、饱满度); ② 转移骨架片至相应墩位的墩位的塔机工作范围内分片吊装,注意临时定位钢管架的提前搭设与支撑间距; ③ 吊机起吊时最好用两根钢丝绳,四点起吊,减少起吊过程中骨架片的变形程度; ④ 因吊装而产生的焊缝脱裂应在安装后即时处理; ⑤ 因盖梁底与顶面同样设计为2%坡,故墩顶的凿毛应根据坡率凿成斜面形式; ⑥ 箍筋、对拉筋的穿绑间距均匀,对拉筋要勾到主筋上; ⑦ 钢筋绑扎好后应即时将底模表面杂物清除干净; ⑧ 预埋筋应提前制作; 六、侧模安装 ① 侧模采用木模,安装前应作打磨与涂油处理; ② 密缝条使用前应清除砼浆,相邻模板间的连接螺丝应能保证模板接缝处紧实,若螺丝间距太大,可考虑用铁丝将中间部分加密(防止模板错位); ③ 木工班与技术员、质检工程师应中锥检查模板垂度,减少模板安装完成后复测偏位调整差值; ④ 模板安装完成后,应沿桥横向拉线检查顶部模板线度,可考虑上层选用平面度较好模板,关键对拉杆与模板连接螺丝要锁紧; ⑤ 模板安装完成后复测偏位情况,木工班参照调整实体应合理; ⑥ 侧模与底模相接处要求紧密不漏浆,且安装过程中不要将另类杂物掉至底板上(贴橡胶片); ⑦ 对拉杆的周转使用,不要造成太多浪费; 七、砼浇筑(砼浇筑前应全面检查施工平台各联接部位、模板安装情况) ① 准备工作内容的合理化;泵管不能靠对拉杆支撑,必须用方木垫起或简易钢管架支撑,下部泵管的固定应与已成型立柱相联; ② 砼浇筑顺序:由墩顶部分向两侧浇筑,悬臂端可浇筑完墩顶部分后先浇筑,管理人员与工班严格按此方法操作; ③ 实体分两层浇筑,应保证振捣部位与影响深度,浇筑完第一层后,重新装管按第一层浇筑顺序浇筑第二层砼; ④ 顶层30cm厚度振捣时间不要太长,气泡停止上冒就可以了,避免顶层浮浆过厚; ⑤ 浮浆处理:收浆时应将浮浆清除干净,避免顶层砼大面积开裂; ⑥ 振捣时特别注意不要接触模板与对拉杆,易造成模板走位与对拉杆的拆除; ⑦ 木工班值班人员应沿盖梁四周检查对拉杆工作情况,随时拧紧因施工荷载而出现松动的螺母; ⑧ 测量组观测圆钢及贝雷架在砼浇筑过程中工作情况,统计挠度随时与现场人员联系; ⑨ 准备施工前应考虑输送泵工作能力; 八、养生修饰工作及垫石挡块浇筑 ① 养生工作跟紧,水泵抽送可考虑; ② 要求土工布铺满面层,保持养生期间土工布湿润; ③ 侧模拆除后对于棱角脱落、麻面蜂窝应即时修饰; ④ 盖梁浇筑成型后,凿毛垫石、挡块位置,要求有足够的深度,清除要干净; ⑤ 测量组即时放样垫石方位,提供标高与负责技术员与各施工班组; ⑥ 垫石、挡块砼可采用塔机吊送,垫石高均在15cm左右,要求振捣密实; ⑦ 垫石标高控制精确,可按设计标高下调5mm,收浆要求表面平整,高差不走超过2mm为宜; ⑧ 垫石成型后再次复测,提供相应数据与工班打磨; 九、模板与施工平台的拆除 模板与平台的拆除主要注意安全问题,圆钢抽出来后,即时补洞;模板与桁架拆除于地面的堆放位置要合理,整齐。 十、施工安全事宜 ① 工作前必须戴扣好安全帽、安全带,熟悉施工安全技术要求; ② 贝雷片吊装前认真检查起重设备(钢丝绳)是否完好可靠,起重捆绑是否牢固,贝雷起吊应设不少于二道缆风绳,不得超负荷作业,超过六级风不准吊装; ③ 贝雷片吊装时,应设专人指挥,开机人员应坚守岗位,严禁擅离职守,吊装过程中严禁人员站在起重物上、下方; ④ 贝雷片各连接销应有销扣,横联联系应牢靠; ⑤ 贝雷下缘应设安全网、平台两侧设工作通道,靠外侧应设不低于80cm护栏; ⑥ 平台上作业人员严禁蹦、跳、打闹; ⑦ 平台上面材料应堆放平稳; 十一、施工通病关注问题 ① 修补与修饰工作当中水泥浆配比与修补工素质与态度问题; ② 修补与修饰工作的即时问题; ③ 模板胀缝打磨问题; ④ 模板打磨光面干净程序问题; ⑤ 砼浇筑前模板、支架验收程序实施问题; ⑥ 木工班安装模板自检工作问题; ⑦ 收浆工操作水平与工作态度问题; ⑧ 养生、凿毛工作的即时问题; ⑨ 对拉村的周转使用频率问题; ⑩ 施工班组高空作业的安全意识问题; ⑾ 班组内部管理与施工点面工作效率问题; ⑿ 施工过程中与结束后出现安全质量事故的应急处理措施问题。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
