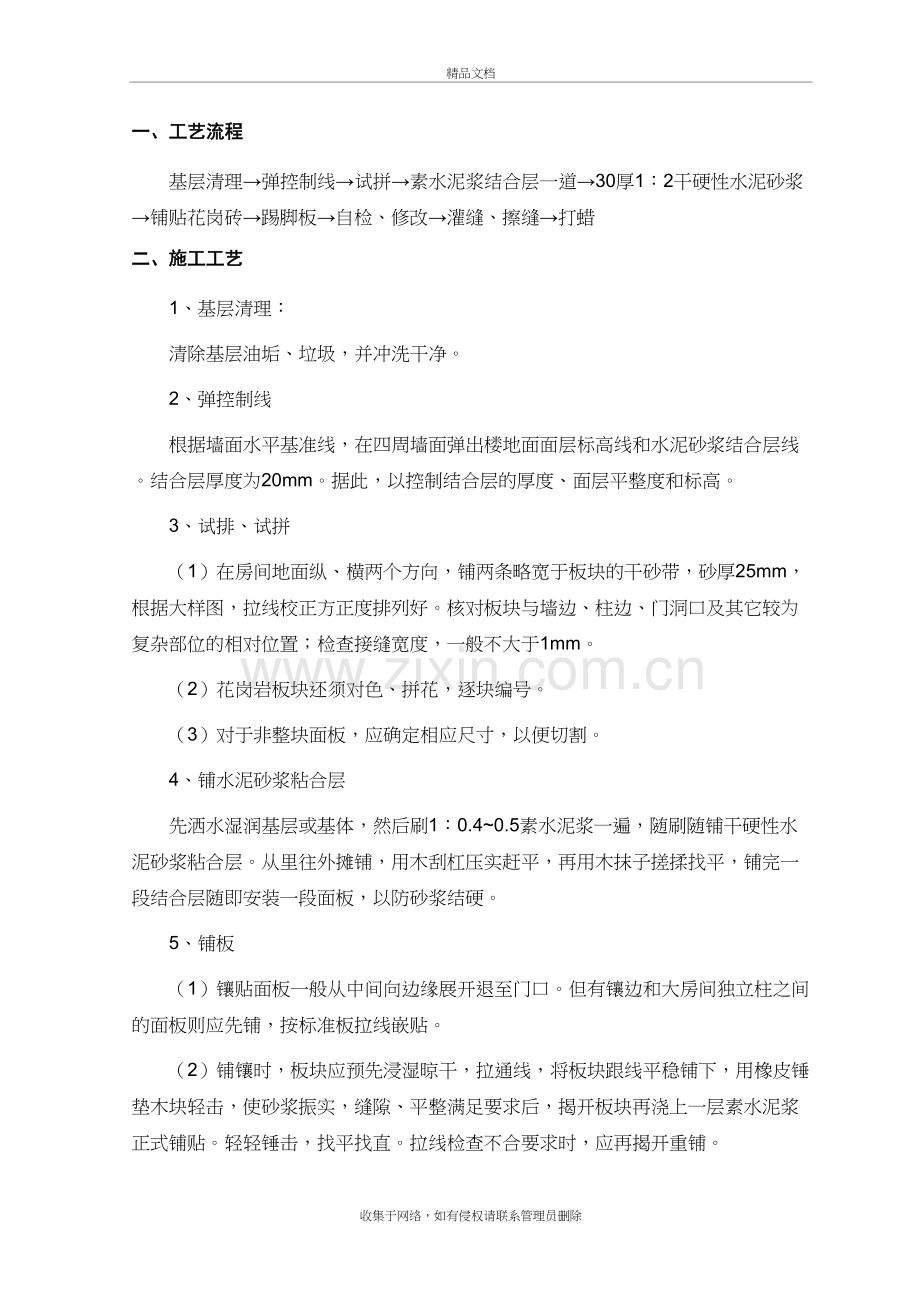

1、花岗岩地面施工方案精品文档一、工艺流程基层清理弹控制线试拼素水泥浆结合层一道30厚1:2干硬性水泥砂浆铺贴花岗砖踢脚板自检、修改灌缝、擦缝打蜡二、施工工艺1、基层清理:清除基层油垢、垃圾,并冲洗干净。2、弹控制线根据墙面水平基准线,在四周墙面弹出楼地面面层标高线和水泥砂浆结合层线。结合层厚度为20mm。据此,以控制结合层的厚度、面层平整度和标高。3、试排、试拼(1)在房间地面纵、横两个方向,铺两条略宽于板块的干砂带,砂厚25mm,根据大样图,拉线校正方正度排列好。核对板块与墙边、柱边、门洞口及其它较为复杂部位的相对位置;检查接缝宽度,一般不大于1mm。(2)花岗岩板块还须对色、拼花,逐块编号。
2、(3)对于非整块面板,应确定相应尺寸,以便切割。4、铺水泥砂浆粘合层先洒水湿润基层或基体,然后刷1:0.40.5素水泥浆一遍,随刷随铺干硬性水泥砂浆粘合层。从里往外摊铺,用木刮杠压实赶平,再用木抹子搓揉找平,铺完一段结合层随即安装一段面板,以防砂浆结硬。5、铺板(1)镶贴面板一般从中间向边缘展开退至门口。但有镶边和大房间独立柱之间的面板则应先铺,按标准板拉线嵌贴。(2)铺镶时,板块应预先浸湿晾干,拉通线,将板块跟线平稳铺下,用橡皮锤垫木块轻击,使砂浆振实,缝隙、平整满足要求后,揭开板块再浇上一层素水泥浆正式铺贴。轻轻锤击,找平找直。拉线检查不合要求时,应再揭开重铺。(3)铺好一条,及时拉通线检
3、查各项实指标是否符合要求。6、灌缝、擦缝板块铺完养护两昼夜后在缝隙内灌水泥浆、擦缝。水泥色浆按颜色要求,在白水泥中加入矿物颜料调制。灌缝1h后,再用棉纱醮色浆擦缝。尔后,用棉纱将板面灰浆擦拭干净,铺上湿锯末养护。三天内不得上人。7、镶贴花岗石踢脚板踢脚板采用先安装花岗石板后灌砂浆的方法。8、打蜡花岗石楼地面在交工之前,将楼地面清洗干净、晾干、打蜡、擦光。第三节 质量标准1、石材的品种、规格、质量必须符合设计要求,面层与基层的结合必须牢固、无空鼓。必须有放射性指标检测报告,并应符合设计要求和民用建筑工程室内环境污染控制规范GB50325-2001的规定。2、石材表面洁净、图案清晰、光亮、光滑,色泽一致,接缝均匀,周边顺直。板块无裂纹、掉角和缺楞等现象。3、镶边材料及尺寸符合设计要求和施工规范规定,边角整齐、光滑。4、允许偏差项目项次项目允许偏差检验方法1表面平整度1.0mm用2m靠尺和楔形塞尺检查2缝格平直2.0mm拉5m线,不足5m拉通线和尺量检查3接缝高低差0.5mm尺量和楔形塞尺检查4踢脚线上口平直1.0mm拉5m线,不足5m拉通线和尺量检查5板块间隙宽度1.0mm尺量检查收集于网络,如有侵权请联系管理员删除
