收藏 分销(赏)

扣件式钢管脚手架图文注解培训资料.docx

上传人:天**** 文档编号:3774857 上传时间:2024-07-17 格式:DOCX 页数:13 大小:5.30MB
下载 相关 举报
扣件式钢管脚手架图文注解培训资料.docx_第1页
第1页 / 共13页
扣件式钢管脚手架图文注解培训资料.docx_第2页
第2页 / 共13页
扣件式钢管脚手架图文注解培训资料.docx_第3页
第3页 / 共13页
扣件式钢管脚手架图文注解培训资料.docx_第4页
第4页 / 共13页
扣件式钢管脚手架图文注解培训资料.docx_第5页
第5页 / 共13页
点击查看更多>>
资源描述

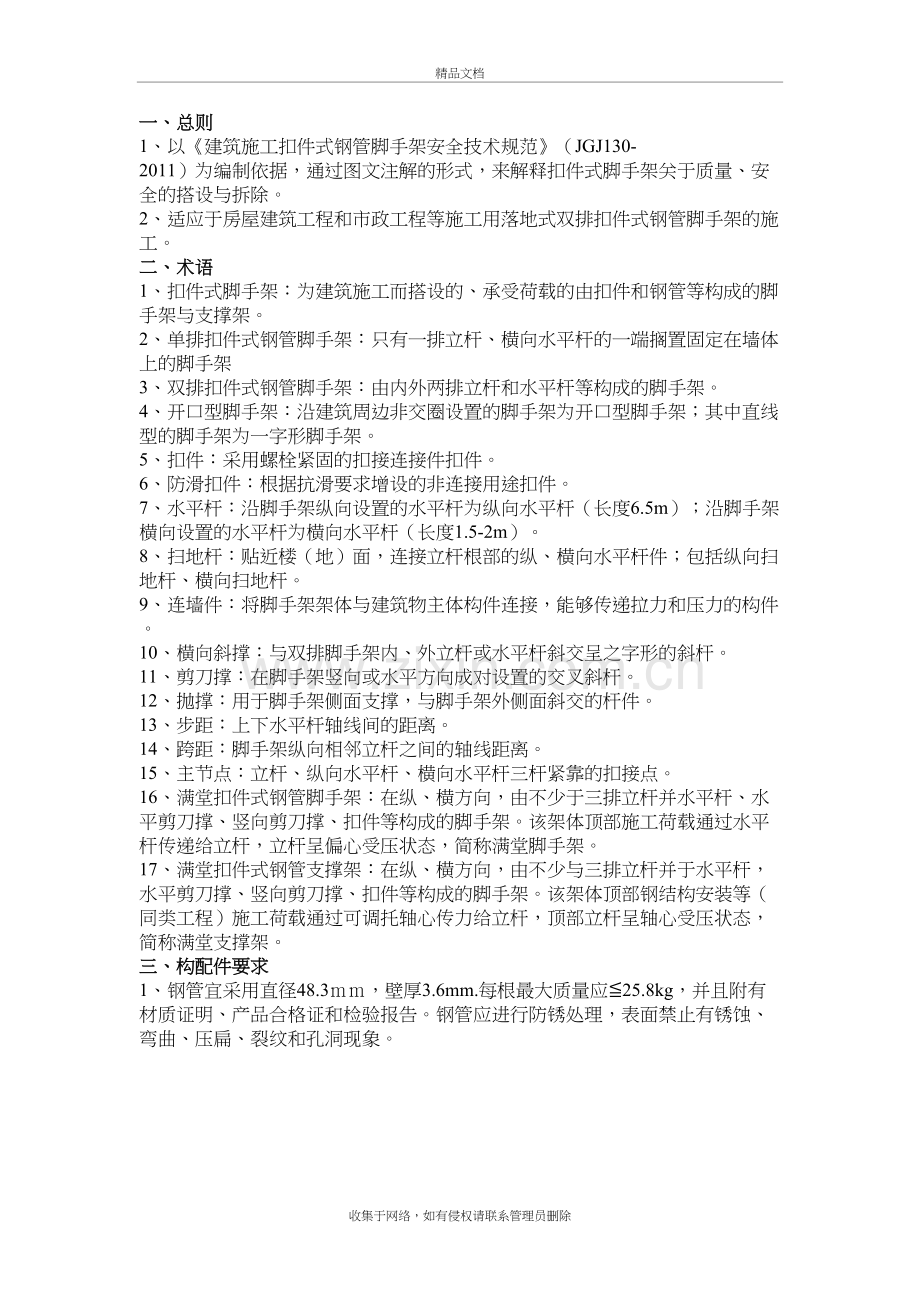

1、扣件式钢管脚手架图文注解精品文档一、总则1、以建筑施工扣件式钢管脚手架安全技术规范(JGJ130-2011)为编制依据,通过图文注解的形式,来解释扣件式脚手架关于质量、安全的搭设与拆除。2、适应于房屋建筑工程和市政工程等施工用落地式双排扣件式钢管脚手架的施工。二、术语1、扣件式脚手架:为建筑施工而搭设的、承受荷载的由扣件和钢管等构成的脚手架与支撑架。2、单排扣件式钢管脚手架:只有一排立杆、横向水平杆的一端搁置固定在墙体上的脚手架3、双排扣件式钢管脚手架:由内外两排立杆和水平杆等构成的脚手架。4、开口型脚手架:沿建筑周边非交圈设置的脚手架为开口型脚手架;其中直线型的脚手架为一字形脚手架。5、扣件

2、:采用螺栓紧固的扣接连接件扣件。6、防滑扣件:根据抗滑要求增设的非连接用途扣件。7、水平杆:沿脚手架纵向设置的水平杆为纵向水平杆(长度6.5m);沿脚手架横向设置的水平杆为横向水平杆(长度1.5-2m)。8、扫地杆:贴近楼(地)面,连接立杆根部的纵、横向水平杆件;包括纵向扫地杆、横向扫地杆。9、连墙件:将脚手架架体与建筑物主体构件连接,能够传递拉力和压力的构件。10、横向斜撑:与双排脚手架内、外立杆或水平杆斜交呈之字形的斜杆。11、剪刀撑:在脚手架竖向或水平方向成对设置的交叉斜杆。12、抛撑:用于脚手架侧面支撑,与脚手架外侧面斜交的杆件。13、步距:上下水平杆轴线间的距离。14、跨距:脚手架纵

3、向相邻立杆之间的轴线距离。15、主节点:立杆、纵向水平杆、横向水平杆三杆紧靠的扣接点。16、满堂扣件式钢管脚手架:在纵、横方向,由不少于三排立杆并水平杆、水平剪刀撑、竖向剪刀撑、扣件等构成的脚手架。该架体顶部施工荷载通过水平杆传递给立杆,立杆呈偏心受压状态,简称满堂脚手架。17、满堂扣件式钢管支撑架:在纵、横方向,由不少与三排立杆并于水平杆,水平剪刀撑、竖向剪刀撑、扣件等构成的脚手架。该架体顶部钢结构安装等(同类工程)施工荷载通过可调托轴心传力给立杆,顶部立杆呈轴心受压状态,简称满堂支撑架。三、构配件要求1、钢管宜采用直径48.3,壁厚3.6mm.每根最大质量应25.8kg,并且附有材质证明、

4、产品合格证和检验报告。钢管应进行防锈处理,表面禁止有锈蚀、弯曲、压扁、裂纹和孔洞现象。 2、扣件采用可锻铸铁或铸钢。扣件分为直角扣件、旋转扣件和对接扣件。当扭力矩达到65Nm时,不能够发生破坏。扣件进入施工现场应进行抽样复试,使用前应逐个挑选,有裂缝、变形、螺栓滑丝的严禁使用。 3、脚手板分为钢脚手板、木脚手板、竹脚手板、钢网片脚手板。其中钢、木、竹脚手板单块不超过30kg,木脚手板厚度不应少于50mm,两端设直径不小于4mm的镀锌钢丝箍两道。4、垫板宜采用长度不少于2跨,宽度不小于200mm,厚度不小于50mm的木垫板。 5、安全密网,网目密度2000目/100c。单张规格为6m1.8m,且

5、质量在3kg以上。阻燃性符合纵横方向的续燃及阻燃时间不大于4秒。四、技术与构造要求1、地基与基础处理直接落地的脚手架应对地面进行平整,夯实,并浇筑100mm厚C15混凝土垫层,高于自然地坪50mm-100mm,基础周边应设置排水沟,不得有积水。当有坑槽时,立杆应下到槽底或在槽上设置工字钢底梁。基础经检查验收合格后才能搭设脚手架。 2、立杆设置每根立杆底部应设置底座或垫板,外架立杆应该先内排后外排搭设,内外排连线应与墙面垂直,每排立杆宜从两边向中间搭设。立杆纵横间距应符合专项方案要求,各转角处均应设置内外立杆。 当立杆基础不在同一高度时,必须在高处的纵向扫地杆向低处延长2跨,与立杆固定,高低差不

6、大于1m。靠边坡的立杆的立杆到边坡距离不小于500mm。 立杆底部应设置纵上横下的双向扫地杆,纵向扫地杆距钢管底端不大于200mm,扫地杆采用直角扣件,脚手架底层步距不大于2m。第一步搭设完成应每隔6跨设置一根抛撑,待连墙件安装稳定后方可拆除。 单、双排脚手架与满堂脚手架立杆接长除顶层顶步外,其余各层各步必须采用对接扣件连接。对接扣件应交错布置,水平杆及立杆2根相连的接头,不应设置在同步或同跨内。各接头中心至主节点的距离不应大于步距的1/3。 不同步、不同跨的水平方向接头错开距离不小于500mm,同步内的隔一根立杆接头在高度方向错开距离不小于500mm。 3、纵向水平杆设置纵向水平杆应设在立杆

7、内侧,单根杆长度不应小于3跨,接长应采用对接或搭接方式,搭接长度不小于1m,等间距设置3个旋转扣件,杆端外露不小于100mm。当使用冲压钢脚手板、木脚手板、竹串片脚手板时,纵向水平杆作为横向水平杆的支座,用直角扣件固定在立杆上,当使用竹笆脚手板时,纵向水平杆应采用直角扣件固定在横向水平杆上,并按照不大于400mm等间距设置。 4、横向水平杆设置主节点处必须设置一根横向水平杆,用直角扣件扣接且严禁拆除。水平杆端头伸出扣件盖板边缘长度不小于100mm,靠墙一端至墙面不大于100mm,2个主节点之间的相互距离不大于1500mm。 5、安装连墙件连墙件应从底层第一步纵向水平杆处开始设置,脚手架应采用钢

8、性连墙件与建筑结构可靠连接,连墙杆呈水平设置,当不能水平设置时,向脚手架一端下斜连接。 架体搭设至有连墙件的主节点时,应及时进行设置,其安装位置宜靠进主节点偏离距离不大于300mm,连墙件设置的位置、数量应按专项方案施工确定。最大间距不应大于3步3跨,覆盖面积不大于40。 开口型脚手架两端必须设置连墙件,连墙件的垂直间距建筑物层高,且不大于4m。 连墙件应优先采用菱形布置或采用方形、矩形布置。脚手架在电梯出口时,架体应断开设置,在断开的两处立杆处,分设一道连墙件,并加密处理。 6、铺设脚手板脚手板每步应采用对接平铺、搭接铺实的方式铺设脚手板。作业层脚手板应铺满、铺实、铺稳,离墙面的距离不大于1

9、50mm,且两端与横向水平杆应有可靠固定,作业层端部脚手板探头长度应取150mm,两端均固定在支承杆件上。 7、安装栏杆和挡脚板作业层外侧应设置栏杆和挡脚板,均搭设在外立杆的内侧,上杆高度应为1.2m,中栏杆居中设置,挡脚板高度不小于180mm。 立杆顶端栏杆宜高出女儿墙上端1m,高出平屋面与坡屋面沿口上端1.5m。 8、搭设剪刀撑与横向斜撑架体搭设高度必须与主体同步,且高出施工作业层不应大于两步。搭设高度在24m以下的单、双排脚手架,均必须在外侧两端、转角及中间间隔不大于15m的立面上,设置一道由底至顶的连续剪刀撑。高度在24m以上的,应在脚手架外侧立面连续设置剪刀撑。 剪刀撑宽度不小于4跨

10、且不小于6m,宽度小于4跨或小于6m的应设置斜撑。 斜杆与地面的倾角为45-60,剪刀撑斜杆的接头采用搭接,搭接长度不小于1m,并采用不少于3个旋转扣件固定,杆端外露长度不小于100mm。 横向斜撑应在同一节间,由底至顶呈之字形连续布置。开口型的脚手架的两端均必须设置横向斜撑,高度在24m以下的封闭型脚手架可不设横向斜撑;高度在24m以上的封闭型脚手架,除拐角应设置横向斜撑外,中间应每隔6跨设置一道。 9、张挂密目式安全网架体每搭设完一步,应在外立面张挂密目式安全网封闭,脚手架底部除安全通道、临时门洞外,均需采用安全网进行全封闭式处理。安全网设置在脚手架外立杆和横杆内侧,并顺环扣逐个与架体绑扎

11、牢固,施工期间安全网不得拆除、损坏,随拆架进度逐层拆除。 10、架体防护措施当架体离墙间距大于150mm时,应对间隙处进行封闭,架体作业层应该用安全平米网兜底,并每隔10m封闭一道。 11、斜道搭设高度大于6m的脚手架宜采用之字型斜道,不大于6m的脚手架宜采用一字型斜道,斜道应附着外脚手架或建筑物设置。运料斜道宽度不小于1.5m,坡度不大于1:6,人行斜道宽度不应小于1m,坡道不应大于1:3。 拐弯处应设置平台,其宽度不小于斜道宽度,斜道两侧及平台外围均设置栏杆和挡脚板,栏杆高度应为1.2m,挡脚板高度不应小于180mm。 12、门洞设置单、双排脚手架门洞采用上升斜杆,平行弦杆、桁架结构形式,

12、斜杆与地面的倾角为45-60,门洞桁架下两侧立杆应为双管立杆,副立杆应高于门洞口1-2步。 为确保架体安全,应在门洞两侧及上弦平面做斜腹杆加固。门洞桁架中伸出上下弦杆杆件端头均应在靠近主节点扣件边增设应该防滑扣件。 13、安全通道搭设要求进出通道口,应搭设安全防护棚,进深尺寸应符合高出作业分级的规定,搭设高度不低于3.5m,宽度不低于3m,且应大于通道宽度。 14、满堂脚手架搭设要求 满堂脚手架搭设高度不宜超过36m;施工层不得超过1层。满堂脚手架应在架体外侧四周及内部纵、横向每6m-8m由底至顶设置连续竖向剪刀撑。当架体搭设高度在8m以下时,应在架顶设置连续水平剪刀撑;当架体搭设高度在8m及

13、以上时,应在架体底部、顶部及竖向间隔不超过8m分别设置连续水平剪刀撑。水平剪刀撑宜在竖向剪刀撑斜杆相交平面设置。剪刀撑宽度应为6m8m。15、满堂支撑架搭设要求满堂支撑架伸出顶层水平杆中心线至支撑点的长度不应超过0.5m。满堂支撑架应根据架体的类型设置剪刀撑,并应符合规定:(1)普通型:在架体外侧周边及内部纵、横向每5m-8m,应由底至顶设置连续竖向剪刀撑,剪刀撑宽度应为5-8m。在竖向剪刀撑顶部交点平面应设置连续水平剪刀撑。当支撑高度超过8m,或施工总荷载大于15kN/。或集中线荷载大于20kN/m的支撑架,扫地杆的设置层应设置水平剪刀撑。水平剪刀撑至架体底平面距离与水平剪刀撑间距不宜超过8

14、m。(2)加强型:当立杆纵、横间距0.9m0.9m 1.2m1.2m时,在架体外侧周边及内部纵、横向每4跨(且不大于5m),因由底至顶连续竖向设置剪刀撑,剪刀撑宽度应设为4跨;当立杆纵、横间距0.6m0.6m 0.9m0.9m时,在架体外侧周边及内部纵、横向每5跨(且不小于3m),因由底至顶连续竖向设置剪刀撑,剪刀撑宽度应设为5跨;当立杆纵、横间距0.4m0.4m 0.6m0.6m时,在架体外侧周边及内部纵、横向每3m 3.2m应由底至顶设置连续竖向剪刀撑,剪刀撑宽度应为3m 3.2m。水平剪刀撑至架体底平面距离与水平剪刀撑间距不宜超过6m。五、架体拆除脚手架拆除应严格按专项方案实施,并做好安全教育与交底工作,拆除前设警界区,悬挂警示带隔离,全程安排专人指挥和巡视,当多人同时操作时,应明确分工,同一行动,并确保足够的操作面,严格遵循先搭后拆,后搭先拆的原则,拆除作业应自上而下逐层进行,严禁上下同时作业,连墙件应随脚手架逐层拆除,严禁拆除整层或数层后,再拆脚手架,分段拆除高层大于两步时,应增设连墙件加固,分立面拆除时,对不拆除的脚手架的两端提前设置连墙件和横向斜撑加固。脚手架下部拆除到最后一根长立杆的高度时,应先搭设临时抛撑加固后,再拆除连墙件,各构件卸料时,严禁抛至地面。当运至地面后,应安规定及时检查、整修与保养,并分类进行存放。收集于网络,如有侵权请联系管理员删除

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
