收藏 分销(赏)

砖砌体工程技术交底讲课讲稿.doc

上传人:丰**** 文档编号:3761894 上传时间:2024-07-17 格式:DOC 页数:7 大小:42KB
下载 相关 举报
砖砌体工程技术交底讲课讲稿.doc_第1页
第1页 / 共7页
砖砌体工程技术交底讲课讲稿.doc_第2页
第2页 / 共7页
砖砌体工程技术交底讲课讲稿.doc_第3页
第3页 / 共7页
砖砌体工程技术交底讲课讲稿.doc_第4页
第4页 / 共7页
砖砌体工程技术交底讲课讲稿.doc_第5页
第5页 / 共7页
点击查看更多>>
资源描述

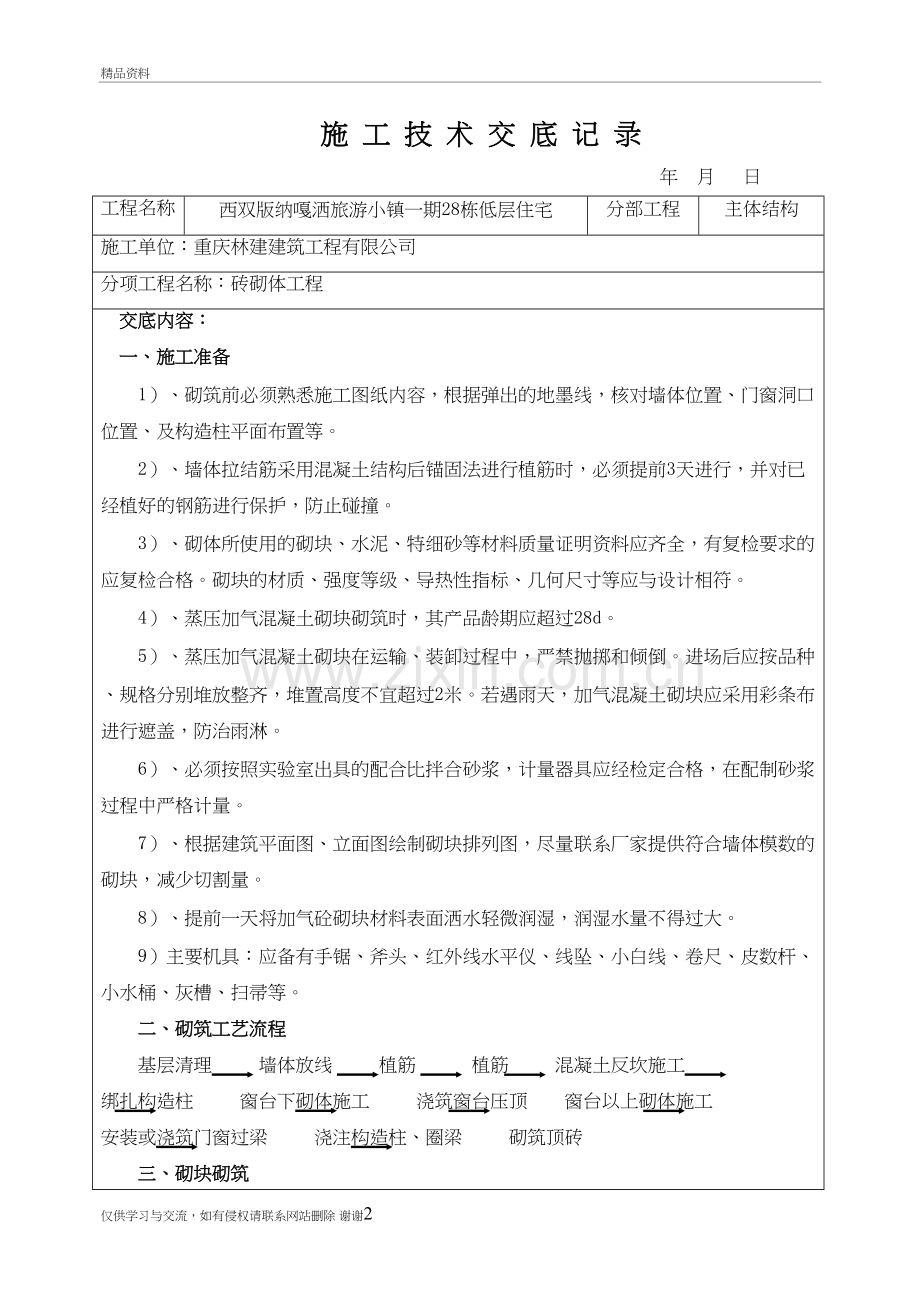

1、砖砌体工程技术交底精品资料 施 工 技 术 交 底 记 录 年 月 日工程名称西双版纳嘎洒旅游小镇一期28栋低层住宅分部工程主体结构施工单位:重庆林建建筑工程有限公司分项工程名称:砖砌体工程交底内容:一、施工准备1)、砌筑前必须熟悉施工图纸内容,根据弹出的地墨线,核对墙体位置、门窗洞口位置、及构造柱平面布置等。2)、墙体拉结筋采用混凝土结构后锚固法进行植筋时,必须提前3天进行,并对已经植好的钢筋进行保护,防止碰撞。3)、砌体所使用的砌块、水泥、特细砂等材料质量证明资料应齐全,有复检要求的应复检合格。砌块的材质、强度等级、导热性指标、几何尺寸等应与设计相符。4)、蒸压加气混凝土砌块砌筑时,其产品

2、龄期应超过28d。5)、蒸压加气混凝土砌块在运输、装卸过程中,严禁抛掷和倾倒。进场后应按品种、规格分别堆放整齐,堆置高度不宜超过2米。若遇雨天,加气混凝土砌块应采用彩条布进行遮盖,防治雨淋。6)、必须按照实验室出具的配合比拌合砂浆,计量器具应经检定合格,在配制砂浆过程中严格计量。7)、根据建筑平面图、立面图绘制砌块排列图,尽量联系厂家提供符合墙体模数的砌块,减少切割量。8)、提前一天将加气砼砌块材料表面洒水轻微润湿,润湿水量不得过大。9)主要机具:应备有手锯、斧头、红外线水平仪、线坠、小白线、卷尺、皮数杆、小水桶、灰槽、扫帚等。二、砌筑工艺流程基层清理 墙体放线 植筋 植筋 混凝土反坎施工 绑

3、扎构造柱 窗台下砌体施工 浇筑窗台压顶 窗台以上砌体施工 安装或浇筑门窗过梁 浇注构造柱、圈梁 砌筑顶砖 三、砌块砌筑1)、卫生间周边、阳台推拉门两侧墙体下口浇筑混凝土反坎,高度不得少于200mm,不得采用水泥砖或者非砼构件做内衬,不得出现夹渣。浇筑前必须对基层进行充分润湿,反坎表面必须进行二次收面。2)、砌筑前,将基层清理干净并浇水微微润湿。然后进行试排砖,合理确定灰缝宽度,并做到缝隙均匀、上下错缝,砌块最小长度尺寸不得少于180mm。3)、确定填充墙砌块高度时,应至梁底下先预留出190mm后塞口高度,然后根据砌体模数和墙体水平线向下排砖,当排至底部需要找平时,小于20mm时,采用1:2水泥

4、砂浆进行找平,若大于20mm,应采用细石混凝土找平。4)、砌筑时,在墙体两端先立好匹数杆,根据皮数杆所示尺寸高度先砌筑两端及角部砌体,然后拉线砌筑中间砌体。5)、填充墙底部应砌筑不少于3皮页岩实心砖(浇筑混凝土地垄墙时取消实心砖),然后再砌筑砌块,第一皮及窗台顶应砌筑丁砖。6)、砌筑时应错缝采花,错缝长度不应少于砌块长度的1/3。水泥砖不得少于25mm,否则应算为通缝,通缝高度不得大于2皮砖。7)砌筑时砂浆应饱满,横平竖直。蒸压加气混凝土砌块砌体的水平灰缝厚度及竖向灰缝厚度分别宜为15mm,允许偏差3mm,不得出现透明缝和瞎眼缝。8)、水泥砖砌筑主要用于卫生间、厨房内隔墙,灰缝厚度8-12mm

5、,每天砌筑高度不超过1.5米,不得一次砌筑至顶。9)、当采用铺浆法进行砌筑时,一次铺浆长度不得超过800mm。相邻砖块的灰口应同时抹灰碰头砌筑。10)、砌体的转角处和交接处各方向砌体应同时砌筑,对不能同时砌筑面又必须留置时,应留置斜槎,接槎时,应先清理基面,浇适度水润湿,然后再铺砂浆接砌。留置斜槎困难时,可留直槎,但必须留置阳槎,并留置6拉结钢筋,每120墙厚不少于1根,间距沿墙高不应超过500mm,埋入长度不少于700mm,末端应有90度弯钩。11)、砌筑砌块应使用工具(锯),不得用斧或瓦刀任意砍、劈。任何情况下严禁加气砖墙体上任意打凿开槽埋管,必须用无齿锯切割。12)、窗台压顶必须采用现浇

6、,厚度60-120mm,两端伸入支座不得少于200,否则应采用植筋进行有效连结,窗台压顶必须进行二次收面压光。13)、门窗洞口两侧应预埋砼预制块,窗洞底边、顶部以下150范围内必须预埋预制块,中间位置隔一埋一。第一个预制块在反坎后第一轮必须安装。14)、外墙砌体中不准有脚手架眼出现,如果有必须把拉点移在梁中拉结。15)、砌块在施工过程中,如遇雨天时,靠外墙的砌块必要时要加以遮盖砌块遇雨泡水。16)、拉结筋的设置A、填充墙与剪力墙、柱连接处,必须按要求设置拉结筋。拉结筋的数量为每120mm墙厚放置16钢筋,间距沿墙高不应超过500mm,埋入长度不少于700mm,末端应有90度弯钩,8、9度设防拉

7、结筋应贯通设置。B、砌体的转角处和交接处应同时砌筑,并按施工图要求加设拉结钢筋。C、墙体拉结钢筋搭接长度不得少于300m。17)、构造柱A、构造柱的施工必须先砌墙后浇柱。B、构造柱与墙体的连接处应砌成马牙槎,马牙槎应先退后进,每段高度不大于300mm,并应整齐一致。凹进和凸出部分应竖向成一直线。C、由于构造柱在框架梁顶浇筑混凝土比较困难,支构造柱模时应在距梁顶300mm处的一侧将模板呈45支设漏斗口,此处的混凝土应高出梁顶约100mm,待混凝土终凝后将构造柱模板拆除,把凸出部位混凝土凿掉粉平。18)、钢筋混凝土过梁A、跨度大于300的洞口必须采用混凝土过梁,为便于施工,宽度1.5米的门窗洞口应

8、优先选用预制过梁。当过梁与构造柱相连或者过梁中间支座小于300mm时,应采用现浇过梁。B、过梁安装必须水平,坐浆饱满,采用不低于M5水泥砂浆座浆安装,现浇过梁支座高度不足部分严禁塞干砖。19)、压顶梁及窗台梁A、当墙高大于4m时,砌筑至墙体1/2墙高处时,设置一道钢筋混凝土圈梁。圈梁施工完成后,静置时间不少于2天,然后才能砌筑圈梁以上填充墙。砌筑前采用线锤将墙体根部轴线引测至圈梁上,作为上部墙体的轴线控制依据。B、砌筑有窗洞的墙体时,砌筑至接近窗台标高时,应预留出窗台梁高度,待窗台梁施工完成后,才能进行窗台以上填充墙的砌筑。20)、门垛及临时洞口当门洞的墙垛宽度小于120mm时,应采用C20混

9、凝土现浇门垛,沿墙高每500高度设置26拉结钢筋。临时施工洞口均砌成马牙槎,高度600mm予留26钢筋,做为以后拉通处理,洞口的上部设过梁,每边入墙不少于300mm,与门窗过梁同样配筋处理。21)、后塞口砌筑A、所有填充墙(含100厚墙体、排烟道)砌至接近梁下口处,应至少留置7天以上,方可砌筑后塞口。B、后塞口应采用页岩实心砖斜砌挤紧,斜砌角度与水平面成60-80度角,砖的上下角必须紧靠梁底及填充墙顶。当墙体长度在1.5米及以内时,后塞口顶砖可向一个方向倾斜,否则应向左右两侧倾斜。斜砌砖中间及两侧安装三角形预制混凝土模块,砂浆填置饱满密实。四、质量标准1、保证项目:(1)砖的品种、强度等级必须

10、符合设计要求。(2)砂浆品种及强度应符合设计要求。同品种、同强度等级砂浆各组试块抗压强度平均值不小于设计强度值,任一组试块的强度最低值不小于设计强度的75%。(3)砌体砂浆必须密实饱满,实心砖砌体水平灰缝的砂浆饱满度不小于80%。(4)外墙转角处严禁留直槎,其它临时间断处留槎做法必须符合规定。2、基本项目:(1)砌体上下错缝,砖柱、垛无包心砌法;窗间墙及清水墙面无通缝;混水墙每间(处)无2皮砖及以上的通缝(通缝指上下二皮砖搭接长度小于25)。(2)砖砌体接槎处灰浆应密实,缝、砖平直。(3)预埋拉筋的数量、长度均符合设计要求和施工规范的规定,留置间距偏差不超过一皮砖。(4)构造柱留置正确,大马牙

11、槎先退后进、上下顺直;残留砂浆清理干净。(5)清水墙组砌正确,竖缝通顺,刮缝深度适宜、一致,楞角整齐,墙面清洁美观。(6)、墙体内外均需要进行双面勾缝,水泥砖必须采用圆钢勾缝,加气砼可采用PVC管勾缝,勾缝深度35mm,且应整齐一致。(7)、二次构件必须采用泡沫条贴缝,并进行二次收面。填充墙砌体的一般尺寸允许偏差项次项 目允许偏差(mm)检验方法1轴线位移10用尺检查垂直度小于或等于3m5用2m托线板或吊线、尺检查2表面平整度8用2m靠尺和楔形塞尺检查3门窗洞口高、宽(后塞口)-5,+20用尺检查4反坎高度200用尺检查5压顶支座长度200用尺检查B、填充墙砌体的砂浆饱满度及检验方法应符合下表

12、规定。填充墙砌体的砂浆饱满度及检验方法砌体分类灰缝饱满度及要求检验方法空心砖砌体水平80%采用百格网检查块材底面砂浆的粘结痕迹面积垂直填满砂浆、不得有透眼缝、瞎缝、假缝加气混凝土砌块和轻骨料混凝土小砌块砌体水平80%垂直80%五、安全文明施工1、进入施工现场,必须戴好安全帽。2、进入操作楼层的砌块及小配砖材料,必须分类堆码整齐。3、砌筑1.5米高度以上墙体,应搭设钢管脚手架或者采用活动架,不得采用干码砖做架体支撑。4、长度180砌块,必须收集运输至下一工作面继续使用,不得遗弃。5、砌筑落第灰必须及时收集,清理掉较大碎渣后进行回收使用。6、不得直接在楼面上堆放砂浆。7、砌筑完成,工完场清,交由下一工序进行施工。 违反以上交底内容,由项目部分别给予返工重做,承担返工材料损失,以及20-500元以内罚款的处罚;建设单位因质量及安全文明施工罚款为班组责任的,由班组承担相应罚款。参加人员:交底人: 接受人:仅供学习与交流,如有侵权请联系网站删除 谢谢7

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
