收藏 分销(赏)

人员、设备、材料、工程进展情况汇报word版本.doc

上传人:精**** 文档编号:3722383 上传时间:2024-07-15 格式:DOC 页数:3 大小:32KB
下载 相关 举报
人员、设备、材料、工程进展情况汇报word版本.doc_第1页
第1页 / 共3页
人员、设备、材料、工程进展情况汇报word版本.doc_第2页
第2页 / 共3页
人员、设备、材料、工程进展情况汇报word版本.doc_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

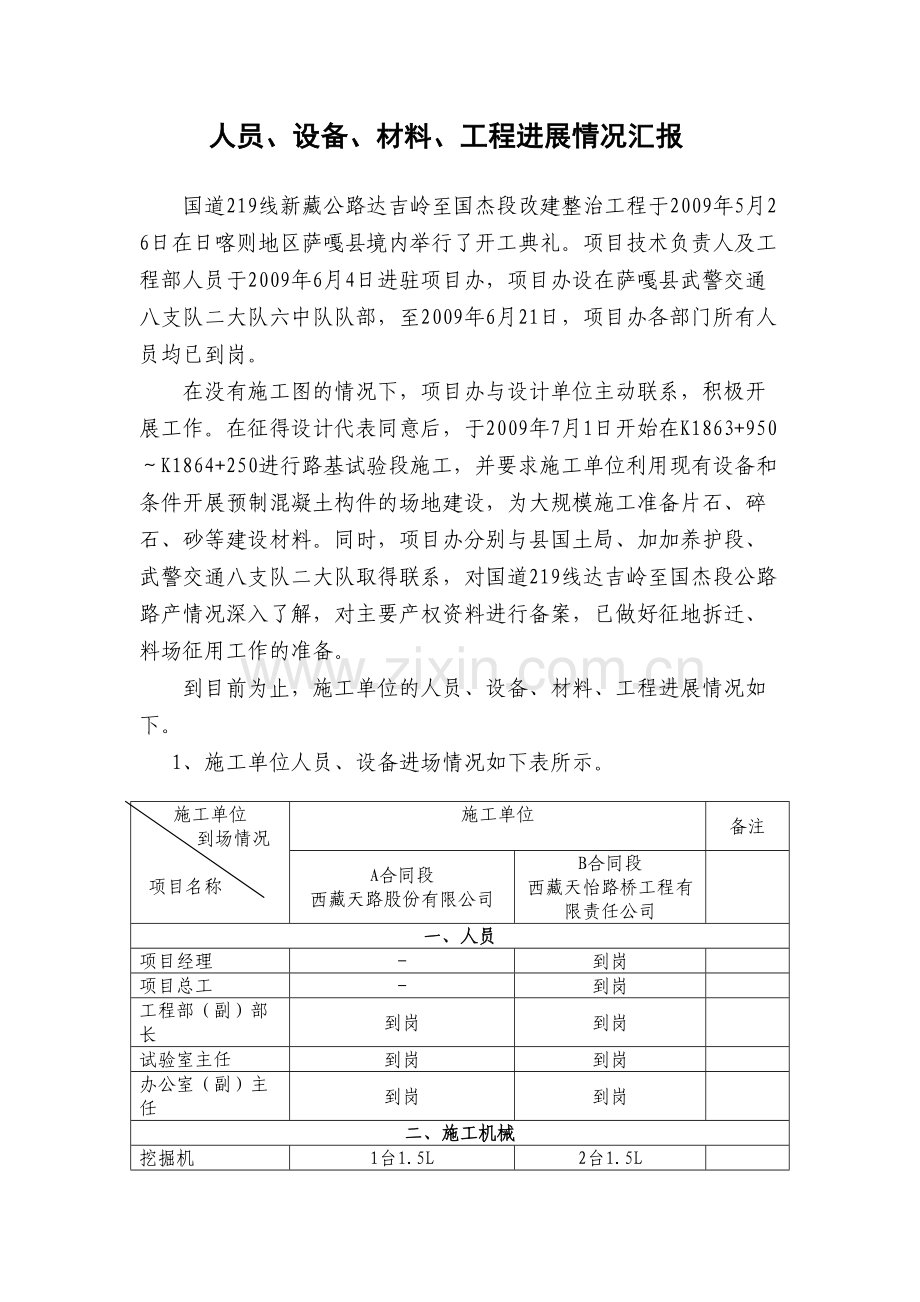

1、人员、设备、材料、工程进展情况汇报人员、设备、材料、工程进展情况汇报国道219线新藏公路达吉岭至国杰段改建整治工程于2009年5月26日在日喀则地区萨嘎县境内举行了开工典礼。项目技术负责人及工程部人员于2009年6月4日进驻项目办,项目办设在萨嘎县武警交通八支队二大队六中队队部,至2009年6月21日,项目办各部门所有人员均已到岗。在没有施工图的情况下,项目办与设计单位主动联系,积极开展工作。在征得设计代表同意后,于2009年7月1日开始在K1863+950K1864+250进行路基试验段施工,并要求施工单位利用现有设备和条件开展预制混凝土构件的场地建设,为大规模施工准备片石、碎石、砂等建设材

2、料。同时,项目办分别与县国土局、加加养护段、武警交通八支队二大队取得联系,对国道219线达吉岭至国杰段公路路产情况深入了解,对主要产权资料进行备案,已做好征地拆迁、料场征用工作的准备。到目前为止,施工单位的人员、设备、材料、工程进展情况如下。1、施工单位人员、设备进场情况如下表所示。施工单位 到场情况项目名称施工单位备注A合同段 西藏天路股份有限公司B合同段 西藏天怡路桥工程有限责任公司一、人员项目经理-到岗项目总工-到岗工程部(副)部长到岗到岗试验室主任到岗到岗办公室(副)主任到岗到岗二、施工机械挖掘机1台1.5L2台1.5L装载机1台2.5L3台2.5L振动压路机-2台18T洒水车-2台自

3、卸汽车2台15T10台15T推土机1台D851台220KW搅拌机1台0.35m34台0.35m3三、试验检测设备土工试验设备1套1套混凝土工试验设备1套1套四、测量仪器全站仪1台1台水准仪2台2台2、材料准备情况西藏天怡路桥工程有限责任公司在K1905+500右侧设有混凝土预制场一处。K1905+500右侧1.5公里设有片石、碎石料场一处,现已备碎石400m3,片石3700m3。K1905+500左侧1公里设有砂料场一处,备砂600m3。3、K1863+950K1864+250路基试验段已完成。现进行K1856+000K1863+950段路基土石方施工。4、本项目总投资为4.52亿元。现已完成西藏天鹏工程技术咨询有限责任公司动员预付款及西藏天怡路桥工程有限责任公司一期开工预付款的签字。达国项目办2009年7月13日

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 应用文书 > 报告/总结

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
