收藏 分销(赏)

2012二建水利水电工程真题及答案附页码.doc

上传人:a199****6536 文档编号:3717770 上传时间:2024-07-15 格式:DOC 页数:13 大小:209.50KB
下载 相关 举报
2012二建水利水电工程真题及答案附页码.doc_第1页
第1页 / 共13页
2012二建水利水电工程真题及答案附页码.doc_第2页
第2页 / 共13页
2012二建水利水电工程真题及答案附页码.doc_第3页
第3页 / 共13页
2012二建水利水电工程真题及答案附页码.doc_第4页
第4页 / 共13页
2012二建水利水电工程真题及答案附页码.doc_第5页
第5页 / 共13页
点击查看更多>>
资源描述

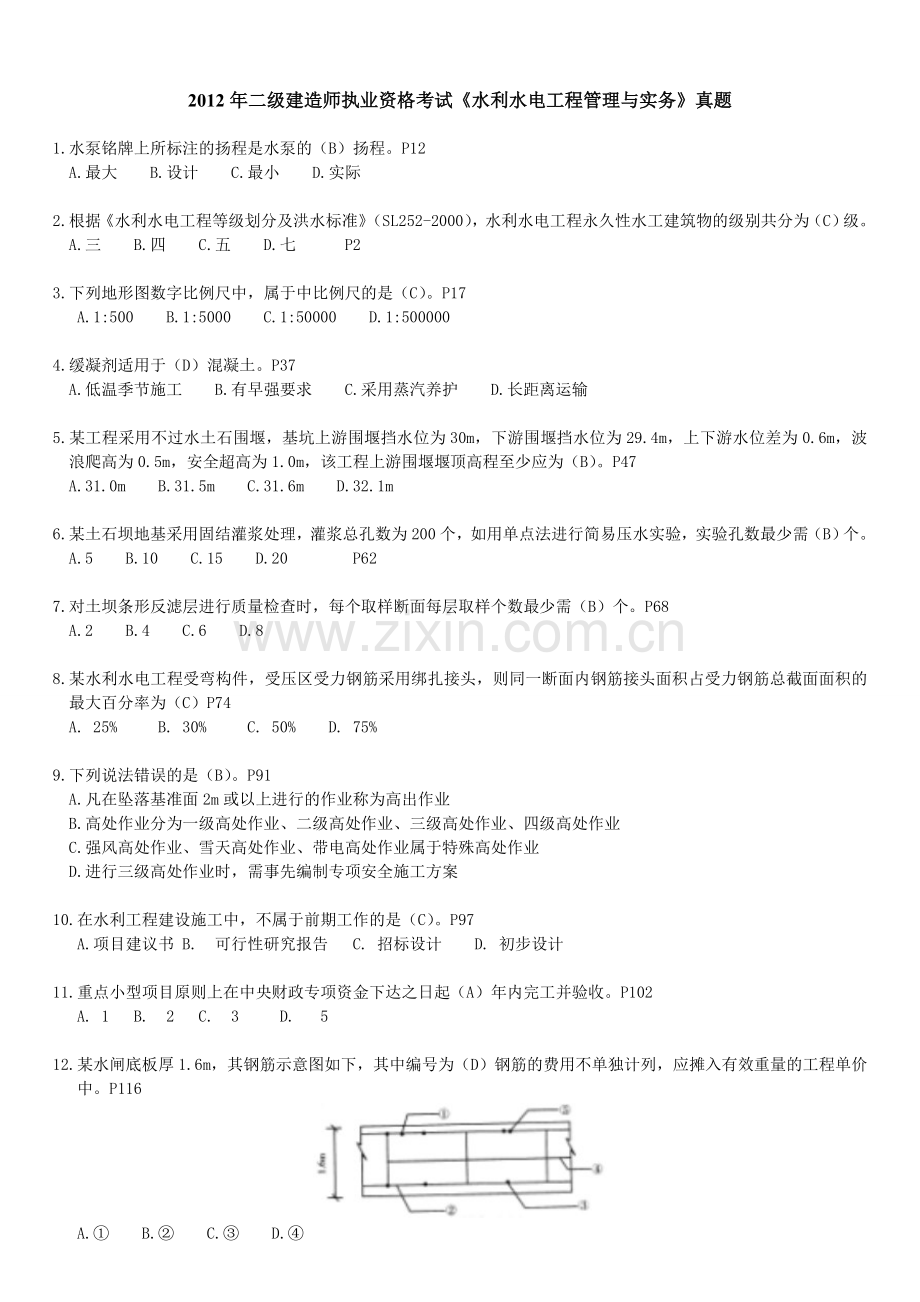

1、2012年二级建造师执业资格考试水利水电工程管理与实务真题1.水泵铭牌上所标注的扬程是水泵的(B)扬程。P12A.最大B.设计C.最小D.实际 2.根据水利水电工程等级划分及洪水标准(SL252-2000),水利水电工程永久性水工建筑物的级别共分为(C)级。A.三B.四C.五D.七 P23.下列地形图数字比例尺中,属于中比例尺的是(C)。P17A.1:500B.1:5000C.1:50000D.1:5000004.缓凝剂适用于(D)混凝土。P37A.低温季节施工B.有早强要求C.采用蒸汽养护D.长距离运输5.某工程采用不过水土石围堰,基坑上游围堰挡水位为30m,下游围堰挡水位为29.4m,上下

2、游水位差为0.6m,波浪爬高为0.5m,安全超高为1.0m,该工程上游围堰堰顶高程至少应为(B)。P47A.31.0mB.31.5mC.31.6mD.32.1m6.某土石坝地基采用固结灌浆处理,灌浆总孔数为200个,如用单点法进行简易压水实验,实验孔数最少需(B)个。A.5B.10C.15D.20 P627.对土坝条形反滤层进行质量检查时,每个取样断面每层取样个数最少需(B)个。P68A.2B.4C.6D.88.某水利水电工程受弯构件,受压区受力钢筋采用绑扎接头,则同一断面内钢筋接头面积占受力钢筋总截面面积的最大百分率为(C)P74A. 25% B. 30% C. 50% D. 75%9.下列

3、说法错误的是(B)。P91A.凡在坠落基准面2m或以上进行的作业称为高出作业 B.高处作业分为一级高处作业、二级高处作业、三级高处作业、四级高处作业C.强风高处作业、雪天高处作业、带电高处作业属于特殊高处作业D.进行三级高处作业时,需事先编制专项安全施工方案10.在水利工程建设施工中,不属于前期工作的是(C)。P97A.项目建议书 B. 可行性研究报告 C. 招标设计 D. 初步设计11.重点小型项目原则上在中央财政专项资金下达之日起(A)年内完工并验收。P102A. 1 B. 2 C. 3 D. 512.某水闸底板厚1.6m,其钢筋示意图如下,其中编号为(D)钢筋的费用不单独计列,应摊入有效

4、重量的工程单价中。P116A. B. C. D.13.水利水电工程标准施工招标资格预审文件中,应不加修改引用的是(C)。P141A.招标人须知B.评标办法C.通用合同条款D.申请人须知14.下列水利工程合同中,属于建设工程合同的是(A)合同。A.勘察B.监理C.材料供应D.设备采购15.从事水利工程(D)的人员可以担任该项目的兼职质检监督员。A.监理B.设计C.施工D.运行管理16.根据水利水电建设工程验收规程(SL223-2008),质量监督机构的代表应该参加(D)验收委员会或工作组。A.分部工程B.单位工程C.合同工程完工D.阶段 P18017.根据小型水电站建设工程验收规程(SL168-

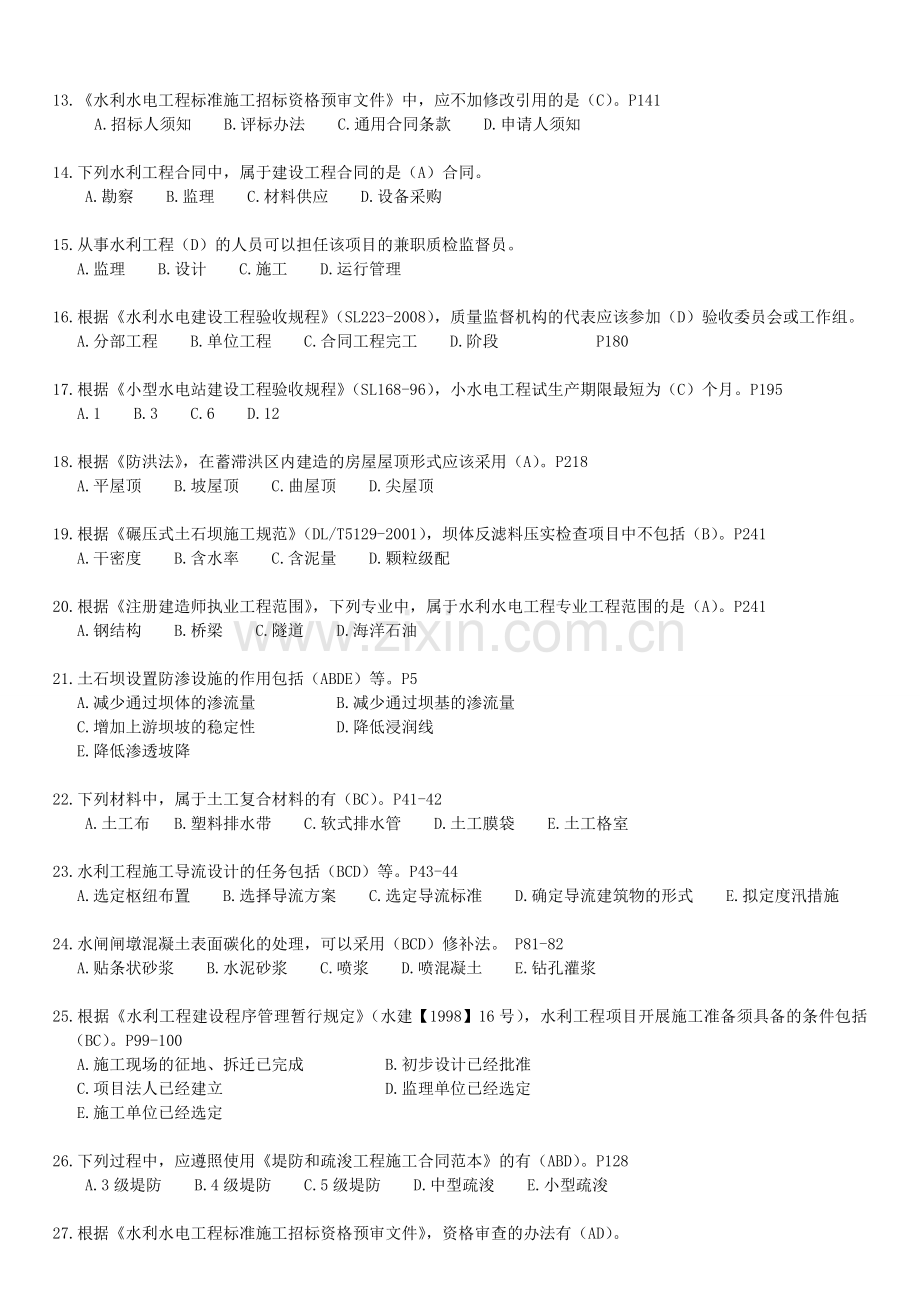

5、96),小水电工程试生产期限最短为(C)个月。P195A.1B.3C.6D.1218.根据防洪法,在蓄滞洪区内建造的房屋屋顶形式应该采用(A)。P218A.平屋顶B.坡屋顶C.曲屋顶D.尖屋顶19.根据碾压式土石坝施工规范(DL/T5129-2001),坝体反滤料压实检查项目中不包括(B)。P241A.干密度B.含水率C.含泥量D.颗粒级配20.根据注册建造师执业工程范围,下列专业中,属于水利水电工程专业工程范围的是(A)。P241A.钢结构B.桥梁C.隧道D.海洋石油21.土石坝设置防渗设施的作用包括(ABDE)等。P5A.减少通过坝体的渗流量 B.减少通过坝基的渗流量C.增加上游坝坡的稳定

6、性 D.降低浸润线E.降低渗透坡降22.下列材料中,属于土工复合材料的有(BC)。P41-42A.土工布 B.塑料排水带 C.软式排水管 D.土工膜袋 E.土工格室23.水利工程施工导流设计的任务包括(BCD)等。P43-44A.选定枢纽布置 B.选择导流方案 C.选定导流标准 D.确定导流建筑物的形式 E.拟定度汛措施24.水闸闸墩混凝土表面碳化的处理,可以采用(BCD)修补法。 P81-82A.贴条状砂浆 B.水泥砂浆 C.喷浆 D.喷混凝土 E.钻孔灌浆25.根据水利工程建设程序管理暂行规定(水建【1998】16号),水利工程项目开展施工准备须具备的条件包括(BC)。P99-100A.施

7、工现场的征地、拆迁已完成 B.初步设计已经批准C.项目法人已经建立 D.监理单位已经选定E.施工单位已经选定26.下列过程中,应遵照使用堤防和疏浚工程施工合同范本的有(ABD)。P128A.3级堤防 B.4级堤防 C.5级堤防 D.中型疏浚 E.小型疏浚27.根据水利水电工程标准施工招标资格预审文件,资格审查的办法有(AD)。A.合格制 B.优选制 C.符合制 D.有限数量制 E.无限数量制28.堤防工程干砌石护坡质量抽检的主要内容包括(ACE)。P90A.厚度 B.缝宽 C.平整度 D.干密度 E.密实程度29.根据中华人民共和国水土保持法的有关要求,防止水力侵蚀的措施包括(CE)。P221

8、A.轮封轮牧 B.工程措施 C.植物措施 D.保护耕地 E.设置人工沙滩30.根据注册建造师施工管理签章目录(试行),下列水利水电工程施工管理文件中,属于注册建造师签章文件的有(ABCE)。P234A.验收申请报告 B.法人验收质量结论C.施工管理工作报告 D.合同工程完工验收鉴定书E.代表施工单位参加工程验收人员名单确认表三、案例分析题 【案例一】背景某河道治理工程施工面向社会公开招标,某公司参加了投标,中标后与业主签订了施工合同,为总价合同。在开展工程投标及施工过程中有如下事件:事件1:编制投标报价文件时,通过工程量复核,把措施项目清单中围堰工程量12000m3,修改为10000 m3,并

9、编制了单价分析表如下。围堰填筑单价分析表序号工程或费用名称单位单价合价一直接工程费元6.361直接费元6.00(1)A元1.501.50(2)材料费元0.500.50(3)机械使用费元44.002其他直接费%20.123B%40.24二间接费%50.32三C%70.47四D%3.220.23五工程单价元/m37.38事件2:该公司拟订胡为法定代表人的委托代理人,胡组织完成投标文件的标志,随后为开标开展了相关准备工作。事件3:2011年11月,围堰施工完成,实际工程量为13000m3 ,在当月工程进度款支付申请书中,围堰工程结算费用计算为130007.38=95940(元)。事件4:因护坡工程为

10、新型混凝土砌块,制作与安装有特殊技术要求,业主向该公司推荐了具备相应资质的分包人。问题:1.指出围堰填筑单价分析表中A、B、C、D分别代表的费用名称。围堰填筑单价分析表中A代表的是人工费,B代表的是现场经费,C代表的是利润,D代表的是税金。2.事件2中,该公司为开标开展的相关业务准备工作有哪些?(1)项目施工开标应当在招标文件确定的提交投标文件截至时间的同一时间公开进行。(2)开标地点应当为招标文件中确定的地点。(3)投标文件有下列情形之一的,招标人不予受理:逾期送达的或者未送达指定地点的;未按招标文件要求密封的;投标人法定代表人或委托代理人未出席开标会的。3.事件3中,围堰工程结算费用计算是

11、否正确,说明理由;如不正确,给出正确结果。围堰工程结算费用计算不正确。理由:临时工程采用总价合同,其结算费用采用总价结算。正确的围堰工程结算费用计算方法为:120007.38=88560元。4.根据水利建筑工程施工分包管理规定(水建管2005304号),事件4中该公司对业主推荐分包人的处理方式有哪几种?并分别写出其具体做法。该公司对业主推荐分包人的处理方式有:如该公司同意,则应由该公司与分包人签订分包合同,并对该推荐分包人的行为负全部责任;如果该公司拒绝,则可由该公司自行选择分包人,但需经项目法人书面认可。【案例二】背景某水闸工程由于长期受水流冲刷和冻融的影响,闸墩混凝土碳化深度最大达5.5c

12、m,交通桥损坏严重。工程加固处理内容包括:闸墩采用渗透型结晶材料进行表层加固;拆除原交通桥桥面板,全部更换为浇“T”型梁板等。在工程加固过程中,监理单位在质量检查中发现“T”型梁板所使用的32钢筋焊接件不合格,无法保证工程安全,施工单位对已经浇筑完成的“T”型梁板全部报废处理并重新浇筑,造成质量事故,直接经济损失15万元。质量评定项目划分时,将该水闸加固工程作为一个单位工程,交通桥作为一个分部工程,每孔“T”型梁板作为一个单元工程,每个混凝土闸墩碳化处理作为一个单元工程。在单元工程评定标准中未涉及混凝土闸墩碳化处理单元工程质量评定标准。工程完工后,项目法人主持进行单位工程验收,验收主收工作包括

13、对验收中发现的问题提出处理意见等内容。问题:1.写出混凝土闸墩碳化处理单元工程质量评定标准的确定程序。混凝土闸墩碳化处理单元工程质量评定标准的确定程序是:按照混凝土闸墩碳化处理的设计要求和技术规范、设备生产厂商的技术说明书,增补制定施工、安装的质量评定标准,并按照水利水电工程施工质量评定表(试行)的统一格式(表头、表尾、表身)制定相应质量评定表格。有关质量评定标准和表格,须经过省级以上水利工程行政主管部门或其委托的水利工程质量监督机构批准。2.“T”型梁板浇筑质量事故等级属于哪一类,请说明理由。一般质量事故。理由:根据水利工程质量事故分类标准,“T”型梁板浇筑质量事故造成的直接经济损失15万元

14、,介于1030万元之间,所以“T”型梁板浇筑质量事故为一般质量事故。3.分别指出“T”型质量事故对:“T”型梁板单元工程;交通桥分部工程;水闸单位工程的质量等级评定结果(合格与优良)有无影响,并说明理由。(1)“T”型梁板质量事故对“T”型梁板单元工程的质量等级评定结果无影响。理由:单元工程的质量达不到合格标准时,施工单位及时进行了全部返工,可以重新评定质量等级。(2)“T”型梁板质量事故对交通桥分部工程的质量等级评定结果有影响。理由:“T”型梁板单元工程为主要单元工程,其发生一般质量事故,造成交通桥分部工程不能评定为优良。(3)“T”型梁板质量事故对水闸单位工程的质量等级评定结果无影响。理由

15、:虽然在“T”型梁板单元工程发生了质量事故,但其事故等级为一般质量事故,并且施工单位及时时进行了返工重做,所以对单位工程质量评定无影响。4.本工程进行单位验收,验收工作除背景材料中给出的内容除外,还应该进行哪些主要工作?验收工作除背景材料中给出的内容除外,还应该进行的主要工作包括:检查合同范围内工程项目和工作完成情况;检查施工现场清理情况;检查已投人使用工程运行情况;检查验收资料整理情况;鉴定工程施工质量;检查工程完工结算情况;检查历次验收遗留问题的处理情况;对验收中发现的问题提出处理意见;确定合同工程完工日期;讨论并通过合同工程完工验收鉴定书。【案例三】背景某水闸加固工程,闸室共3孔,每孔净

16、宽10.0m,底板坝面高程为20.0m,闸墩顶高程32.0m,坝顶以上为混凝土排架、启闭机房及公路桥,加固方案为:底板坝面增浇20cm厚混凝土,拆除重建排架、启闭机房及公路桥。为方便施工,加快施工进度,施工单位在未经复核的情况下,当现浇桥面板混凝土强度达到设计强度的70%时即拆除脚手架及承重模板。一辆特重起重机在桥上进行吊装作业时,桥面发生坍塌,造成3人死亡,直接经济损失300万元。事故发生后,施工单位按项目管理权限及时向当市水行政主管部门进行了报告,并在当地政府的统一指导下,迅速组建“事故现场应急处置指挥机构”负责现场应急救援和统一领导与指挥。问题:1.根据水工混凝土工程施工规范(SDJ20

17、7-82),说明桥面板拆模时机是否正确,为什么?不正确,因为根据水工混凝土工程施工规范(SDJ207-82),现浇桥面板混凝土强度应达到设计强度的100%时才能拆模。2.根据水利工程建设重大质量与安全事故应急预案,水利工程建设质量与安全事故分为哪几级?并指出本工程的事故等级。根据水利工程建设重大质量与安全事故应急预案,水利工程建设质量与安全事故分为、四级。根据死亡人数3人,本工程事故等级为3级(重大质量与安全事故)。3.事故发生后,施工单位上报程序有无不妥之处?并简要说明理由。有不妥之处。理由:除向市水行政主管部门报告外,还要向事故所在地人民政府报告,另该事故为生产安全事故,还应同时向事故所在

18、地安全生产监督局报告。4.背景材料中“事故现场应急处置指挥机构”由哪些部门或单位组成?“事故现场应急处置指挥机构”由到达现场的各级应急指挥部和项目法人、施工等工程参建单位组成。【案例四】背景承包人承担某堤防工程,工程项目的内容为堤段(土石结构)和堤段(混凝土结构),合同双方依据堤防和疏漏工程施工合同范本签订了合同:签约合同价为600万元,合同工期为120天。合同约定:(1)工程预付款为签约合同的10%;当工程进度款累计达到签约合同价的60%时,从当月开始,在2个月内平均扣回。(2)工程进度款按月支付,保留金(质量保证金)在工程进度款中按5%预留。经监理机构批准的施工进度计划如下图。由于发包人未

19、及时提供施工图纸,导致“堤段混凝土浇筑”推迟5天完成,增加费用5万元。承包人在事件发生后向发包人提交了延长工期5天,补偿费用5万元的索赔申请报告。根据“堤段墙身填筑”工程量统计表绘制的工程进度曲线如下。“堤段墙身填筑”工程量统计表工程量(m3)时间010(天)10-20(天)20-30(天)30-40(天)计划2100240026002900实际2000258023703050 监理机构确认的14月发放工程款情况如下表:月份1234金额(万元)98165205132注:监理机构确认的工程进度款中已含索赔的费用。问题:1.指出网络计划的工期和关键线路(用节点表示)。工期为120天,关键线路为 2

20、.承包人向发包人提出的索赔要求合理吗?说明理由;承包人提交的索赔申请的做法有何不妥?写出正确的做法。索赔申请报告中应包括的主要内容有哪些?1)提出费用索赔和工期索赔是合理的。理由:此事件的发生是由于发包人的原因造成的,且堤段混凝土浇筑工作处在关键线路上,其为关键工作,其持续时间增加将造成总工期的延误,故承包人向发包人提出的索赔要求是合理的。2)承包人在事件发生后向发包人提交索赔申请报告不妥。正确的做法:索赔事件发生后21天内,承包人向监理机构提交索赔申请报告,并抄送发包人。3)索赔报告的主要内容应有索赔事件发生时的有关证据以及详细说明索赔理由和索赔费用的计算依据。3.指出“堤段堤身填筑”工程进

21、度曲线A、B分别代表什么?并计算C、D值。A代表的是计划进度曲线,B代表的是实际进度曲线,C值为71%,D值为69.5%。4.计算3月份应支付的工程款。第3个月应支付的工程进度款为:205(15%)60010%0.5164.75(万元)。三、案例分析题(2011年真题) 【案例一】背景某水库除险加固工程内容有:(1)溢洪道的闸墩与底板加固,闸门更换(2)土坝粘土灌浆、贴坡排水、护坡和坝顶道路重建。施工项目根据合同工期、设备、人员、场地等具体情况编制了施工总进度计划,形成的时标网络图如下(单位:天)。施工中发生了如下事件:事件1:由于发包人未能按期提供场地,A工作推迟完成,B、G工作第25天末才

22、开始。事件2:C工作完成后发现底板混凝土出现裂缝,需进行处理,C工作实际持续时间为77天。事件3:E 工作施工过程中吊装设备出现故障,修复后继续进行,E工作实际持续时间为17天。事件4:D工作的进度情况如下表:项目名称计划工作量(万元)计划实际工作量(万元)020(天)2040(天)4060(天)6080(天)8090(天)计划实际计划实际计划实际计划实际计划实际闸墩241098768闸墩2277658614闸墩22878966闸墩226587810闸墩248678910注:本表中的时间按网络图要求标注,如20天是指D工作开始后的第20天末问题:1. 指出计划工期和关键线路,指出A工作和C工作

23、的总时差。本案计划工期:210天。关键线路为:。A工作的总时差为0天,C工作的总时差为10天。2. 分别指出事件1事件3的责任,并说明影响计划工期的天数。事件1,责任方为业主,A为关键工作,会造成计划工期拖延5天。 事件2,责任方为承包人,C不是关键工作,当前情况下延误的时间已超出该工作的总时差2天会造成计划工期拖延2天。事件3,责任方为承包人,E关键工作,会造成计划工期拖延2天。3. 根据事件4,计算D工作在第60天末,计划应完成的累积工作量(万元),实际已完成的累积工作量(万元)分别占D工作计划总工作量的百分比:实际比计划超额(或拖欠)工作量占D工作计划总工作量的百分比。事件4,D工作在第

24、60天未,计划完成的累计工程量为75万元,实际完成的累计工程量为69万元。 D工作在第60天未,计划应完成的工作量占D工作计划总工程量的75114= 65.8%。 实际完成的工作量占D工作计划总工程量的69114= 60.5%。实际比计划拖延75-69=6万元,占D工作计划总工程量的5.3%。4. 除A、C、E工作外,其他工作均按计划完成,计算工程施工的实际工期:承包人向发包人提出多少天的延期要求。工程施工的实际工期为:25+65+40+50+20+19=219天;承包人可向发包人提出5天的延期要求。【案例二】 背景某施工单位承包了东风水库工程施工,制定的施工方案中部分内容如下:水库大坝施工采

25、用全段围堰法导流。相关工作内容有:截流围堰填筑围堰拆除导流隧洞开挖下闸蓄水基坑排水坝体填筑。岸坡石方开挖采用钻孔爆破法施工,爆破开挖布置如图所示;隧洞爆破线路的康铜桥丝电雷管的电阻极差不超过0.5;起爆电源开关钥匙有每天负责爆破作业的班组长轮流保管。施工过程中发生如下事件: 事件1:某天装药作业时因现场阴暗,爆破作业班长亲自控线接电安装照明设施,照明灯置于距爆破作业10m处,作业中发生安全事故,造成1人死亡,2人受伤。 事故发生后,项目法人及时向水行政主管部门、地方人民政府进行了报告。事件2:随着汛期临近围堰上游水位上涨,基坑靠近堰脚处发生险情,地面出现涌水,夹带有许多泥砂,并有逐渐的趋势。问

26、题:1. 指出施工方案1中工作的合理施工顺序。 导流隧洞开挖-截流-围堰填筑-基坑排水-坝体填筑-围堰拆除-下闸蓄水。2. 指出图中参数Wp、L1、L2、h的名称;改正施工方案2中关于爆破作业的不妥之处。Wp-底盘抵抗线,L1-装药深度,L2-堵塞深度,h-超钻深度;测量电雷管电阻只许使用经过检查的专用爆破测试仪表或线路电桥,严禁使用其他电气仪表进行量测;用于同一爆破网路的康铜桥丝电雷管的电阻极差不超过0.25;起爆电源开关钥匙应由专人保管。3. 改正事件1中的错误做法;根据水利工程建设重大质量与安全事故应急预案的规定确定事件1的事故等级;事故发生后,项目法人还应向哪个部门报告。应由持证上岗的

27、电工拉线接电安装照明设施,照明灯置于距爆破作业面至少30米以外处。依据水利工程建设重大质量与安全事故应急预案的规定,已经死亡3人以下的为级(较大质量与安全事故)事故,事故发生后,项目法人除了及时向水行政主管部门、地方人民政府进行报告外,生产安全事故还要向事故所在地安全生产监督局报告。4. 判断事件2的基坑险情类型,指出其抢护原则。事件2的基坑险情类型为管涌,抢护原则为:制止涌水带砂,留有渗水出路。【案例三】背景某河道疏浚工程批复投资1500万元,项目法人按照水利水电工程标准施工招标文件编制了施工招标文件,招标文件规定不允许联合体招标。某投标人递交的招标文件部分内容如下:1. 招标文件由投标函及

28、附录、授权委托书(含法定代表人证明文件)、项目管理机构、施工组织设计、资格审查资料、拟分包情况表和其他两项文件组成。2. 施工组织设计采用80m3/h挖泥船施工,排泥区排泥,设退水口门,尾水由排水渠排出。3. 拟将排水渠清理项目分包,拟分包情况表后附了分包人的资质、业绩及项目负责人、技术负责人、 财务负责人、质量管理人员、安全管理人员属于分包单位人员的证明材料。该投标人中标,并签订合同。施工期第1月完成的项目和工程量(或费用)如下:1. 完成的项目有: 5km河道疏浚;施工期自然回淤清除;河道疏浚超挖;排泥管安装拆除开工展布;施工辅助工程,包括浚前扫床和障碍物清除及其他辅助工程。2. 完成的工

29、程量(或费用)情况如下:河道疏浚工程量按示意图计算(假设横断面相同);排泥管安装拆除费用5万元;开工展布费用2万元;施工辅助工程费用60万元。问题:1. 根据背景资料,指出该投标文件的组成文件中其他两项文件名称。其他两项文件名称应为:投标保证金、已标价工程量清单。2. 根据关于建立水利建设工程安全生产条件市场准入制度的通知(水建管200580号),投标文件中资格审查资料须提供的企业和人员证书有哪些? 企业和人员证书包括:企业资质证书及等级、企业安全生产许可证,人员证书包括企业三类人员(企业负责人、项目负责人、专职安全生产管理人员)安全生产考核合格证书及项目经理资格。3. 排水渠清理分包中,分包

30、人须提供项目负责人等有关人员属于本单位人员的证明材料有哪些?(1)聘用合同必须由分包人单位与之签订;(2)与分包人单位有合法的工资关系;(3)分包人单位为其办理社会保险关系,或具有其他有效证明其为分包人单位人员身份的文件。4. 根据背景资料,施工期第1月可以计量和支付的项目有哪些?施工辅助工程中,其他辅助工程包括哪些内容?施工期第1月可以计量和支付的项目有:5km河道疏浚;辅助工程包括浚前扫床和障碍物清除、排泥区围堰、隔埂、退水口及排水渠等项目。5. 若80m3/h挖泥船单价为12元/m3,每月工程质量保证金按工程款的5%扣留,计算施工期第1月应支付的工程款和扣留的工程质量保证金。(1)单价计

31、算:河道疏浚超挖、排泥管安装拆除、开工展布、施工辅助工程等单价分摊计算: (2+4)500012+50000+20000+600000=1030000元 1030000(385000)=5.42元/m3故综合单价为:5.42+12=17.42元/m3。 (2)第1月应支付的工程款为:17.42385000=330.98万元 (3)扣留的工程质量保证金为:330.985%=16.55万元。 【案例四】背景某省曹山湖堤防退建工程为3级,新建堤防填筑土料为粘性土,最大干密度为1.69g/cm3,最优含水率为19.3%,设计压实干密度为1.56g/cm3。该工程项目划分为一个单位工程,5个分部工程。某

32、省水利水电建筑安装工程总公司承建该工程第标段,第标段为该工程的一个分部工程,堤防长度2.5km,土方填筑量50万m3;其中编号为CS016的单元工程桩号为CS10+000CS10+100,高程为18.5m18.75m,宽度为40m,土方填筑量为1000m3。施工过程中发生了如下事件:事件1:施工单位当年12月进场,当地气温在-5左右。土方填筑前,施工单位按照强制性标准的要求对堤基进行了处理。 事件2:施工单位按照堤防工程施工质量评定与验收规程(试行)(SL239-1999)的规定,对CS016单元工程质量进行了检查和检测,相关结果填于表1中。事件3:该分部工程施工结束后,根据水利水电工程施工质

33、量检验与评定规程(SL176-2007)的规定,对该分部工程质量进行了评定,质量结论如下:该分部工程质量所含418个单元工程质量全部合格,其中276个单元工程质量等级优良,主要单元工程个重要隐蔽单体工程质量优良率为86.6%,且未发送过质量事故。经事故单位自评,监理单位复核工程质量和安全监督机构核定,本分部工程质量等级为合格。 事件4:该单位工程完工后,项目法人主持进行了单位工程验收。验收工程组由项目法人、勘测、设计、监理、施工、质量和安全监督机构、运行管理单位、法人验收监督管理机构等单位的代表及上述单位的3名特邀专家组成。土料碾压筑堤单元工程质量评定表单元工程名称某省曹山湖堤防退建工程单元工

34、程量单元长度宽度:100m40m分部工程名称某省曹山湖堤防退建工程标段检验日期2010年3月20日单元工程名称、部位CS016评定日期年 月 日项次项目名称质量标准检验结果评定检查项目1土堤土料土质、含水率无不合格土,含水率适中无不合格土料,含水率基本适中合格2土块粒径根据压实机具,土块尺寸限制10cm以内基本无大于10cm的土块合格3作业段划分、搭接机械作业不少于100m,人工作业不少于50m,搭接无界沟作业长度600m,搭接无界沟合格4碾压作业程序碾压机械行走平行于堤轴线,碾迹及搭接碾压符合要求碾压平行于堤轴线,碾迹及搭接碾压符合要求合格检测项目1铺料厚度允许偏差05cm(设计铺料厚度30

35、cm)总测点数合格点数合格率25232铺填边线允许偏差人工:+10+20cm机械:+10+30cm总测点数合格点数合格率15143压实度设计干密度不少于1.56g/cm3总测点数合格点数合格率1492.8%施工单位自评意见质量等级项目法人(监理单位)复核意见核定质量等级施工单位名称某省水利水电建筑安装工程总公司项目法人(监理单位)名称X X X测量员初检负责人终检负责人X X XX X XX X X核定人X X X注:1. 检验日期为终检日期,由施工单位负责填写;2. 评定日期由项目法人(监理单位)填写;3. 者为主要检查或检测项目问题:1. 根据时间1,结合本规程施工条件,施工单位在堤基处理

36、方面的质量控制要求有哪些? 施工单位在堤基处理方面的质量控制要求有:当堤基冻结后有明显冰冻夹层和冻胀现象时,未经处理,不得在其上施工。堤基表层不合格土、杂物等必须清除,堤基范围内的坑、槽、沟等,应按堤身填筑要求进行回填处理。2. 改正表1中A、B、两项内容填写的不妥之处。A改为:CS10+000CS10+100,18.5m17.75m;B改为:土方填筑量1000m3。3. 根据事件2,支出表1中项所代表的数据和内容。92.0%,93.3%,13,合格,合格。4. 根据事件3,分析支出该分部质量结论在哪些方面不符合优良等级标准;支出该分部工程质量评定组织的不妥之处。1)该分部工程质量结论在下述方

37、面不符合优良等级标准: 单元工程优良率(276/418=66.0%70%),主要单元工程和重要隐蔽单元工程质量优良率(86.6%90%)。 2)施工单位自评,监理单位复核,项目法人认定,验收的质量结论由项目法人报质量监督机构核备。5. 根据事件4,指出该单位工程验收工作组组成方面的不妥之处。该单位工程完工后,项目法人主持进行了单位工程验收。验收工作组应由项目法人、勘测、设计、监理、施工、主要设备制造(供应)商、运行管理等单位的代表组成。必要时,可邀请上述单位以外的专家参加。单位工程验收工作组成员应具有中级及以上技术职称或相应执业资格,每个单位代表人数不宜超过3名。2012年二级建造师执业资格考

38、试水利水电工程管理与实务真题分析一、单项选择题1.水泵铭牌上所标注的扬程是水泵的(B)扬程。A.最大 B.设计C.最小D.实际2.根据水利水电工程等级划分及洪水标准(SL252-2000),水利水电工程永久性水工建筑物的级别共分为(C)级。A.三B.四C.五D.七3.下列地形图数字比例尺中,属于中比例尺的是(C)。A.1:500B.1:5000C.1:50000D.1:5000004.缓凝剂适用于(D)混凝土A.低温季节施工B.有早强要求C.采用蒸汽养护D.长距离运输5.某工程采用不过水土石围堰,基坑上游围堰挡水位为30m,下游围堰挡水位为29.4m,上下游水位差为0.6m,波浪爬高为0.5m

39、,安全超高为1.0m,该工程上游围堰堰顶高程至少应为(B)。A.31.0mB.31.5mC.31.6mD.32.1m6.某土石坝地基采用固结灌浆处理,灌浆总孔数为200个,如用单点法进行简易压水实验,实验孔数最少需(B)个。A.5B.10C.15D.207.对土坝条形反滤层进行质量检查时,每个取样断面每层取样个数最少需(B)个。A.2B.4C.6D.88、某水利工程受弯构件,受压区钢筋采用绑扎接头,接头面积占总受力面积(c)A.25%B.30%C.50%D.70%9、关于高处作业错误的是(B)A、坠落高度基准面2米或2米以上有可能坠落的进行高处作业,均称高处作业。B、高处作业分为一、二、三、四

40、级高处作业C、强风、雪天、带电高处作业为特殊高处作业D、进行三级高处作业应事先制定专项安全技术措施。10、水利水电建设程序中不属于前期工作的是( C)A.项目建议书B.可行性研究报告C.招标设计D.初步设计11、根据水利部关于病险水库出险加固项目建设管理规定,重点小型水电项目应在中央财政补助资金下达之日起(A)内完成。A.1年B.2年 C.3年D.5年12、某水闸底板厚1.6m,其钢筋示意图如下,编号(D)钢筋不单独计列,应摊入有效重量的单价中。A.1B.2C.3D.413.水利水电工程标准施工招标资格预审文件中,应不加修改引用的是(C)。A.招标人须知B.评标办法C.通用合同条款D.申请人须

41、知14.下列水利工程合同中,属于建设工程合同的是(A)合同。A.勘察B.监理C.材料供应D.设备采购15.从事水利工程(D)的人员可以担任该项目的兼职质检监督员。A.监理B.设计C.施工D.运行管理16.根据水利水电建设工程验收规程(SL223-2008),质量监督机构的代表应该参加(D)验收委员会或工作组。A.分部工程B.单位工程C.合同工程完工D.阶段17.根据小型水电站建设工程验收规程(SL168-96),小水电工程试生产期限最短为(C)个月。A.1B.3C.6D.12解析:小水电工程试生产期限为6个月至4年。18.根据防洪法,在蓄滞洪区内建造的房屋屋顶形式应该采用(A)。A.平屋顶B.

42、坡屋顶C.曲屋顶D.尖屋顶19.根据碾压式土石坝施工规范(DL/T5129-2001),坝体反滤料压实检查项目中不包括(B)。A.干密度B.含水率C.含泥量D.颗粒级配20.根据注册建造师执业工程范围,下列专业中,属于水利水电工程专业工程范围的是(A)。A.钢结构B.桥梁C.隧道D.海洋石油二、多项选择题21.土石坝设置防渗设施的作用包括(ABDE)等。A.减少通过坝体的渗流量B.减少通过坝基的渗流量C.增加上游坝坡的稳定性D.降低浸润线E.降低渗透坡降22.下列材料中,属于土工复合材料的有(BC)。A.土工布B.塑料排水带C.软式排水管D.土工膜袋E.土工格室25.根据水利工程建设程序管理暂行规定(水建【1998】16号),水利工程项目开展施工准备须具备的条件包括(BC)。A.施工现场的征地、拆迁已完成B.初步设计已经批准C.项目法人已经建立D.监理单位已经选定E.施工单位已经选定26.下列过程中,应遵照使用堤防和疏浚工程施工合同范本的有(ABD)。A.3级堤防B.4级堤防C.5级堤防D.中型疏浚E.小型疏浚27.根据水利水电工程标准施工招标资格预审文件,资格审查的办法有(AD)。A.合格制B.优选制C.符合制D.有限数量制E.无限数量制28.堤防工程干砌石护坡质量抽检的主要内容包括(ACE)。

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 考试专区 > 建造师考试

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
