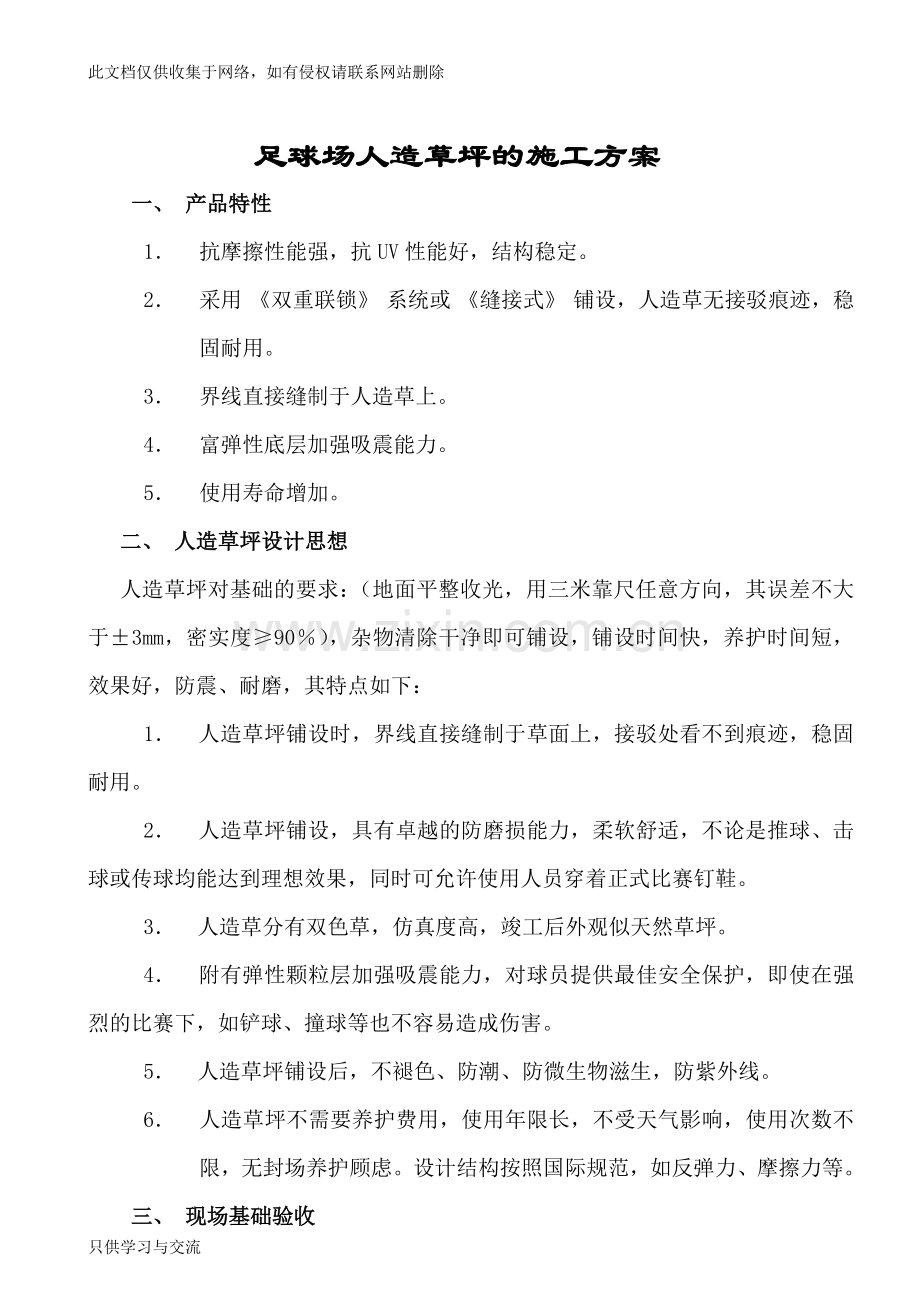

1、此文档仅供收集于网络,如有侵权请联系网站删除施工方案北京中体亚兴体育设施工程有限公司2015年4月足球场人造草坪的施工方案 一、 产品特性1 抗摩擦性能强,抗UV性能好,结构稳定。2 采用 双重联锁 系统或 缝接式 铺设,人造草无接驳痕迹,稳固耐用。3 界线直接缝制于人造草上。4 富弹性底层加强吸震能力。5 使用寿命增加。 二、 人造草坪设计思想人造草坪对基础的要求:(地面平整收光,用三米靠尺任意方向,其误差不大于3mm,密实度90),杂物清除干净即可铺设,铺设时间快,养护时间短,效果好,防震、耐磨,其特点如下:1 人造草坪铺设时,界线直接缝制于草面上,接驳处看不到痕迹,稳固耐用。2 人造草坪

2、铺设,具有卓越的防磨损能力,柔软舒适,不论是推球、击球或传球均能达到理想效果,同时可允许使用人员穿着正式比赛钉鞋。3 人造草分有双色草,仿真度高,竣工后外观似天然草坪。4 附有弹性颗粒层加强吸震能力,对球员提供最佳安全保护,即使在强烈的比赛下,如铲球、撞球等也不容易造成伤害。5 人造草坪铺设后,不褪色、防潮、防微生物滋生,防紫外线。6 人造草坪不需要养护费用,使用年限长,不受天气影响,使用次数不限,无封场养护顾虑。设计结构按照国际规范,如反弹力、摩擦力等。三、 现场基础验收 1 对基础进行实地测量、检查,对照贵方基础验收资料核实,达到施工要求时,方可施工,对于基础有破损的,及时提出修补方案。

3、2 现场清理;清除基础上所有杂物,冲洗干净后用风机吹干。四、 测量及放样为保证人造草铺装质量及平整度,符合国际足联所颁布的规则要求,同时保证今后人造草的使用质量及观感,具体标准参照国际足联标准手册及本地设计图纸所规定的各项指标,人造草铺装程序如下: 1 按图纸要求,将操场纵、横两轴找出,定位操场中心位置,定位操场的四周界线。 2 依设计图之规格及人造草坪运动场规划,测量及放样。 3 使用经纬仪或其它高精度仪器,测量周边设施(如水沟及护坡或其它固定设施)是否符合足球场之精度规定与尺寸,如有足球场尺寸不合处须立即修改。 4 球场放样: 放样基准点须使用不褪色材料标示。(1) 横向放样: 确定圆径中

4、心并固定标示。(2) 纵向放样: 直线需与两圆中心之连线确实平行,直向与纵向交接必须与两圆中心之间垂直,球场尺寸放样依国际足联规定尺寸标示。(3) 其它事项: 放样基准点须使用固定钉及喷漆作标示。五、足球场铺装 铺装人造草,将人造草摊铺开,按照操场的长边开始从一边到另一边接缝接驳。在接驳缝的过程中,要注意接驳带的正反情况,同时在涂胶过程中要均匀涂刷,待干后再进行粘合;粘合接缝准许间隙在12mm范围内,如若超出范围过大,就会出现明显的接缝痕迹。放样完成后将人造草坪球场依规格,依横向由中央依序向两侧铺设安装。(1) 将整卷人造草坪按厂家的铺设图铺于球场上。(2) 分割区及接合区须交接重合1020c

5、m为宜。(3) 将切割线下铺装接合底衬材固定于基础面,并在接合面上刷上接合胶,待接触面干燥再行作接合,接合后将重合搭接处修整平齐。六、 标线安装在整个接缝工程完工之后,再进行足球场的画线工程,严格按照设计图纸和国际田联的标准进行画线工程。画线在进行切割时,要注意切割的直线性。在粘合白线时,一定要将粘合剂均匀涂刷,使其粘贴稳合。1 按国际足联运动场规则设计规划,放样标示标准足球场各项标示线等。2 按放样设计将球场标示线切开,在切割线下铺装接合底衬固定于基础面,并在接合面上与人造草背面刷上接合胶,待粘合剂固化到50时再行接合,接合后将重合接处修整平齐。3 标线铺装完成后需检查各接区是否结实并检查各

6、交线交接角度及线条是否平齐。七、 石英砂铺设在画线工程全部结束后,开始进行注砂/胶粒工程,在注砂/胶粒过程中,一定要注意注砂/胶粒的均匀度。1 待人工草坪运动场确实安装完工后,方可铺设石英砂。2 人造草专用石英砂铺装机由外向内铺设,依261/铺设量铺设,铺装机前进速度及铺洒量需平均。3 石英砂铺设后需检查是否平整及充足,不足处需酌量添铺。4 铺装中发现有其它杂质时,需及时清理铺。5 铺装石英砂及场地须保持干燥,以利于石砂之流动铺装。八、 弹性颗粒铺设(2mm粒径)1 待石英砂铺装完成后,方可铺设弹性颗粒。2 弹性颗粒之铺设同石英砂铺设一样由外向内铺设,依51/铺设量铺设,铺装机前进速度及铺装量

7、需平均。3 弹性颗粒铺设后需检查是否平整及充足,不足处需酌量添铺。 人造草场地维护 人造草以经久耐用为设计原则,和天然草皮相比,人造草场地无需“休息”。适当的保养旨在提高人造草的实用性和审美性,下面的要点将帮助你更长时间的延长场地使用寿命: 1、基本要点: 当运动场人造草皮安装完毕后,需要二周时间用于稳固草纤维。我们建议在此期间,尽量不要举行体育赛事,重型器械和不必要的交通车辆都不要进入场地。这段时间,要把清扫的次数降到最低限度,尤其不要在高温时清扫。 2、保持干净: 清扫人造草场是使你的运动场地保持最佳运动状态的唯一有效途径。在场地使用频繁期,坚持每月作一次清扫维护,及时清除场地上的垃圾。

8、3、控制对场地的使用: 时间允许的情况下,在举行体育赛事后,尽量让场地保养一周后再继续使用。 4、提供足够的垃圾箱,以免垃圾外溢。 5、及时修补小的损坏: 早春时节适宜对人造草场地进行保养、修补,仔细检查缝合处是否有松动,检查整个草皮底布有无损害、撕裂、烧灼等现象,及时补充填充辅料。三、人工草坪足球场、排球场、蓝球场施工方案(一)铺装人造草皮1.人造草足球场施工流程工程测量及放样人造草皮铺设人造草皮填充石英砂人造草皮填充橡胶颗粒草苗梳理清理场地。本工程将提供专业施工设备和有多年施工经验并持有上岗证的专业安装师进行现场施工,用于提高人造草场地的注砂、橡胶颗粒的均匀程度和平整程度,有利于草纤维的梳

9、理和展开,提高场地的美观性。2.工程测量及放样2.1 检查验收基础工程。清除基础中的杂物,若有不平处,应及时修复、整平。施工铺设场所须确实清洁,以确保环境之清洁及施工品质。2.2 使用钢卷尺,测量周边设施是否符合运动场之尺寸,如有不合适处做修改。2.3 铺装无纺布沿场地长度方向铺设无纺布,排列方向须与草坪的排列方向成90 度,无纺布间粘接牢固。按图纸的线条长宽规格裁定球场线条,经自查粘好后的线条必须平直。将草皮依原规格平铺于无纺布之上,草皮之间需搭接3-8mm。将搭接的草皮用切割刀切割平齐。接缝应不大于3mm。切割区下铺放接缝布,在接合面上刷接合胶,指触干燥后接合并敲击牢固。3.人造草皮铺设1

10、、施工工艺流程(1)、在人造草产品进场施工前,首先要对场地基础的平整度、坡度和表面观感进行检测,其中平整度的误差不得超过3M直尺3mm,根据地区气候特点、年平均降雨量的大小、最大降雨量等因素,综合考虑场地的排水坡度,一般为0.3%0.7%,如平整度和坡度达不到设计要求或上述指标,则需要对场地基础进行整改,在达到设计要求或上述要求后,方可进场施工;其次,清除基础上所有杂物、浮砂,冲洗干净后,自然晾干或用风机吹干。(2)、放线(测量),找出场地的中心点和两个半圆圆心,并根据此三个定位点拉尺放线,定出场地中线和边线交点,然后以勾股定理定出场地中角、点、线的准确位置;或按施工图的要求,按照FIFA的标

11、准进行测量,定出各功能点、线的位置;并用墨线或漆线仔细、清晰的画在场地的基础表面上。所有的白线都必须是双线。(3)、将草皮搬入场地沿一条边线的方向摊开,并确保卷草中所织的白线与底线相吻合,然后各卷草皮依次由一端的底线向另一端推进,同时,需确保白线与所测画的底线相吻合,在草皮摊开过程中,尽量减少折皱的出现。然后使人造草在场地上停放一天,使其伸缩到自然位置后,方可进行后续工序。(4)、将另外编织的白色草皮部分,则必须以手工裁剪成宽度为120mm的白线条,放置一边待用。(5)、将绿色草皮各接缝处搭接2-3厘米,用裁草推刀从搭接处中央切开,使两边的草皮尽可能搭接紧凑,然后以裁纸刀进行修剪。(6)、将2

12、0或30厘米宽的连接带沿草皮接缝处铺开,放入草皮下面,尽量使草皮的接缝位于连接带的中央(如果被雨水打湿,需晾晒半天使之干燥),然后将万能胶水用橡皮刮板均匀地涂刮在连接带上,再把两边的草皮拼合,胶粘于连接带上,并用橡胶锤捶打,务求使结合部分粘接紧密。如果拉直后拼合处缝隙较大,可在此处隔2-5厘米割开一道,向接口处拉伸,以确保外形美观。2、草皮接驳施工要点1)、在接驳缝的过程中,按照操场的长边开始从一边往另一边进行接缝接驳,一定要注意接驳带的正反情况,同时在涂胶过程中一定要均匀涂刷待干后再进行粘合,粘合接缝准许间隙在1-2mm范围内,如若超出范围过大,就会出现明显的接缝痕迹。2)、在草皮基本拼接完

13、毕后,再次拉线定出各功能线、点的准确位置,以裁纸刀切开,抽出切下的草条,将连接带放入,刮涂胶水,把原先预备好的白色草线放回,胶结后,用橡胶锤反复捶打,务求连接部分黏结紧密。3、白线接驳施工要点画线在进行切割时要注意切割草的宽和白色草线宽度相等,一般情况下不能超过3mm,还要注意切割的直线性。在粘合白线时,一定要将胶水均匀涂刷,使其粘贴平直、牢固。4、当草皮摊铺拼接完毕后,草皮上摺折的部份需要以裁纸刀开口,拉直对接,切除重叠的部份,然后胶结;5、草皮粘接施工要点粘接前须将粘接的草皮底面、驳接带、接缝布等清洁干净,且表面干燥无水分;环境温度应先在5以上施工为宜,不宜在下雨和霉雨天气下施工,否则会导致粘接时间过长甚至引起不粘现象。草皮全部粘接完毕后,开始用刷草机或疏齿竹耙进行梳理:第一遍用刷草机或疏齿竹耙将全场的倒伏的草线梳立起来。6、至此草皮的铺装施工全部完成。只供学习与交流
