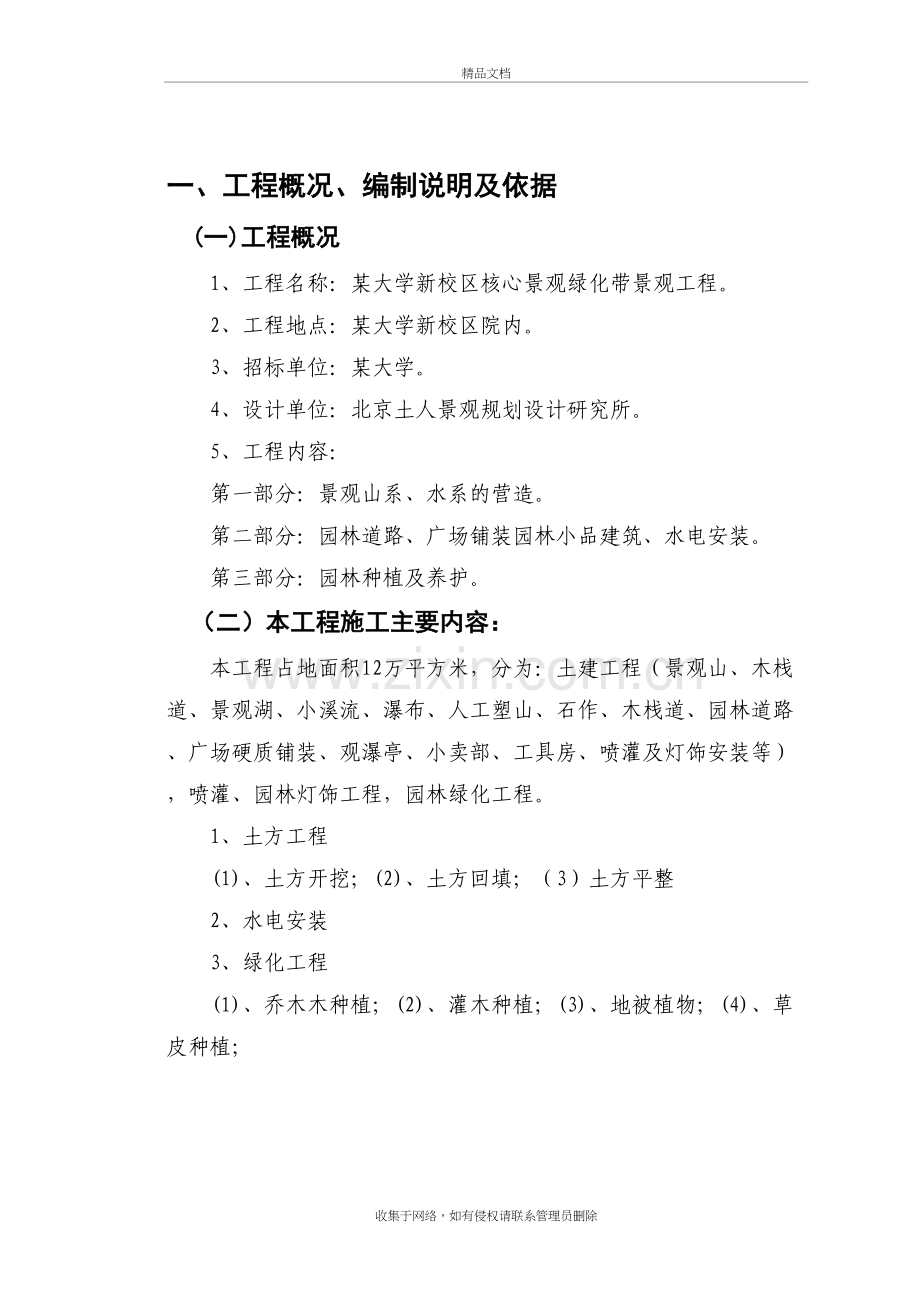

1、郑州某大学园林景观工程施工组织设计精品文档一、工程概况、编制说明及依据(一)工程概况1、工程名称:某大学新校区核心景观绿化带景观工程。2、工程地点:某大学新校区院内。3、招标单位:某大学。4、设计单位:北京土人景观规划设计研究所。5、工程内容:第一部分:景观山系、水系的营造。第二部分:园林道路、广场铺装园林小品建筑、水电安装。第三部分:园林种植及养护。(二)本工程施工主要内容:本工程占地面积12万平方米,分为:土建工程(景观山、木栈道、景观湖、小溪流、瀑布、人工塑山、石作、木栈道、园林道路、广场硬质铺装、观瀑亭、小卖部、工具房、喷灌及灯饰安装等),喷灌、园林灯饰工程,园林绿化工程。1、土方工程
2、(1)、土方开挖;(2)、土方回填;(3)土方平整2、水电安装3、绿化工程(1)、乔木木种植;(2)、灌木种植;(3)、地被植物;(4)、草皮种植;根据本工程的施工要求和特点,我公司保证服从工程现场管理部门、工程监理单位的指挥,主动请示汇报、搞好配合协作,并动员公司精锐的设计、施工力量,出色地完成施工任务。(三)编制依据1、北京土人景观规划设计研究所设计的某大学新校区核心景观绿化带景观工程设计图纸。2、某大学新校区核心景观绿化带景观工程招标文件。3、建设工程施工现场供用电安全规范GB50194-93。4、城市绿化工程施工及验收规范CJJ/T82-99。5、城市绿化和园林绿化用植物材料木本苗CJ
3、/34-91.6、公园设计规范GJJ48-92.7、城市园林苗圃育苗技术规程CJ14-868、喷灌工程技术规范GBJ-859、喷灌与微灌工程技术管理规程SL236-199910、室外给水设计规程GBJ13-8611、室内给水设计规程GBJ14-9512、低压配电设计规范GB50054-9513、民用建筑电气设计规范JGJ/T16-9214、建筑工程施工及质量验收规范GB50300-200115、工程测量规范GB50026-93。16、土方工程施工及验收规范GBJ201-83。17、建筑安装工程质量检验评定统一标准GBJ300-88。18、砌体工程施工及验收规范 DBJ50203-99。19、屋
4、面工程技术规范 DBJ7-94。22、中华人民共和国国家标准建筑安全检查评分标准 SJG06-1997。23、其他有关质量、安全、文明施工的规范、标准和文件以及现场施工条件和招标书中具体要求。二、施工准备工作计划(一)组织准备 成立某大学新校区核心景观绿化带景观工程项目部,实行项目法施工,负责对该工程实行全面管理。项目管理部下设管理机构,负责施工管理工作。现场施工操作管理,实行工长负责制,下设作业班组长,直接负责各分项工程的作业管理。(二)技术准备 1、签订施工合同办齐有关开工手续,根据需要领取施工许可证。 2、对工程进行测量放线,并引测主轴线控制坐标点。 3、按设计要求埋设水准点和坐标点,并
5、妥善保护好水准点和坐标点。 4、组织现场施工人员熟悉图纸和有关技术要求,全面理解设计意图,认真做好图纸会审工作。 5、认真研究地质资料,编制好施工组织的设计。 6、进行材料品种的分析及时组织样板,并在使用前做好原材料的送检化验及确认工作,确保原材料质量符合设计及规范要求。7、制定施工作业制度和计划,确保有条不紊地组织施工。(三)、施工进度计划的编制1、根据本工程因其特点,要求预先编制出总进度计划来保证在规定的短工期内完成高质要求的施工任务,并在确定总进度安排中,明确各单项工程的各个施工过程的施工顺序、施工持续时间及相互衔接和合理配合的关系。2、总进度计划安排总工期190天,具体进度计划见工程进
6、度表。3、本施工进度计划,将根据各施工过程的顺序,平行搭接和技术间歇、各项工程的施工期限、劳动力物资的情况作出合理的调整修正。三、主要施工方法及技术措施(一)、硬质景观施工技术措施主要施工内容:景观山、木栈道、景观湖、小溪流、瀑布、人工塑山、石作、木栈道、园林道路、广场硬质铺装、观瀑亭、小卖部、工具房、喷灌及灯饰安装等工程。具体施工工艺如下:1、景观山(G-2)及微地形营造技术措施。本设计中景观山(G2)属土山含石类。由于设计缺各个部位的剖面图,为把握设计效果,我公司在施工前先按施工图做一套模型,经设计方和甲方认可后,再进行现场实地施工。山顶和周围路面高差约为23m土方营造工程量大。该景观山的
7、建造方法和步骤是首先进行对土壤的严格要求,边坡坡度进行分析认证,制定专项的施工方案。用图表示出现状地形特征。包括最高点,最低点和现状坡度,对比设计图纸计算土方堆积量,然后确定固定而明显的控制点,桩木上要做醒目的标志,土方的运输路线和下卸,以设计的山头为中心求土方向进行安排,以环形线路确保人车不走回头路。确认各级等高线的范围。用自卸车把土方运至景观山处,人工配合推土机平整。施工中分层夯实土方。每层填土厚度为30-50cm,用压路机碾压,部分地方使用蛙式打夯机进行夯实。要求土方夯实度符合设计,规范要求。施工堆山造形中依等高线的范围堆造成山形。待土山造形土方工程符合设计要求后,再按种植土壤规范要求覆
8、盖种植土。随后按照图纸设计道路、溪流、瀑布等各景观元素放线施工。在假山堆土营造过程中,在陡坎、陡坡处巧地堆置块石护坡。在本景观工程中,除人工假山和人工湖以处,其它区域高差不大,面积有限,微地形的巧妙处理与精心施工将会增添该区域的园林景观价值,显示它的自然意趣,当建造微地形时,施工必须认真谨慎避免显露人工斧凿的痕迹。在创造微地形时除了严格按照图纸施工处,还要充分发挥施工现场二次创造的机会,模仿自然中的典型特征。使微地形的边缘时常有起伏,使整个空间内的地形是景观山及其周围环境的延续。同时微地形的营造要和排水设计紧密接合。在假山塑造堆形过程中,要认真阅读施工图包括平面竖向,但不可拘泥于施工图,要遵循
9、相地合宜,造山得体,与相地密切接合,因地制宜,把主要求与客观条件及实现的远景密切接合,还要遵循先立主体,次相辅弼的原则,先把主要的景观内容塑出来,再考如何搭配次要景物,在本山创造中要很好地处理主峰和次峰的关系。土山与石山的关系,山坡山势与种植的关系。土山来创造山势。石山瀑布就是山骨,要巧妙地使石山瀑布溪流融入土山中,就要善于用种植植物的手法联系。在山景创造成中植物配置至关重要,除水岸、瀑布边、假山边配以恰当的植物,更重地是处理好黑松种植与土山坡度的关系,土山为在堆形过程中就种植因素充分考虑进去,坡度不适植栽时能调整则调整,无法调就要采用打木桩固土,小形石景挡墙,木柱挡墙来创造植栽条件,栽植完成
10、后种植后,浇水及其它管理也要真对特殊地采取不同的有效措施。2、根据设计地形,针对原施工遗留现状地形而采取的施工技术措施。根据设计地型根据原施工遗留现状现行而采取的施工技术措施。 一区水源广场处地势较平坦在设计中规划为亲水景区是师生活动的亲水广场,有较大的硬质铺装规则叠级水池,中心水源水池及小品雕塑、草坪绿地。二三四区(中心景湖区)该处现场湖底已用混凝土处理过。在设计中水底做法与此现状相差较远。湖岸设计后处理多个广场平台伸入湖中驳岸及自然山石水声植物驳岸,湖中还有一座船形景亭。五六区(G3和凤天荷仙)在设计中以湖景为主,有数座样式各异的景观建筑,有几条栈道平台纵横贯穿全景区七区(G2)区现状为一
11、个缓坡假山,高度不大.在设计中此区设计了瀑布和石溪流,直行爬山路曲折盘山小道和望瀑亭等景观元素.围绕各区的人行道已用透水砖铺装.而在设计中此处却是青石板路面. 针对上述情形,在该区景观工程施工中宜采取以下措施,保护与当前设计虽有冲突,但仍可整改利用的成果,如景区周边人行道,在进场施工时,上铺秸草黄砂,以通轻型车,重型车出入口则高堆泥土上铺砂石,待施工完毕除去保护覆盖并重新清洗。景区内湖底的混凝土结构,影响设计效果的,要整改使之与设计产生的效果相似。影响目前设计关键部位及景观施工的要破坏,然后视情况恢复,如各种亭桥下沉基础施工湖底管线埋设施工。场地内原有乔木所在位置的地形标高与现设计相差不大的则
12、调整现设计地形。力求保留原有树木,确需用移植的也首先考虑景区的种植需要。在水电管线施工中,确需穿过原人行道的要小心移去原铺装材料,码在一边保护好,管线预埋完毕清洗后恢复原状。在施工现场周围施工已完成,要对施工地点进行临时围蔽,有效的保护原有周围的其它项目工程施工成果免受损坏。G2区假山造形比原来要高出许多,在施工时首先规划好土壤转运路径顺序,确保分层压实。3、景观湖驳岸的处理本项目中,景观湖驳岸线长,设计的处理方法有自然置石驳岸,钢筋混凝土壁青石块压顶驳岸,水生植种植自然生态驳岸。亲水台阶驳岸等。自然石块驳岸工程内容最多,是用不经人工整形的山石,顺自然的岸线砌筑成崎岖、曲折、凹凸变化形式。自然
13、山石驳岸基层为景观湖基层结构的延伸。即三七灰土垫层,混凝土结构,防水层、在景石放置过程中,巧妙地运用孤置、对置、群置、散置、固形造景。形成卵石河滩地的自然延伸,并且充分考虑水生植物,水岸植物及临岸地被其置石的时间为基层施工完成即行置石,然后进行混凝土基层及堤岸结构施工,防水施工、卵石散置。以达组景景石与堤岸的结合巧妙自然,产生宛如天开的效果。而由瀑布延伸至景观湖的溪流驳岸则因地形落差较大,应接合设计要求以两岸的仿真石块驳岸为主,基层素土夯实、碎石垫层。山岩凹凸造型及表面质感接近天然岩石,以较大体量作为主起屏障,隔离远景作用,单组岩石饰以灰暗、棕黄、铁锈等仿旧颜色,并在背面种植苔藓,地衣在组石下
14、,置成片卵石地面,延伸水中,裂缝处植草。施工措施:挂水泥砂浆以成石脉与皴纹,塑造过程中水泥砂浆中可加纤维附加料以增加表面抗拉的力量,减少裂缝。常M7.5水泥砂浆作初塑形。形成大的峰峦起伏的轮廓以及石纹等山石自然造型。再用M15水泥砂浆罩面塑山石的自然皴纹。纹理的塑需要多次尝试,反复观察、边塑边改。最后使每个局部充分显示石质感。最后根据效果要求刷或喷涂水溶性颜色,再配以穴植,缝植水生植物和湿地植物。4、景观湖水底技术处理措施a景观湖底现状:景观湖大部分区域已有混凝土池底结构,与土人景观公司设计的湖处理方法不一致。b景观湖底设计:北京土人对景观湖池底处理方法是在湖底经素土夯实处理后,回填3:7灰土
15、压实300厚,其上覆盖一层土工膜然后再用200厚粗砂保护层,然后散200厚卵石。c景观湖湖底处理措施基于以上情形,施工中湖底的处理方法宜按以下步骤进行。第一按施工图对湖区部分有景观设施进行放线定点。按照设计要求在景观构筑物的区域破坏掉原施工形成的湖底结构,做基础混凝土基础,混凝土柱出湖底1.01.5m以上恢复混凝土层。按设计图进行补充捣浇池底混凝土层。在混凝土池底铺50厚中砂后铺一层土工膜,接缝用憎水粘合剂粘牢并留有盈余尺寸的防撕裂。然后在土工膜上再铺一层中砂、浇捣100厚的钢筋混凝土池底,每10m*10m没伸缩缝留缝时才按可行的图明并嵌入油膏。在池底上铺卵石散置。在湖岸处及柱位与池底交接处做
16、好防水防变形施工。5、小溪流施工工艺措施小溪流两岸的景观效果要达到自然活泼,在施工时除做好基层素土夯实,碎石垫层、素混凝土垫层、施工还要严格按规范捣制混凝土结构层及防水层、保护层。两岸造景主要靠大小卵石,景石创造自然水溪,手法采用真石与塑石交叉使用。在置石时,主要景石在捣制结构前就把景石放置到位,然后浇捣混凝土做防水,镶贴卵石,这样景石和水溪结构浑成一体天衣无缝,更符合景观设计意图。两岸还要在难以置石块的地方塑石以创造景石的“悬”“挑”“勾”等特殊效果。在基层素土夯实,做碎石基层后做混凝土结构层,抹35厚水泥砂浆,置大小配用的河卵石。根据设计要求,山岩石块的凹凸感要表现,且表面质感要更接近天然
17、岩石,每组景石色形相近而略有色差、斑驳,但石的延伸要有散点、连断景石的处理或延伸入水或摆入草地树丛,其施工方法是:挂水泥砂浆的成石脉与皴纹:面层雕塑是石山造型成形过程,塑造过程的水泥砂浆中可加入纤维性附加料以增强表面的抗拉力量,减少裂缝。常用M7.5水泥砂浆作初步塑形、形成大的峰峦起伏的轮廓以及石纹等山石自然造型,再用M15水泥砂浆罩面塑造山石的自然皴纹纹理的塑需要多次尝试,反复观察,边塑边改最终应使每个局部充分显示真石质感。6、瀑布施工技术措施瀑布施工分两个步骤:第一、先按照施工图放线,确定瀑布的准确位置。按要求把瀑布供水管引至瀑布外围10m处的阀门井。按照施工图进行基础施工,开挖基坑夯实土
18、层至95%上密度。铺设碎石垫层,C15混凝土基层,捣制钢筋混凝土基础并预埋进水管。第二、根据设计意图及施工图确定瀑布跌水落差(即出水口高度)。按此高度进行瀑布山体内部结构设计,根据此设计砌筑溢水池的支架及捣制混凝土溢水池,并把供水管预埋进去,溢水池浇筑完成后做防水砂浆,厚度不小于30mm。第三、在完成防水层后进行出水口安装,避免损防水层,然后从阀门井接入供水管,在溢水槽溢水口处进行特殊找平处理,使瀑布水流溢出时流畅且线条优美。到此进行初次管道调试,检查水泵供水及出水是否符合设计要求及甲方要求。第四、水景的供水及出水部分完成后,根据设计要求对水景进行景观塑形(塑假山)及置自然石的外装饰。在原处理
19、的基础上根据塑瀑布山形的地梁柱、支撑设计,基架将自然山形几何形体木行架作为瀑布山形支撑体系,并在此基础上进行外形塑造,施工中应注意对山体外形把握,使杠架外形接近设计瀑布山形的外轮廓。然后做砖基架,设钢网连接好溢水口和瀑钢网接口处,用木外向锤和其它工具加工成设计造型,挂水泥砂浆的成纹路。在塑造过程中水泥砂浆加入纤维。用M7.0水泥砂浆初步塑形、成断层。穴缝再用M15水泥砂浆罩面塑山石的自然纹路,使每个局充分显示石质感,然后按照株州漳河石或辉县八里沟自然河石的光泽。颜色、纹理进行瀑布外表面上色处理,要使用非水溶性颜料进行喷刷。最后进行调试直至达到设计要求的瀑面效果。第五、然后根据瀑布周围的地形地貌
20、在周围及瀑布落水压域摆放大小各种规格的景观石材(林州漳河石或辉县八里沟河石)以便真假互用达到自然和谐的效果。第六、瀑布的山脚、山腰、山顶点缀各种岩生植物。7、人工塑山工艺技术:人工塑山材料主要有钢筋水泥或砖砌骨架,塑假山的主要工作包括放样画线、砂浆调制、砖骨架、焊接挂网、安装预埋件、留植穴、造形修饰、看色、堆塑成形。钢骨架制作安装:材料校正、画线切断、平直、倒楞钻孔,焊接安装加固和搭拆架子、翻板子、堆码全过程。 1)地面塑山要有相应的地基处理,包括地梁和钢材梁,柱和支撑设计等。基架将自然山形概括为内接的几何形体木行架作为整个山体的支撑体系。并在此基础上进行外形塑造。施工中注意对山体的支撑体系。
21、并在此基础上进行外形塑造。施工中注意对山体外形的把握,因为基架一般都是几何形体,施工中应在主基架的基础上回加密支撑体系的木屋架密度,使推架的外形尽可能接近山体形状。 2)铺设钢丝网。一般大体量的假山必须设钢丝网。钢丝网要选易挂泥的材料。并将钢丝网与基架绑扎牢固。钢丝多根据设计模型用木锤和其它工具加工成型,使之成为最终的造型形状。 3)挂水泥砂浆以成石脉与纹理。面层雕塑是石山造型成形过程,塑造过程中水泥砂浆中可加纤维性附着的,增加表面抗拉力量、减少裂缝。常使用M7.0水泥砂浆初步塑形。形成大的峰岚起伏的轮廓及石纹断层。洞穴等自然造型。可用M5水泥砂浆罩面,塑造山石的自然纹路。纹理塑造要多次尝试,
22、反复观察,边塑边改最终应使每个局部充满石质感。 4)上色。根据石色要求刷或喷涂非水溶性颜色,亦可在砂浆中添加颜石粉调配出所需石色。 8、景观石、卵石配置艺术措施。(1)、置景观石和卵石的特点是以少胜多、以简胜繁、施工时要有明确的造景园的,格局严谨、手法洗练。1)特置(孤置)。由单块山石布置成独立石景。要点在于相石立意,山石体量与环境的协调,特置山石应选体量大轮廓突出,姿态多变的山石,可采用整体基座,其关键是保持山石重心线使景石本身保持平衡。2)对置:在草地两侧可采用对置景石使之相互呼应。3)散置:散置置石材要求相对较低。用于廊间,墙前,山坡上、岛上、池中或与其它景点接合。其布置重点在于有聚有散
23、、有断有续、主次分明、高低曲折、顾盼呼应、疏密有效、层次丰富。4)群置:以较大量景石材料堆叠,每堆体量均有区别,其堆数可以增多,取散置的造景特征。5)壁山:塑山与围墙或山墙基础应是分开的,石块与墙之间留有空当,景石不倚墙。6)卵石是黑、灰、白、绿等多种颜色,且在景观散置用中应大小接合,散置于河岸、河底、排水井盖上、排水盲沟上,树池根脚边,自然生趣。(2)、景石配置的施工方法1)首先根据设计要求及景观效果需要规划景石位置体量方案,然后到景石货现场相石、选石,第三步就是安排吊装运输工具把景石运至现场相应的位置。2)把景石运抵现场相应位置后,根据设计意图进行相石,接合景石摆放规划方案对景石进行分级编
24、号,以便对号安放。3)景石摆放顺序是由大到小依次吊摆,且边摆边相边调整。直至达到设计效果。9、木栈道施工技术措施施工工艺:首先熟识图纸、测量实际尺寸与图纸中尺寸是否相符。如果出入太大,需经设计师修改设计后方能施工,同时对新旧图纸应分开,然后定基准线。1)选用基层木料必须干燥,无裂痕、无蛀腐、无缺口、无毛边、头尾平直均匀、尺寸、规格、型号统一,长短视装饰体的要求合理挑选。2)木材材质,品种、规格、尺寸符合设计要求。3)加工条件: a)加工木料机具备;b)有专门的材料干燥设施;c)所需加工的尺寸、形状、数量清楚明了;d)制作所需的材料齐备。4)木材干燥:烘干或自然道风干燥。5)防腐处理:用防腐药剂
25、全渗透(渗至心材内闻)。6)配材和制材:按照设计要求进行木材品种、规格、尺寸配材、制后的木料需符合有关规定。7)创料:根据木料在使用位置编号顺本使创削。8)按图划线。9)开榫:开榫要注意与榫眼配合,开榫需符合有关规定。10)打榫眼。11)栽口、打槽、起线。12)减榫:减榫时要保证减榫部位与榫平齐。13)铺钉木板时先铺钉一条作标准,检查合格后顺次施工。14)半成品精光15)产品保护a) 存放得法,防止吸潮腐烂,平稳轻放。b) 表面洁净、胶水需用湿布抹净。c) 不得在表面站立或放置重物。d) 安装后应避免划伤,避免重物击。e) 严禁脏物污染。10、园林道路广场硬质铺装技术措施(卵石、青石板、人行道
26、板)。园林道路施工时,首先依据路面中线定桩放线,宜每隔20m设置中心桩。道路曲线应在曲线的起点,曲线的中点备设一中心桩,并写明标号,按路面宽度定下边桩。最后放出路面平线。各中心桩应标注道路标高。开挖路槽时应按设计路面宽度,每侧加入20cm开槽,槽底应夯实或碾压,不得有翻浆弹簧象。基层铺装、应按设计要求备好铺装材料,虚铺厚度宜为实铺厚度的140%160%,碾压夯实后,表面应坚实平整。按设计要求铺筑基层。在硬质材料面层施工中:a)卵石:首先按设计要求对卵石进行筛选,清洗:即拣选符合设计要求质地、核、色泽的卵石,然后用一定型号的筛盛装。用水强力冲洗。然后把符合设计要求的路基清理打扫干净,填入水泥砂浆
27、,再卵石一一栽下,稍大的埋入深一些,使路面整齐高低一致。卵石排列要呈不规则状。千万不要形成十字形或直线形。卵石疏密也要保持一致。卵石铺装完毕后及时擦干净表面残留水泥砂。b)青石板铺装:要选料即选择符合设计和工程技术规范的优良材料、颜色一致、方正洁净、规格统一。青石板铺装的工序:补平基层孔没,铲去凸处,补平凹处抹基层底灰搓平抹第二遍底子灰搓平(饰面板基层要粗糙)弹好横竖控制线和拉钢丝控制垂直角度(水平度)镶贴饰面补缝嵌缝表面擦净,成品保护。糙坯抹灰。抹灰前将基层表面的污垢、灰尘、油渍清除干净,并洒水湿润。然后挂线,严格要求路面平整度。面层青石板铺装时,按照设计图纸要求尺寸,核实实际尺寸根据排砖模
28、数和分格要求绘制施工大样图。底层抹灰要确保平整,抹完后刮毛浇水养护。抹底子灰后在底子灰上弹线,以作为粘贴面层青石板时的控制标准线。镶贴时,缝要严格对齐,横平竖直。在镶贴青石板时,应轻轻放平,并用橡锤敲打稳定不能损伤边角,镶贴完毕,用拍板靠放在已贴好的面砖上,用小敲打拍板,满敲一遍,使其粘结牢固。其它花岗岩砂面层做同青石板铺装。卵石面层,素墁卵石面层是用大小卵石间隔铺成,而拼花卵石面层是经过严格挑选的各色卵石拼凑成的路面。在材料要求上水泥宜用硅酸盐水泥,普通硅酸盐水泥,卵石面层不大于面层厚度的2/3,其施工要点是在铺设时应将下一层清理干净,夯实;细石混凝土要捣实压平。而烧结砖地面拼铺则用30-5
29、0mm的砂或水泥砂作垫层,采取平铺或侧铺的方式。露骨料饰面,在本项目的部分区域采用该面层设计、在施工时,把卵石作骨料捣制面层,然后用水把卵石冲洗露出来。11、观瀑亭施工技术措施(园木亭)(1)观瀑亭的基础是钢筋混凝基座埋入土中1.25m,柱基插入基座素混凝土填实稳固,所有木构件均为经过防腐处理的木材,外露金属构件均需刷防锈漆两遍、调和漆两道。圆木与园木柱用12螺栓固定在一起,圆木柱保持原状,附着圆木剔出圆槽扣与圆柱上,两圆木垂直连接,须在角处加固定件。在基础施工时,砂石铺前对基坑土层压实(95%),把符合要求的砂石分层铺筑、洒水夯实。素混凝土垫层捣制前清理出基坑内的杂物,并有排水措施。在支撑板
30、内清除垃圾、泥土,后台按混凝土配合比投料。浇筑时混凝土的下料口距离所浇筑的混凝土表面高度不超2m,且浇筑工作应连续进行,用插入式搌捣器快插慢拔插点均匀排列,逐点移动、不得遗漏,做到搌捣密实。混凝土浇捣完毕后,表面应用木抹子搓平。12个小时内覆盖和浇水。木桩承座钢筋混凝土捣制时先吊放钢筋笼,到位后立即固定,然后放溜筒浇筑混凝土(方法同上)。(2) 根据设计图纸选用木料,必须干燥、无裂痕、无腐蚀、无缺口、无毛边,长短视饰件的要求合理挑选。木料的材质、品种、规格、尺寸符合设计要求。按照要求加工木料,所加工尺寸、形状、数量清楚明了。用防腐油把所有木件进行处理,使防腐油浸达材料心部。把所有处理后的木料平
31、稳存放于干燥处,防止污染变形。根据设计要求,加工好所有金属连接件、固定件,刷防锈漆两道、调和漆两道存放备用。(3) 按设计要求把经处理的亭柱安装在有筋混凝土基座上,再次复合平面及垂直尺寸,捣细石混凝土固定,回填基坑,分层捣实。根据施工图用固定件安装D100圆木椽、额枋、援柱、脊檩望板、防水油毡、顺水条、挂瓦条、杉木瓦、木脊瓦、木压顶。在木屋架制作中,放样按大样图出样板加工装配。放样即在一块平整的场地上按11放出屋架大样图。把屋架详图上各杆件外形、节点构造、接头构造及各部分尺寸弄清楚。在选材上及配料上严格要求按设计定规格尺寸。大样一般来说木料截好后,在木料上弹出中心线,把样板放在木料上,两者中心
32、线对准,沿样板边缘画线,然后按线加工。屋架主要手拉圆钢腹杆以及直径等于或大于20mm的拉杆均应戴双螺母,螺杆伸出的长度不应小于螺栓直径的0.8倍,扒钉直径宜取6-10mm。在木屋架齿联结中各节点构造、几何轴线、中心线必须严格控制。上弦与下弦连结处的齿槽、刻槽深度必须严格控制,确保净截面尺寸。同时在制作屋架时,有意识将屋架下弦稍加抬高使其有一定拱度。木屋架的安装顺序是:准备放线加固起吊安装支撑固定。在屋架吊上后立即用线垂找中,用水平尺找平,用临时拉杆将其固定,确认无误后,在锚固栓上套入垫片螺母,初步上紧。然后按设计要求在屋架之间设垂直支撑、水平系杆、上弦横支撑,安装完毕后上紧各种固件、螺母和螺栓
33、。在屋架安装时应注意屋面操作时应有护身栏杆,木架应当在地面拼装。屋架就位后应及时安装脊檩、拉杆或临时支撑。吊运材料所用的索具必须良好绑扎要牢固。铺钉屋面板、油毡棚、顺水条时,外面应搭脚手架。屋面施工时,应将材料分散开,并在屋面上均匀放置。在符合设计要求的夯实土层上垫碎石层,找标高弹线做找平墩,根据标高线及设计规定的垫层厚度往下测出垫层的上平标高,并弹在立柱上。然后拉水平线抹找平墩,基层洒水湿润,混凝土搅拌,根据配合比核对后台原材料。搅拌时严格控制用水量,最后铺设混凝土、搌捣混凝土,用水平木刮扛刮平,再用木抹子搓平、养护。同时安装柱顶石及小型砌体台阶台明。(4) 根据设计要求按规范安装平台、木围
34、栏、木座椅。(详细做如木栈道做法)。然后做好清、磨、封、砂后上漆。12、 小卖部、厕所、工具房等小型园林建筑施工措施。(1) 在施工过程中,首先进基槽开挖,其工艺流程是:定位确定开挖的顺序和坡度沿灰线切出槽边和轮廓线分层开挖修整槽边。在开挖槽边弃土时,应保证边坡直立帮的稳定,在柱周围、墙基一侧不能堆土过高。开挖遇雨适应注意边坡稳定,必要时适当放缓达坡或设支撑。开挖时还要注意保护定位标准桩、轴线引桩、标准水准点。要经常测量较核其平面位置,水平标高和边坡坡度是否符合设计要求。在开挖时基坑不得超过基底标高,个别地方超挖时,征求设计单位同意才能处理。基坑开挖后,遇雨要及时排水,并注意排水点设置位置。(
35、2) 基槽开挖后,按设计要求做C15混凝土垫层,工艺流程是槽底清理混凝土拌制混凝土浇筑混凝搌捣混凝土养护。清理:在基土上清除淤泥或杂物,对于燥土进行湿润。混凝土拌制:后台要按G15的配合比,以石子水泥砂子水的顺序投料。严格控制用水量,搅拌要均匀。在混凝土浇筑时分层连续进行,并用插入式搌捣器快插慢拔,插点均匀,逐点移动,顺序进行。混凝土浇筑后应用木抹子搓平并在12h内覆盖浇水养护,各季应采取有效措施,杜绝混凝土不密实,表面不平,标高不准,养护不够。(3)模板工程1)模板工程模板根据工期要求,柱模板按不同截面尺寸预制定型模板,其做法如下: 柱模面板采用复合板,竖向背杠采用50100方木,每侧边长小
36、于或等于700mm时,采用三根立背杠,当每侧边长大于700mm时,就采用四根以上立背杠按间距300mm左右布置,横向箍采用直径为48mm的钢管,间距300500不等(视高度而定)。斜支撑采用可调试钢管架,角度以45为宜,最大不能超过60,并采用自制铁链牵引的方法,拉结点为现浇楼板时预留的插筋头。斜拉角度不超过60,圈梁筋、墙体拉结筋等在柱模上电钻钻孔或直接预埋在柱内(紧靠其柱模内侧)。柱模在安装前应涂刷隔离剂。 2)支模质量要求 a、模板及支架必须具有足够的强度、刚度和稳定性。 b、模板的接缝不大于2.5mm。 c、模板的实测允许偏差其合格率严格控制在90以上。 3)模板体系技术措施 a、柱模
37、的下脚必须留有清理孔,便于清理垃圾。 b、模板工程验收重点应控制好刚度、垂直度、平整度以及模板轴线位置正确性等。 c、对固定在模板上的预埋件留孔洞均不得遗漏,安装必须牢固,位置准确。 4)模板拆除 a、非承重模板(柱、梁侧模)拆除时,方能保证其表面及棱角不受损伤; b、拆模顺序为后支先拆,先支后拆,先拆非承重模板,后拆承重模板; c、拆除跨度较大的梁底模时,应从跨中开始,分别拆向两端,其底模拆除的混凝土强度应符合规范要求;d、拆模时不要用力过猛过急,拆下来的木料要及时运走、整理。拆钢模板要逐块传递下来,不得抛掷,拆下来后即使清理干净,板面涂刷废机油,按规格分类堆放整齐。(4) 砖砌体 施工准备
38、:砖品级符合设计要求,水泥用325普通砖酸盐水泥,砂用中砂配置设计标号的砂浆。砖墙砌筑工艺流程:作业准备砖浇水砂浆搅拌砌砖墙验评。具体工艺措施:砖浇水即砖必须在砌筑前一天浇水湿润,冬期应适当增砂浆稠度。砂浆搅拌用机械搅拌。砌体采用形才根据设计的厚度且在砌时应选择棱角整齐,无弯曲、颜色均匀规格一致的砖砌外圈。砌筑一砖半必须双面挂线,且砌砖时采用一铲灰、一块砖、一挤揉的“三一”砌法。外墙转角处、内墙交接处必须留。木砖预留孔洞和墙体拉结筋:木砖预埋应小头在外大头在内。门窗安装的预留孔、硬架支模、暖卫通道均按设计要求预留。冬期使用的砖要在砌筑前清除冰霜,灰膏要防冻,砌体中钢筋应预先做防腐处理。(5)
39、厕所防水施工 施工前准备:聚氨脂防水涂料、107胶、无纺布、425硅酸盐水泥必须经过试验或检查合格方能使用。穿过厕所的所有支管、套管均已做完并经验收,管周围缝隙用124、豆石混凝土填塞密实,厕所的地面垫层向地漏处找坡,地面抹平不起砂。在基层穿地平的主管四周、套管、主管交接处、大便器与主管交接处用建筑密封膏封严。在做防水实施工工艺流程是:清扫基层涂刷底胶西部附加层第一层涂膜第二层涂膜第三层涂膜和粘石渣。清扫基层是用铲刀将粘在找平层上的灰皮除掉,用扫帚将尘土清扫干净,尤其是管根、地漏和排水口等部位要仔细清理。然后涂刷底层胶即将聚胺脂甲、乙两组份和二甲苯按11.52的比例配合搅拌均匀,用滚动刷均匀地
40、涂刷在基层表面,涂后应干燥4h以上才能进行下一道工序。然后做细部附加层。第一层涂膜,第二层涂膜,第三层涂膜。在操作过程按当天用料量配料,不得搅拌过多。涂膜防水做完,经检查验收合格后可进行蓄水试验。24小时无渗漏,可进行面层施工。完成施工后做好成品保护,在施工中应防日涂膜空鼓。第一次做试水试验可根据实际情况进行修补,直至全部返工。(6) 门窗工程:本工程采用的是无椎钢代玻璃门窗。安装前准备工作应备有门窗小五金、木楔、钢钉、嵌缝材料。结构工程完成后,按图示弹好门窗位置线,并根据已弹好的50cm水平线确定安装标高,校核已留置的门窗洞口尺寸标高是否符合设计要求,有问题应及时纠正。安装工艺流程:弹线找规
41、矩门窗洞口处理安装连接件检查钢化玻璃外观及孔洞检查按要求运到安装地点装配无紧爪件钢化玻璃门窗安装嵌缝清理,即检查门窗洞口尺寸是否比玻璃门窗大2cm。否则应先剔凿处理。安徒支持存放好门窗安装位置及主口标高控制线。安装上固定件铁脚后安装钢华玻璃门窗,并按线就位找好垂直度及标高,检查垂直度,合格后将铁脚与结构爪件固定好,并把铁脚处的缝隙填好。在安装钢化玻璃门窗时运输过程中应轻拿轻放,存放时应在库房用方枕木垫平,竖直存放、远离热源,防止由于安装不当五金爪件损坏。(7) 吊顶工程:本工程设计吊顶方式为铅方格吊顶。在施工时必须注意对顶棚内各种管线进行检查验收,并经打压试验合格后才允许安装面板。罩面板固定采
42、用托卡固定法。在施工时必须保证铝分隔条应顺直、无弯曲、无变形,罩面板表面平整、洁净、颜色一致,且接缝符合设计要求。应当避免吊顶不平、吊固不牢。罩面板分块间隙不直,压缝条、压边条不严密不平直,板块有色差。(8) 喷涂墙面在施工前根据设计要求,基层情况及甲方要求选择购买建筑材料及其他配套材料,备齐刷涂工具(排笔、棕刷、料桶)及喷枪、高压胶管等。在抹混合砂浆灰已完成且经过干燥水电及设备、预埋已完成。冬期室内喷涂时应在采暖条件下进行,并在施涂前,用13的水泥砂浆把缺枝掉角处用13水泥砂修补,表面及麻面缝用腻子填平。施工工艺流程:基层处理分分格缝施涂封底涂料喷主涂层喷面层涂料涂料修整。在操作上要求涂刷方
43、向、距离一致,暗影在分格缝处。喷抢运行时必须与墙面垂直,门窗及不喷涂料的位置应认真遮挡,操作应连续进行且一遍成活。(9) 屋面工程 其一是屋面保温层施工。先清理基层,弹线找坡,管根固定隔气层施工保温层铺设抹找平层。其二是屋面找平层的施工。屋面保温层验收后进行屋面找平层。此时各种穿屋面的女儿墙,伸缩丰盈按施工图规范要求处理好。根据设计要求的标高、坡度找好规矩并弹线。清理好基层及做完管根封堵即可洒水湿润、贴点标高。冲筋后铺装水泥砂浆(7cm)找平抹平24小时可浇水养护。一般养护期为7天,随后刷冷底子油、配置沥青砂浆、铺设找平,找坡饼后铺沥青砂浆,用长把刮拌刮平,经火辊压烙铁烫平。13、 喷灌施工技
44、术措施本工程喷灌系统大致分为以下几个步骤:定线、挖渠道基坑和管槽,浇筑水泵基座,安装水泵和管道,冲洗、试压、回填和试喷。定线。按设计图纸上的设计方案,直接布置到地面上,对于水泵、定线应确定水泵的轴线位置和泵房的基脚位置和开挖深度。对于管道及系统则应确定干管的轴线位置、弯头、三通、四统及喷头电(及竖管)的位置和管槽的深度。挖基坑和管槽。在方便施工的前提下管槽应尽量挖得窄些,只是在接头处为一较大的坑。这样管子承受的压力较小,土方量也小。管子的地面就是管子的铺设平面,所以要挖平的减少不均匀沉陷,基坑管槽开挖后立即浇筑铺设管道,避免日久造成塌方和风化底土,影响施工质量。浇筑水泵基座:关键在于严格控制基
45、座螺钉的位置和深度。常用一个木椎架,按水泵基脚尺寸打孔,按水泵安装条件反基脚螺钉穿在孔内进行浇筑。安装水泵和管道:管道安装工作包括接受、装卸、运到现场、机械加工、接头、装配等。管道安装应注意以下几点:水泵安装是要特别注意水泵轴线应与动力轴线一到安装完毕,后应用侧隙规检查同心度,吸水管要尽量短而直,接头要严格密封不漏气。冲洗:管子装好后先不装喷头,看泵冲洗管道,反竖管敞开任其自身溢流反管中砂石都冲出来,以免以后堵塞喷头。试压:将开口部分全部封闭,竖管用堵头封闭,逐进行试压。试压的压力应比工作压力大一倍。保持这种压力0-2分钟,各界头部应当有漏水,如发现漏水应及时修补直至不漏。回填:经试压证明整个
46、系统施工量合乎要求,才可以回填。如管子埋深较大应分层夯实。采用塑料管应掌握回填时间,最好在气温等于土壤平均温度时以减少温度变形。最后装上喷头进行试喷,必要时还应检查正常工作条件下个喷头处是否达到喷头工作压力,用量雨筒测量系统均匀度,看是否达到设计要求,检查水泵和喷头是否运转正常。最后绘制没在地下管道与管件地时及位置图,以便检修时参考。14、园林灯饰,电器元件安装技术措施。(1)电线管敷设本工程配管所使用的管子,采用PVC阻燃塑料管,而末端线盒与电器器具(如电动机、灯具等)的连接采用金属软管(亦称蛇皮管)或塑料波纹管来敷设。电气配线保护管,施工中按设计图纸确定使用的钢管类型或规格。(2)穿线及接
47、线在管路敷设完成后,所有的管口必须作封堵处理。封堵要严实,不能让水泥砂浆、雨水及其它杂物进入,以便穿线方便;线路运行也能安全可靠。管内穿线前,应先对管路进行检查。如果有杂物或水等进入,要及时清理。如果有水泥砂浆进入时,如果水泥砂浆已固化,必须采取措施,根据现场实际条件,另外补敷管子,以实现用电功能。穿线工作包括管内钢丝(或铁丝)和管内穿线两项基本工作。管内穿钢丝在施工条件许可时,宜越早进行越好。穿线工作应严格按照设计图纸和国家施工及验收规范的要求,所使用的电线应为合格的产品,电线的型号和规格应符合设计要求,并根据以下规定选用电线的色标:1)相线的颜色色标规定为L1(U)相电线用黄色线,L2(V)相电线用绿色线,L3(W)相电线用红色线。2)零线(N)使用淡蓝色线,地线(PE)用黄绿线。穿线的电线一定要按上述规定分清电线的色标,给接线及校线维修等提供方便。管内穿线是用钢丝将其拉入管子内实现穿线目的的,为便于日后维修中查线及换线,电线的管内不允许有绞股现象,因此要边穿线边放线,消除电线的弯曲。同时,在穿线的过程中,要避免电线在管口直接磨擦,防止破坏电线的绝缘层。在管内穿线工作结束后,应立即进行校线和接线,校线和接线应同时进行。校线的方法有两种,一种是根据管子丙端的色标,
