收藏 分销(赏)

工程技术部管理制度讲课教案.doc

上传人:精*** 文档编号:3696015 上传时间:2024-07-14 格式:DOC 页数:6 大小:19KB
下载 相关 举报
工程技术部管理制度讲课教案.doc_第1页
第1页 / 共6页
工程技术部管理制度讲课教案.doc_第2页
第2页 / 共6页
工程技术部管理制度讲课教案.doc_第3页
第3页 / 共6页
工程技术部管理制度讲课教案.doc_第4页
第4页 / 共6页
工程技术部管理制度讲课教案.doc_第5页
第5页 / 共6页
点击查看更多>>
资源描述

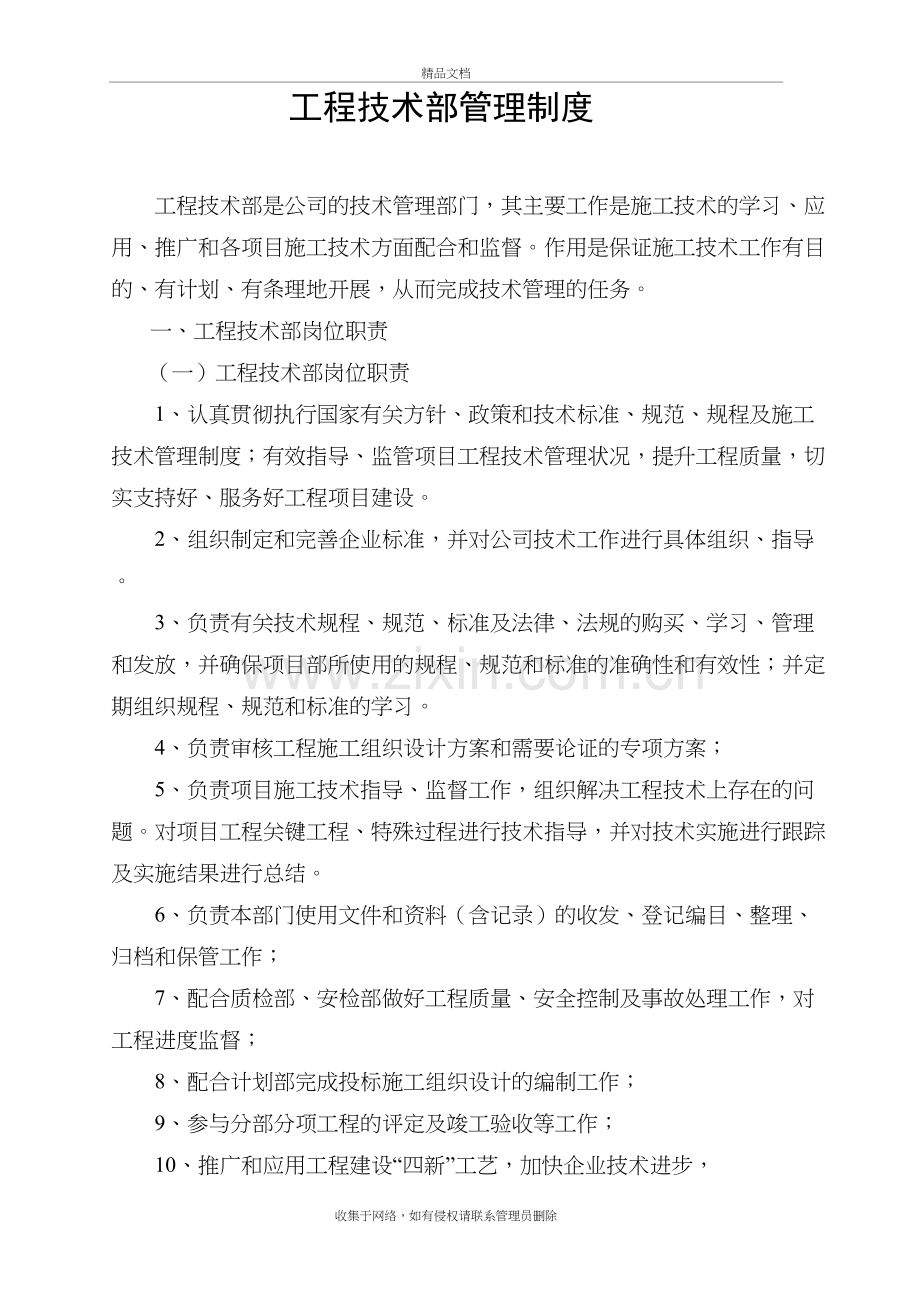

1、工程技术部管理制度精品文档工程技术部管理制度 工程技术部是公司的技术管理部门,其主要工作是施工技术的学习、应用、推广和各项目施工技术方面配合和监督。作用是保证施工技术工作有目的、有计划、有条理地开展,从而完成技术管理的任务。一、工程技术部岗位职责(一)工程技术部岗位职责1、认真贯彻执行国家有关方针、政策和技术标准、规范、规程及施工技术管理制度;有效指导、监管项目工程技术管理状况,提升工程质量,切实支持好、服务好工程项目建设。2、组织制定和完善企业标准,并对公司技术工作进行具体组织、指导。3、负责有关技术规程、规范、标准及法律、法规的购买、学习、管理和发放,并确保项目部所使用的规程、规范和标准的

2、准确性和有效性;并定期组织规程、规范和标准的学习。4、负责审核工程施工组织设计方案和需要论证的专项方案;5、负责项目施工技术指导、监督工作,组织解决工程技术上存在的问题。对项目工程关键工程、特殊过程进行技术指导,并对技术实施进行跟踪及实施结果进行总结。6、负责本部门使用文件和资料(含记录)的收发、登记编目、整理、归档和保管工作;7、配合质检部、安检部做好工程质量、安全控制及事故处理工作,对工程进度监督;8、配合计划部完成投标施工组织设计的编制工作;9、参与分部分项工程的评定及竣工验收等工作;10、推广和应用工程建设“四新”工艺,加快企业技术进步,(二)工程技术部部长岗位职责1、负责工程技术部全

3、面工作,落实部门岗位职责。2、负责对本部门工作人员的工作进行安排、检查和督促,确保本部门工作如期、顺利完成。 3、负责监督检查各项目技术管理和推广等工作。 4、参与有关重大质量事故的处理和工程质量的重大决策等工作。 5、组织对各项目施工技术推广、应用及落实的检查、复查等工作,制定相应的奖罚措施并落实。 6、负责向本科室工作人员传达上级有关文件、指示等工作。 7、负责与上级管理部门、市质监部门等相关科室沟通、协调工作,保证工程技术管理顺利进行。(三)工程技术部科员岗位职责1、在科长领导下,做好具体工作。 2、日常工作要积极、主动,及时、准确。 3、负责监督检查各项目施工技术管理和推广等工作。 4

4、、随时掌握各项目工程进展和施工技术情况,解决工程实施过程中存在的各类技术问题,对关键性的重大事件及时向有关领导汇报。 5、做好日常检查和定期检查的日程安排和资料整理工作,并根据有关制度、办法对各项目工程施工技术管理和落实情况进行检查,形成书面材料向有关领导汇报。 6、做好现场的技术服务工作,指导解决施工现场技术问题,跟踪技术方案、措施的实施并验证,实现持续改进;负责施工中遇到的技术问题与监理、设计的联系二、图纸审查和管理制度:(一)施工图纸会审是施工前的一项重要技术准备工作。会审前要认真熟悉图纸,对图中的疑难问题和差错,要分别作好记录,准备好会审意见,对于较复杂的大型工程,会审前由工程技术部组

5、织各专业进行预审,将问题汇总,并提出初步处理意见;(二)图纸会审工作由项目部技术负责人组织并主持,各专业技术人员参加。(三)图纸会审时决定的问题,由现场项目技术负责人填写图纸会审记录和工程洽商单。图纸会审记录要由建设单位、设计单位、监理单位、施工单位四方签字。会审记录填写要详细、准确,并注明参加会审的人员和时间。(四)必须提高图纸会审工作质量,最大限度地发现图纸中存在的问题,通过图纸会审应着重解决的问题,掌握设计意图和建设单位的要求,了解设计方案、技术措施贯彻国家规范标准情况;设计采用新技术、新工艺、新材料、新设备的情况,有无改进方面;工程结构是否安全可靠,装饰装修施工有无困难;设计图纸内容有

6、无错误,各专业之间有无矛盾等。三、技术交底制度:(一)技术交底是施工技术管理的重要一环,按技术管理程序,技术交底必须在图纸会审的基础上,单位工程或分部、分项工程施工前进行;(二)项目技术负责人会同栋号主管施工员,在施工前根据施工进度,按部位和操作项目,向各专业施工员及班组长进行交底。(三)交底内容:工程概况、施工部署、主要施工方法及关键性技术问题的解决方法和施工注意事项;对推广新技术、新工艺、新产品、新机具的要求;土建工程和安装工程的配合;技术安全措施,规范性和特殊要求的施工技术措施等;设计图纸(包括设计变更)的尺寸、标高、轴线、预留洞、预埋件等详细情况;施工方法、施工顺序、工序措接;质量标准

7、、安全技术措施、成品保护措施、新用材料的品种、规格、质量要求;上级领导对某些技术问题的批示和技术决定;其他应说明的问题 (四)技术交底主要以书面形式进行,填写统一的技术交底表格,并应由交底人、审核人及接受交底人签字。(五)技术交底资料是施工技术资料的重要内容,各专业技术交底材料分别由单位工程专业技术负责人收集整理,并按日期先后编成册,妥为保管。 四、施工组织设计制度:每项工程开工前必须编制施工组织设计以指导施工的全过程,处理好人、材、机、时间、施工工艺、质量与数量、专业与协作等施工要素及其之间的关系,以获取好的经济效益。(一) 施工组织设计的分类及主要内容施工组织设计按服务对象不同,大体可分为

8、三类:施工组织总设计,单位工程施工组织设计和施工方案。1、施工组织总设计适用于大中型建设项目、群体工程等。2、单位工程施工组织设计以单位工程为对象,是单位工程施工具体的指导性文件。3、对于采用新技术、新工艺、新材料和难度较大,技术较为复杂的分项工程,以及特殊部位和特殊条件下的单项工程,均需编制施工方案。施工方案是施工技术实施性专题设计,其内容必须包括:可行性和可靠性的分析、论证结果;材料、机具、设备、劳动力的投入计划;作业程序、条件、标准;经济技术指导的测算,质量等级和安全性能和预期评价,对不利影响因素的分析预测和相应的技术保证措施等。施工方案内容力求全面、详尽、具体,并同时提出施工管理的各种

9、保证体系建制。(二)施工组织设计的编制分工审批权限:施工组织设计、专项施工方案(需专家论证的方案)由项目技术负责人编制,公司工程技术部负责人审核,公司总工程师审批。(三)施工组织设计的编制时间要求:工程施工组织设计在接到图纸后15天内完成;施工组织设计视具体情况按期提交,原则不影响送标时间。(四)施工组织设计的实施管理:1、所有工程都必须施工设计或方案,否则不准开工;2、未经审批或审批手续不全的施工组织设计(方案),视为无效;3、工程开工前必须按编制分工逐级向下进行施工组织设计(方案)交底,同时进行对有关部门和专业人员的横向交底,并应有相应的交底记录; 4、加强实施全过程控制,分别对基础施工、结构施工和装修三个阶段,进行施工组织设计实施情况的中间检查,并且需做施工组织中间检查记录;5、施工组织设计一经批准,必须严格执行。实施过程中,任何部门和个人,都不得擅自改变,凡属施工组织设计内容变更和调整,都必须编制“施组调整(或补充)方案”,报原审批人批准后方可执行。6、工程完成时,必须及时原施工组织编制内容做出技术总结,并上报原审批人,做好施工组织设计评价和对编制人、实施单位考核的重要依据。 收集于网络,如有侵权请联系管理员删除

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 应用文书 > 规章制度

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
