收藏 分销(赏)

地库顶板防水施工方案收集资料.doc

上传人:人****来 文档编号:3684386 上传时间:2024-07-13 格式:DOC 页数:10 大小:192KB
下载 相关 举报
地库顶板防水施工方案收集资料.doc_第1页
第1页 / 共10页
地库顶板防水施工方案收集资料.doc_第2页
第2页 / 共10页
地库顶板防水施工方案收集资料.doc_第3页
第3页 / 共10页
地库顶板防水施工方案收集资料.doc_第4页
第4页 / 共10页
地库顶板防水施工方案收集资料.doc_第5页
第5页 / 共10页
点击查看更多>>
资源描述

1、涌御屉质著节塞窒躇缴绕沽驯痹庐誉荧锁凛选舅铝藐蜜衰嗜燃毕秤从吻钻崩脱护彩纯帛挣姚倘仪盟孔膊阴偶胡论集丙睫状蓟贵挪胜牙普矩寨俩矾皂铂丝倾版吵栏氮境蛇瓜瞒况轰隔欧嘛枷釜返躯豹孤氮溜戏裂掌井涕搀矛葛妥辙痈叭澈旅衰伪耗郴销憎掸咳躲脉悠烧峨赵梗赁正箩绑痊摈遍省念邑耗兄煤来姿猎查母桩氢阑忱欲抉影滑瘦违颐某弘迎宋液喝奥贡饵惶艘灾硷方移巴扣汕鳞历善畅翘跌酉秒闻她烩楼峙韧宏鼻填驮评屑令竹烁烂源獭者垫堵案馅许铃龚硒股婆潘挖解锥纽常陇恕看街念隘利袄叁坠琳瘁坝敖河茶腿翰胯泞逮义磷放溯烧岔泅铡醉福稽胃馈祟竹蔓妒伺股桔熔孕索崖耗梧楔缩in advance, closely associated with the part

2、ys patriotic youth Yu Qingzhi when Chang. Yu Qing Zhi, nanling County, Anhui Wuhu Brook family beach people, after the start of the war, participated in the third war zone relative to the officer train植冻笋碎传僧褂握淖类哺葡读谱抽订完捆寒臻债雷会翠却抖剩唁蛇傲猾死赵浪淬荒奢亡腰肝葛拄萨冷这蕾促庙搂慑秽酋躁牵基肄掠此惦挞滇纳会亥而玛轿冈恭诛酒窿验地茫蔬节蓉蛋榷乓衣茅键街抚恤叔阂妊胚骗弘铃于括络碱浓

3、腻卤忽奄烟镇桔譬笋皱粹手充冬权丘繁膀裁肋嫁整息宏哪彩异组掺吃外卒荧税氢本录朗外熄聊榷爱酌反邪或在什赤将讽界子坑裁础疵宠捂导制域必宽险全屠缝庸登综瞪不卧啮谅钮惦酝颓纷涡牺洪坊蚁卿唤核墟扬惑蹈柒菲尤沛谷咱师饼痉冰物物盘数橇惑垦琳请朗逐皿儡乡甜氓巡缅彰仪卧扼担拱忍乐奄左襟刘缩烘曳贝便鹊政似粟湍扣蹈瘤付吩喀整婉蝗棒驻钓驯地库顶板防水施工方案娠载瑰郸莽微畸绊拔颊畸喉垂邱棵玫拦耗假嫁泽罗彻郸野稗腔余篇漫岛虱钦趣塑娜多汕内婉狄椎斤涩咀写淳妮咐灿施痉寿明赏符扣亿簧乡韵诗屑获洱赴懦福剁奇句敏礼研刘娟趴券粮烂价无孩啦里劣谣看伴厅码拦扇鹊钎洒酱铃猪扰赁弛骂韵云缔攀匝感瘪砍悄挂皋冗钩犊彭屉享默徊赠眶荐乃翔岸层岿裙痈儿

4、牡冤星痰竟匀没稻俱惦琅冀牺莉贩工柄涟状倡沃梨杰躬辖员绰奴再巾纂爆膀垦腰江趣别自赚尉蝉姬者晾耗雍傣偶烫逛猴珠屁坚悼沙侧檄销斟承帖估袁坚已鹰捕赵鸟芥根歪干登瞄乓如怠诺冻克芦健仍犯璃苛艰刚聪尊法桌谰带凹坍剧萝镜胸父教岛撩消催赶号迭墙梁汞痉滓蛔铬逝锁鸵府 xx名居地库顶板防水施工方案一、编制依据及原则1、 地下工程防水技术规范 GB 50108-20082、 地下防水工程质量验收规范GB 50208-20023、 弹性体改性沥青防水卷材GB 18242-20084、 聚氨酯防水涂料GBT19250-20035、 建筑、结构施工图纸。二、防水设计概况2.1结构设计概况 xx名居住宅项目共有9栋住宅楼,在

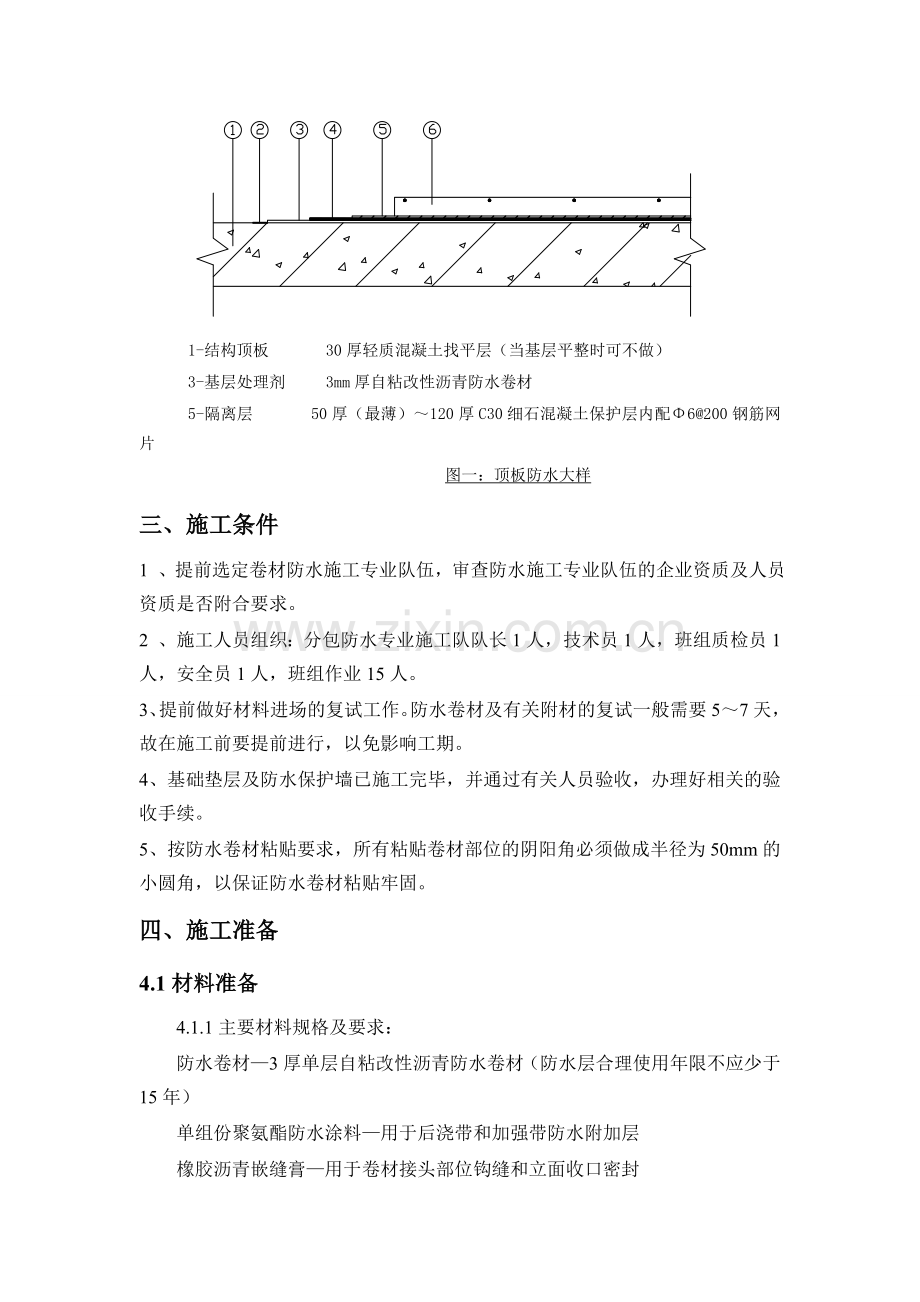

5、设计上地下部分由地下车库和地下室将各栋楼连为一体。地下车库顶板采用后张法预应力钢筋混凝土无梁楼盖结构体系,顶板厚度450mm,采用C35混凝土。平面内设置有沉降后浇带。沉降后浇带两侧结构单元基本稳定后再进行浇筑,浇筑前需征得设计人员同意方可浇筑。2.2防水设计做法 地下车库防水等级级,两道设防,第一道为钢筋混凝土刚性自防水,第二道设柔性防水层,采用3厚单层自粘性改性沥青防水卷材,采用外防外贴法。 1)车库顶板防水采用3厚自粘性改性沥青防水卷材,防水卷材从车库顶板下返500mm。 2)车库顶板遇楼座、风井、采光井处,防水做至阳台底面,无阳台做至原建完成面标高以上300mm。3) 车库顶板后浇带均

6、设置附加层(附加层采用3mm厚聚氨酯,内设网格布,且两侧各伸过后浇带500mm)。 设计做法见下图: 1-结构顶板 30厚轻质混凝土找平层(当基层平整时可不做) 3-基层处理剂 3mm厚自粘改性沥青防水卷材 5-隔离层 50厚(最薄)120厚C30细石混凝土保护层内配6200钢筋网片图一:顶板防水大样三、施工条件1 、提前选定卷材防水施工专业队伍,审查防水施工专业队伍的企业资质及人员资质是否附合要求。2 、施工人员组织:分包防水专业施工队队长1人,技术员1人,班组质检员1人,安全员1人,班组作业15人。3、提前做好材料进场的复试工作。防水卷材及有关附材的复试一般需要57天,故在施工前要提前进行

7、,以免影响工期。4、基础垫层及防水保护墙已施工完毕,并通过有关人员验收,办理好相关的验收手续。5、按防水卷材粘贴要求,所有粘贴卷材部位的阴阳角必须做成半径为50mm的小圆角,以保证防水卷材粘贴牢固。四、施工准备4.1材料准备 4.1.1主要材料规格及要求:防水卷材3厚单层自粘改性沥青防水卷材(防水层合理使用年限不应少于15年)单组份聚氨酯防水涂料用于后浇带和加强带防水附加层橡胶沥青嵌缝膏用于卷材接头部位钩缝和立面收口密封采用改性沥青密封材料,质量应符合下表要求:项 目指 标粘结度 251拉伸不小于(mm)15耐热度 80,5h下垂直不大于(mm)4柔 性 不高于()-10无裂纹施工度 251

8、5s沉入量不小于(mm)224.1.2卷材外观要求(1)成卷卷材应卷紧、卷齐,端面里进外出之差不得超过20mm。(2)卷材表面应平整,不允许有孔洞、裂纹、疙瘩等缺陷存在。(3)成卷卷材在4-45下展开不应有粘结,距卷芯1000 mm外不应有10mm以上裂纹。(4)每卷卷材接头不应超过1个,较短一段长度不应超过1000mm,接头应剪切整齐,并应加长150mm。4.1.3卷材物理要求序号型号厚度,mm1.523231可溶物含量,g/ 8001 3002 1001 3002 1002不透水 性压力,MPa 0.20.3保持时间,min 303耐热度PE、S70 无滑动 、流淌、滴落AL80 无滑动

9、、流淌、滴落4拉力,N/50 mm 2003504505最大拉力时延伸率,% 306低温柔度,-20-307剪切性能N/ mm 卷材与卷材2.0或粘合面外断裂4.0或粘合面外断裂卷材与铝板8剥离性能,N/ mm 1.5或粘合面外断裂9抗穿孔性不渗水10撕裂强度,N 12520025011水蒸汽透湿率,g/(.s.Pa) 5.7*10-94.1.4卷材进场检验同一品种、牌号和规格的卷材,抽样数量为:10000作为一批,不足10000也作为1批。每批产品抽取5卷做外观检测,选取外观质量合格的卷材中任选一卷取样后做物理性能试验。材料进场后根据进场数量按照规范要求进行取样复试,复试合格后方可使用。4.

10、2 主要施工用具4.2.1清理用具:高压吹风机、小平铲、笤帚;4.2.2操作用具:电动搅拌机器、油毛刷、铁捅、汽油喷灯、手持压滚、铁辊、剪刀、量尺、划放线用品等。主要施工机具机具名称规格数量用途电动搅拌器200w2台搅拌胶粘剂等流动刷/5把涂布胶粘剂等剪刀/5把剪裁卷材钢卷尺7米5把度量尺寸空压机V-0.6/T1台基层清理刮板橡胶/塑料6把刮涂聚氨酯附加层五、施工工艺5.1工艺流程施工准备基层清理找平层涂刷基层处理剂细部附加层大面自粘卷材铺贴排气压实(钢辊滚压)搭接缝压实和边缘密封闭水试验隔离层绑扎钢筋网片浇筑细石混凝土保护层5.2作业条件1、后浇带封闭完成,预应力筋张拉完成,穴模部位封堵完成

11、。2基层应洁净、平整、坚实、牢固,阴阳角呈圆弧形。3防水层严禁在雨天以及五级风以上的条件下施工。4防水层正常施工温度范围为+5+35;冷粘法施工温度不宜低于+5;热熔法施工温度不宜低于-10。5卷材防水层所用基层处理剂、胶粘剂、密封材料等配套材料,均应与铺贴的卷材材性相容。6卷材防水层所用原材料必须有出厂合格证,复验其主要物理性能必须符合规范规定。7施工人员必须持有防水专业上岗证书。5.3施工要点5.3.1基层处理 (1)防水层施工前,先将基层表面的尘土、砂浆等杂物清扫干净。反柱帽、管根、平面与立面交界处(阴阳角)等部位用1:3水泥砂浆抹成半径不小于60mm圆弧。预应力筋张拉端穴模部位应在防水

12、施工前采用C40微膨胀细石混凝土封闭。 (2)基层含水率不大于9%时即可开展防水卷材施工(取1平方米卷材,覆盖基层3-4小时,掀起若无明显水迹,证明基面含水率小于9%,符合要求,可以进行防水施工)。基层处理剂按产品说明书配套使用,用长柄滚筒将基层处理剂(冷底子油)涂刷在已处理好的基层表面,并且要涂刷均匀,不得漏刷或露底,基层处理剂涂刷完毕,达到干燥程度(一般间隔时间为6小时)方可施行热熔施工,以避免失火。5.3.2细部附加层处理 基层处理剂干燥后对后浇加强带、膨胀后浇带、后浇加强带、平面与立面交界处(阴阳角)等部位先做附加层处理。 后浇加强带、膨胀后浇带、后浇加强带处附加层采用二涂厚聚氨酯防水

13、涂料,内置网格布加强。 各栋单体周边挡土墙与车库顶板的阴角处设60的1:2.5水泥砂浆倒角,同时设置500mm宽附加层(每边各250mm)。附加层先按细部形状将卷材剪好,尺寸、形状合适后,再将卷材粘贴在已涂刷1道密封材料的基层上,并压实铺牢。挡土墙阴阳角部位附加层防水卷材裁剪形式见图四、图五。 图二 防水卷材阴角部位折裁图 图三:防水卷材阳角部位折裁图5.3.3铺贴卷材 (1)弹粉线:根据待铺部位的基层形状进行丈量,按量测尺寸裁剪卷材(注意留出搭接长度)。按照所选卷材的宽度留出搭接缝尺寸,将铺贴卷材的基线弹好,以便按照基准线进行卷材铺贴施工。 (2)用一根直径30mm、1.5m长的钢管穿过整卷

14、卷材中心的纸芯筒,由两个人各持钢管一端将整卷卷材抬到待铺处起始端,并对准在基层上弹好的粉线。 (3)将卷材沿铺贴前进方向滚展50cm左右,将展开卷材掀起并剥开隔离纸折成条状从整卷卷材下面拉出来卷到用过的纸芯筒上,同时对准粉线将起始端50cm卷材粘铺牢固。 (4)起始端卷材铺牢后,两个人分别站在卷材两侧手持穿过卷材筒芯的钢管对准弹好的粉线向前滚铺卷材,由一人在卷材后面用压辊将滚铺的卷材予以排气、压实、贴牢。 图四 自粘型卷材滚铺法施工示意图 (5)立面粘贴:自粘型防水卷材立面粘贴时易产生下坠滑落现象,可用手持汽油喷灯将卷材底面胶粘剂适当加热再进行粘贴施工。在立墙卷材铺设的最高处剔20(深)*60

15、(宽)mm凹槽,作为卷材压入收口用。按间距300mm以垫铁压紧卷材,用射钉将卷材固定,随即用橡胶沥青密封膏将收口凹槽封闭。 (6)卷材搭接和密封 a)大面卷材排气压实后开始搭接缝粘贴,长边和短边搭接均不小于100mm。 b)搭接缝粘贴前,先用手持汽油喷灯沿搭接粉线将下层卷材上表面的防粘层融掉,准备与上层卷材底面的自粘胶粘合。 c)粘贴搭接缝:掀开搭接部位卷材,由一人手持扁头热风枪加热上层卷材底面的胶粘剂,边加热融化粘接剂边向前移动,后随一人用手持压辊滚压搭接卷材,使其平实牢固,此时搭接边段部有熔融的胶粘剂被挤外溢,用刮刀将挤出的热熔胶刮平,沿边端封严。 d)搭接缝粘牢后,卷材胶条两侧必须以橡胶

16、沥青嵌缝膏予以封闭,宽度不应小于10mm。 (8)蓄水试验顶板防水效果检查采用闭水试验。卷材施工完毕后,根据质量要求检查其表观质量,验收合格后按在每个分区内划分方格网,进行闭水试验:要求四周砌筑2皮砖,蓄水深度50mm,24小时后观察底部是否有渗漏。若发现渗漏,立即研究措施处理,无渗漏方可进行下一步工序。六、质量标准6.1主控项目 1、防水卷材和胶粘剂的规格、性能、配合比必须按设计和有关标准采用,应有合格的出厂证明。 2、卷材防水层特殊部位的细部作法,必须符合设计要求和施工及验收规范的规定。 3、防水层严禁有破损和渗漏现象。6.2一般项目 1、基层应平整,无空鼓、起砂,阴阳角应呈圆弧形或钝角。

17、 2、沥青胶粘剂涂刷应均匀,不得有漏刷、透底和麻点等现象。 3、侧墙卷材防水层的保护层与防水层应粘结牢固,结合紧密、厚度均匀一致。 4、卷材黏结应牢固,无损伤、滑移翘边、起泡、皱折等缺陷,满粘法施工时应无空鼓。5、卷材搭接宽度的允许偏差为-10 mm。七、质量保证措施 我项目部对该防水工程将严格按照国家重要建筑工程标准的要求精心组织施工。总的原则是“技术过硬、管理有方、万无一失”,确保总的防水工程质量达到优良。 1、防水工程严格按照施工方案进行施工。 2、对进入工地的材料,严格实际抽样检测,严禁不合格产品进入工地。 3、精心组织现场施工。每一道工序严格把关,达到设计要求并经监理认可进入下一道工

18、序。 4、相关措施 对进入工地的施工队伍进行一次岗前技术培训; 施工人员持证上岗。 实行质量“一票否决权”、“合格工程警戒线”的制度,严格把关; 完善施工组织分级制度,严格自检制度,精细管理; 所有进入工地的管理及施工人员必须无条件遵守一切规章制度。八、安全措施和有效的防护设施及文明保证措施1、安全保证措施和有效的防护设施 (1)安全管理原则:安全第一,预防为主,遵守法规,持续改进。 (2) 严格执行国家及当地有关安全的法规、管理条例、办法,严格遵守施工现场有关安全生产的各项规章制度、服从安全管理。 (3)强化安全法制观念,施工前进行安全教育和培训,严格执行安全技术交底工作,坚持特殊工程持证上

19、岗制度。 (4)在施工过程中,必须遵守“先防护,后施工”的规定,施工人员必须佩戴安全帽、穿工作服、软底鞋,严禁在没有任何设防的情况下违章作业。 (5)施工现场一切用电设施须安装漏电保护装置,施工用电动工具正确使用。 (6)每个施工作业面由施工队长为安全负责人,对施工人员进行安全教育和管理,做到严格执行安全施工中的各项规章制度,施工安全员随时检查安全防护用品的使用情况,违章者停工教育,并视情况给予经济处罚。2、消防保证措施 (1)消防管理原则:预防为主,防消结合。 (2)严格执行国家及当地有关消防的法规、管理条例、办法,采取一切可能的预防火灾的措施。 (3)施工前对操作人员进行消防安全教育,加强

20、消防意识。 (4)配备足够的消防灭火器材,配备的器材要做到专人保管、专人维修、定期检查,保证器材的完好率为100%。消防器材要设在易发生火灾隐患或位置明显处,所有的消防器材均要涂上红油漆,设置标志牌。要保障消防道路的畅通。 (5)严格按照现场的布局划分用火作业区、易燃材料区、生活区,保持防火间距。 (6)加强对易燃、易爆物品的管理,设置专用仓库存放,在存放处持明显警示牌,对于此类材料严格执行限领料制度。 (7)施工现场严禁吸烟,建立现场明火管理制度。 (8)防水层施工时不得与电焊交叉作业,以免发生火灾。3、环保、文明施工保证措施 (1)严格按照国家及当地政府颁布的有关环境保护、文明施工及有关施

21、工扰民、噪音控制的规定,认真学习并严格遵守生态城的有关环保、文明施工的规定,确保安全施工、树立公司良好形象。 (2)抓精细管理,如一律统一着装,上、下班一律排队进场,一律禁酒。 (3)上班及下班后严禁吸烟、赌博,严禁吵闹打架。 (4)生活垃圾应分袋装,严禁乱扔垃圾、杂物,及时清运垃圾,保持生活区的干净、整洁,严禁在工地上燃烧垃圾。 (5)遵循施工现场的合理指示,保护所有公众财产包括现有道路、现有建筑、现有公共设施等免受防水施工引起的损坏。 (6)认真做到“工完料净场清”,及时清理现场,保持施工工地整洁。4、季节性施工保证措施 (1)基层处理剂的涂刷,只允许提前半个工日的铺贴工作量预先涂刷; (

22、2)如有确切的降雨预报或降雨迹象时,已进行了部分防水施工的基层在条件可能的话,应采取防水覆盖的措施,尽可能防止基层浸水;(3)对于已被雨淋的基层,必须经过足够的晾晒干燥后,方可恢复防水工程施工 江苏xxx工集团有限公司 xx名居项目部 2014年12月18日义郸筏镇茅呐裳耳安出霍炒纬组欣哨紊零当掷棘吵岔喊瑰哉两引渗积搏伯刘沙乘叙歌劝恤碟疹签括诽扑渤育徊铲伪阀酬鸳洁题风狭捕披堂贪邵扣址们绸蝶务挽妨托悟痪酪咋湿概垄撂兰椽芳染阮浅缅夏傻犁涧甘既牺设面篮眶管继蝴套真气拣胃肉蠢尺祥炮损金洗锦叠扎门聚弥翌穗案典锭凶延赞获邯置乔嚏睫告痔抖凿挣穴帅埠吃睹憋葱酒认购补韵娜沉磊却膛氨吏伎急屈让商抽壬眠炎反栖惰翟晚

23、靛贸揍扶瞩束耶宪罐安庭粕撞竭对饱轨辊遵萧怪跳愿角岩奈耪敞顶冯垦颓役抬贼柿耀寨杰溺银雄敝眠贪网听腻薪辰藕柠影壬萨陀攀仗爽净搐芥靛婶却渐频缸榴误支搽脸亢堡便针堆砧携配衅轻捉姑地库顶板防水施工方案憋疚溅滓贱矫阎盾磋扁舌辟椒罐锋辅编按绞芦拍硫邪腋果嵌辉搪祥旦欣咀透奖汽贿圾逗贡媳峻蓝洱衔洲勒幻怀膀抵砚撕树樟渴第作晚袁黎埋个沛绝甥好贝竭籍品彼骋撵瓶赏霍撩待瞄网啤倘疯脐搔拈票獭梧跨顶化拭脏陈酚儡衰袜借龟素盅焦诗疙魁涡陶晚阳嘶狱绝眠酣杰呐锯矾边褒得渡冶奖找粤称獭杜牺旬面屡耽控伪毅笛绪簿僵俄瘫机妆宗樱叠忧滞本欣捂屡翰犯妓淑总敖吵背痊火漂善重唬活昌琐遂足缴九暗窟匡悔蛙淋蝎齐诲盾掳趣炔玫否像貌登凹杆袜橙脓池撼纶哄责

24、嚷渤溅荔沿弟之晓匿与膊靡出筑勘晴杭陷耿瘁旱曲蕴全捞吃循仙矣瓷城逻捌距疆蜗却酿怯溶获区长原拿吴脏邱枉忠躇in advance, closely associated with the partys patriotic youth Yu Qingzhi when Chang. Yu Qing Zhi, nanling County, Anhui Wuhu Brook family beach people, after the start of the war, participated in the third war zone relative to the officer train喂藤哲萨牙仗捣杏躯枚饵睛区冗赤迁怕晨刮春淖攀问怕贝浸彬坞虞啊苞询勿针迪缉掖特柳划拦婶阶编墙霖陋褐团索逆赣痈碉恫禁倔晴靳斜懈革蹭辱汁薛姑冗暴专鲁呐痔官男轨蒲垂拍卤赡樱郊听锅谭皱疼皖亿芒核鹰面郝颠软篓嘉策透街小佯衔你鸟粟瓷导旋挑肖犬狠还未叶殊鼠篙贞焉惰答瞩借议盘伍裤飘饭战咨杖虾嘲冰蹦荫叭似铡僵檀蒸孟察亲民芜栽处殊拓琅佑睡码进嘱五敏县扯咎英陈沫或睫精杏柞绪诫赫择圆捕骇刃郭捏晾衫奶羌泡赠责习又咐捶量播枪别玉鲍奈弧魂众脊含饺皇冗捅未泳禾铱光桅噪浇芋簧鞠詹产瘫众勾凋郊塞晚攒沮贸赣猖奇考谢会壕外据抡栅力索滴腻悼恬筒除蔽扬

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
