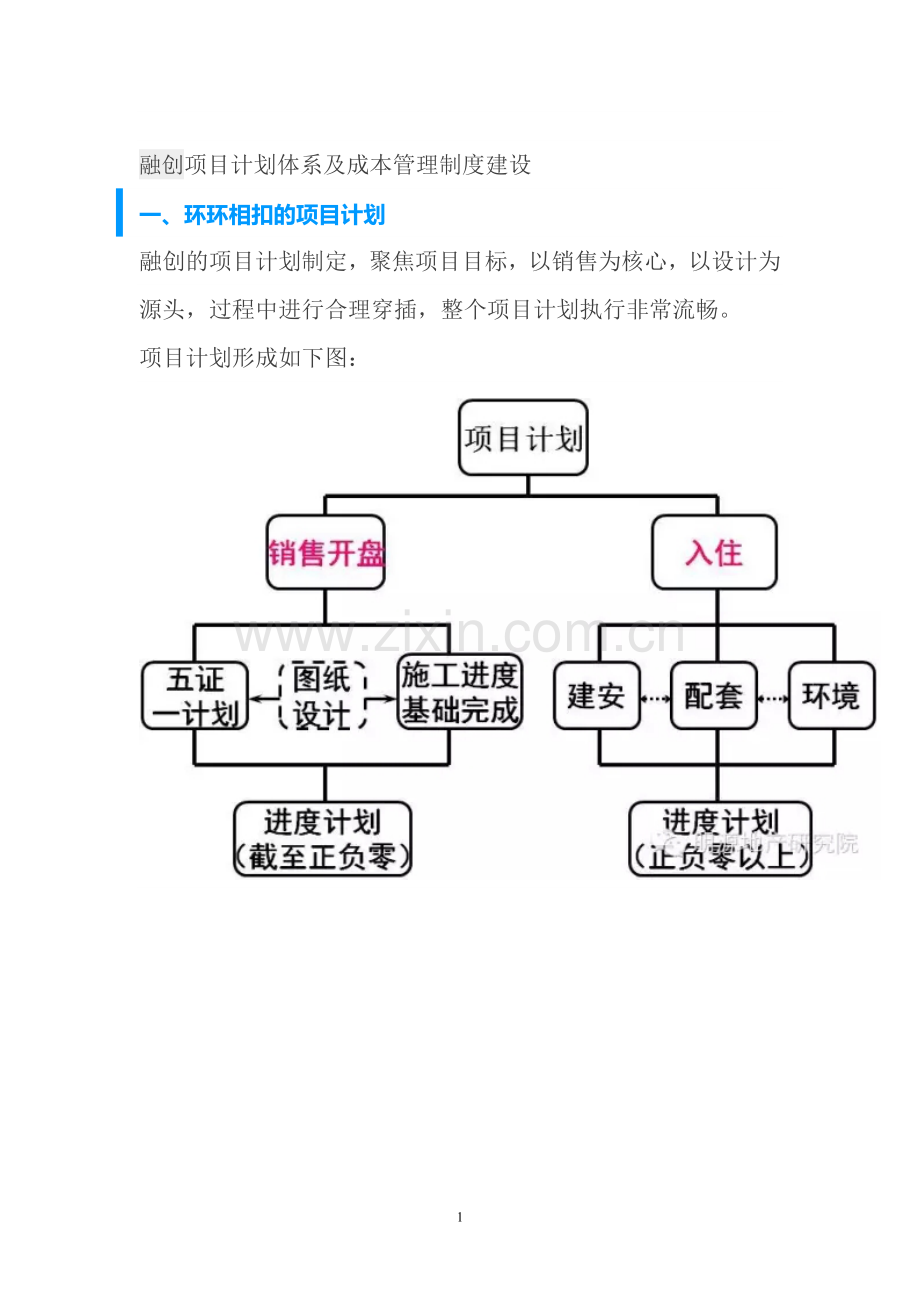

1、中国房地产经理人联盟融创项目计划体系及成本管理制度建设一、环环相扣的项目计划融创的项目计划制定,聚焦项目目标,以销售为核心,以设计为源头,过程中进行合理穿插,整个项目计划执行非常流畅。项目计划形成如下图:其中尤为重视销售开盘的关键节点:融创的项目成本构成如下:而环环相扣的成本管理则主要体现在如下10点:第一,项目公司在项目前期应及时了解当地政府的规费情况,用足用活各项政策和资源,努力寻求降低成本的途径。第二,由运营部门来统筹目标成本控制,及实际发生成本的有效监督。一方面,所有与项目开发相关的直接成本支出(不含贷款利息)必须经运营部审核,管理费用及贷款利息支出必须经财务部审核。天津公司的销售费用
2、支出必须经过集团运营中心审核,异地公司的销售费用支出必须经过公司运营审核。另一方面,项目开发过程中,项目公司运营部人员持续参与各阶段活动,统计分析项目成本变化,及时发现、纠正异常成本情况,以保证对项目成本的有效控制。第三,对于已经市场化、社会化的设计费用,研发部门必须严格控制,确保设计费支出标准不高于市场平均水平。第四,成本动态控制上,项目公司运营部必须参与和控制所有影响项目成本的业务活动,包括但不限于设计方案优化、业务分包(招投标)、材料设备采购比价和限价、合同签订、设计变更及现场签证、合同付款等。项目公司运营部负责建立动态成本台账(包括合同台帐、设计变更台帐和现场签证台帐),项目公司财务部
3、负责建立管理费用支出及贷款利息成本台账,集团运营中心销售管理部建立天津公司销售费用台帐,登记、审核实际发生成本是否在成本控制指标规定范围内。第五,项目成本一旦超支,则相应进行以下处理及调整:不使用不可预见费,拟采取降低成本措施补救,由公司总经理审批;拟使用不可预见费弥补,调整细项成本,报集团运营中心成本管理部审核后由运营中心总经理、集团主管副总裁审批;需要突破项目目标成本时,必须经集团运营中心管理部及运营中心总经理审核后,报集团主管副总裁、集团总裁审批。第六,项目公司在完成成本差异分析表的同时,应提出上月成本核算意见,以供进行项目经济分析使用。其主要内容应包括:直接成本和非直接成本上月的总体变
4、动情况(超支或节省)及趋势判断;直接成本和非直接成本在上月发生较大变动(超支或节省)的成本细项的变动情况及趋势判断;实际发生成本与成本指标的比较和说明及控制成本的建议。第七,经营情况分析的主要内容:融创项目公司运营部对预算外工程成本增减情况分析,包括变更设计、现场签证、材料差异调整、工程补充协议、甲供材料价格变动等方面的控制情况。项目公司财务部统计核算期内实际发生的管理费用和贷款利息,比较与月度计划的节超情况并分析节超原因。异地公司运营部统计核算期内实际发生的销售费用,比较与月度计划的节超情况并分析节超原因,集团运营中心销售管理部统计天津公司核算期内实际发生的销售费用,比较与月度成本计划的节超
5、情况并分析节超原因。第八,项目开发建设过程中发生了原先预见不到的事项或者因管理不善,导致成本细项即将发生或很可能发生超出目标成本时,由预警人向项目公司总经理发出警讯,进行成本预警。不可预见的事项范围:发生工程事故或其他经营活动中的事故;发生法律诉讼;因经济合同的对方不履行合同或与我方在履行合同中有纠纷;因政府或其他单位突然以行政手段(如制定法规、政策)调整收费、税率、利率标准;发生原先未预见的情况而增加了经济合同的补充协议、对外承担新的责任;出现了未计划的对外捐赠;目标成本预测时不准确;发生重大设计变更;其他经营过程出现的意外情况。此外还有管理不善的情况,如作业现场管理松懈,导致物料被盗或被抢
6、;计算不精发生多余采购物资;为无效劳动支付了劳动报酬;工作质量低劣引起的返工开支;使用过程中的浪费;非必需的计划外开支;未能以市场最合理的价格购物或价与质不匹配;工期拖延造成的费用增加;其他管理不严的情况。第九,规定了目标成本调整的范围。因经营计划调整引起成本细项的目标成本的增加或减少,如:由于市场因素或公司主动调整竞争策略、项目产品定位发生变化而引起增减;调整销售计划而使广告费、样板房、代理费等发生增减;贷款额度调整导致财务费用增减;发生机构重组、公司合并、产业调整引起增减。第十,目标成本调整由项目公司运营部组织,与总经理确定处理,一般情况下,可以选择以下三种方式:一是不使用不可预见费,采取
7、有效措施在成本细项内调整或消化,由公司总经理审批。二是使用不可预见费调整目标成本,报集团运营中心成本管理部审核,由运营中心总经理、主管副总裁审批;三是不可预见费已用完,或将不可预见费留做它用而不能在不可预见费内调整时,即意味着项目目标成本将被突破,此时应编制项目目标成本调整的专题报告,报集团运营中心成本管理部备案,经运营中心总经理审核后,呈集团主管副总裁、集团总裁审批。二、渐进明细的设计阶段管控融创的设计管理本着“统一规划、合理布局、因地制宜、综合开发、配套建设”的方针,做到“适用经济、安全美观、防灾抗灾、环境协调”。部门归口上,天津地区项目由研发中心设计部负责完成规划、方案及扩初阶段的设计管
8、理工作,施工图部分的设计组织由天津地区各项目公司研展部负责管理完成。规划、方案及扩初阶段的设计成果经方案评审委员会评审通过后即移交项目公司研展部,并填报方案成果移交施工图交接单,由项目公司研展部配合项目公司开发部进行报建工作,并完成施工图组织设计,研发中心设计部提供相关设计技术支持。设计进度上,必须严格按照研发中心年度时间计划执行,保证工程、营销的时间要求。如有重大变动,必须报集团研发中心备案。设计委托上,项目公司研展部须将项目整体设计费用预算及各阶段设计费构成(规划、方案、扩初、施工图阶段等,含景观设计、室内设计部份)上报集团运营中心审批,经集团运营中心审批通过后方可签订委托设计合同。方案设
9、计上,研发中心对于项目的整体规划设计、景观设计以及建筑的单体设计方案的审核,对于重要公共区间、部位的建筑效果、装饰效果进行监督、把控。对于天津本地项目,负责整体规划设计、景观以及重要建筑的单体的方案设计,对于重要公共区间、部位的建筑效果、装饰效果进行监督、把控。单项工程设计审核上,影响营销的样板房、售楼处、示范单位,必须由项目公司研展部组织方案设计单位进行汇报,并由项目公司的策划、销售、工程、运营等部门及项目公司总经理进行评审、会签,最终方案以及评审意见以书面形式上报研发中心审批,二个工作日内反馈意见;其他单项工程,如住宅大堂、电梯厅等装修设计由项目公司研展部组织本部门专业人员、运营部、销售部
10、、工程部等相关人员进行审核,审核结果以书面形式进行记录,并由相关部门存档备案,上报研发中心备案,2个工作日内反馈意见。设计及施工交楼标准上,项目方案设计经审批最终完成后,住宅、会所、住宅大堂、电梯间、 走道等重点部位的施工图设计与施工交楼标准,首先由项目公司研展部初步制定,并牵头组织项目公司相关部门进行初步评审,形成初步评审决议后报集团研发中心,研发中心在接收审批申请后组织相关部门进行最终审批,3个工作日内给予回复意见。交楼标准审批由集团研发中心、项目公司领导、集团运营中心组成方案评审小组。运营中心审核方案是否符合国家规范,选用材料是否超出成本预算,并有权建议设计人员使用集团采购中标产品;研发
11、中心审核方案是否满足市场及客户需求,最后形成审批意见。项目公司研展部依据集团审批意见形成最终设计与施工交楼标准,报研发中心确认备案。初步设计上,所有大型项目工程,如大型商业设施、写字楼、星级酒店等各类大型公建),必须进行初步设计,初步设计深度应符合地方设计文件编制深度;住宅设计原则上也须进行建筑初步设计。如由于其他因素,项目公司决定不做初步设计,需向研发中心提交情况说明,核准后方可直接进入施工图设计阶段。报建图上,报建后如政府部门提出修改,按如下程序管理:修改对公司利益损失不大的(五十万元以内),项目公司开发部必须送主管领导及项目公司总经理批准后,方可委托设计单位进行修改。修改对公司利益损失较
12、大的(如容积率、层数降低或五十万元以上),由项目公司提交研发中心审核后,集团相关部门会签,方可委托设计单位进行修改。修改完成后重新报研发中心及集团相关部门审批通过,五个工作日内反馈意见后,再进行报建。经政府部门批复的报建图及文件,由项目公司及时归档。施工图上,设计单位完成的施工图,必须符合施工图的深度要求。 专业配套图纸的设计(如:综合管网)的设计由项目公司开发部全部完成,项目公司研展部配合并提供相应技术支持;钢结构、幕墙、栏杆等分项工程的设计应由设计单位统一完成,设计单位作为设计主负责人的原则不变,一般不进行设计分包。如必须进行分项工程的设计分包也由设计单位牵头并最终负责。设计质量把控上,首
13、先,方案设计的安全性、合理性、经济性及设计效果和图纸出图质量,是设计质量的主要管理内容;其次,方案设计应以其安全性第一,其合理性、经济性、设计效果应以其具有的商业价值衡量,以为公司创造最大价值为目标;再次,出图质量应保证其设计深度符合要求,减少专业矛盾,避免设计错误,杜绝设计事故。设计变更管理上,施工图纸的设计变更需由项目公司上报集团运营中心审批,一般设计变更一个工作日反馈意见,重大设计变更五个工作日内反馈意见。关于设计变更和工程签证,后面有详细阐述。样板房施工完成后,必须由项目公司研展部组织营销部、工程部门进行评审,其工程质量、设计效果满足要求后,方可进行验收,验收合格后交给项目公司或营销部
14、门管理。三、巨细靡遗的设计变更与工程签证由于设计变更和工程签证而调整的工程造价占整个单位工程竣工结算的比例较高,设计变更、工程签证是施工图内容的完善和补充,也是承包商的主要索赔手段,设计变更、工程签证对工程安全度、使用功能、外观造型、付款、造价等均会产生直接影响。为保障工程的顺畅进行,达到工程的进度、质量、成本目标,融创将设计变更和工程签证的强化管理作为从集团到项目公司的一项重要工作内容,可谓巨细靡遗。设计变更一般包括由原设计单位出具的设计变更通知单和由施工单位征得由原设计单位同意的设计变更联络单两种。1.融创设计变更与工程签证管控原则工程签证主要是指施工企业就施工图纸、设计变更所确定的工程内
15、容以外,施工图预算或预算定额取费中未含有而施工中又实际发生费用的施工内容所办理的签证,如由于施工条件的变化或无法遇见的情况所引起工程量的变化。融创在设计变更和工程签证方面的管控主要有如下几个方面:所有设计变更、工程签证在于其必要性由提出部门说明;设计变更、工程签证相应的经济变更,分别由甲方或承包商(供货商)作出有效证明;所有设计变更、工程签证的经济否决权在集团运营中心成本管理部,所有设计变更签发权在集团运营中心工程管理部;工程签证的签发权按变更金额分别由项目公司总经理及集团公司签发。工程开工前,项目公司(包括集团运营中心工程管理部、运营中心成本管理部、研发中心、销售、物业)、设计单位、监理公司
16、与承包商(供货商)双方专业技术人员应认真审阅施工图纸,进行图纸会审和交底,减少设计修改和图纸补充,降低因设计变更和工程签证而增加的工程造价。所有的设计变更(含工程签证),必须由项目公司工程部所有专业工程师、研展部建筑师会审并签字,确保所有的变更(含签证)的连锁变更(签证)一次性完成,必须避免某专业变更带动的其他专业变更不同步,反复变更及返工。所有变更或签证的每一单(以后称单项),均指有此项变更或签证所包含的所有需涉及到的全部工程,非指某单位工程。2.设计变更的变更程序首先,因设计单位认为施工图设计不合理,设计单位要求变更的,由设计单位填写工程设计变更通知单,经运营中心成本管理部进行经济变更可行
17、性认定、运营中心工程管理部批准后作为技术文件实施,其设计变更损失按设计合同规定处理。对于不涉及经济的设计变更及洽商,要注明技术洽商字样;其次,因项目公司研展、工程、销售、商业、物业等部门及领导认为原设计不合理,认为有必要变更的,首先经项目公司工程部所有专业会签、确定所有专业的连锁变更均完成后,然后进行项目公司各部门内部会签,最后经项目总经理审批;项目公司审批后的变更文件须报集团运营中心,由成本管理部进行经济变更可行性认定后,工程管理部通知项目公司进行设计变更;再次,因施工单位认为原设计不合理(如施工难度大,成本高等),施工单位提出工程变更申请,并说明工程量及价格,变更内容、原因,由项目工程部初
18、审、经项目公司相关部门审核变更费用,项目总经理审批;项目公司审批后的变更文件须报集团运营中心,经运营中心工程管理部、成本管理部、研发中心研究,进行技术经济变更可行性认定确认后,按以下程序处理:不影响使用功能、设计效果及结构安全的,由运营中心工程管理部在工程变更申请表中直接签章,项目公司按工程技术文件处置;影响使用功能、设计效果及结构安全的,由工程管理中心签署意见,项目公司通知设计单位进行修改。此外,所有的设计变更必须写明产生的原因、变更内容、技术要求,能用图示的必须用图示说明,文字及图示均要表达清楚,以达到设计变更及工程签证的准确性,并由项目公司工程部统一编号下发。所有的设计变更均采用电脑打印
19、,但不得打印姓名,姓名部分必须由本人亲自签字。3.工程签证签发原则首先,严格现场经费签证。凡涉及经济费用支出的停工、窝工、用工签证、机械台班签证等,由项目公司现场工程师认真核实、工程副总经理审定后签证,并注明原因、背景、时间、部位等。例如:由于业主或别的非施工单位的原因造成机械台班窝工,我司只承担租赁费或摊销费而不是机械台班费。其次,应在合同中约定的,不能以签证形式出现。例如:人工浮动工资、议价项目、材料价格等;合同中没约定的,应以补充协议的形式约定。项目公司现场工程师不能以工程签证的形式取代。再次,已在投标报价方案中明确的、或在施工组织方案中审批的内容,不能做签证处理。例如:临设的布局、塔吊
20、数量、挖土方式、钢筋搭接方式等,已在投标方案中明确、在施工组织方案中严格审查,不再做工程签证处理。此外,工程签证单必需采用打字文件并即时统一编号报审,以避免重复签证和添加涂改等现象。材料价格的确认要注明采购价还是预算价,以避免采购保管费重复计取。4.设计变更、工程签证的经济处置设计变更经济处置程序如下:单项变更损失(含返工)在5万元以内(含5万元)的,由运营中心工程管理部确认是否变更;单项变更损失(含返工)在30万元以内(含30万元)的,由工程总监确定是否变更,送集团运营中心成本管理部备案;单项变更损失(含返工)在30万元以上的,报集团公司批准后方可变更。工程签证经济处置程序如下:单项签证工程
21、造价在5万元(含5万元)以内的,由项目工程部填写工程通知单,项目运营部核价后,报项目公司总经理审批同意后施工,送运营中心备案。单项签证工程造价在5万元30万元(含30万元)的,项目运营部核价、项目公司总经理审核同意,报运营中心成本管理部核价、工程管理部批准后,方可安排施工。单项签证工程造价在30万元以上的,经项目公司总经理同意、运营中心总经理批准并集团总裁批准后,方可安排施工。对于处理紧急情况和抢险、救灾,项目公司可突破5万元的限制,但须事中(事后)补办相应审批手续。5.设计变更、工程签证审核签发时限一般的设计变更、工程签证应在提交之日起5日内审核签字下发(其中包括经济变更认定)。对于事关工程
22、进度须加急办理的洽商,由承办部门注明,运营中心工程管理部负责在标定时间内审核签发。对于重大设计变更,将根据进度确定下发时间,一般控制在15日内(其中包括经济变更认定)。6.加强设计变更和工程签证的管理措施首先,严格遵循企业的管理制度。各级领导、施工技术、予结算等有关人员的责任、权利和义务必须明确,只有责权利明确了,才能规范各级工程管理人员在设计变更和工程签证的管理行为,提高其履行职责的积极性。其次,建立合同交底制度。让每一个参与项目管理的人了解合同,并做好合同交底记录,必要时将合同复印件分发给有关人员,使大家对合同的内容做到全面了解、心中有数,划清甲乙双方的经济技术责任,便于实际工作中运用。再
23、次,严格区分设计变更和工程签证。根据我国的现行规定,设计变更与工程签证是有严格的区别和划分的。属于设计变更范畴的就应该设计单位下发设计变更通知单,所发生的费用按设计变更处理。属于工程签证的由现场工程管理工程师签发,所发生费用按发生原因处理。第四,提高责任心和业务水平,严把设计变更和工程签证关。有关人员每接受一项工程时,首先要对施工图及合同等有关规定进行认真学习和了解,其次要经常深人施工现场,了解施工中的异常情况或施工工艺的变动对工程造价的影响。最后,加强奖惩管理,对在设计变更的审核及实施过程中,发现问题并妥善解决的人员,按企业的相关规定予以奖励;对工作不负责任、设计审查不力、签证事实不符、造成
24、企业损失的管理人员,将严厉追究其责任;造成企业重大损失的将追究其刑事责任。四、营销要效率,也要控费用首先了解一下融创的销售费用组成,以明确口径,如下图:融创的费用预算编制及评审小组架构如下图:1.费用预算编制步骤首先,集团领导下达该集团项目销售费用总指标,销售费用总指标是指销售费用占项目销售收入的百分比;其次,集团运营中心通过招标等方式,确定天津地区各类单项销售费用标准,以供项目公司编制预算方案、费用结算之用;异地项目公司运营部确定所在地各类单项销售费用标准;再次,项目公司根据运营中心确定的销售费用指标,并根据各类单项费用标准进行测算,每年一月中旬前拟定年度销售费用预算,报集团备案;此外,同一
25、季度三个月的销售费用可相互挪用,但须做好整季度的费用计划工作,同一年内上一季度节省的销售费用可结转至下一季度使用。2.年度预算编制首先,运营中心、财务中心对项目公司拟定的年度预算方案进行会审,并提出相应的建议措施;其次,项目公司根据建议对原方案作出调整;再次,经调整后的年度预算方案由运营中心及项目公司再次组织预算评审小组对新方案进行二次会审,最终决定年度预算方案;最后,年度预算方案确定后,项目公司与集团签订全年销售费用计划责任书,作为考核项目公司的依据。年度预算表头如下图:3.月度预算编制首先,预算单位根据年度预算计划,于每月20日之前拟定下一个月的预算计划;其次,天津项目公司每月20日将拟定
26、的月度预算计划报送运营中心会签;异地项目公司截止在每季度最后 5 天之前向运营中心上报下季度费用计划,运营中心每季度前5天审计异地项目上季度费用使用情况。再次,天津项目公司编制的月度预算计划经运营中心及项目总经理会签后,报主管副总裁审阅;天津项目公司计划经主管副总裁审阅后返回预算单位。月度预算方案实施流程如下:此外,预算单位根据月度预算方案,确定近期即将开展的销售推广项目,即立项,并针对每一个立项制定具体的实施方案。销售费用立项的具体内容主要分如下几类: 计划类:主要是指媒体广告投放计划,如:报纸、电视、电台、网络等广告投放计划。合同类:开展促销活动、制作、印刷宣传物料等所需签订各类合同。说明
27、类:是指无须以计划或合同形式操作的立项。审批时间的规定上:计划类立项,经办单位须于每月 20 日前制定月度费用计划,其中包含下月的媒介投放计划,并送至运营中心,经运营中心会签后报主管副总裁审阅。合同类、说明类立项,待月度计划审批通过后,则根据具体时间要求开展工作,原则上不允许在合同、说明通过审批之前发生业务。计划类立项按上述程序会签后,根据会签意见落实;合同类、说明类,经上述程序会签,按会签意见执行。结算上,计划类费用结算按样报或播出证明凭实结算有关款项;合同类、说明类费用结算:则根据验收制度验收,按合同条款如实结算款项。4.预算方案调整与执行监督预算方案调整的操作流程如下图:在具体的操作规定
28、上,首先,预算单位在预算执行过程中根据实际需要提出年度预算方案调整,或运营中心、财务中心、项目公司运营部、财务部等有关单位在监督预算执行时提出修改建议;其次,评审小组对预算调整方案或建议进行会审,会审通过后预算单位调整原方案,并按调整后方案执行。预算执行监督方面,各财务部门及费用使用单位应分别设立预算监控台帐如:预算执行情况登记表(如下),用于掌握预算执行情况、使用进度。每月12日费用使用单位(项目策划部)将上月预算执行情况登记表报所在单位的财务复核,每月 3 日各单位财务部门将复核无误的预算执行情况登记表报运营中心,抄报财务中心,每月 5 日运营中心将编制好的预算执行情况汇总表报主管运营副总
29、裁。每月费用统计区间为:每月1日至月末最后一天,由运营中心、财务中心联合对各预算单位的预算执行情况进行审计,并根据实际需要对预算进行调整;预算制订后,要求每季度费用支出不超出预算,上月余额可结转下月使用,各类别可相互挪动,但不可挪作销售费用以外的用途。5.预算编制考核预算单位必须于每年12月10日前将下年度预算方案报评审小组,评审小组必须及时组织会审,并在12月20日前完成各预算单位的初审工作,12月31日前完成二次会审,1 月份签订预算责任书;预算单位收到已经批复的预算方案后,1 个工作日内将预算方案复印件送项目公司及地区公司财务部备案;对于未能按规定时间拟定、报送、会签预算方案的单位或部门
30、,每延迟一天,扣罚单位或部门责任人当月奖金的 5%,超过三天,且无正当理由的,扣罚责任人全月奖金。销售费用预算列入年终奖金考核内容,按预算完成情况进行考核,节约有奖,超支惩罚,具体在后面有详述。6.销售费用奖励与处罚在年度销售收入、销售率、年度目标实收均价三项指标都达标的情况下,可获得年度营销费用节约奖励:奖励以奖金形式发放,作为集团已有奖金制度的补充;奖金来源为每年在完成任务情况下节省的销售费用,年度奖金总额提取比例为该年度所节省销售费用的10;年度奖金与年终奖一起发放,各公司将发放情况报集团运营中心和人力资源部备案。处罚分季度和年度:季度考核上:超出部分季度预算 10,扣发考核对象当季度最
31、后一月 50效绩工资;季度预算 10超出部分季度销售费用预算 30,扣发考核对象当季度最后一月 100效绩工资;季度预算 30超出部分季度预算 50,扣发考核对象当季度最后一月全部工资。年度考核上:超出部分年度预算的 10,扣发考核对象 10年终奖;年度预算 10超出部分年度预算 30,扣发考核对象 30年终奖;年度预算 30超出部分年度预算 50,扣发考核对象 50年终奖。五、融创的工程结算审核与管理项目公司合同履行完毕并验收合格后,合同主办部门向承包单位发放结算通知书;承包单位收到通知后在约定时间内向主办部门提报竣工结算书及相关结算资料;主办部门将以下相关资料汇总后,填报结算申请单:合同工
32、期的完成情况;工程质量情况判断;现场签证单、技术核定单和设计变更台帐的比较核对;设备、材料数量统计;工程款支付情况的确认;业主索赔资料的整理统计;业主索赔资料包括但不限于减帐指示、信函、备忘录、声明等;索赔类别包括减帐、漏做工程、质量不合格工程、拖期、扰民、闹事、员工停工、不配合工作、不协调、偷工减料、代替品 及竣工图纸的审核确认。主办部门将核查完毕的结算资料及核查结果连同承包单位提交的结算书,提交运营部,运营部根据结算资料,编制结算书。结算资料至少应该包括以下内容:招投标文件有关资料;工程施工总、分包合同、补充合同或施工协议书;工程竣工全套图纸(土建、安装等);设计变更图纸、设计变更签证单、
33、技术核定单、图纸会审交底纪要;施工组织设计;施工过程中双方签证资料(甲方认可的);地质勘探报告;工程预(结)算书(加盖编制单位公章、预算员签章);甲供料、甲控材清单;主要材料分析表;主要材料差价证明材料;施工形象进度月报表;其他。运营部预算工程师根据编制的结算书对承包单位的结算进行核定,并确定结算价款报部 门负责人审核;运营部负责人签署审核意见后,将结算书及结算资料一并报公司总经理审批;结算书经公司总经理审批后报集团运营中心审核;异地公司结算书及相关资料一般情况通过快递方式报送集团运营中心,特殊情况另议。审查项目公司结算流程执行情况及结算数据的准确性,对于工程量计算误差超过1.5%,材料、设备及取费标准高于市场平均水平的结算,有权要求项目公司重新结算。经运营中心审核后的结算,满足如下额度的要报运营中心总经理审批:销售费用中与工程相关的,如售楼处及样板间建安工程、现场围档、装修工程、钢结构工程)结算金额在50万元以上的,经运营中心审核后,报运营中心总经理审批;其他合同结算金额在100万元以上的结算书,经运营中心审核后报运营中心总经理签字审批。28
