收藏 分销(赏)

苏州绿化工程施工组织设计.doc

上传人:天**** 文档编号:3675259 上传时间:2024-07-13 格式:DOC 页数:20 大小:100KB
下载 相关 举报
苏州绿化工程施工组织设计.doc_第1页
第1页 / 共20页
苏州绿化工程施工组织设计.doc_第2页
第2页 / 共20页
苏州绿化工程施工组织设计.doc_第3页
第3页 / 共20页
苏州绿化工程施工组织设计.doc_第4页
第4页 / 共20页
苏州绿化工程施工组织设计.doc_第5页
第5页 / 共20页
点击查看更多>>
资源描述

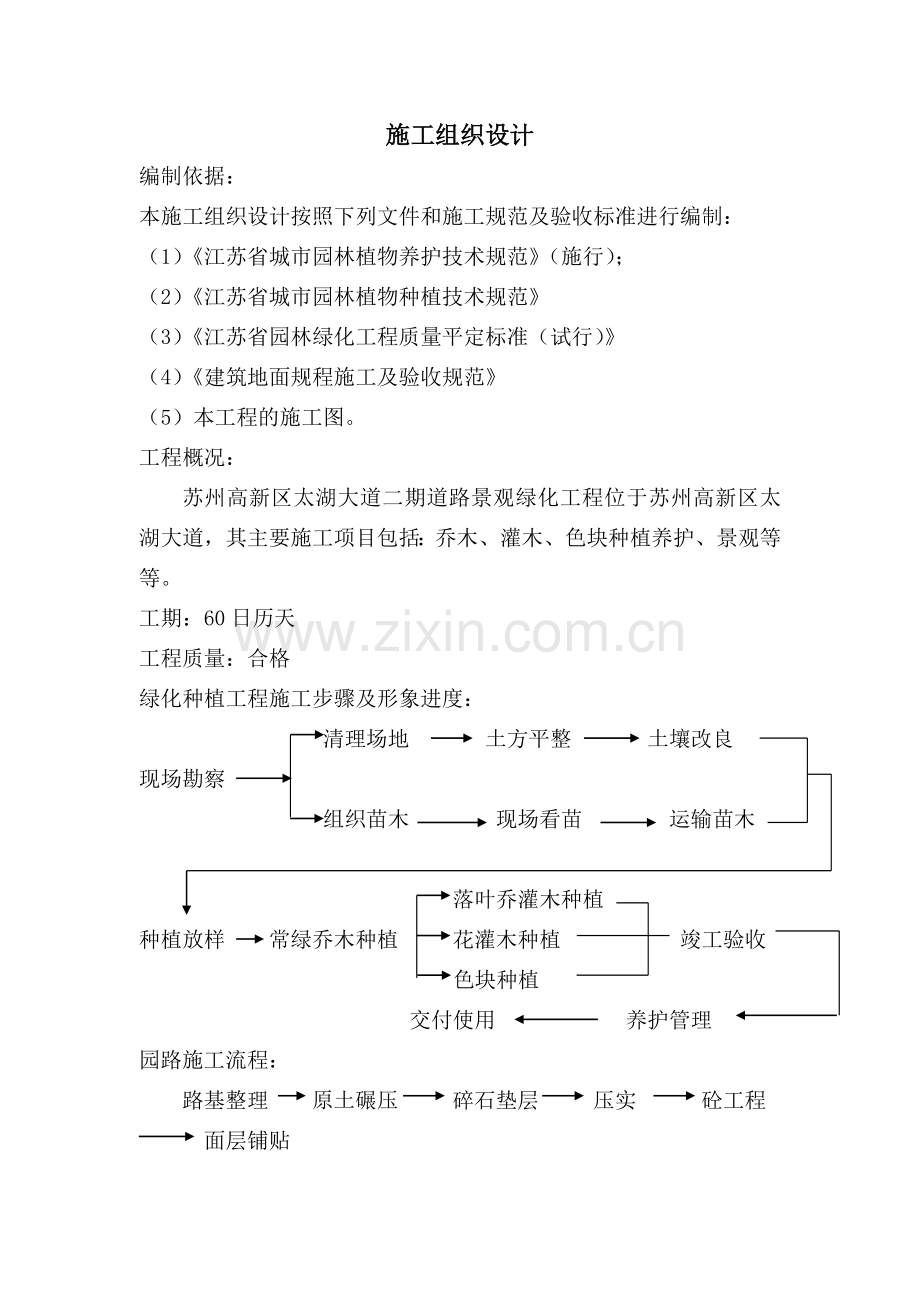

1、施工组织设计编制依据:本施工组织设计按照下列文件和施工规范及验收标准进行编制:(1)江苏省城市园林植物养护技术规范(施行);(2)江苏省城市园林植物种植技术规范(3)江苏省园林绿化工程质量平定标准(试行)(4)建筑地面规程施工及验收规范(5)本工程的施工图。工程概况:苏州高新区太湖大道二期道路景观绿化工程位于苏州高新区太湖大道,其主要施工项目包括:乔木、灌木、色块种植养护、景观等等。工期:60日历天工程质量:合格绿化种植工程施工步骤及形象进度: 清理场地 土方平整 土壤改良现场勘察 组织苗木 现场看苗 运输苗木 落叶乔灌木种植种植放样 常绿乔木种植 花灌木种植 竣工验收色块种植 交付使用 养护

2、管理园路施工流程:路基整理 原土碾压 碎石垫层 压实 砼工程面层铺贴主要施工方法苏州高新区太湖大道二期道路景观绿化工程施工测量放样按照工程测量规范(GB50026-93)标准实施。测量仪器采用先进的经纬仪、水准仪。本工程对测量放样要求较高,在施工中也要不断地根据工程的进展情况进行多次测量放样。操作工艺:(1)、首先进行路基整理,然后进行原土碾压。(2)、摊铺碎石。摊铺虚厚为压实厚度的1.1倍左右。使用平地机摊铺,需要根据虚厚度每3040米左右作成一个施工段,汽车即可按每车铺料的面积进行卸料。然后用平地机将料先摊开(一般料堆高度不超过50厘米),量后用平地机刮平。不平处可用人工整修找平。若为人工

3、摊铺,可用几块与其厚度相等的方木或砖块放在路槽内,以标定摊铺厚度,木块或砖块随铺随挪动。摊铺碎石一次上齐。上料应使用铁叉。要求大小颗粒均匀分布。纵横断面符合要求,厚度一致。料底尘土要清除。(3)、压实。先用810吨压路碾压,碾速宜慢,每分钟约为2550米,后轮重叠宽1/2,先沿整修过的路肩一起碾压,往返压两越,即开始自路面边缘压至中心,碾压一遍后,用路烘板及小线绳检验路拱及平整度。局部不平处,要去高垫低。去高是将多余的碎石均匀拣,不得用铁锨集中挖除。垫低是将低洼部分挖松,均匀地铺撒碎石,至符合标高后,洒少量水花,再继续碾压,至碎石初步稳定无明显位移为止。这个阶段一般需压35遍。面层施工准备:在

4、完成的广场基层上,重新定点、放线,每10m为一般段落,根据设计高、路面宽度定放边桩、中桩、打好边线、中线。设置整体现浇路面边线处的施工档板,确定砌块路面的砌块列数及拼装方式。面层材料运入现场。面层的施工:装饰面层与基层之间的结合层采用干硬性的水泥沙浆。用厚度为2.53cm的干硬性水泥沙浆,垫在路面面层混凝土板上面或路面基层上面作为结合层,然后在其上铺筑花岗石板。石板之间的结合以及表面抹缝,亦用干硬性水泥沙浆。绿化施工:由于施工范围较广,因此在放线过程中,首先应建立施工范围内的控制测量网。控制测量分为平面测量和高程控制测量。由于园林设计一般是在有坐标网格的地形测量图上进行的,所以在施工中可利用这

5、些地形测量网格作为施工放线的控制网,并加密测设这些方格网。施工放样的测量的精度和速度直接影响到整个工程的质量和进度,应遵循“从整体到局部,先控制后细部”的原则来组织实施。首先在测区内选择若干点作为平面和高层的控制点,精确的测定其相对位置,然后再以这些点为依据进行局部地区的施测工作。这样可以减少误差的累计,保证工程的整体精度,并且还可以同时在几个作业面上进行测量,加快测量的进度,缩短工期,节省投资,针对本工程可先给大树定位。在具体的测量放线以前,先要根据现场平面图,布设方格网,方格网距以10米为宜,打好控制桩并做好保护。将各种大树的位置标注在图纸上,并计算出它的坐标,相邻两树之间的距离根据实际情

6、况适当加以控制。拐点的位置一般不会正好位于网格线上,为了保证测设的正确,减少误差,拟采用极坐标法放线(可以减少一步丈量过程),我们计算出拐点、角点与最近的网格控制点的极坐标数据(角度和长度值),将经纬仪架设在该网点上,根据角度值先定出角点的方位角,然后用钢尺量出距离定点。通过两角点之间极坐标值的关系,通过交会以校核测量的误差。定位放线:定位放线即是现场测出苗木载植位置和株行距。由于树木载植方式各不相同,定位放线的方法也有很多种,常有的有以下3种。自然式配置乔、灌木放线法:(1)坐标定点法根据植物配置的疏密度,先按一定的比例在设计图及现场分别打好方格,在图上用尺量出树木在某方格的纵横坐标尺寸,再

7、按此位置用皮尺量出现场相应的方格内。(2)仪器测放法用经纬仪或小平板仪依据地上原有基点或建筑、道路将树群或孤植树依照设计图上的位置依次定出每株的位置。(3)目测法对于设计图上无固定的绿化植物,如灌木丛可用上述两种方划出色块的载植范围,其中每株树木的位置和排列可根据设计要求在所定范围内用目测法进行定点,定点时注意主物的生态要求并注意自然观。定点,多采用白灰打点或打桩,标明树种,载植数时(灌木丛树群)、坑径。整形式(行列式)放线法:对于成片行道树的放线法,可用仪器和皮尺定点放线,定点的方法是先将路的边界和建筑物等的平面位置作为依据,量出每株树木的位置。钉上木桩,写明树种名称。一般行道树的定点是以路

8、牙或道路的中心为依据,可用皮尺、测绳等,按设计的株距,每隔10株钉一木桩作为定位和栽植的依据,定点时如遇电杆、管道、建筑物等障碍物应躲开。不应拘泥于设计的尺寸,而应遵照与障碍相距的有关规定来定位。一般绿化植物的栽种时间,都在春季和秋季。但有时为了一些特殊目的而要进行突得成功,就必须采取一些比较特殊的技术方法,来保证植物栽植成活。苗木选择:在非适宜季节种树,需要选择合适的苗木才能提高成活率。选择苗木时,应从以下几方面入手。(1)先移植过的树木最近两年已经移植过的树木,其新生的细根都集中在跟部位,树木再移植时所受较小,在非适宜季节中栽植的成活串较高。(2)采用假植的苗木假植几个月以后的木,其根蔸处

9、开始长出新根,根的活动比旺盛,在不适宜的季节中栽植也比较容易成活。(3)起苗土球放大从苗圃挖出的树苗,如果是用于非适宜季节栽种,其土球应比正常情况下大一些,土球越大,根系越完整,载植越易成功。如果是裸根的苗木,也要求尽可能带有心土,并且所留的根要长,细根要多。对选用的苗木,栽植之前应当进行一定程度的修剪整形,以保证苗木顺利成活。(1)裸根苗木修剪栽植之前,应对根部进行整理,剪掉断根、枯根、烂根、短截无细根的主根;还应对树冠进行修剪,一般要剪掉全部枝叶的1/3-1/2,使树冠的蒸腾作用面积大大减小。(2)带上球苗木的修剪带土球的苗木不用进行根部修剪,只对树冠修剪即可。修剪时,可连枝带叶剪树冠的1

10、/3-1/2;也可在剪掉枯枝、病虫枝以后,将全树的每一个叶片都剪截1/2-2/3,以大大减少树叶面积的办法降低全树的水份蒸发总量。栽植技术处理:为了确保栽植成活,在栽植过程中要注意以下一些问题并采用取相应的技术措施。(1)栽植时间确定:经过修剪的树苗应马上栽植。如果运输距离较远,则根蔸处要用湿草,塑料薄膜等加以包扎和保湿。栽植时间最好在上午11时之前或下午16时以后,在冬季则只要避开最严寒的日子就行。(2)栽植:种植穴要按一般的技术规程挖掘,穴底要施基肥并铺设细土垫层,种植土应疏松肥沃,把树苗根部的包扎物除去,在种植内将树苗立正载好,裸根种植土后稍稍向上提一提,再插实土壤并分层填土压产至穴项。

11、最后,在树苗周围做出拦水的围堰。(3)灌水:树苗栽好后要立即灌水,灌水时要注意不损坏土围堰。土围堰中灌满水,让水慢慢浸下到植穴内。为了提高定植成活率,可在所浇灌的水中加入生长素,刺激新根生长。生长素一般采用奈乙酸,先用少量酒精将粉状的奈乙酸溶解,然后掺进清水,配成浓度为200ppm的浇灌液,作为第一次定植水进行浇灌。苗木管理与养护:由于是在不适宜的季节中栽树,因此苗木栽好后就更加要强化养护管理。平时,要注意浇水,浇水要掌握“不干不浇,浇则浇透”的原则;还要经常对地面和树苗叶面喷洒清水,增加空气湿度,降低植物蒸腾作用。在炎热的夏天,应对树苗进行遮荫,避免强阳光直射,在寒冷的冬季,则应采取地面盖草

12、、树则设立风障、树冠用薄膜遮盖等方法,来保持土温和防止寒害。(1)施工前准备大树移植施工前,要做一系列准备工作。对常绿阔叶如香樟等,在挖起树木前2星期左右,要先将叶片剪掉1/3,到移植时,再将余下的每一叶片剪去1/2-2/3。而对香樟等树形象特别重要的树种,则除了剪去枯枝、病虫枝、杂乱枝外,其余枝叶一般就不要修剪,要做到即保证移植成活又不改变其固有的美好树形。在土壤比较干燥的大树下,要在移植前几日灌一次透水,使根部土壤保持湿润,挖起树木时根部土球才不易松散。对移植成活比较困难的大树,尽量选择提前进行分期断根处理的树木。(2)树木的起掘起倔大树时,先在树周开挖环形沟或正方形沟。挖掘处应在原断根切

13、口以外,即要使倔起后的根部土部直径大于切根范围。挖沟的宽度应能容下工人进入沟中操作,一般在70cm以上。挖沟的同时,为了避免树木意外倒下,要用木杆从四周将树木支撑起来。当土沟挖到预定深度时,再把断根切口以外的外层土剥削掉,剪去断根、破根,使土球基本形成。然后挖空土球底部泥土,切断树木底根。这时,就可以对土球进行包扎了。(3)根部土球包扎直径1m以内的土球,可用草绳密集缠绕包扎。根据包扎方式的不同,土球的草绳包可分为桔子包、井子包、五角包等三种形式;不论扎成什么形式,反正要扎紧包严,不让土球在搬运过程中松散。(4)大树的吊运包扎好土球的大树应及时运到栽植现场。运输大树要使用车厢较长的汽车,树木上

14、下汽车还要使用吊车。大树吊装前,应该用绳子将树冠轻轻缠扎收缩起来,一面运输过程中碰破枝条。吊装大树应做到轻吊轻放,不损坏绿冠。吊上车后应对整个树冠喷一次水,然后再慢慢地运输到植树现场。(5)大树的定值将大树轻轻地斜吊放置到早已挖好的种植坑内,撒除缠扎树冠的绳子,并以人工配合机械,将树干立起扶正,初步支撑。树木立起后,要仔细审视树形和环境的关系,转动和调整树冠的方向,使树形和环境的关系协调统一。然后,撒除土球外包扎的绳包,分层填土分层筑实,把土球全埋人地下。在树干周围的地面上,也要做出拦水的土围堰。最后,要灌一次透水。(6)树木的养护管理已经定值的大树,必须加强管理,并采取一些保证成活的技术措施

15、加以养护,才能最后移植成功。主要的养护管理措施如下:支撑树干:刚栽上的大树特别容易歪倒,采用4mm的钢丝三角斜拉(钢丝一头与地桩连接)并用结实的木杆搭在树干上构成三角架,把树木牢固的支撑起来,确保大树不会歪斜。浇水:在养护期间,要注意平时的浇水,发现土壤水分不足,就要即使浇灌。在夏天,要多对地面和树冠喷洒清水,增加环境湿度,降低蒸腾作用。生长素处理:为了促进新根生长,可在浇灌的水中加入0.02%的生长素,使根系提早生长健全。施肥:移植后第一年秋天,就应当施一次追肥。第二年在早春和秋季进行,肥料的成分以氮肥为主。包裹树干:为了保持树干的湿度,减少从树皮蒸腾的水分,要对树干进行包裹。裹干时,可用浸

16、湿的草绳从树基往上密密的缠绕树干,一直缠裹到主杆顶部。接着,再将调制的粘土泥浆厚厚地糊满草绳裹着的树干。以后,可经常用喷雾器为树干喷水保湿。大树移植一般是带土球移植,但有此特别容易移植成活的落叶树也可以裸根移植,如银杏等。裸根移植大树应该在秋天和早春进行。移植前可对树冠进行修剪,剪掉约1/2的枝叶。大树掘起后,还要对断根、破根和枯枝进行修剪,剪后再用粘土泥浆浸果树根;泥浆中如果加入0.03%的奈乙酸生长素,可以促进大树移植后新根的生长。经过处理的大树如不能马上栽植,应暂时假植起来。如能马上栽种,就按一般树木栽植的方法,进行定植,养护和管理。(本工程所需的设备见附表)投入本工程主要施工设备和实验

17、仪器表编号名称型号规格数量额定功率(KW)用途1洒水车12日本挖土机H200180KW3高架太阳灯11000KW4水准仪15经纬仪16切割机2主要施工措施 本工程因场地施工范围大,工期短,因此我们将组织2支施工小队分别进行绿化和景观项目的施工。并遵照建筑安全生产监督管理暂行办法、和建委1990年颁发的江苏省工程建设安全监督管理办法、苏州市人民政府1995年颁发的苏州建筑施工和环境管理暂行规定加强安全施工及环境管理。从机械配备和人员落实上保证: 抽调精干的工程技术人员和富有经验的项目经理组建项目经理部,统一指挥,协调施工,选派技术力量较强、机械设备先进的施工队伍,从人员落实和机械设备配备上保证工

18、程按期完成。从材料供应上保证: 项目部安排专业人员负责材料的采购、运输、保管、确保工程需要,坚决杜绝停工现象的发生。工厂所需的各种材料,视材料的性质和价格,分别采用外购和当地采购的方法解决,并作一定数量的储备。从施工计划编排上保证: 按照工期要求,分阶段制定施工计划和实施方案,重点工程和难点项目,做好施工组织设计。合理安排分项工程的施工顺序,充分利用投标人经验丰富的有利条件,缩短流水作业的流程,努力加快各环节的施工进度,确保总体工程。从安全生产上保证:加强职工安全教育,增加安全生产的观念。各施工班组成立安全小组,设专职人员负责日常生产的安全检查、督促,保证施工的顺利进行。从后勤生活上保证:加强

19、机械设备和车辆的维修保养,保证施工机械的正常运转;搞好职工食堂,防病治病,保障职工身体健康,保证正常的出勤率,以确保工期。加强与业主的联系,尊重附近居民,做好与当地有关部门和群众的协调工作维护人民群众的利益,取得当地政府部门与居民的支持,使工程施工进展顺利。根据以往施工中存在的问题,以及当今园林绿化施工中普遍存在的技术难题,积极开展群众性的技术革新活动,人人动脑筋,尊重科学,在应用和研制新技术、新工艺、新材料、新设备方面依靠技术进步,为优质快速的建设本项目服务。施工期内雨季的施工安排:(1)、帮好施工现场的排水和四周的清理工作,防止积水和淤泥。(2)、如在施工过程中突遇大暴雨,应做好人员配置,

20、加强施工管理力量。(3)、雨季基本不进行绿化种植工作,以防止植物因种植土中含大量水。从而导致根部被闷死以及泥土由于种植工人的频繁走动而产生橡皮土的现象发生。绿化部分质量保证措施:为了保证地面平整后,地表要确保一定的种植土来种绿化,确保绿化成活率,可以在原土上再覆盖一层种植土,并翻松。(1)、为了严格控制堆筑土方的成分,我们将严禁淤泥土、4M以下的深层土、生活垃圾和有毒、有害物质混入土层内进行堆筑。种植土到现场后,严把质量关,按设计要求需用的种植土,必须符合园林栽植土质量标准。(2)、种植土进入绿化地内应加以保护、合理使用,避免造成短缺和质量下降,项目部设2名成员对种植土进行监护、调配,其中一名

21、负责场内种植土应与其他土源分开,且有明显的分界线。(3)、堆筑土质应严格控制含水率,当土的含水率大于90%-23%最佳含水率范围,应采用翻松晾晒风干法降低之,如果含水率偏低,可洒水湿润,再进行碾压。(4)、回填土方质量,最好采用同类土质,如果采用二种透水性不同的土质时,应将透水性较大的土层置于透水性较小的土层之下,土丘边坡不得用透水性较小的土筑堆,一面引起水袋。(5)、粘土性材料施工含水量与最优含水量之差一般控制在-4+2%范围内,现场一般以手握成团,落地开花为宜。(6)、根据城市绿化工程施工及验收规范规定,本工程所用绿化种植土应在种植二周前,委托土壤检测单位进行检测,检测不达规定要求,应对土

22、壤进行改良,改良后从新检测直至达到规定要求。(7)、如果土壤为碱性土壤,则在土壤中加入一定比例的酸性营养土;如果土壤为酸性土壤,则在土壤中加入一定比例的碱性营养土。(8)、对于土壤中的EC值、有机质、容量、通气孔隙度、碳酸钙等的各项指标,若达不到指标,我们也将采用相应的方法进行改良,直至土壤符合要求为止。(9)、根据每个等高线的不同变化情况,每隔20M左右标出一个控制点,利用图解法标出一个控制点的城市坐标数据输入全站仪内,仪器定位在二级控制点上,测放个线控制点的现场位置和高程,测好的等高线控制用不同的色旗扎在竹竿上表示,用记号在旗布上注明该点的实际高程是填方还是挖土,指导场地平整,考虑填方的自

23、然沉降,施工测量时等高线抛高0.1-0.2M左右,保证填方最终沉降后的高程符合设计标高。质量管理用全面质量管理的思想、观点和方法,使全体人员树立质量第一的观念,全面为业主服务,实行全过程质量管理。(1)、加强图纸会审工作,消除质量隐患。(2)、加强技术培训、不断提高职工技术素质,结合施工需要,事先组织各种训练。(3)、加强对材料、设备和半成品的采购及储存管理、采取相应的技术管理措施对其进行质量控制,严格使不合格的材料、设备进行安装。施工阶段的质量管理:(1)、加强对施工操作工艺的质量控制、严格执行施工人员的特征上岗制、逐级做好技术交底,使施工人员不但明了本工程的设计示意图,主要特点,掌握施工中

24、的操作规程和技术要求,而且还必须熟悉本工程的质量标准以及质量检查控制点,严格要求施工人员按操作工艺及质量标准进行施工,杜绝施工过程中可能出现的质量隐患,对重要的施工工序如基准轴线定位,管道、设备预留孔及预埋件的位置,各种架空管线的标高及坡度均做到工前检查,完工复核。(2)、建立质量检查制度,明确提出质量控制点和要求,主要控制点必须达到的质量标准。(3)、对不合格的控制:一旦发现苗木、施工工艺、工序不能满足设计的要求和施工规范验评标准的规定,应积极采取措施,如鉴别、隔离、评审、处理的方法,防止再发生类似的情况。(4)、纠正措施:采取纠正措施之前,应查明质量问题的原因,查找主要因素,采取的措施应使

25、损失最小,并制定有关预防措施,防止再次发生。工程质量检验与验收:工程质量的检查与验收,分为工序检验、分项工程检验、分工程检验和单位工程检验。按规定搞好分部分项工程的检查与验收,及时做好各种施工技术管理资料的安装记录,质量评定及归档工作,绘图与本工程相吻合的竣工图纸,如期将本工程的技术管理资料及竣工图纸完整的交给业主和有关方。(1)、工序检验指班组及班组之间对工序质量的检验,通常采用的方式是自检、互检和专检。“自检”是起到自我控制的作用,“互检”是操作者之间对所操作的工序相互检查,“专职检”是专职检验员对工序质量的检验:班组自检技术员检查质检员检验监理工程师检验返修整改 返修整改工程交工验收资料

26、质检员检验公司质管部检验返修整改应在班组的基础上,由施工技术员组织有关人员进行评定,专职检验员核定。(2)、分部工程的检验分部工程检验与评定是在分项工程评定的基础上进行,由技术负责人组织评定,专职质量检验员核定。(3)、单位工程评验收单位工程验收实行竣工备案制,我们施工单位由公司技术负责人组织企业的技术、质量、生产等有关部门到施工现场进行检查评定,同时由设计人员认可,监理核定,业主验收,质检站监督,我们施工单位的具体操作见下表:分项工程完成 分部工程质量评定自 检单位工程竣工验收上交自检记录企 业 自 评专检确认评定表设计认可、业主验收送交自检记录、评定表监理核定、质监站监督确 定 签 字竣

27、工 备 案分 项 工 程 完安全保证措施:以安全生产作为标准化管理重点,严格执行现场标准化管理规定及相关措施,施工现场必须严格执行安全生产六大纪律及施工现场临时用电安全技术规范、施工现场机械设备安全管理规定、施工现场电气安全管理规定等有关各项规定,做到“安全第一,预防为主”。健全、严格执行安全管理:(1)、根据公司质量体系文件施工现场安全责任制规定建立健全安全生产管理责任制。(2)、明确项目经理是安全生产第一责任人;安全员对安全生产有否决权,同时明确谁负责生产谁负责安全,在布置任务时,必须做好安全交底。(3)、施工现场设专职安全员,建立定期安全检查制度,要向项目经理汇报。(4)、所有参加施工的

28、作业人员,须经安全技术操作培训合格。操作人员有权拒绝违反安全规定的指令,严禁酒后作业。(5)、各工种、工序施工前有施工负责人进行书面交底。(6)、在重点部位,作业点、危险区通道口根据情况挂安全宣传标语、警示牌。(7)、加强对现场管线的保护工作。(8)、严禁非现场工作人员进入施工区域。现场指挥的安全生产管理制度如下:进一步落实安全生产责任制,明确各级、各部门安全生产责任,多形式开展安全生产宣传教育,包括:(1)新进工地人员三级安全教育;(2)、变换工程人员的安全教育;(3)、根据季节、施工特点进行针对性教育。各项目根据分部分项工程特点进行有针对性的全面安全技术交底,并履行签字手续。建立施工现场安

29、全检查制度:(1)、公司每月检查一次;(2)项目每旬检查一次;(3)施工队每周检查一次;(4)检查中发现的事故隐患整改做到定人、定措施、定时间如期整改完毕完成书面反馈。认真贯彻执行党和国家的安全生产方针、政策、法令以及公司工程部的各项安全生产制度,熟知本人应尽的安全生产职责义务和应承但的责任。认真落实安全生产教育制度,加强文明施工,安全第一的思想教育。在开工前,由公司安全生产部门、项目安全负责人、项目组安全员和班组兼职安全员对全体职工进行一次安全教育,贯彻安全操作规程,学习安全生产六大纪律和“十项”安全技术措施,并针对本工程特点,对各工程进行分部分项安全技术交底,对新工人进行公司、项目部、班组

30、三级安全教育,各班组应每15天召开一次安全生产文明施工例会。总结经验和事故教训,落实下一步计划、杜绝伤亡事故,加强本人的自我保护和应变能力,表彰先进、处罚违章。坚持执行班组“安全一讲评”制度。自工程开工到竣工坚持每天进行班组“安全三上岗”制度,上岗前由班组长进行安全技术交底,上岗时班组安全员进行上岗巡回检查和认真做好上岗记录,每周进行一次总结讲评工作。认真贯彻“安全生产检查制度”,生产班组每天上下班前由各安全值班人员进行安全检查。在施工中发现要及时解决,施工现场每天由安全员检查一次,发现问题及时上报工地负责人和专业人员解决,发现违章作业的人和事,应按公司和项目部“安全生产奖惩制度”进行处理。文

31、明施工、节约措施材料严格按施工计划进场,进场后要按堆场布置图整齐堆放,保持现场整洁。 加强施工现场的管理,制定严格的内部管理制度条例及奖惩措施,落实专项管理监督人员,确保制度的执行。同时在通道和危险处挂好醒目档纪,做好安全宣传工作。 因施工需要停水、停电等必须事先办理申请批准手续,对施工引起的损坏公用道路应及时修复,现场废料、垃圾应及时清理,场地要平整,排水良好,工完料净、场清。 因施工现场周围有居民,故在施工平面布置时,把一些噪音大、灰尘多的堆场、工作棚机械设施布置在尽量远离现有居民、同时把一些噪音大、灰尘多的工作尽量放在晚上时进行。 现场施工所排污水入下水道,先集中经过临时沉淀池过滤后方准

32、排入市政管道,防止堵塞下水道。严格控制排放水的质量指标:A、排放水的:ph值应在6-9范围内:B、悬浮物质小于500mg/L。 在施工过程中,教育工人认真做好落手清工作,做到工完料尽场地清没,并读建筑物垃圾及时清理运走,不准在现场长期堆放。 挖土施工时,运输车必须在场内清理干净,否则不得出场,工地现场设两名清洁工,专门清除建筑垃圾,保持工地的清洁,所有散落在场内施工道路的零星砂浆和泥土,做到随落随清。 工地由专人负责协调与市政、交通、环卫的横向关系,定期主动召开会议,听取他们对工程建设有关意见,保证工程施工文明,顺利进行。公司每月由领导小组组织部门、条线负责人对工地进行安全生产、文明施工、场地

33、容貌、生活卫生等检查、并打分,评定各施工块名次。有力的促进各项“标准化管理”工作达到文明工地要求。拟派队伍和主要管理人员如果我公司有幸中标,我公司将立即召开施工班组的动员会议,使项目部施工管理人员当天到位,并在两天内将本投标书中承诺的长期从事园林工程的施工班组调配至施工现场,开始工程施工的准备工作,随时等待业主及监理的检查。(具体可见下附表)序号职务人数工作内容1项目经理1总体负责及协调2工程师1质量技术措施,现场管理3技术员1技术落实、放样、测量、带领工人施工4材料员2苗木采购5预算员1整个工程期间各种费用的开支情况作出统计,并及时向上级反映6资料员1负责整个工程的工程施工资料7质检员1检查苗木、建材及施工质量8安全员1负责整个施工期间工地的安全文明生产情况9绿化工人65负责绿化种植10景观工人30负责景观施工11生活后勤人员4做好全体施工人员的饮食生活安排12其他特种人员2负责机械设备的操作及其他13总计110施工现场总平面布置

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
