门头沟新城城子地区天台山居住项目 外挂架施工方案

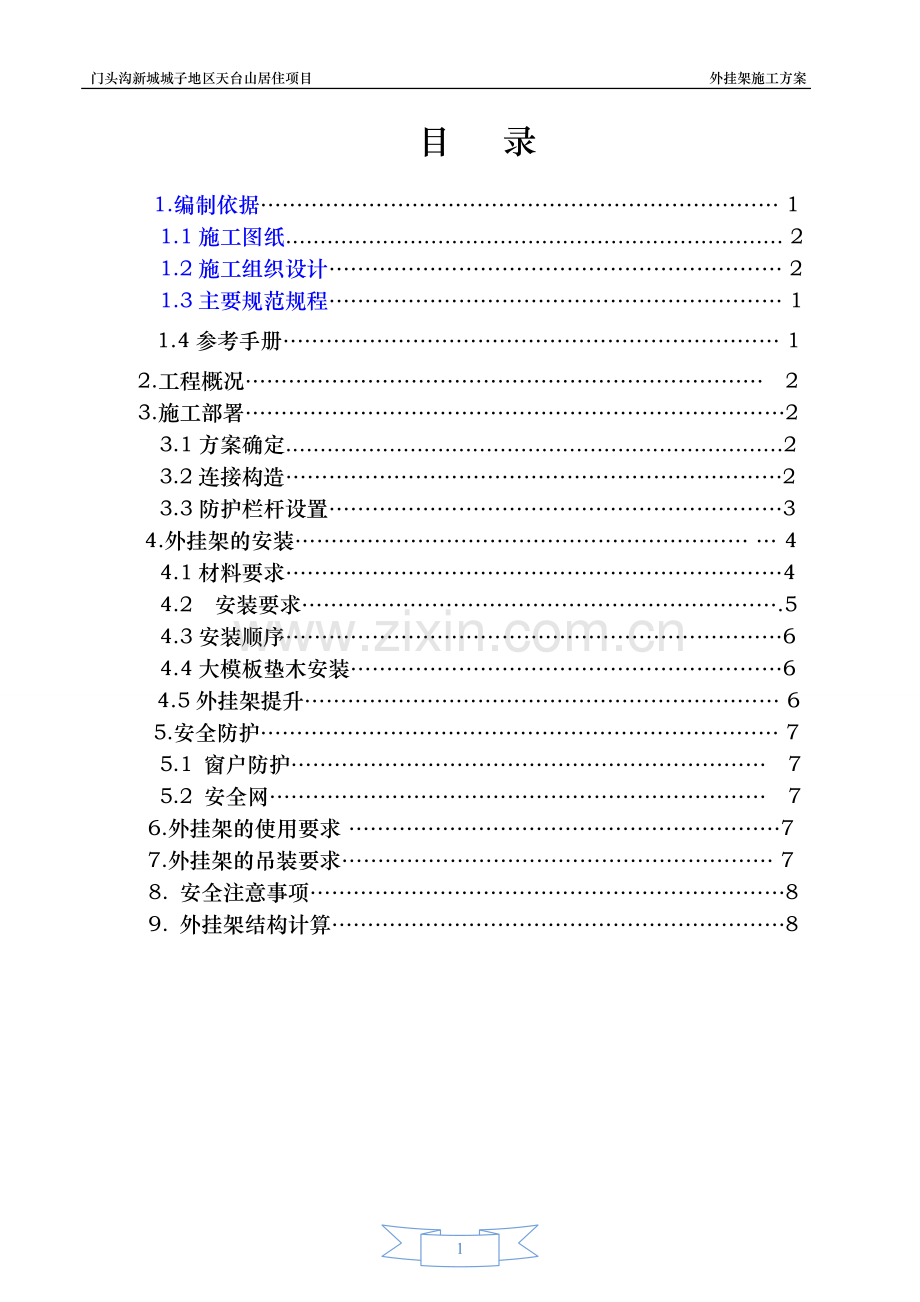

目 录
1.编制依据 ……………………………………………………………… 1
1.1施工图纸 ........................................................................ 2
1.2施工组织设计……………………………………………………… 2
1.3主要规范规程 ……………………………………………………… 1
1.4参考手册…………………………………………………………… 1
2.工程概况 ……………………………………………………………… 2
3.施工部署 …………………………………………………………………2
3.1方案确定 ........................................................................2
3.2连接构造……………………………………………………………2
3.3防护栏杆设置 ………………………………………………………3
4.外挂架的安装 ……………………………………………………… … 4
4.1材料要求 ……………………………………………………………4
4.2 安装要求 ………………………………………………………….5
4.3安装顺序 ……………………………………………………………6
4.4大模板垫木安装 ……………………………………………………6
4.5外挂架提升 ………………………………………………………… 6
5.安全防护 ……………………………………………………………… 7
5.1 窗户防护 ………………………………………………………… 7
5.2 安全网 …………………………………………………………… 7
6.外挂架的使用要求 ……………………………………………………7
7.外挂架的吊装要求 …………………………………………………… 7
8. 安全注意事项 …………………………………………………………8
9. 外挂架结构计算 ………………………………………………………8
2

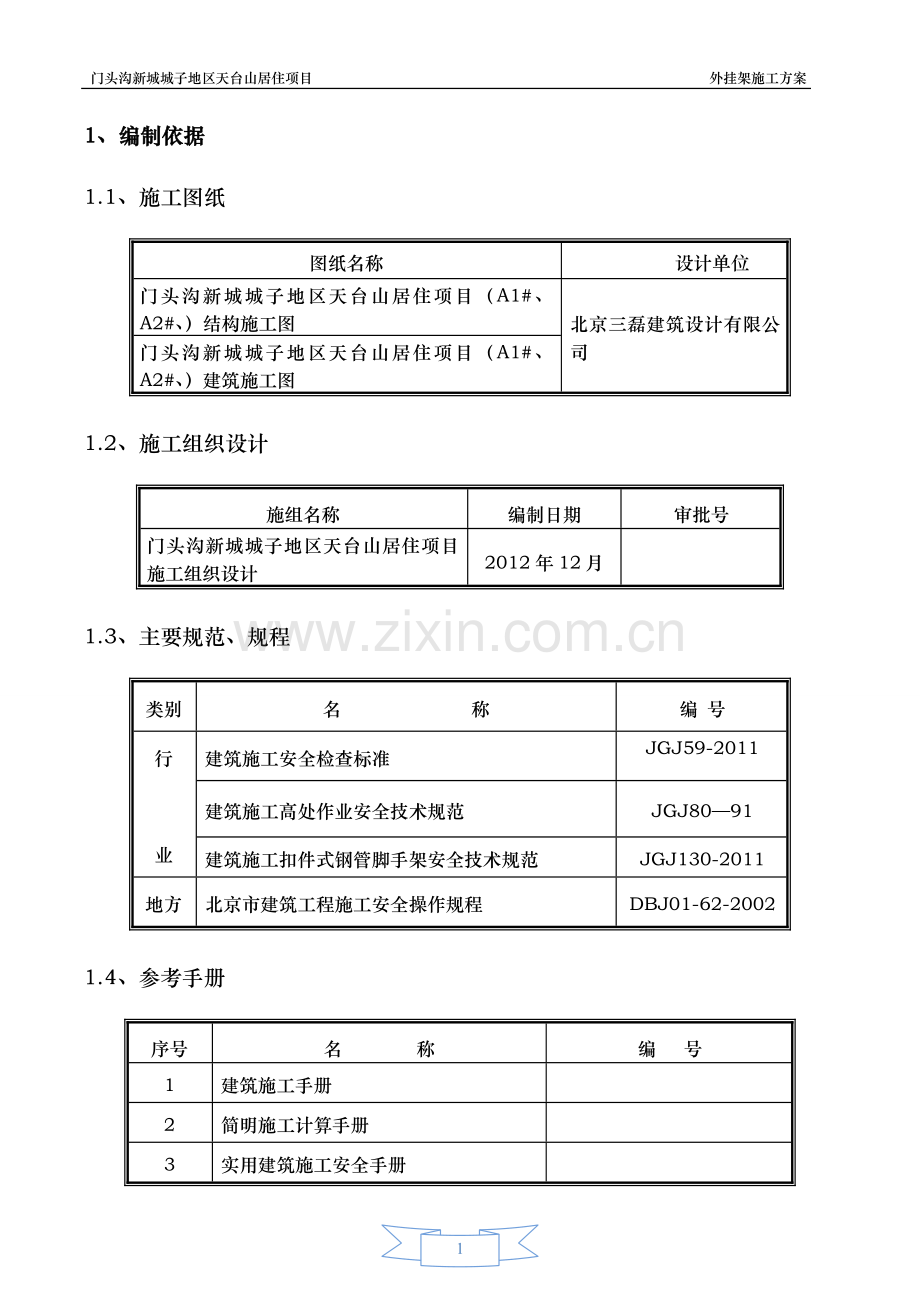

1、编制依据
1.1、施工图纸
图纸名称
设计单位
门头沟新城城子地区天台山居住项目(A1#、A2#、)结构施工图
北京三磊建筑设计有限公司
门头沟新城城子地区天台山居住项目(A1#、A2#、)建筑施工图
1.2、施工组织设计
施组名称
编制日期
审批号
门头沟新城城子地区天台山居住项目施工组织设计
2012年12月
1.3、主要规范、规程
类别
名 称
编 号
行
业
建筑施工安全检查标准
JGJ59-2011
建筑施工高处作业安全技术规范
JGJ80—91
建筑施工扣件式钢管脚手架安全技术规范
JGJ130-2011
地方
北京市建筑工程施工安全操作规程
DBJ01-62-2002
1.4、参考手册
序号
名 称
编 号
1
建筑施工手册
2
简明施工计算手册
3
实用建筑施工安全手册
4
建筑工脚手架实用手册
2.工程概况
本工程为门头沟新城城子地区天台山居住区项目,位于门头沟区龙泉镇城子村,东侧紧邻滨河路。我公司在本工程承建范围为A14#、A15#住宅楼,建筑面积总计约14550㎡,全现浇剪力墙结构,基础形式为钢筋砼筏板基础;均为地下2层,用途为设备用房及车库,地上为住宅。其中 A14#楼地上15层,总高45m; A15 #楼地上为14层,总高为44.85m。
本工程为现浇钢筋混凝土剪力结构,标准层高A14#为3000mm;A15#楼为3200mm,外墙厚度为200mm。地上结构墙体全部采用86 系列定型大钢模。
3.施工部署
3.1方案确定
根据本工程的建筑高度、建筑特点、工期要求,本着安全、经济、合理的原则,按照施工组织总设计的部署和计划,选择外挂架配合剪力墙大型钢模板施工工艺,保证施工安全、顺利进行。本工程A14#、A15#楼主体结构(首层及以上)外墙大模板施工阶段外脚手架选用外挂架。外挂架做为主体施工阶段的操作脚手架和防护用脚手架,具有构架简单、提升快捷、搭拆方便、安全可靠、经济实用等优点。
本工程外挂架由北京天津市九为模板厂提供设计,架体基本结构单元为三角形平面桁架,附墙弦杆及上弦杆采用10﹟槽钢制作,下弦杆及腹杆采用ф48×3.5mm钢管制作,各杆件通过焊接连接成平面三角形桁架。三角架宽1350mm,高2000mm。外挂架与外墙连接锚固采用Φ28T型螺栓连接,穿墙孔利用大钢模最上一排对拉螺栓穿墙孔。外挂架按操作层全封闭布置,共布置213榀外挂架,架杆横向间距≤1200mm,最长每6米做为一个起吊单元,局
部施工范围较小的部位,架体的间距适当减小。外挂架按整层墙配置,挂架外侧安装防护栏杆通过扣件连接。挂架连同内侧护栏总高度6.0m,围护栏杆采用ф48×3.5扣件式钢管连接。
3.2连接构造
1)三角挂架靠墙处上部用φ28 承重螺栓与结构墙连接,螺杆内侧上紧双螺栓。
2)三角挂架靠墙处下部直接顶在结构外墙上;外墙有门窗洞口时,将三角挂架的底部用钢管连接,稳固起吊单元内挂架。
3)外挂架外侧设置防护栏杆,采用ф48×3.5扣件式钢管与挂架连接。栏杆外侧围护密目网,踢脚板用180mm高竹胶板与钢管绑扎牢固。
4)外挂架底部通过扣件式钢管设置水平防坠落安全网兜。
5)外挂架安装时,操作面距墙不得大于20cm。
3.3防护栏杆设置
3000
外挂架防护栏杆与组装的每组单元架等宽,立杆间距1.2m一道,高6m;水平横杆1.5m一道,与外挂架等长。横立杆间用十字扣件连接牢固。外挂架护栏外侧设置剪刀撑,斜撑宽度为每组外挂架宽度,斜杆与水平面夹角在45~60°范围内。剪刀撑搭接长度不小于1m,并上锁3道卡扣。每榀相邻单元挂架之间用短横杆上下各连接一道,中间每2m设一道连接,待起吊挂架的吊钩牢固挂钩后方可拆除短横杆。
外挂架防护栏杆内侧满挂密目立网,下设水平兜网。密目网顺环扣逐个与架体绑扎牢固。安装时,密目网上的每个环扣都必须穿入符合规定的纤维绳。安全网兜应接缝严密,与结构墙面封严,安全网之间接缝和安全网与脚手管固定采用18#铁镀锌铅丝扎牢。
防护栏杆与挂架间隙作业面满铺脚手板并牢固固定,踢脚处设竹胶板挡板。
结构外墙突出部位,如飘窗板及空调板位置,外挂架无法使用。为了使外围体系安全、完整、封闭,采用搭设与外挂架等高的安全围护结构。待外挂架在该层使用时,搭设飘窗板悬挑围护架。悬挑钢管为普通48脚手管,长度3m。外挑长度与外挂架等宽,内侧与顶板对顶立杆锁死,并有防外遛限位措施。架子搭设完毕后用钢丝绳向室内拉结牢固。外挑部分满铺脚手板,外围立架搭设要求与外挂架围护架相同。悬挑架与外挂架间用小横杆连接固定。
4.外挂架的安装
4.1材料要求
1)挂架的珩架由北京天津市九为模板厂用A3钢进行制作。并经过检验合格后方可投入使用。
2)架子管采用Ф48*3.5钢管。钢管、扣件要有材质合格证明,且严禁使用有弯曲变形、严重锈蚀和有裂纹的扣件、钢管。
3)脚手板采用木板。厚度为50mm、宽度为200mm。且用铅丝加四道箍。安全网采用密目防尘网,须有检测证明和试验报告。
4)挂架螺栓采用厂家制作的配套螺栓,须有检测证明。在使用过程中严禁任何人员以其他螺栓代替。
4.2 安装要求
1)安装前要检查每个支撑尺寸是否合适,焊接部位焊缝长度,高度是否达到或超过设计要求,所用穿墙螺栓是否有弯曲变形,垫片是否有裂纹、砂眼,不符合要求的不得使用。
2)外挂架在墙体上安装,挂架布置间距为900和1200mm,任何情况下挂架布置间距不得大于1500mm。
3)外挂架安装后,每4-6榀挂架按图用脚手架连成整体,组成安装单元,并用塔吊安装。
4)挂架安装中,当连接螺栓未安装完,起吊不允许脱勾,升降时,未挂好吊勾前,不允许松动连接螺栓。
5)挂架安装吊装时,墙体砼强度不得低于7.5Mpa(根据不同气温阶段的混凝土同条件养护试块强度报告),安装中,必须拧紧安装螺栓,采用双螺母。
6)挂架螺栓直径为28mm,材质为Q235A钢,每榀挂架拉一道螺栓,施工中不得采用其他材质或规格的螺栓代替。
7)挂架使用中要严格控制使用荷载,工具及材料不能堆放在挂架上面。
8)起吊模板时,注意不要碰撞外挂架。
9)挂架下部在门窗洞口处进行加固附着处理,用脚手钢管将外挂架与墙体紧固不得松动。
10)沿围护架距作业面高18cm设一道挡脚板。
11)有飘窗和空调板处不设外挂架,搭设单排围护架与外挂架同高。在窗户内搭设上下对称的钢管,围护架下排钢管与窗户内立杆锁死,围护架端部与外挂架用钢管连成整体,间距同围护架水平杆间距。
12)狭窄处天井不设置外挂架,采用8#槽钢加工成操作平台,由模板厂家提供。
13)围护架与挂架间隙作业面满铺脚手板并作牢固固定。
14)安装外挂架要求由专业架子工完成,禁止使用其他工种。架子工要严格遵守安全操作规程,高处作业必须系好安全带。
15)外挂架预留孔借用钢模板穿墙螺栓孔。要求木工在墙体合模、校正同时检查外墙穿墙螺栓不得有遗漏。
16)外挂架所用脚手板厚度不得低于5cm木板,宽度不得小于200㎝。承重架每单元必须满铺脚手板,并用于8#镀锌铅丝与支撑固定,端头不得有探头
板、空隙和飞跳板。
17)外挂架之间距离大于20cm的要铺脚手板,防止人员坠落和落物,外侧立网也必须封严。
18)外挂架安装时,操作面距墙不得大于20cm。
4.3安装顺序
固定单榀外挂架支撑→支搭钢管,形成防护骨架→铺脚手板固定,调整,平整
→挂立网及平网→验收→使用→吊装到上面各层。
4.5大模板垫木安装
大模板安装前,外挂架槽钢上紧贴结构外墙处放置10×10cm方木作为大模板下口垫木。方木上表面需刨平或加塞木板保证放置水平。为了保证方木水平牢固,在操作平台钢管与方木间楔入带企口短木,作为方木的横向支撑,防止墙体浇注过程中模板下底移位。
4.6外挂架提升
架体提升方式采用分段整体提升,以组合后单段架体、护栏及架体操作平台为单元整体提升,提升机械采用塔吊;提升周期为一层一提升。
1)外挂架架体提升时,架体拟就位位置墙体砼的强度不得低于7.5Kpa,并且与墙体相连的顶板砼已浇筑完毕方可提升。
2)外挂架提升时应先将承重螺栓穿入上层预留孔内,调整好螺栓出墙距离,准备挂架;塔吊吊钩确保在挂架重心部位,避免挂架失稳倒转,缓慢提升到上层,保证几榀三脚架的螺栓孔同时挂在承重螺栓上。
3)提升前先拆除相邻两段架体之间的连接杆件(单段组合架体内连接杆件、护栏、剪刀撑、脚手板不得松动),操作平台上的各种物料要清除干净。
4)外挂架提升前,必须先按要求挂好吊钩,然后拆除支顶结构用杆件,最后松动承重螺栓待升。起吊点对称设置四点,且必须设置在单元三角架上。塔吊吊钩系牢后,先微量起吊,平衡架体自重,卸除挂钩栓上的架体荷载,然后再松动挂钩栓螺母,并认真检查挂钩栓螺母是否全部松动,确认后方可起吊。起吊过程中吊钩垂直、平稳、缓慢起吊,另在架体两侧上、下共系四道保持架体平衡的揽风绳,起吊过程操作人员站在楼板上手拽揽风绳协调架体平衡,并辅助塔吊将架体挂到拟就位的挂钩栓上。提升时设一道“安全绳”,确保操作人员安全,坠落范围内设警戒区专人看护。
5)架体就位前挂钩栓必须装齐,每根挂钩栓配一块垫片两个螺母。架体就位后,立即紧固螺母,螺母全部紧固后再摘塔吊吊钩。外挂架就位时,当承重螺栓未紧固好、下部未支顶好之前,塔吊不允许脱钩。
6) 墙体为窗洞口处,外挂架就位前必须做好洞口加固(洞口设置竖向支撑);宽度小于490mm 的窗间墙、距窗口边两侧240mm 以内不得设置挂点。
7) 拆下的扣件和配件及时运至地面或相应的结构层,必要时用绳子系牢吊运,严禁高空抛掷。
8)架体使用前再认真检查架体内连接杆件是否松动,并用短钢管将相邻的架体连接成整体。从下层架体挂钩栓螺母松动开始至上层架体挂钩栓螺母紧固完毕,整个架体提升过程中,架体上操作人员必须系安全带,安全带必须与工程结构(如剪力墙钢筋)系牢。在提升过程中外挂架上严禁站人。
9) 严格控制各组挂架的同步性,不能同步时必须在挂架及楼层设置防护栏杆、挂安全网封闭。
10)外挂架提升前必须进行安全技术交底。
11) 遇雷雨、雪及大于5级风等恶劣天气时,停止外挂架的吊装施工作业。
5.安全防护
5.1 窗口防护
窗户未安装前,洞口内设1.2m高防护栏杆,用钢管搭设。
5.2 安全网
1)外挂架立面满挂密目网,作业层下设双层水平安全网,上层为大眼网,下层为密目网,安全网必须与立面进行封闭,水平安全网必须搭接严密,与墙体距离≤100mm。
2)外挂架、卸料平台、行人马道、安全网每支搭完后,经安全员验收后方可投入使用。
6.外挂架的使用要求
6.1 外挂架使用中要严格控制荷载,工具及堆放材料荷载不允许超过75kg/m2。
6.2施工中,大模板安装就位时不得在外挂架上堆放材料及工具,不得多人挤在一起。
6.3模板安装时,模板支、拆、吊都要保持平稳,不得随意碰撞外挂架。
6.4 外挂架在使用中要经常检查其连接是否牢固,安全网是否损坏,钢管是否变形等,保证架体完整及稳定性的要求。
6.5 外挂架安装完成后必须经过安全部门验收合格后方可投入使用。
7.外挂架的吊装要求
7.1 第一层外挂架安装由架子工完成,以上每层安装由塔吊吊运就位后安装。
7.2 外挂架每单元按要求设置4个吊点,吊点采用Ф20圆钢焊接成吊环。
7.3吊装前首先检查钢丝绳、吊环是否合格,是否满足吊装要求,发现问题及时更换。
7.4 吊装操作时要注意安全,保证挂架起升过程平稳,不要有物体坠落,以免伤人。
7.5 外挂架就位后,应即与墙体连接牢固,并与旁边外挂架、安全网进行连接,封闭严密。
8.安全注意事项
8.1 外挂架安装必须由专职架子工进行,且在操作前要进行搭设交底、安全交底、安全教育。
8.2 工人在操作过程中必须佩带齐全安全防护用品,且在吊装过程中要设置专人进行指挥。
8.3 挂架在垂直安装中,当连接螺栓未拆卸完时,严禁起吊,未挂好吊勾前,不允许松动联接螺栓。安装后螺栓紧固合格后塔吊方可脱钩。
外挂架在使用中安全管理人员应经常对其进行检查,控制施工荷载。
9.外挂架结构计算
外挂架用于支撑外墙模板,同时也作为施工操作平台用。外挂架之间用φ48×3.5mm的架子管连接,上面铺上δ=50mm的木脚手板,外侧安装防护栏杆,栏杆脚底铺设踢脚档板。其侧视图如以下图1所示。
图1
外挂架的计算,以单榀为计算单元,按铰接式桁架进行计算。如以下图2所示。
图2
1.杆件号⑥、⑧、①、②选用[10#槽钢,其余杆件全部选用φ48×3.5mm钢管。材质为Q235-A。
2.挂钩螺栓盒选用[8#槽钢和δ=8mm钢板制作。材质为Q235-A。
3.挂钩螺栓选用T28×4,并配双螺母,材质为Q235-A。
4.全部选用E43型焊条手工焊接,其焊缝高度he=3.5mm,焊缝长度
L>50mm,焊接后进行矫正。
荷载计算
外挂架间距以大模板穿墙螺栓孔横向距离为依据,不超过1200mm,按1200mm计算,外挂架宽度如图2为1350mm,按1300mm计算。
静荷载:(G0)
外挂架自重:G1=490N/个
脚手板(1.2×1.35m)重G2=546N,因上下二层,则G2=546X2=1092N
大模板(高按3.2米,宽1.2米,单重1280N/m2),重量
G3=1280×3.2×1.2=4915.2N
安全网、脚手架、拦脚板等重量G4=1421N
G0=G1+G2+G3+G4=490+1092+4915.2+1421=6497.2N
活荷载:按上层施工活荷载6KN/m2,下层活荷载2KN/m2计算
q0=(6+2)×1.2×1.35=12.96KN=12960N
注:风荷载:因大模板工程施工,当风力在5级以上时停止作业,5级风以下可忽略不计。
荷载计算:
总荷载G=静荷载×1.2+活荷载×1.4=G0×1.2+q0×1.4
=6497.6×1.2+12960×1.4=25940.64N
(2)均布荷载q=25940.64N/1.35m=19215.29.09N/m
(3)当荷载分布于外挂架(外侧)节点上时,应化为节点集中荷载。则F=G/2=25940.64N/2=12970.32N
外挂架各杆件内力计算
按三种受力情况计算:①荷载在外挂架节点上均布时(图3);②荷载偏于外挂架外侧节点时(图4);③荷载在外挂架上均布时(图5)其三种受力简图如下。
以上三种受力情况按铰链式桁架计算各杆件内力(用“N”表示),其计算过程从略,计算结果见下表。
图3 图4
图5
杆件编号
内力系数及内力值
选用材料规格型号mm
截面面积mm2
荷载在节点上均布
荷载偏于外侧节点
荷载在外挂架上均布
①
N1=0.3375F=4377N
N1=0.675F=8755N(受拉)
N1=3452.3N
φ48×3.5
489
②
N2=0.3375F=4377N
N2=0.675F=8755N(受拉)
N2=3452.3N
φ48×3.5
489
③
N3=0.6033F=7825N
N3=1.2065F=15649N(受压)
N3=6170.6N
φ48×3.5
489
④
N4=F=12970.64N
N4=F=12970.64N(受压)
N4=17048.2N
φ48×3.5
489
⑤
N5=0.6033F=8228N
N5=0.6033F=8228N(受拉)
N5=10284.4N
φ48×3.5
489
⑥
N6=F=12970.64N
N6=1.5F=19456N(受拉)
N6=12970.64N
[10#
1274
⑦
N7=0
N7=0
N7=0
φ48×3.5
489
⑧
N8=F=12970.64N
N8=1.5F=19456N(受拉)
N8=12970.64N
[10#
1274
⑨
N9=1.2065F=15649N
N9=1.8097F=23473N(受压)
N9=15649N
φ48×3.5
489
支座A
VA=2F=25941.3N
VA=2F=25941.3N
VA=25941.3N
HA=0.675F=8755N
HA=1.0125F=13133N
HA=8755N
支座B
HB=0.675F=8755N
HB=1.0125F=13133N
HB=8755N
表中:F=12970.64N
四.各杆件的截面验算
1.杆件①、②为拉杆,其最大内力N1=N2=9206N,选用10#槽钢,A=1274mm2, i=39.4mm。因考虑焊接因素,其许用应力折减系数按0.95计算。
则,σ=N1/A<0.95f
f—槽钢抗拉强度设计值;f=215N/mm2
σ=8755/1274=6.872N/mm2<0.95f=0.95×215=204.25N/mm2
因杆件①、②为拉杆,安全贮备较大,长度又较短,就不再验算稳定性了,视为满足要求。
2.杆件⑤为拉杆,最大内力N5=10284.4N,用φ48×3.5mm钢管,其计算长度l0=1206mm,i=15.78mm,A=489mm2
λ= l0/i=1206/15.78=76.43<[λ]拉=250
σ=N5/A=10284.4/489=21.03N/mm2<0.95f=204.25N/mm2
所以杆件⑤在强度和稳定性方面都满足要求。
3.杆件⑥、⑧按拉杆计算,其最大内力N6=N8=19456N,用[10#槽钢,A=1274mm2,ix=39.4mm(查表),则
σ=N8/A=19456/1274=15.27N/mm2<0.95f=204.25N/mm2
其杆件⑥、⑧的计算长度按l0=2000mm,则
λ=l0/i=2000/39.4=50.76<[λ]拉=250。
所以杆件⑥、⑧在强度和隐定性方面都满足要求。
杆件③、⑨均为压杆,其最大内力N3=15649N,N9=23473N,采用
φ48×3.5mm钢管加工,i=15.78mm,A=489mm2。
在平面内:
σ=N9/A=23473N/489mm2=48N/mm2<0.95f=204.25N/mm2
杆件⑨的计算长度l0=1206.5mm
λ=l0/i=1206.5/15.78=76.48<[λ]压=150
在平面外:
①. 杆件③、⑨在平面外的计算长度为
l0= l1×(0.75+0.25×N3/N9)=2413×(0.75+0.25×15649/23473)=1608mm
式中l1——杆件③+⑨的几何尺寸l1=2413mm
λ= l0/i=1608/15.78=101.9<[λ]压=150。
②.杆件③、⑨为轴心受压杆件,其临界力和计算长度系数按下端铰接,上端自由,查表取值。则:
Ncr=(π2/4)EA/λ2=(π2×2.06×105×489)/(4×101.9)=17401N
其整体稳定按公式:σcr= Ncr/ΦA≤f计算。
式中:系数Φ查表取值,当λ=101.9时,Φ=0.382
σcr=17409/(0.382×489)=93.2N/mm2<0.95f=204.25N/mm2
所以杆件③、⑨的强度和稳定性都满足要求。
杆件④为压杆,其最大内力N4=17048.2N,选取用φ48×3.5mm钢管加工,其计算长度l0=1000mm,A=489mm2,i=15.78mm,则
λ= l0/i=1000/15.78=63.37<[λ]压=150。
当λ=63.37时,查表φ=0.8695,则
σ=N4/φA≤f
σ=17048.2/(0.8695×489)=40.1N/mm2<0.95f=204.25N/mm2
所以杆件④的强度和稳定性都满足要求。
通过以上验算外挂架所有杆件的强度和稳定性都满足要求。
焊缝计算
取杆件中内力最大的拉杆⑧进行计算:N8=19456N,焊缝设计高度he=3.5mm,则焊缝的有效高度h=he×0.7=3.5×0.7=2.45mm,焊缝折减系数为0.95,则焊缝长度l按下式计算:
l=N8/(h×0.95f)=19456/(2.45×0.95×160)=52.24mm。
式中:f—焊缝强度设计值f=160N/mm2
杆件⑧与其它杆件(φ48×3.5mm钢管)的焊缝长度≥150mm>52.24mm。所以焊缝满足要求(由于焊缝的安全贮备较大,其它杆件、节点焊缝就不再验算了。)。
支座计算
支座A:采用T28×4挂钩螺栓将外墙与外挂架连接在一起。
典型情况作用下,承受剪力和拉力的复合应力时,其强度验算应满足下列公式要求:
[( Nv/Nvb)2+(Nt/Ntb)2]1/2≤1
式中 Nv—钩头螺栓所承受的剪力(N)
Nt—钩头螺栓所承受的剪力(N)
Nvb—钩头螺栓抗剪承载能力(N)
Nvb=πd2fvb/4
式中fvb─螺栓抗剪强度计算值,fvb=130N/mm2
d─螺杆直径(mm)
Ntb─钩头螺栓抗拉承载能力(N)
Ntb=πd02ftb/4
式中:d0—螺栓螺纹处有效直径(mm)
ftb —螺栓抗拉强度计算值, ftb=170N/mm2
取:Nv=22413N
Nt=10926N
Nvb=π×282×130/4=80007N
Ntb=π×23.52×170/4=73698N
代入公式:
[(22413/80007)2+(10926/73698)2]1/2=0.307<1
所以挂钩螺栓受拉受剪均满足要求。
挂钩螺栓盒用[8#槽钢和δ=8mm钢板制作,其焊缝高度he=6mm,焊缝长度l=160mm,因安全贮备很大,不再验算。
挂钩螺栓盒与外挂架用4条M16螺栓连接,按受拉和受剪进行验算强度。
计算公式同挂钩螺栓
Nv=22413N/4=5603N
Nt=10926N/4=2732N
Nvb=π×16 2×130/4=26125N
Ntb=π×142×170/4=26156N
代入公式:
[(5603/26125)2+(2732/26156)2]1/2=(0.046+0.011)=0.238<1
所以,支座A处挂钩螺栓等均满足要求。
支座B:支撑在外墙面上的支座B,采用δ=8mm钢板制作成槽形,焊接在外挂架⑧杆件上,与墙面接触面积A=70×80=5600mm2,HB=10926N
σ=HB/A=10926N/5600 mm2=1.95N/mm2<4N/mm2
通过以上计算,整个外挂架在强度和稳定性方面全部满足要求。
下面总结范文为赠送的资料不需要的朋友,下载后可以编辑删除!祝各位朋友生活愉快!
员工年终工作总结【范文一】
201x年就快结束,回首201x年的工作,有硕果累累的喜悦,有与同事协同攻关的艰辛,也有遇到困难和挫折时惆怅,时光过得飞快,不知不觉中,充满希望的201x年就伴随着新年伊始即将临近。可以说,201x年是公司推进行业改革、拓展市场、持续发展的关键年。现就本年度重要工作情况总结如下:
一、虚心学习,努力工作
(一)在201x年里,我自觉加强学习,虚心求教释惑,不断理清工作思路,总结工作方法,一方面,干中学、学中干,不断掌握方法积累经验。我注重以工作任务为牵引,依托工作岗位学习提高,通过观察、摸索、查阅资料和实践锻炼,较快地完成任务。另一方面,问书本、问同事,不断丰富知识掌握技巧。在各级领导和同事的帮助指导下,不断进步,逐渐摸清了工作中的基本情况,找到了切入点,把握住了工作重点和难点。
(二)201x年工程维修主要有:在卫生间后墙贴瓷砖,天花修补,二栋宿舍走廊护栏及宿舍阳台护栏的维修,还有各类大小维修已达几千件之多!
(三)爱岗敬业、扎实工作、不怕困难、勇挑重担,热情服务,在本职岗位上发挥出应有的作用
二、心系本职工作,认真履行职责,突出工作重点,落实管理目标责任制。
(一)201x年上半年,公司已制定了完善的规程及考勤制度。201x年下半年,行政部组织召开了年的工作安排布置会议年底实行工作目标完成情况考评,将考评结果列入各部门管理人员的年终绩效。在工作目标落实过程中宿舍管理完善工作制度,有力地促进了管理水平的整体提升。
(二)对清洁工每周不定期检查评分,对好的奖励,差的处罚。
(三)做好固定资产管理工作要求负责宿舍固定资产管理,
对固定资产的监督、管理、维修和使用维护。
(四)加强组织领导,切实落实消防工作责任制,为全面贯彻落实“预防为主、防消结合”的方针,公司消防安全工作在上级领导下,建立了消防安全检查制度,从而推动消防安全各项工作有效的开展。
三、主要经验和收获
在安防工作这两年来,完成了一些工作,取得了一定成绩,总结起来有以下几个方面的经验和收获:
(一)只有摆正自己的位置,下功夫熟悉基本业务,才能更好适应工作岗位。
(二)只有主动融入集体,处理好各方面的关系,才能在新的环境中保持好的工作状态。
(三)只有坚持原则落实制度,认真统计盘点,才能履行好用品的申购与领用。
(四)只有树立服务意识,加强沟通协调,才能把分内的工作做好。
(五)要加强与员工的交流,要与员工做好沟通,解决员工工作上的情绪问题,要与员工进行思想交流。
四、加强检查,及时整改,在工作中正确认识自己。
(一)开展常规检查。把安全教育工作作为重点检查内容之一。冬季公司对电线和宿舍区进行防火安全检查。
(二)经过这样紧张有序的一年,我感觉自己工作技能上了一个新台阶,做每一项工作都有了明确的计划和步骤,行动有了方向,工作有了目标,心中真正有了底!基本做到了忙而不乱,紧而不散,条理清楚,事事分明,从根本上摆脱了刚参加工作时只顾埋头苦干,不知总结经验的现象。就这样,我从无限繁忙中走进这一年,又从无限轻松中走出这一年,还有,在工作的同时,我还明白了为人处事的道理,也明白了,一个良好的心态、一份对工作的热诚及其相形之下的责任心是如何重要
(三)总结下来:在这一年的工作中接触到了许多新事物、产生了许多新问题,也学习到了许多新知识、新经验,使自己在思想认识和工作能力上有了新的提高和进一步的完善。在日常的工作中,我时刻要求自己从实际出发,坚持高标准、严要求,力求做到业务素质和道德素质双提高。
五、要定期召开工作会议,兼听下面员工的意见,敢于荐举贤才,总结工作成绩与问题,及时采取对策!
六、存在的不足
总的来看,还存在不足的地方,还存在一些亟待我们解决的问题,主要表现在以下几个方面:
1、对新的东西学习不够,工作上往往凭经验办事,凭以往的工作套路处理问题,表现出工作上的大胆创新不够。
2、本部有个别员工,骄傲情绪较高,工作上我行我素,自已为是,公司的制度公开不遵守,在同事之间挑拨是非,嘲讽,冷语,这些情况不利于同事之间的团结,要从思想上加以教育或处罚,为企业创造良好的工作环境和形象。
3、宿舍偷盗事件的发生,虽然我们做了不少工作,门窗加固,与其公司及员工宣传提高自我防范意识,但这还不能解决根本问题,后来引起上级领导的重视,现在工业园已安装了高清视频监控系统,这样就能更好的预防被盗事件的发生。
七、下步的打算
针对201x年工作中存在的不足,为了做好新一年的工作,突出做好以下几个方面:
(一)积极搞好与员工的协调,进一步理顺关系;
(二)加强管理知识的学习提高,创新工作方法,提高工作效益;
(三)加强基础工作建设,强化管理的创新实践,促进管理水平的提升。
在今后的工作中要不断创新,及时与员工进行沟通,向广大员工宣传公司管理的相关规定,提高员工们的安全意识,同时在安全管理方面要严格要求自己,为广大公司员工做好模范带头作用。在明年的工作中,我会继续努力,多向领导汇报自己在工作中的思想和感受,及时纠正和弥补自身的不足和缺陷。我们的工作要团结才有力量,要合作才会成功,才能把我们的工作推向前进!我相信:在上级的正确领导下,cssm大安防的明天更美好!
员工年终工作总结【范文二】
一个人静静的站在窗边,看着路上一辆辆行驶的车辆,不由的想起了以前。转瞬间来到红牛已经一年多了,有过开心与欢乐,悲伤与泪水,还有坎坷。
XX,崭新的一年,而现在已经过去了半年,在这半年里我又学到了很多的知识。在这半年的工作中我学到了许多平时学不到的岗位知识,尤其这几次停机时跟着设备维修人员一起检修设备时又让我对设备的工作原理有了更深了解,从而使我提高了岗位操作技能,更重要的是,在处理故障的同时,我能够熟练的将学到的新知识与操作技能相结合,减少了处理故障的时间,提高了处理故障的能力。同时也还存在着许多的不足与缺点。
学到了什么:1现在对所在岗位的设备工作原理有了更进一步的了解,从而提高了处理故障的能力与技巧,减少了处理故障的时间。2对整条生产线也有了的了解,在其他岗位出现故障时自己也能过去帮上忙。3现在和相邻岗位的伙伴配合的更加默契了,在彼此的岗位出现故障时只要对方一个手势就会明白自己该做些什么。4在开班后会时通过主管描述生产线场的情况和岗位点评时悟出了什么情况重要。什么情况紧急,在同时出现多个突发事件时怎样能有条不紊的处理好每件事。5在观看“XX年度《感动中国》人物”颁奖典之后我感受到我们每个人都很平凡,但在平凡的人生中,也可以做出不平凡的事情,我们每个人都可以通过自己的努力实践,也可以从他们的身上吸取力量,不断前进。
存在的不足与缺点:1在岗位出现较大的故障时有些手足无措心里还有些急躁,如果长时间没处理好的话心里还来气。2缺乏较好的工作方法,同样的一件事看别人做起来时觉得挺轻松,当轮到自己做的时候不但没做太好而且还累的满头大汗。3口语表达能力较差,在岗位之间的沟通或者是和伙伴们聊天的时候自己心里想的意思总是不能用理想的语句表达出来。
下半年的目标:在今后的日子里,争取把自己不足的地方弥补回来,多加学习以提高自己的综合能力,上班时调整好自己的心态,多加认真,争取以零失误来回报公司对我的培养。
最后,中心的祝愿公司的明天会更加的灿烂辉煌。
员工年终工作总结【范文三】
时光荏苒,XX年年很快就要过去了,回首过去的一年,内心不禁感慨万千……时间如梭,转眼间又将跨过一个年度之坎,回首望,虽没有轰轰烈烈的战果,但也算经历了一段不平凡的考验和磨砺。非常感谢公司给我这个成长的平台,令我在工作中不断的学习,不断的进步,慢慢的提升自身的素质与才能,回首过往,公司陪伴我走过人生很重要的一个阶段,使我懂得了很多,领导对我的支持与关爱,令我明白到人间的温情,在此我向公司的领导以及全体同事表示最衷心的感谢,有你们的协助才能使我在工作中更加的得心应手,也因为有你们的帮助,才能令到公司的发展更上一个台阶,在工作上,围绕公司的中心工作,对照相关标准,严以律己,较好的完成各项工作任务。
在作风上,能遵章守纪、团结同事、务真求实、乐观上进,始终保持严谨认真的工作态度和一丝不苟的工作作风,勤勤恳恳,任劳任怨。在生活中发扬艰苦朴素、勤俭耐劳、乐于助人的优良传统,始终做到老老实实做人,勤勤恳恳做事,勤劳简朴的生活,严格要求自己,在任何时候都要起到模范带头作用。
今后努力的方向:随着公司各项制度的实行,可以预料我们的工作将更加繁重,要求也更高,需掌握的知识也更高更广。为此,我将更加勤奋的工作,刻苦的学习,努力提高文化素质和各种工作技能,为公司做出应有的贡献。即将过去的这一年,在公司领导及各部门经理的正确领导与协助下,我们的工作着重于公司的经营方针、宗旨和效益目标上,紧紧围绕重点展开工作,
在紧张的工作之余,加强团队建设,打造一个业务全面,工作热情高涨的团队。作为一个管理者,对下属充分做到“察人之长、用人之长、聚人之长、展人之长”,充分发挥他们的主观能动性及工作积极性。提高团队的整体素质,树立起开拓创新、务实高效的部门新形象。我充分认识到自己既是一个管理者,更是一个执行者。要想带好一个团队,除了熟悉业务外,还需要负责具体的工作及业务,首先要以身作则,这样才能保证在人员偏紧的情况下,大家都能够主动承担工作。
对此我向领导做如下工作报告:
一、严于律已,自觉加强党性锻炼,党性修养和政治思想觉悟进一步提高
一年来,我始终坚持运用马克思列宁主义的立场、观点和方法论,运用辩证唯物主义与历史唯物主义去分析和观察事物,明辨是非,坚持真理,坚持正确的世界观、人生观、价值观,用正确的世界观、人生观、价值观指导自己的学习、工作和生活实践,在思想上积极构筑抵御资产阶级民主和自由化、拜金主义、自由主义等一切腐朽思想侵蚀的坚固防线。热爱祖国,热爱中国共产党,热爱社会主义,拥护领导的管理思想,坚信社会主义最终必然战胜资本主义,对社会主义充满必胜的信心。认真贯彻执行党的路线、方针、政策,为加快社会主义建设事业认真做好本职工作。工作积极主动,勤奋
展开阅读全文
