1、2A320043掌握模板工程安全控制一、模板设计模板工程施工前,应进行模板设计。模板设计主要包括模板面、支撑系统及连接配件等的设计。二、模板工程施工前的安全审查验证模板工程施工前,要对模板的设计资料进行审查验证。三、保证模板安装施工安全的基本要求1模板工程作业高度在2m及2m以上时,要有安全可靠的操作架子或操作平台,并按要求进行防护。2操作架子上、平台上不宜堆放模板。3五级以上大风天气,不宜进行大块模板拼装和吊装作业。 .2A320044掌握施工用电安全控制一、施工现场临时用电设备在5台及以上或设备总容量在50kw及以上者,应编制用电组织设计。临时用电设备在5台以下和没备总容量在50kW以下者

2、,应制定安全用电和电气防火措施。二、变压器中性点直接接地的低压电网临时用电工程,必须采用TNS接零保护系统。三、配电箱的设置1施工用电配电系统应设置总配电箱(配电柜)、分配电箱、开关箱,并按照“总一分一开”顺序作分级设置,形成“三级配电”模式。2施工用电配电系统各配电箱、开关箱的安装位置要合理。总配电箱(配电柜)要尽量靠近变压器或外电电源处,以便于电源的引入。分配电箱应尽量安装在用电没备或负荷相对集中区域的中心地带,确保三相负荷保持平衡。开关箱安装的位置应视现场情况和工况尽量靠近其控制的用电没备。3施工现场所有用电设备必须有各自专用的开关箱。四、施工现场照明用电1一般场所宜选用额定电压为220

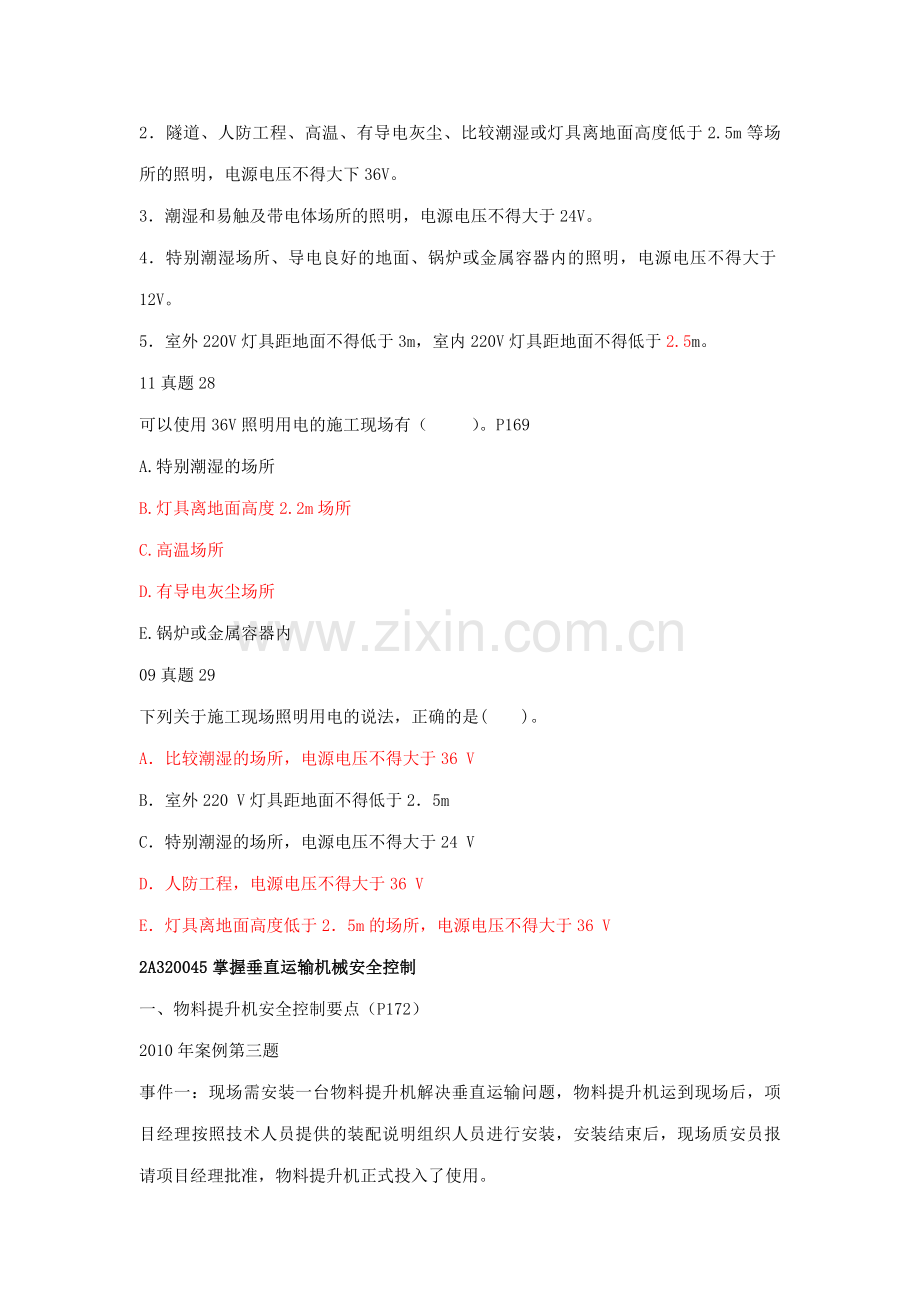

3、V的照明器。2隧道、人防工程、高温、有导电灰尘、比较潮湿或灯具离地面高度低于2.5m等场所的照明,电源电压不得大下36V。3潮湿和易触及带电体场所的照明,电源电压不得大于24V。4特别潮湿场所、导电良好的地面、锅炉或金属容器内的照明,电源电压不得大于12V。5室外220V灯具距地面不得低于3m,室内220V灯具距地面不得低于2.5m。11真题28可以使用36V照明用电的施工现场有( )。P169A.特别潮湿的场所B.灯具离地面高度2.2m场所C.高温场所D.有导电灰尘场所E.锅炉或金属容器内09真题29下列关于施工现场照明用电的说法,正确的是( )。A比较潮湿的场所,电源电压不得大于36 VB

4、室外220 V灯具距地面不得低于25mC特别潮湿的场所,电源电压不得大于24 VD人防工程,电源电压不得大于36 VE灯具离地面高度低于25m的场所,电源电压不得大于36 V2A320045掌握垂直运输机械安全控制一、物料提升机安全控制要点(P172)2010年案例第三题事件一:现场需安装一台物料提升机解决垂直运输问题,物料提升机运到现场后,项目经理按照技术人员提供的装配说明组织人员进行安装,安装结束后,现场质安员报请项目经理批准,物料提升机正式投入了使用。参考答案:1.不符合要求。因为针对提升工艺和施工现场作业条件,编制专项作业施工方案,安装搭设必须按照设计要求和规定程序进行,验收应由项目经

5、理组织,项目施工、技术、安全、作业班组负责人等有关人员参加,经验收并进行核载试验,确认符合要求后方可正式投入使用。二、外用电梯安全控制要点1.外用电梯在安装和拆卸之前必须针对其类型特点,说明书的技术要求,结合施工现场的实际情况制定详细的施工方案。2.外用电梯的安装和拆卸作业必须由取得相应资质的专业队伍进行,安装完毕经验收合格,取得政府相关主管部门核发的准用证后力可投入使用。3. 外用电梯底笼周围2.5m范围内必须设置牢固的防护栏杆11真题12关于外用电梯安全控制的说法,正确的是( )。A.外用电梯由有相应资质的专业企业安装完成后经监理验收合格即可投入使用B. 外用电梯底笼周围2.5m范围内必须

6、设置牢固的防护栏杆C.外用电梯与各层站过桥和运输通道进出口处应设常开型防护门D.七级大风天气时,在项目部严密监督下使用外用电梯4.外用电梯梯笼乘人、载物时,应使载荷均匀分布,防止偏重,严禁超载使用。5.外用电梯在大雨、大雾和六级及六级以上大风天气时,应停止使用。暴风雨过后,应组织对电梯各有关安全装置进行一次全面检查。三、塔式起重机安全控制要点1.塔吊存安装和拆卸之前必须针对其类型特点,说明书的技术要求,结合作业条件制定详细的施工方案。2.塔吊的安装和拆卸作业必须由取得相应资质的专业队伍进行,安装完毕经验收合格,取得政府相关主管部门核发的准用证后方可投入使用。3.行走式塔吊的路基和轨道的铺设,必

7、须严格按照其说明书的规定进行。5.遇六级及六级以上大风等恶劣天气,应停止作业、将吊钩升起。2A320046掌握高空作业安全控制一、高处作业的定义高处作业是指凡在坠落高度基准面2m以上(含2m)有可能坠落的高处进行作业。二、高处作业的分级根据国家标准规定,建筑施工高处作业分为四个等级:(1)高处作业高度在25m时,划定为一级高处作业,其坠落半径为2m。(2)高处作业高度在515m时,划定为二级高处作业,其坠落半径为3m。(3)高处作业高度在1530m时,划定为三级高处作业,其坠落半径为4m。(4)高处作业高度大于30m时,划定为四级高处作业,其坠落半径为5m。三、高处作业的基本安全要求P1751

8、.施工单位应为从事高处作业的人员提供合格的安全帽、安全带、防滑鞋等必备的个人安全防护用具、用品。从事高处作业的人员应按规定正确佩戴和使用。2.在进行高处作业前,应认真检查所使用的安全设施是否安全可靠,脚手架、平台、梯子、防护栏杆、挡脚板、安全网等设置应符合安全技术标准要求。3.高处作业危险部位应悬挂安全警示标牌。夜间施工时,应保证足够的照明并在危险部位设红灯示警。4.在雨雪天从事高处作业,必须采取防滑措施。遇六级及六级以上强风和雷电、暴雨、大雾等恶劣气候条件下,不得进行露天高处作业。四、攀登与悬空作业安全控制要点五、操作平台作业安全控制要点六、交叉作业安全控制要点1.交叉作业人员不允许在同一垂

9、直方向上操作,要做到上部与下部作业人员的位置错开,当不能满足要求时,应设置安全隔离层进行防护。2.在拆除模板、脚手架等作业时,作业点下方不得有其他作业人员,防止落物伤人。七、高处作业安全防护设施验收的主要项目1.所有临边、洞口等各类技术措施的设置情况。2.技术措施所用的配件、材料和工具的规格和材质。3.技术措施的节点构造及其与建筑物的固定情况。4.扣件和连接件的紧固程度。5.安全防护设施的用品及设备的性能与质量是否合格的验证。2A320047掌握拆除工程安全控制一、拆除工程施工准备1.开工前应全面了解拆除工程的图纸和资料情况、工程量等编制专项施工方案。2.拆除工程必须制定生产安全事故应急预案进

10、行现场勘察,根据工程特点、构造根据拆除工程施工现场作业环境,制定相应的消防安全措施。二、人工拆除作业安全控制要点1.施工程序应从上至下,按板、非承重墙、梁、承重墙、柱顺序依次进行,或依照先非承重结构后承重结构的原则进行拆除。2.拆除施工应逐层拆除,分段进行,不得垂直交叉作业,作业面的孔洞应封闭。三、机械拆除作业安全控制要点1.施工时,应按照专项施工方案设计选定的机械设备及吊装方案进行施工。2.供机械设备使用的场地必须保证足够的承载力,作业中机械不得同时回转、行走。3.拆除程序应从上至下、逐层、逐段进行,应先拆除非承重结构,再拆除承重结构。4.对只进行部分拆除的建筑,必须先将保留部分加固,再进行

11、分离拆除。四、爆破拆除作业安全控制要点1.爆破拆除工程设计必须按级别经当地有关部审核,做出安全评估和审查批准后方可实施。2.爆破拆除单位必须持有所在地法定部门核发的爆炸物品使用许可证,承担相应等级的爆破拆除工程。3.爆破器材必须向工程所在地法定部门申请爆炸物品购买许可证,到指定的供应点购买。2A320048熟悉基坑支护安全控制一、应采取支护措施的基坑(槽)1.基坑深度较大,且不具备自然放坡施工条件。2.地基土质松软,并有地下水或丰盛的上层滞水。3.基坑开挖会危及邻近建、构筑物、道路及地下管线的安全与使用。二、基坑(槽)支护的主要方式简单水平支撑;钢板桩;水泥土桩;钢筋混凝土排桩;土钉;锚杆;地

12、下连续墙;逆作拱墙;原状土放坡;桩、墙加支撑系统;上述两种或两种以上方式的合理组合等。三、地下水的控制方法集水明排、真空井点降水、喷射井点降水、管井降水、截水和回灌等。四、基坑发生坍塌以前的主要迹象1.周围地面出现裂缝,并不断扩展。2.支撑系统发出挤压等异常响声。3.环梁或排桩、挡墙的水平位移较大,并持续发展。4.支护系统出现局部失稳。5.大量水土不断涌入基坑。6.相当数量的锚杆螺母松动,甚至有的槽钢松脱等。2010年案例第二题【背景材料】某办公楼工程,建筑面积23723,框架剪力墙结构,地下1层,地上12层,首层高4.8m,标准层高3.6m。顶层房间为有保温层的轻钢龙骨纸面石膏板吊顶,工程结

13、构施工采用外双排落地脚手架。工程于2007年6月15日开工,计划竣工日期为2009年5月1日。事件一:2008年5月20日7时30分左右,因通道和楼层自然采光不足,瓦工陈某不慎从9层未设门槛的管道井坠落至地下一层混凝土底板上,当场死亡。事件二:顶层吊顶安装石膏板前,施工单位仅对吊顶内管道设备安装申报了隐蔽工程验收,监理工程师提出隐蔽工程申报验收有漏项,应补充验收申报项目。问题:1.本工程结构施工脚手架是否需要编制专项施工方案,说明理由。2.事件一中,从安全管理方面分析,导致这起事故发生的主要原因是什么?3.对落地的竖向洞口应采用哪些方式加以防护?4.吊顶隐蔽工程验收还应补充申报哪些验收项目?参

14、考答案:1.答:本工程结构施工脚手架需要制专项方案:理由:根据危险性较大的分部分项工程安全管理办法规定:脚手架高度24mm及以上落地式钢管脚手架工程,本工程中,脚手架3.6mm11m4.8m=44.4m24m。必须编制专项方案。2.答:事件导致这起事故发生的主要原因有:楼层管道井竖向洞口无防护;楼层内在自然采光不足的情况下没有设置照明灯具;现场安全检查不到位,对事故隐患未能及时发现并整改;工人的安全教育不到位,安全意识淡薄。3.答:采取的措施有:墙面等处的竖向洞口,凡落地的洞口应加装开关式、固定式或工具式防护门,门栅网格的间距不应大于15cm,也可采用防护栏杆,下设挡脚板。4.答:应补充:1)

15、设备;2)轻钢龙骨;3)吊杆;4)设备安装及水管试压;5)预埋件或拉结筋;6)填充材料的设置等项目的验收 。2A320049了解施工机具安全控制(见P183)(只需浏览)练习题案例一某工程建筑面积16400,地下2层,地上6层,为框架结构,箱形基础,基槽深8.6m。在西侧工地围墙外,离基槽边约8m有一路民用高压线路,高度约为6m。施工单位考虑到此高压线路距本工地的距离在安全距离之外,又处于土方施工阶段,所以没有搭设线架子。在土方工程即将结束时,进场一个臂长7m的铲运机,铲运机在向运土汽车上装土时碰断了高压线,造成当地居民大范围停电,也造成了一些施工电器的损坏,没有人员伤亡。问题:1.试分析这起

16、事故的原因。2.项目经理应当如何处理此事故。3.项目安全控制方针是什么?4.建筑企业常见的主要危险因素有哪些?可能导致何种事故的发生?答案:1.这起事故的直接原因是施工人员操作不当造成的。2.项目经理可以采取以下措施进行补救:1)保护现场,划分安全区域,保证过往行人的安全;2)及时通知供电局进行抢修;3)向上级主管部门汇报;4)成立专门的善后小组,走访受损的居民和用户,进行赔偿,减少负面影响。3.项目控制安全方针一般是“安全第一,预防为主”。4.建筑企业常见的主要危险因素及可能导致的事故有:1)洞口防护不到位、其他安全防护缺陷、人违章操作,可导致高处坠落、物体打击等;2)电危害(物理性危险因素

17、)、人违章操作(行为性危险因素)、可导致触电、火灾等;3)大模板不按规范正确存放等违章作业,可导致物体打击等;4)化学危险品未按规定正确存放等违章作业,可导致火灾、爆炸等;5)架子搭设作业不规范,可导致高处坠落、物体打击等;6)现场料架不规范,可导致物体打击等。案例二某大厦建筑面积为20000,框架剪力墙结构,箱形基础,地上10层,地下2层。民工甲与乙两名电焊工在6层进行钢筋对焊埋弧作业时未按规定穿戴绝缘鞋和手套。当民工甲右手拿起焊把钳正要往钢筋对接处连接电焊机的二次电源时,不慎触及到焊钳的裸露部分,致使触电倒地身亡。问题:1.试分析这起事故发生的原因。2.进行安全生产管理时,经常提及的“三个

18、同时”、“四不放过”的内容是什么?答案:1.这起事故发生的主要原因有:1)民工甲安全防护意识差,自我保护能力不强,没有穿戴绝缘鞋和手套。2)埋弧焊班长对作业工具的安全状况检查不认真,对民工甲的违章行为和使用漏电的电焊把钳没有采取措施。3)项目经理部主管生产的负责人对埋弧焊作业中存在的安全问题检查不及时,整改不彻底,制度落实不利。2.“三个同时”是指安全防护设施与主体同时设计、同时施工、同时投入使用。3.“四不放过”是指在调查处理工伤事故时,必须坚持事故原因分析不清不放过、员工及事故责任人受不到教育不放过、事故隐患不整改不放过、事故责任人不处理不放过的原则。案例三某高层办公楼,总建筑面积1375

19、00,地下3层,地上25层。业主与施工总承包单位签订了施工总承包合同,并委托了工程监理单位。施工总承包单位完成桩基工程后,将深基坑支护工程的设计委托给了专业设计单位,并自行决定将基坑支护和土方开挖工程分包给了一家专业分包单位施工。专业设计单位根据业主提供的勘察报告完成了基坑支护设计后,即将设计文件直接给了专业分包单位。专业分包单位在收到设计文件后编制了基坑支护工程和降水工程专项施工组织方案,方案经施工总承包单位项目经理签字后即由专业分包单位组织了施工,专业分包单位在开工前进行了三级安全教育。专业分包单位在施工过程中,由负责质量管理工作的施工人员兼任现场安全生产监督工作。土方开挖到接近基坑设计标

20、高(自然地坪下8.5m)时,总监理工程师发现基坑四周地表出现裂缝即向施工总承包单位发出书面通知,要求停止施工并要求立即撤离现场施工人员,查明原因后再恢复施工。但总承包单位认为地表裂缝属正常现象没有予以理睬。不久基坑发生了严重坍塌,并造成4名施工人员被掩埋,经抢救,3人死亡、1人重伤。事故发生后,专业分包单位立即向有关安全生产监督管理部门上报了事故情况。经事故调查组调查,造成坍塌事故的主要原因是由于地质勘察资料中未表明地下存在古河道,基坑支护设计中未能考虑这一因素而造成的。事故造成直接经济损失80万元,于是专业分包单位要求设计单位赔偿事故损失80万元。【问题】1.请指出上述整个事件中有哪些做法不

21、妥?并写出正确的做法。2三级安全教育是指哪三级?3本起事故可定为哪种等级的事故?请说明理由。4这起事故中的主要责任者是谁?请说明理由。答案:1.整个事件中下列做法不妥:1)施工总承包单位自行决定将基坑支护和土方开挖工程分包给专业分包单位施工不妥,正确做法是按合同规定的程序选择专业分包单位或得到业主同意后分包。2)专业设计单位将设计文件直接交给专业分包单位不妥。正确做法是设计单位将设计文件提交给总承包单位,经总承包单位组织专家进行论证、审查同意后,由总承包单位交给专业分包单位实施。3)专业分包单位编制的基坑支护工程和降水工程专项施工组织方案经由施工总承包单位项目经理签字后即由专业分包单位组织施工

22、不妥。正确做法是专项施工组织方案应先经总承包单位技术负责人审核签字,再经总监理工程师审核签字后再由专业分包单位组织施工。4)专业分包单位在施工过程中,由负责质量管理工作的施工人员兼任现场安全生产监督工作不妥。按照建设工程安全生产管理条例规定,正确做法是在施工过程中安排专职安全生产管理人员负责现场安全生产监督工作。5)当基坑四周地表出现裂缝总承包单位收到监理单位要求停止施工的书面通知而不予理睬、拒不执行不妥。正确做法是总承包单位在收到总监理工程师发出的停工通知后,应该立即停止施工,查明原因,采取有效措施消除安全隐患。事故发生后,专业分包单位立即向有关安全生产监督管理部门上报事故情况不妥。正确做法

23、是事故发生后专业分包单位应立即向总承包单位报告,由总承包单位立即向有关安全生产监督管理部门报告。6)工程质量安全事故造成经济损失后专业分包单位要求设计单位赔偿事故损失不妥。正确做法是专业分包单位向总承包单位提出损失赔偿,由总承包单位再向业主提出损失赔偿要求。2.三级安全教育是指公司、项目经理部、施工班组三个层次的安全教育。3.本事故可定为三级重大事故。因为具备下列条件之一者为三级重大事故:死亡3人以上,9人以下;重伤20人以上;直接经济损失30万元以上,不满100万元。4.这起事故的主要责任是施工总承包单位。因为当基坑四周地表出现裂缝,监理工程师书面通知总承包单位“停止施工并要求撤离现场施工人员查明原因时,施工总承包单位拒不执行监理工程师指令,没有及时采取有效措施避免基坑严重坍塌安全事故的发生。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 考试专区 > 建造师考试

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
