1、海河水利 41 引黄济津倒虹吸工程施工降排水实例与思考 聂立忠, 郑 宁, 李树平, 王朝娜 ( 华北水利水电工程集团有限公司, 天津3 0 0 1 7 0 ) 摘 要: 倒虹吸工程工期紧迫, 施工降水需压缩工期。经采取明水抽排和管井降水相结合的办法, 有效缩短 了降水时 间, 但也发现其中的不足 , 对此降水方法进行了总结与思考。 关键词: 减河主河槽; 土方开挖; 降水;引黄济津 中图分类号 : T V 6 8 2 + 5 文献标识码 : B 文章编号 :1 0 0 4 7 3 2 8 ( 2 0 1 2 ) 0 3 0 0 4 1 0 3 1前 言 2 0 1 0年海河流域降水量总体偏少

2、 , 潘家 口水库 上游来水量不足。经初步估算天津市供水缺 口达到 3 3 7亿 m 。鉴于此种情况 , 国务院决定实施引黄济 津潘庄线路应急调水。漳卫新河倒虹吸工程是引黄 济津潘庄线路的重要组成部分 ,是整个输水线路 的 控制性节点工程。 2 施工背景 倒虹吸工程于 2 0 1 0年 7月 1日正式动工 总体 工程必须在 2 0 1 0年 1 0月 2 1日具备通水条件 , 工期 紧迫。 2 0 1 0年 8月漳卫南运河流域降雨量超出常年 , 水量颇 丰 。南运河下游 因工程施 工无法泄 流 , 同时岔 河也不具备导流条件。减河 自7月 2 0日起一直作为 主要行洪河道泄流 ,高峰期经过减河

3、闸下泄的流量 达到 1 0 0 m 3 s 。同时卫河流域降水量也偏大 , 直接导 致泄流时间一再延长, 2 0 1 0年 8月 2 9日才关闭减河 闸。 减河闸关闭时间晚不仅使减河段箱涵混凝土施 工工期大大压缩 也使河槽土壤含水量居高不下导 致 施工 条件严 重恶 化 。 3 降排水方案 针对减河段施工条件 、 土质状况 以及工期要求 , 减河主河槽段采取明水抽排和管井降水相结合的降 水方 案 。 3 1 基 坑 明水抽 排 减河闸关 闭后 , 首先抢修上下游 围堰 , 利用上 、 收稿 日期 : 2 0 1 2 0 1 2 2 作者简介 : 聂立忠 ( 1 9 8 0 一) , 男 , 工

4、程 师 , 主要 从事水 利工程施 工管 理工作。 下游围堰封闭施工区域。下游围堰修筑的目的是拦 截河道水流回灌入施工区域。根据围堰内封存的河 水量 , 布置抽水设施尽快将河道明水抽走 , 及早开辟 施工作业面。 3 2 基坑降水实例 常规 的管井降水方案通过水力计算得出具体管 井布置数量、 间距及井深 。降水井布设完毕后通过 一 定时间的抽水( 已施工 的滩地段降水时间为 1 4 d ) 使降水 曲线顶点低于开挖基础面以下 0 5 m 然后 进行土方开挖施工 。 但是由于工期异常紧迫 , 只有在 2 0 1 0年 1 0月 5日前完成 主河槽段全部 1 2节混凝 土箱涵施工 , 才能满足工程

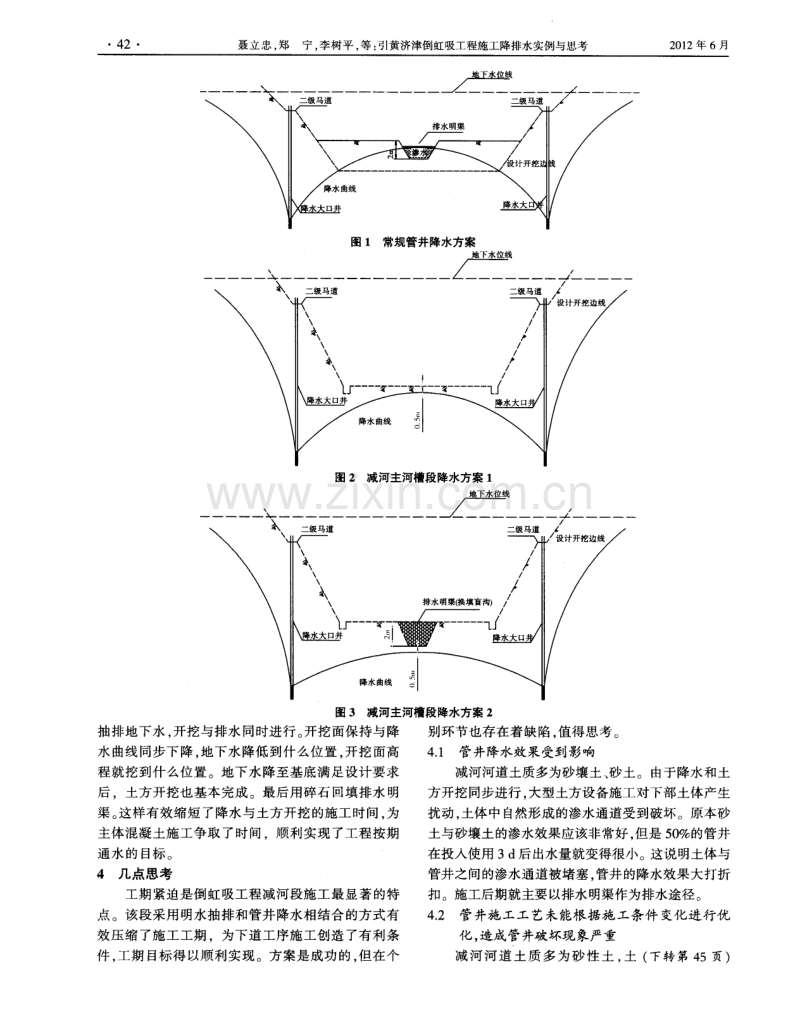

5、通水 目标 。 有效工作时间 只有 3 8 d , 故采取常规 的降水方案( 如图 1所示 ) 已 不能满足工期要求 。 为确 保 工期 目标 的顺 利 实现 同时 必须 保 证 主 体混凝土的施工质量 , 只能压缩降水及土方 开挖的 工作时间 , 降水方案如图 2 3所示 。经过认真的比 选 , 对有利方面和不利风险的评估和权衡 , 最终确 定 了管井 降水 与土方开挖 明排水相结合 的施工方 案 。 即围堰内存水抽排完毕后 , 进行管井打设 。 在原 计算方案上加密管井数量。 原计算方案管井间距为 2 0 m, 加密后 间距为 1 0 m。管井打设及降水的同时 分步进行土方开挖施工。 首先

6、在开挖面中央挖设排 水明渠进行土体渗水抽排, 排水明渠底宽为 2 m。 深度 为 2 m。经过渗水抽排后 , 排水明渠两侧一定厚度 的土体具备 了开挖条件 。随即进行开挖 , 同时加深 排水明渠 , 满足下部土体渗水 。待下部土体具备条 件后继续开挖 , 如此反复 , 直至设计基底高程为止。 实际上 ,该方案就是利用排水明渠和管井 同时 2 0 1 2 N o 3 海河水利 4 5 位填充注浆, 使用的浆液是水泥浆 , 其水灰 比为 1 : 1 。 注浆孑 L 选用原来减阻泥浆 15。 采用置换注浆方法, 当 附近的注浆孔开始溢浆时 , 关闭当前注浆孔 , 再溢浆 时开始注浆, 依次推进 。

7、4 箱涵顶进注意事项与应急预案 4 1 注意事项 ( 1 ) 每次开镐前及交接班 时都应检查油泵等液 压系统有无故障, 挖土是否符合要求 , 顶铁安装是否 合格及后背变形情况。 ( 2 ) 刃脚 一 旦 全部 插 入 土体 , 应 暂 停 顶进 , 组织 机械和人员加快挖土和出土的速度 。 实行连续作业 , 以保持箱身不断顶进。 ( 3 ) 如因某种原因而使顶进 中断时 , 也应间歇性 地 顶进箱 涵 , 以防止 箱涵 在重新 顶进 时阻力 增 大 。 ( 4 ) 顶进 时 , 顶 铁 和后 背 处 严禁 站 人 , 以防 止顶 铁弓起蹦出或后背产生意外安全事故 。 ( 5 ) 挖土顶进与观察

8、要紧密配合 , 侧刃脚切土及 底板前清土要 随时与轴线竖向偏差校正相配合 , 及 时调整首节箱涵吃土高度及侧刃脚切土宽度。 ( 6 ) 顶进时在箱涵外侧土体内注浆 , 减少摩阻力。 ( 7 ) 每一顶程都应观测前 、 后端高程 , 如出现偏 差应 及时处 理 ( 8 ) 顶进中需做好记录。 4 2 应 急预 案 ( 1 ) 塌 方 : 当掌 子 面发 生 塌 方 时不 能停 止 顶 进 , 而应立即强行将箱体 向前顶进 , 顶进越多越安全 , 并 立 即 向掌 子面 堆土稳 住 掌子 面。 ( 2 ) 后 背损 坏 : 后 背 损坏 有 2种 情 况 , 一 是 后 背 土体完整性损坏 。 土

9、体沿 4 5 。 剪切面破裂 , 最简单的 方法是在后背上堆载, 可 以有效提高后背承载力 ; 也 可以注浆加固。 二是后背桩断裂 , 此时应在后背桩后 打人一排加固桩 , 将后背压力传给后背土体。 5结语 采用该方法施工, 有效减少了地层扰动 , 控制了 路面沉 降, 箱涵顶进施工顺利 , 其位置 、 高程均达到 设计要求, 保证 了施工质量和施工安全。 ( 上接第 4 2页)体颗粒很细 。当抽水时水流会携带 大量土壤颗粒进入井内并淤塞在井底 ,同时 因井壁 外侧的土壤颗粒被带走 , 造成井壁坍塌 , 井点遭到破 坏。 在施工中, 并没有根据施工条件变化进行施工工 艺的调整 , 仍然采用常规

10、的井管外侧包裹纱网 、 回填 粗砂 反滤 的工艺 , 造 成 在排 水 过程 中有将 近 2 0 的 井点被破坏 。 因此 , 在管井施工前应根据实际情况优 化施工工艺 , 做好管井保护工作。 如 , 在井点管底 、 管 壁 均包 裹 土工布 ,井 点管与孑 L 壁之 间分 级配 填灌 砂 石滤层等。 4 3 施工费用大幅增加 减 河 施工 段总 长为 1 4 0 m, 原 计 划 打设 1 4个 井 点 , 井距 为 2 0 m。 后 因施工 状况 发生 改变 , 实 际打设 2 8个 井点 , 井 距 为 1 0 m。仅 井 点 打设 一 项 , 施 工成 本就增加一倍 , 同时后期降水费

11、 、 维护费也相应增加 一 倍 。 施工降水与土方开挖同步进行 ,由于土壤含水 量超高 , 造成开挖过程中边坡不断坍塌。 原设计坡比 为 1 : 2 , 到最终开挖成型后坡 比变为 1 : 3左右 , 土方 开挖工程量增加 , 施工费用增加。 基坑开挖完毕后 , 排水明渠回填碎石 , 增加了相 应 的施 工费 用 。 减 河 主河槽 段降水 和 土方开 挖项 目总 计增 加 费 用 约 1 0 0万元 5 结语 减 河 主河 槽 的 降排 水 施 工方 案 取得 了成 功 , 为 工程整体工期 目标 的实现起到 了重要 的推动作用。 相对于经济利益上的损失 , 本工程能够按时通水 , 及 时满足天津市的供水需求 ,其社会效益和政治意义 是 重大 的 在今后 的工作中,对于类似的工程要吸取本工 程实例 的经验和教训 ,根据不同的施工条件调整和 优化施 工工 艺 , 以达 到更好 的施 工效果 。

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 环境建筑 > 设备安装设计/排水设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币
