收藏 分销(赏)

高程米砼生产系统竣工验收细则.doc

上传人:w****g 文档编号:3645054 上传时间:2024-07-11 格式:DOC 页数:30 大小:118.54KB
下载 相关 举报
高程米砼生产系统竣工验收细则.doc_第1页
第1页 / 共30页
高程米砼生产系统竣工验收细则.doc_第2页
第2页 / 共30页
高程米砼生产系统竣工验收细则.doc_第3页
第3页 / 共30页
高程米砼生产系统竣工验收细则.doc_第4页
第4页 / 共30页
高程米砼生产系统竣工验收细则.doc_第5页
第5页 / 共30页
点击查看更多>>
资源描述

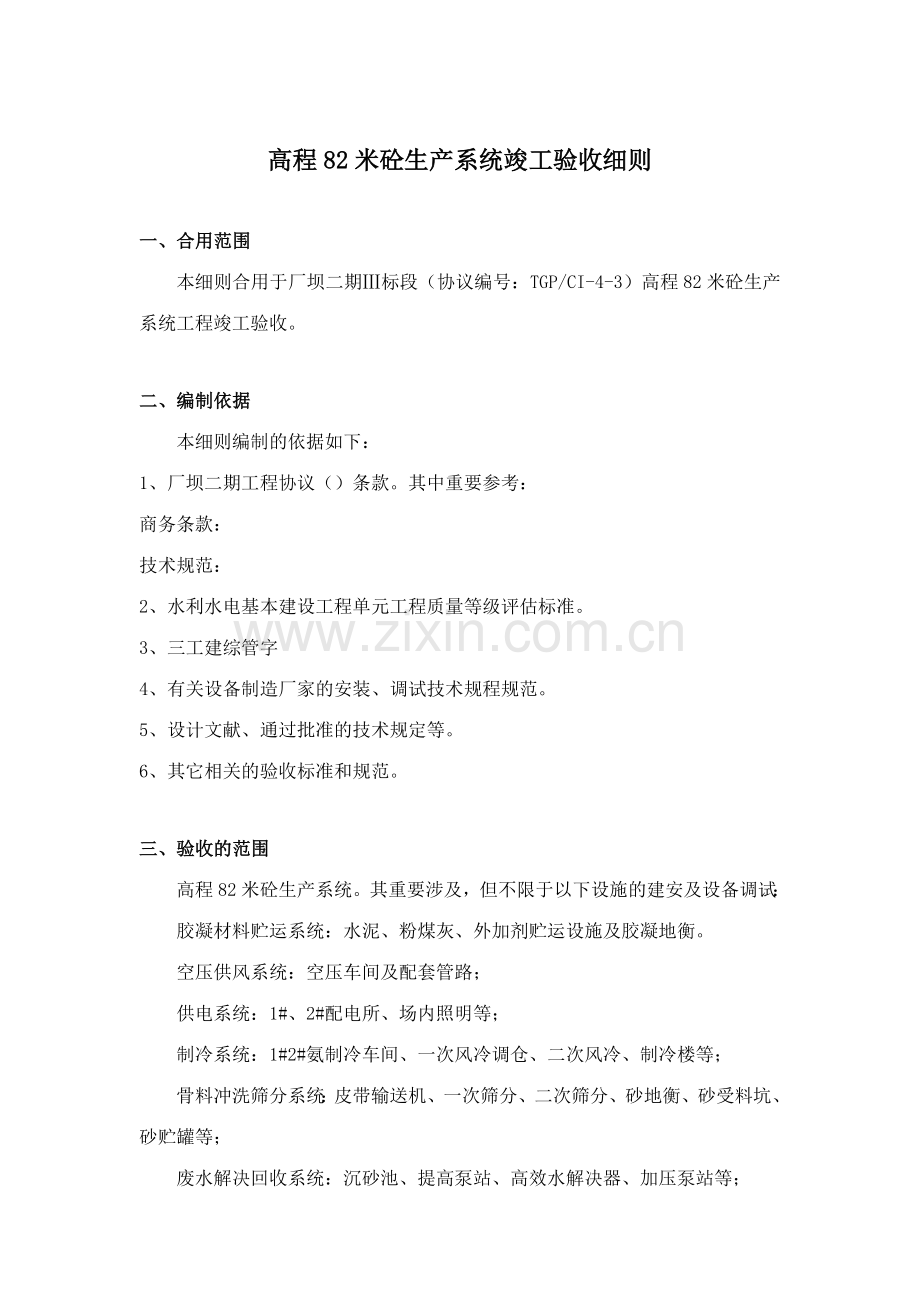

1、高程82米砼生产系统竣工验收细则一、合用范围 本细则合用于厂坝二期标段(协议编号:TGP/CI-4-3)高程82米砼生产系统工程竣工验收。二、编制依据 本细则编制的依据如下:1、厂坝二期工程协议()条款。其中重要参考:商务条款:技术规范:2、水利水电基本建设工程单元工程质量等级评估标准。3、三工建综管字4、有关设备制造厂家的安装、调试技术规程规范。5、设计文献、通过批准的技术规定等。6、其它相关的验收标准和规范。三、验收的范围高程82米砼生产系统。其重要涉及,但不限于以下设施的建安及设备调试:胶凝材料贮运系统:水泥、粉煤灰、外加剂贮运设施及胶凝地衡。空压供风系统:空压车间及配套管路;供电系统:

2、1#、2#配电所、场内照明等;制冷系统:1#2#氨制冷车间、一次风冷调仓、二次风冷、制冷楼等;骨料冲洗筛分系统:皮带输送机、一次筛分、二次筛分、砂地衡、砂受料坑、砂贮罐等;废水解决回收系统:沉砂池、提高泵站、高效水解决器、加压泵站等;拌和系统:拌和楼给排水:给水系统、场内细部排水等;总体布置:场平平整、道路、围墙、洗车台等;新增项目:江峡大道上段箱涵、场内重要为120m砼系统服务的排水管涵、边坡挡坡、制冷水厂等。四、验收程序工程按设计和协议规定施工完毕,竣工资料准备齐全,施工单位向监理提交竣工验收申请报告。经监理单位组织审查、评估,确认工程全面合格后向业主提请竣工验收,由业主单位组织工程的竣工

3、验收工作。详见:验收程序框图(附后)。五、验收组织结构由厂坝项目部组织设计单位、监理单位、施工单位(含运营管理单位)、设备公司(含供货厂家)、物资公司及总公司有关部门:计划协议部、财务部、档案管、工程技术部、协议管理部、公共工程项目部(水电讯)、坝区管理部(消防、环保)、实验中心等单位或部门有关人员组成验收工作小组,对本砼生产系统进行竣工验收。(1)验收工作小组设组长、副组长。组长单位有:厂坝项目部、工程技术部;副组长单位有:设备公司、西北院监理、设计单位;(2)验收工作小组按专业划分,分如下三个专业组:土建专业组:负责金结和管道的制安、总体布置、给排水、消防、设备基础、电缆沟、房建、等项目的

4、验收工作。电气、设备专业组:负责设备安装、调试、通讯、自动控制等项目的验收工作。综合小组:重要对拌和楼和制冷系统进行验收,对各项指标进行综合评估。(3)分组情况和人员组成,届时发文告知。六、验收人员职责及规定重要职责:听取设计、施工和监理单位的工作报告,通过现场检查和对竣工资料的审查,确订本工程是否完毕了设计工程量,确认工程质量是否先例协议规定,确认系统负载联动试运营是否正常,是否达成设计的生产能力。确认竣工资料是否完整、真实、符合归档规定。基本规定:本砼生产系统是关系一三峡二期电站厂房标段砼浇筑的关键性工程,是否能正常运营意义非常重大。因此,规定验收人员一定要本着对工程负责、严厉、认真的态度

5、,公正地对本工程全面地进行评价验收。验收人员详述如下:(1) 验收人员职责 听取施工单位、设计单位、监理单位的报告并赴现场检查; 确认是否完毕了设计工程量; 确认工程质量是否满足协议文献规定;(4)监理单位的职责现场检查并审查施工单位提出的竣工资料,确认工程全面合格后向业主提请竣工验收;提交监理管理资料。重要涉及:但不限于: 监理报告; 监理发出的函、批文、告知等文献;监理协调会纪要;有效的技术核定单;施工大事记;本砼系统监理工作细则等。 参与验收,向大会作监理报告; 签署竣工验收综合评估意见; 根据验收会议提出的缺陷解决清单,敦促和检查施工单位对工程缺陷进行限期解决及工程的移交准备工作。 确

6、认移交的设备清单; 确认尾工清单,在缺陷责任期内敦促和检查尾工的完毕情况,确认尾工完毕合格后,向业主提请尾工验收。(5)设备公司的职责参与工程验收,提交设备采购、验收总结报告; 确认移交的设备清单; 签署竣工验收综合评估意见; 月 日附表1 高程82米砼生产系统竣工验收单位工程综合验收评估表施工单位: 协议编号: NO:单位工程名称施工时段施工依据施工缺陷鉴定 监理工程师: 年 月 日 填写人: 年 月 日单位施工单位设计单位监理单位业主单位参验收人署名日期备注说明:一式六份,竣工签证完毕后返回施工单位四份归档。附表2 高程82米砼生产系统竣工验收单位工程质量评估表施工单位: 协议编号: NO

7、:分部工程名称:序号分项名称单元工程项数质量等级(个数)合格优良123456分项工程共 项,其中优良 项,优良率 %评估意见:评估等级:会签栏:说明:一式六份由监理单位填写,签证后返回施工单位四份归档。高程82米砼生产系统验收图不合格合格成功施工总结工程基本竣工初验申请监理组织初验自检结果检查并下达缺陷解决指令反馈解决结果缺陷解决负载联动试运营工程竣工监理审查评估签署验收证书终验申请提交竣工资料设计报告设备采购验收报告监理报告合格会议告知我部定于年月日,在工程建设部二楼会议室举行高程82米砼生产系统竣工验收,特邀总公司有关部门:计划协议部、财务部、档案管、工程技术部、协议管理部、公共工程项目部

8、(水电讯)、坝区管理部(消防、环保)、实验中心参与本系统的竣工验收工作。届时,请贵部派员1-2人准时参与会议。 厂坝项目部 月日 会议告知长江勘测设计研究院:我部定于年月日,在工程建设部二楼会议室举行高程82米砼生产系统竣工验收会议,特邀贵院届时派人准时参与。请贵院准备设计报告(书面)。 厂坝项目部 月日 会议告知西北院三峡监理中心:我部定于年月日,在工程建设部二楼会议室举行高程82米砼生产系统竣工验收会议,特邀贵院届时派人准时参与。 厂坝项目部 月日 会议告知三峡总公司设备公司:我部定于年月日,在工程建设部二楼会议室进行高程82米砼生产系统竣工验收会议,特邀贵公司届时派人准时参与。 厂坝项目

9、部 月日 会议告知三峡总公司物资公司:我部定于年月日,在工程建设部二楼会议室进行高程82米砼生产系统竣工验收会议,特邀贵公司届时派人准时参与。 厂坝项目部 月日 高程82米砼生产系统竣工验收会议议程本次验收会议安排两天:具体如下:8:308:35 会议开始,会议主持人宣布会议议程。8:358:45 领导发言。8:459:15 设计单位作设计报告。9:1510:15 施工单位作施工总结报告。10:1511:15 监理单位作监理工作总结报告。11:1511:45 设备公司作设备采购、验收报告。11:4512:00 机动12:0014:30 中餐、午休14:3018:00 工程建设部门口集合,乘车去

10、现场检查。8:0011:00 建设部二楼会议室讨论,书面拿出小组意见。11:0011:30 验收领导小组集中小组意见,拿出综合评估意见。11:3011:45 宣布竣工验收意见。11:4512:00 设计院、施工、监理、业主各方领导简短总结发言。若时间不够,该议程顺延,下午2:30继续。竣工验收会议结束!高程82米砼生产系统竣工验收意见(根据会议精神进一步修正)高程82米砼生产系统是厂坝二期工程标段的临时辅助工程。该系统由长江勘测规划设计研究院设计,宜昌三峡建设三七八联营总公司负责承建,西北院三峡工程建设监理中心负责监理工作,由业主出资,产权归业主。在设计、施工、监理以及总公司内部各部门、地方的

11、通力合作和大力支持下,通过一年的努力和辛勤劳作,高程82米砼生产系统顺利竣工。年月日,应施工单位的申请,厂坝项目部组织设计单位、监理单位、施工单位(含运营管理单位)、设备公司(含供货厂家)、物资公司及总公司有关部门:计划协议部、财务部、档案管、工程技术部、协议管理部、公共工程项目部(水电讯)、坝区管理部(消防、环保)、实验中心等单位或部门有关人员组成验收小组,对本砼生产系统进行竣工验收。竣工验收意见如下:一、协议的执行情况 工程进展本工作自开工以来,经咎方努力,工程进展顺利,工期控制在协议工期之内,生产满足了工程规定。投资控制协议规定:“高程82米砼生产系统由业主出资,承包者承建。协议价中所列

12、建安费用 万元暂定价,具体实行时按监理工作师核定的工程量乘以本协议协议书 中相应单位计算。”按此原则,截止 底,结算总投资: 万元,总价正在核定之中。二、工程质量综合评估 本工程竣工验收小组认真听取了设计、施工、监理单位的报告,赴现场检查并全面查阅了竣工资料,经验收会议充足的研讨,最后一致认为: 基本完毕了设计工程量,工程质量综合评估为合格。 系统设备安装、试运营良好,各项技术指标基本达成了设计规定。但系统试运营以来,生产任务不饱满,没有机会得到充足的考验,因此,系统(重要是拌和楼)的各项技术指标还待于进一步的确认。三、尾工及缺陷责任 尾工 经验收工作小组确认,以下三项作为尾工解决,不在本次验

13、收的范围之内。施工单位尽快组织施工,经监理工程师确认全面合格后,向业主单位提请尾工终验。尾工有: 缺陷责任 施工单位应对施工缺陷责任期内系统的一切问题(除设备自身的质量问题)负责,及时修复,保证系统正常投运,满足生产规定。 经竣工验收工作小组确认以下项目为工程施工缺陷,施工单位应在本次验收后一个月内,及时组织力量消除缺陷,保证系统正常投运。消缺工作完毕后,由监理组织有关各方对照施工缺陷清单进行现场检查,确认消缺工作全面完毕,并签署消缺完毕凭证。详见:施工缺陷清单(附后)。四、设备管理工程竣工后,由三峡总公司设备公司与三七八联营总公司签订高程82米砼生产系统设备管理协议,保证在厂坝二期工程协议履

14、行完毕后,本系统所有设备、设施能完整交付业主。高程82米砼生产系统设备管理协议待签。附件:高程82米砼生产系统竣工验收组织机构 高程82米砼生产系统竣工验收人员名单高程82米砼生产系统竣工验收尾工清单高程82米砼生产系统竣工验收施工缺陷解决清单 验收竣工小组高程82米砼生产系统常态砼生产线初验办法(试行)一、合用范围 本办法合用于长江三峡工程厂坝二期工程左岸高程82米砼生产系统常态砼生产线的初步验收。二、验收范围 高程82米砼生产系统常态砼生产线,涉及: 1、 砼拌和楼 2、骨料系统 3、胶凝材料系统 4、风水电系统 5、其它三、验收依据 本次验收作为常态砼生产线的初验收验。可执行的验收协议条

15、款(招标文献)及验收依据如下: 1、厂坝二期协议()其中重要参考条款: 商务条款:2、水利水电基本建设工程单元工程质量等级评估标准;3、三工建综管字 第 号 4、有关设备制造厂家的安装,调试技术规定;5、设计图纸、设计文献、通过批准的技术规定、通过监理和设计审核批准的技术核定单等。6、其它相关的验收标准和规范。四、验收程序 在施工单位常态砼生产线的土建、金结制安基本完毕。相关的设备安装调试完毕,竣工项目资料准备齐全,且三检合格的基础上,提出初步验收申请报告,由监理单位组织初验。缺陷解决完毕,经初验合格后,常态砼生产线可负载试运营。初检解决结果缺陷解决指令自检结果书面报告验收申请工程竣工资料承建

16、单位自检监理承建单位缺陷解决监理检查合格初步验收结果监理签字常态砼生产线负载联动无端障运营承建单位准备自检资料、施工总结监理预审报 告业主组织验收,办理有关手续,签署初验证书,常态砼生产线投产五、验收规定1、自检阶段 施工单位: 施工单位必须按规定自检,提出书面报告,为初步验收发明条件。重要任务:1、完毕初步验收范围所明确的常态砼生产线土建工程、金结制安、设备的安装及调试。2、对工程进行单位分部 、分部分项、单元工程的质量检查、填写单位工程分部工程、分项工程和单元工程质量检查评估表;3、解决尾工、缺陷和质量问题,直到所有自检合格;4、自检合格后,向监理单位提交自检资料,并提出初步验收申请(见附

17、表2)和自检合格证。竣工资料重要涉及(但不限于):管理资料: 施工组织设计、函、报告、批复、会议纪要、待初步验收的工程项目及设备清单等;质保资料: 材料和设备的出厂证明、检查、实验结果及报告; 隐蔽工作检查验收记录及签证;重大质量事故及解决报告;施工的原始记录;验证资料: 自检评估资料; 施工总结报告; 初步验收申请; 竣工图:工程竣工图及技术文献(涉及技术核定单)其它: 常态砼生产线的工程实行概况和大事记; 未完毕的缺陷修复项目清单; 业主或监理工程师依据协议,规定提交的其它资料; 运营管理组织机构、制度、规程。监理单位: 参与设备公司组织的设备调试与验收,并鉴证; 负责进行单位工程分部、分

18、项和单元工程的划分(见表一)。督促施工单位按归档规定进行初验资料的整理工作; 检查、督促施工单位做好初验的准备工作,及时申报工程初验; 组织相关人员进行初验。业主单位: 设备公司制订设备验收办法和设备调试大纲; 设备公司准时组织设备调试并验收,整理好设备验收资料4份(原始资料1份,副本3份),交施工单位归楼。设备单位: 提交常态左生产线的设计说明书。 确认工程施工是否符合设计规定,对尾工、缺陷、质量问题进行认定,并提出解决建议。2、初步验收 在施工单位自检合格的基本上,由监理单位组织厂坝项目部、工程技术部、公共工程项目部、物资公司、设备公司、设计单位、监理单位、施工单位等组成初验小组,对工程进

19、行初验。 初验的重要任务是检查常态混凝土生产线的各分项工程的土建工程、金结制安工程、机械和电气设备安装及调试等是否达以规范的规定,并对施工是否满足设计规定作出全面评价;对单位工程质量等级作出评估;拟定是否能负载运营,拟定尾工、施工缺陷和质量问题解决措施及解决时段规定;形成初步验收意见并进行初步验收签证。 监理单位根据施工单位的初验申请,对工程进行检查。经检查,如已具有初验条件,即组织业主、设计单位、有关部门,在规定期间内进行初验,若不具有初验条件,施工单位应根据监理单位的意见进行解决。监理单位的职责: 拟定初步验收办法: 拟定分项工程、单元工程检查项目和检查标准; 统一制定初步验收小组对常态砼

20、生产线进行初验; 检查施工质量是否符合设计和规范规定; 检查施工单位提供的初验资料是否符合实际和归档规定; 协助初验工作小组对单位工程质量进行初验; 对单位工程、分部、分项和单元工程质量等级进行评估; 填写工程质量评估表和初步验收结论; 对施工是否满足协议规定作出评价; 向施工单位提出缺陷解决和整修理工的指令。 对常态砼生产线能否投产运营、质量问题的解决措施和规定提出建议。(1)组织机构 由监理单位组织由厂坝项目部、工程技术部、公共工程项目部、物资公司、设备公司、设计单位、监理单位、施工单位等单位参与的初步验收工作小组,进行初验。 验收工作小组按专业分为如下四个专业组: 土建(含消防)专业组

21、机械(含金属结构)专业组 电气及控制专业组 给、排水和通讯专业组初验工作专业组及组长、副组长。组长单位:厂坝项目部、西北院监理中心副组长单位:厂坝项目部、工程技术部、公共工程项目部、物资公司、设备公司、设计单位、监理单位、施工单位等。 分组情况和人员组成,届时发文告知。 (2)验收人员职责: 听取施工单位的报告; 审查竣工资料是否符合实际、全面、并符合归档规定; 对施工是否满足工程承包协议文献规定作出全面评价; 对工程质量等级作出评估; 拟定常态砼生产线是否能负载联动试生产; 拟定尾工和移交清单; 工程缺陷的解决措施及规定; 形成验收意见、进行初验签证。左岸82米砼生产系统工程单元划分 表一分

22、部工程分项工程单元工程备注拌和楼1、土建工程2、金结工程3、设备安装4、设备调试1、基础开挖2、基础砼浇筑3、基础回填4、金结制做5、金结安装6、设备到货验收7、设备安装8、设备调试骨料系统1、砂地衡2、砂受料坑3、砂料罐4、B-1胶带机5、B-2胶带机6、B-3胶带机7、B-4胶带机8、B-5胶带机9、B-6胶带机10、B-7胶带机11、B-8胶带机12、B-9胶带机13、B-10胶带机14、B-11胶带机15、B-12胶带机16、B-13胶带机17、B-14胶带机18、B-15胶带机19、B-16胶带机20、冲洗筛分系统21、一次风冷骨料仓1、基础开挖2、基础砼浇筑3、基础回填4、金结加工

23、制作5、金结安装6、设备到货检查7、设备安装8、设备调试左岸82米砼生产系统工程单元划分 续表分部工程分项工程单元工程备注胶凝材料系统1、地衡2、1#水泥罐3、2#水泥罐4、3#水泥罐5、4#粉煤灰罐6、5#粉煤灰罐1、基本开挖2、基础砼浇筑3、基础回填4、金结制作5、金结安装6、设备安装调试4#、5#罐不参与本次初验,3#水泥罐现作为粉煤灰罐风水电系统1、1#变电所2、2#变电所3、空压机房4、水解决厂5、系统经水工程6、系统排水工程7、外加剂车间8、场区照明1、房建2、设备基础开挖3、设备基础砼浇筑4、设备基础回填5、设备到货验收6、设备安装7、设备运营调试制冷系统1、一次制冷车间2、二次

24、制冷车间3、冰楼及输冰系统4、制冷水车间1、房建2、设备基础开挖3、设备基础回填4、设备基础砼浇筑5、金结制作6、金结安装7、设备到货验收8、设备安装9、设备调试制冷系统不参与本次初验其它1、系统通讯2、系统消防3、场区道路4、场平5、运营管理设施(实验、调度、维修等)1、房建2、设备基础土建3、设备到货验收4、设备安装5、设备调试新增项目1、120排水系统(调度、维修等)2、江峡大道及排水干涵3、挡墙及护坡1、管沟开挖2、管道铺设3、砼浇筑4、挡墙基础开挖5、挡墙浆砌石砌护6、边坡草皮护坡不参与本次初验附表2 高程82米砼生产系统常温砼生产线初步验收申报表施工承包单位: 协议编号: NO:监

25、理单位: 本申报工程已经按设计及有关规定,于 年 月 日基本完,尾工、施工缺陷、质量问题也按规定解决完毕,资料准备齐全,并自检合格。特申请对本工程进行初步验收。申报单位: 项目经理: 申报时间: 年 月 日申报验收记录验收单位工程名称计划初步验收日期备 注随同报送文献目录序号文 件 名 称预验意见签证人: 签证日期: 年 月 日初步验收申报记录监理单位: 签署人: 签署日期: 年 月 日说明:一式六份报监理单位,完毕初验后返回施工承包单位四份,作为竣工资料的一部份。附表3 高程82米砼生产系统常温砼生产线分部工程质量评估表施工承包单位: 协议编号: NO:单位工程分部工程名称序号项目单元工程个

26、数质量等级(个数)优良合格123456789分项工程共 项,其中优良 项,优良率 %评估意见:评估等级:会签栏:说明:一式六份由施工承包单位报送监理单位,签证后返回施工承包单位四份,作为相应分部工程验收资料一部分。附表4: 高程82米砼生产系统常温砼生产线单位工程质量评估表施工承包单位: 协议编号: NO:单位工程序号项目单元工程个数质量等级(个数)优良合格123456789分项工程共 项,其中优良 项,优良率 %评估意见:评估等级:会签栏:说明:一式六份由施工承包单位报送监理单位,签证后返回施工承包单位四份,作为相应分部工程验收资料一部分。附表4: 高程82米砼生产系统常温砼生产线单位工程质量评估表施工承包单位: 协议编号: NO:单位工程施工时段施工依据施工缺陷鉴定监理工程师: 年 月 日初验意见 填写人: 年 月 日单位参验人签名日期备注说明:一式六份报送监理单位,完毕初验后返回施工承包单位四份,作为竣工资料的一部分。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
