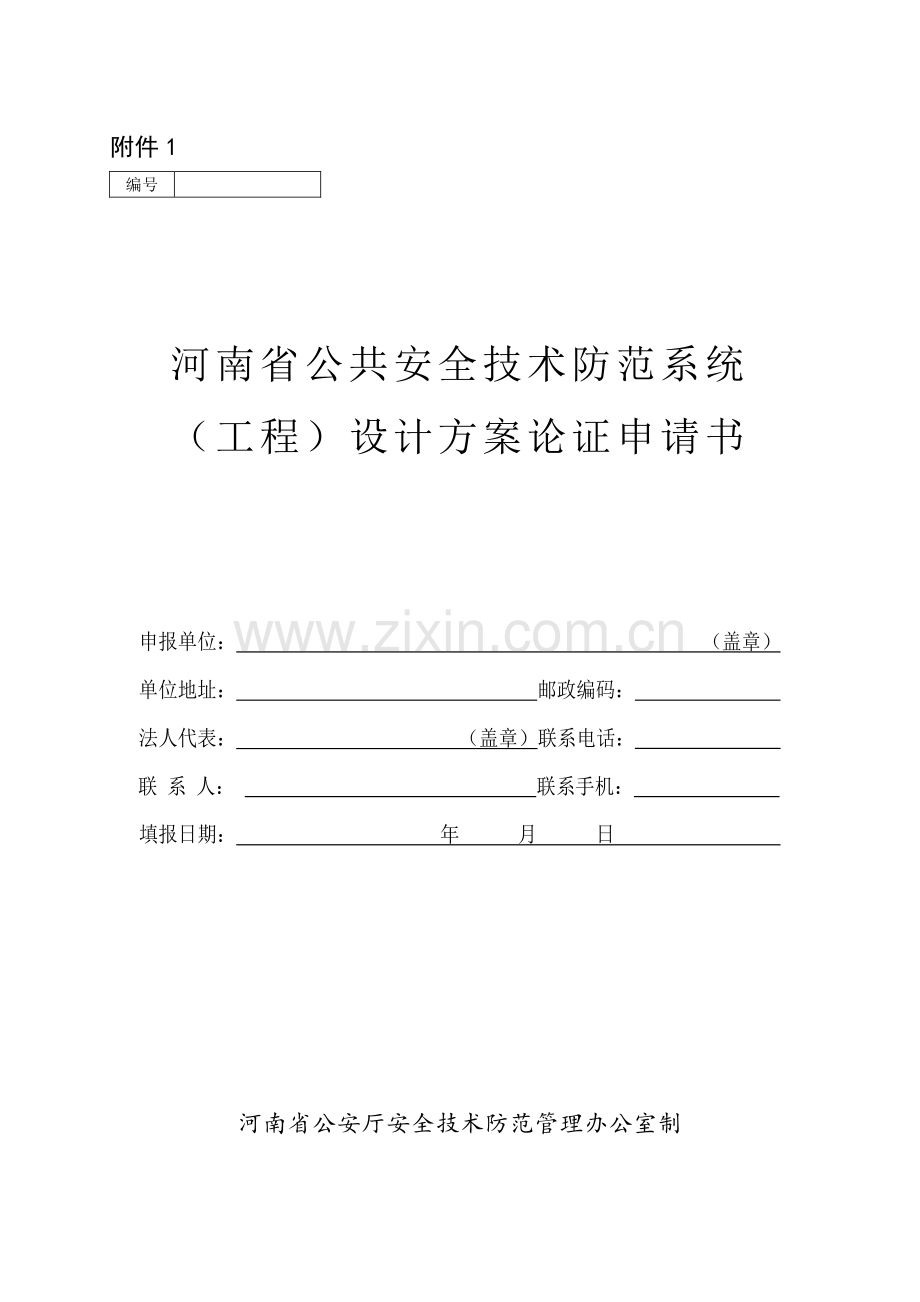

1、附件 1 河南省公共安全技术防范系统(工程)设计方案论证申请书 申报单位:(盖章)单位地址:邮政编码:法人代表:(盖章)联系电话:联 系 人:联系手机:填报日期:年 月 日 河南省公安厅安全技术防范管理办公室制 编号 关于技防工程如何开展方案论证、检测、验收工作的说关于技防工程如何开展方案论证、检测、验收工作的说明明 点击数:747 更新时间:2013-12-12 根据河南省公共安全技术防范管理条例及实施细则规定,公安机关技防办根据 安全防范工程程序与要求(GA/T 75-1994)、安全防范系统验收规则(GA308-2001)等相关标准的规定,开展技防工程方案论证、检测、验收工作。工程分类:
2、工程分类:一级工程:是指一级风险或者投资额 100 万元以上(含 100 万)的技防系统;二级工程:是指二级风险或者投资额超过 30 万元、不足 100 万元的技防系统;三级工程:是指三级风险或者投资额 30 万元以下(含 30 万元)的技防系统。一、二级技防工程必须通过初步设计、方案论证和检测、验收,三级技防工程可适当简化。风险等级的确定:风险等级的确定:技防系统风险等级的确定,按照军工产品储存库风险等级和安全防护级别的规定(GA26-1992)、文物系统博物馆风险等级和安全防护级别的规定(GA27-2002)、货币印制企业风险等级和安全防护级别的规定(GA28-1992)、银行营业场所风
3、险等级和防护级别的规定(GA38-2004)、安全防范工程技术规范(GB50348-2004)等相关标准的要求执行。技防系统(工程)的方案论证和竣工验收组织单位的确定:技防系统(工程)的方案论证和竣工验收组织单位的确定:1、省辖市公安局技防办负责组织开展本行政区域内(不包含省直管试点县(市)涉及河南省公共安全技术防范管理条例实施细则中第十八条、第十九条规定(点击查看十八、十九条内容)、三级以上(含三级)风险等级的技防系统的方案论证和竣工验收;2、工程建设单位负责组织开展本细则第十八条、第十九条规定之外且无任何风险等级的技防系统方案论证和竣工验收工作。第一步:技防系统(工程)设计方案论证第一步:
4、技防系统(工程)设计方案论证 需提交下列资料的复印件、原件及其电子文档:1.设计任务书或者相当于设计任务书的资料;2.设计方案及系统功能;3.器材平面布防图及防护范围;4.系统框图及设备配置表(含设备性能参数说明);5.监控中心布局及使用操作说明;6.管线敷设方案及图纸;7.工程费用概算和建设工期。另:涉及河南省公共安全技术防范管理条例实施细则中第十八条、第十九条规定、三级以上(含三级)风险等级的本行政 区域内(不包含省直管试点县(市)的技防系统还需同时提交河南省公共安全技术防范系统(工程)设计方案论证申请书。第二步:技防系统(工程)检测第二步:技防系统(工程)检测(一)需具备条件 三级以上(
5、含三级)风险等级的技防系统无论工程额大小、无任何风险等级且投资额 30 万元以上(不含 30 万元)的技防系统,系统竣工后且试运行满一个月的,必须向工程所在地技防管理部门提交工程检测申请,委托公安部授权的检测机构对工程进行检测。(二)需提交资料 提交以下材料的复印件、原件及其电子文档:1、河南省公共安全技术防范系统(工程)委托检测申请表;2、技防系统的合同、设备清单;3、系统试运行报告、系统试运行表;(系统试运行报告由工程建设单位依据试运行记录提出,报告内容包括:a、系统运行起迄日期,试运行是否正常;b、故障(包括误报警、漏报警)产生的次数、原因和排除故障的日期;c、系统功能是否符合设计要求以
6、及综合评述)4、竣工报告;(由设计、施工单位写出竣工报告,内容包括:工程概况、安装的主要设备、对照设计任务书或合同所完成的质量自我评估、提出维修服务条款。)5、初验报告;(由建设单位(含监理单位)组织设计、施工单位根据设计任务书或合同提出的设计使用要求进行初验并写出初验报告,包括以下内容:a、系统试运行评述;b、对照设计任务书要求,系统功能检测情况及质量主观评价;c、对照正式设计方案,核对安装设备数量和型号的结果;d、施工质量初验意见(含隐蔽工程随工验收单))第三步:技防系统(工程)验收第三步:技防系统(工程)验收(一)需具备条件 技防系统建设单位收到技防系统(工程)检测报告后,应及时通知设计
7、、施工单位组织开展工程验收工作(二)需提交资料 提交以下资料的复印件、原件及其电子文档:1.设计任务书;2.工程合同;3.设计方案论证意见(附论证委员会名单)及设计方案通过论证后,设计、安装单位和建设单位共同签署的整改落实意见;4.正式设计方案与相关图纸(包括系统框图、平面布防图及设备配置表、线槽管道布线图、监控中心布置图、设备清单等);5.系统试运行报告;6.系统竣工报告;7.系统使用说明书(含操作和日常维护说明);8.初验报告(包括隐蔽工程);9.决算报告;10.监理报告;11.系统检测报告;12.其他相关文件。另:涉及河南省公共安全技术防范管理条例实施细则中第十八条、第十九条规定、三级以
8、上(含三级)风险等级的本行政区域内(不包含省直管试点县(市)的技防系统还需同时提交河南省公共安全技术防范系统(工程)验收申请书。涉及河南省公共安全技术防范管理条例实施细则第十八条、第十九条规定之外、无任何风险等级的技防系统,投资额 30万元以下(含 30 万元)由建设单位组织实施方案论证、竣工验收工作,并将论证结论、竣工验收结论以书面形式报工程所在地省辖市公安局技防办、省直管试点县(市)公安局技防办备案。申 报 说 明 一、此申请书一式两份,由申报单位如实填写,内容完整,字迹清楚,表内各项如填写不下,可另加附页(A4 纸规格)。二、部分栏目说明:(一)“编号”由技防管理部门填写;(二)“风险等
9、级”按照军工产品储存库风险等级和安全防护级别的规定(GA26-1992)、文物系统博物馆风险等级和安全防护级别的规定 (GA27-2002)、货币印制企业风险等级和安全防护级别的规定(GA28-1992)、银行营业场所风险等级和防护级别的规定(GA38-2004)、安全防范工程技术规范(GB50348-2004)等相关标准的要求执行;(三)“证书编号”指河南省公共安全技术防范服务许可证编号。三、申报时,应提交以下材料原件(验证后退回)及复印件:(一)系统设计任务书或者相当于设计任务书的资料;(二)系统设计方案(系统规模、技术方案和系统组成)及系统功能;(三)系统框图及设备配置表(选用器材设备的
10、种类、型号、数量);(四)器材设备布置平面图、器材设备监控中心布置图、系统各部分联线图,管线敷设图;(五)系统费用概算和建设工期。系统名称 系统地址 系统概算 万元 风险等级 建设单位 单位名称 通讯地址 邮政编码 负 责 人 联系电话 设计单位 单位名称 通讯地址 邮政编码 负 责 人 联系电话 证书编号 许可等级 设计单位意见 (盖章)年 月 日 建设单位意见 (盖章)年 月 日 技防办意见 (盖章)年 月 日 附件 2 河南省公共安全技术防范系统(工程)设计方案论证结论表 编号:系统名称 建设单位 风险等级 系统概算 万元 设计单位 单位名称 负责人 联系电话 论证委员会论证结论 论证委
11、员会主任签名:论证委员会副主任签名:注:表内如填写不下,可另加附页。论证委员会名单 姓名 工作单位 职务、职称 联系电话 签名 备注 附件 3 河南省公共安全技术防范系统(工程)委托检测申请表 申报日期:系统(工程)情况 名称 竣工时间 投 资 额 万元 建设 单位 名称 联 系 人 联系电话 施工 单位 名称 联 系 人 联系电话 建设单位意见 (单位盖章)年 月 日 省辖市、省直管试点县(市)公安局技防办意见 (单位盖章)年 月 日 注:1、申报时,应提交以下材料:技防系统的合同、系统试运行报告、竣工报告和初验报告等相关材料原件扫描件、电子文档,原件验证后退回。2、建设单位申请委托检测可选
12、机构:公安部安全与警用电子产品质量检测中心;公安部安全防范报警系统产品质量监督检验测试中心;河南省电子产品质量监督检验所;河南省安协安防技术咨询(检测)有限公司。附件 4 系统试运行记录 系统名称:系统(工程)级别:建设(使用)单位:设计、施工单位:日期时间 系统运行情况(含误,漏报警)备 注 值班人 注:1 系统运行情况栏中,正常打并每天不少于填写一次;不正常的在备注栏内及时扼要说明情况(包括修复日期)2 系统有报警部分的,报警试验每天进行一次无漏报警的,在对应空格内打,有漏报警的打,并在备注栏说明情况;出现误报警的也在相应备注栏内如实填写 附件 5 隐蔽工程随工验收单 工程名称:建设单位总
13、包单位 设计,施工单位 监理单位 隐蔽工程内容与检查 检查内容(共 6 项)检查结果 安装质量 楼层(部位)图号 验收意见 建设单位总包单位 设计,施工单位 监理单位 验收人:日期:盖章:验收人:日期:盖章:验收人:日期:盖章:注:检查内容包括:()管道排列,走向,弯曲处理,固定方式;()管道连接,管道搭铁,接地;()管口安放护圈标识;()接线盒及桥架因盖;()线缆对管道及线间绝缘电阴;()线缆接头处理等 检查结果的安装质量栏内,按检查内容序号,合格的打,基本合格的打,并对应的楼层(部位),图号 3 综合安装质量的检查结果,在验收意见栏内填写验收意见并扼要说明情况 附件 6 河南省公共安全技术
14、防范系统(工程)验收申请书 系统(工程)名称:申报单位:填报日期:年 月 日 河南省公安厅安全技术防范管理办公室制 编号 申 报 说 明 一、此申请书一式两份,由申报单位如实填写,内容完整,字迹清楚,表内各项如填写不下,可另加附页(A4 纸规格)。二、申请单位在申报系统项目竣工验收时,应提交以下材料原件及复印件,原件验证后退回:(一)设计任务书或相当于设计任务书的资料;(二)工程合同;(三)河南省公共安全技术防范系统(工程)设计方案论证结论表及设计方案通过论证后,设计、安装单位和建设单位共同签署的整改落实意见;(四)正式设计方案与相关图纸(包括系统框图、平面布防图及设备配置表、线槽管道布线图、
15、监控中心布置图、设备清单等);(五)系统试运行报告;(六)系统竣工报告;(七)系统使用说明书(含操作和日常维护说明);(八)初验报告(包括隐蔽工程);(九)决算报告;(十)监理报告;(十一)系统检测报告;(十二)其他相关文件(系统维修保障措施,人员培训等)。系统名称 设计方案审批号 系统地址 工程风险等级 系统类型 投资额(万元)建设单位名称 设计单位名称 施工单位名称 监理单位名称 系统竣工概况 申报单位意见 (盖章)年 月 日 公安技防管理部门意见 (盖章)年 月 日 附件 7 编号:河南省公共安全技术防范系统(工程)验收结论 系统(工程)名称:建 设 单 位:设 计 单 位:施 工 单
16、位:验 收 日 期:河南省公安厅安全技术防范管理办公室制 填写说明 本表根据中华人民共和国公安部发布的安全防范系统验收规则GA 308-2001 制订。适用于一、二级安全防范系统(工程)的验收,三级安全防范系统(工程)的验收可适当简化。设备安装质量检查设备安装质量检查 系统(工程)名称:设计、安装单位:项项 目目 要要 求求 方方 法法 检检 查查 结结 果果 抽查百分数抽查百分数 前端前端 设备设备 1 安装位置(方向)合理、有效 现场抽查观察 正确 基本正确 不正确 5%10%(10 台以下至少验收 3台)2 安装质量(工艺)牢固、整洁、美观、规范 现场抽查观察 良好 基本良好 不好 3
17、线缆连接 视频电缆一线到位,接插件可靠,电源线与信号线、控制线分开,走向顺直,无扭绞 复核、抽查或对照图纸资料 符合要求 基本符合 要求 不符合 要求 4 通电 工作正常 现场通电检查 正常 基本正常 不正常 100%控制控制室室 终端终端设备设备 5 操作台、机架 安装平稳、合理 现场观察体会 合理 基本合理 不合理 100%6 控制设备安装 操作方便、安全 现场观察体会 合理 基本合理 不合理 7 开关、按钮 灵活、安全 现场观察询问 良好 基本良好 不好 8 机柜、设备接地 符合GB50057等电位接地要求 现场观察询问 符合 基本符合 不符合 9 接地电阻 符合 GB50198 规定
18、GA308-2001 合格 不合格 10 机架电缆线扎及标识 整齐,有明显编号、标识 现场观察 整齐、有表识 基本整齐有标识 不整齐或无标识 11 电源引入线缆标识 引入线端标识明显、牢靠 现场观察 有、牢靠 基本符合 不符合 12 通电 工作正常 现场通电检查 正常 基本正常 不正常 检查结果统计:Ks(合格率)安装质量 检查结论 施工验收人员签名:验收日期:注 1、在检查结果栏,按实际情况在相应空格内打“”(左列打“”,视为合格;中列打“”,视为基本合格;右列打“”,视为不合格。)2、检查结果统计:Ks(合格率)=合格数+基本合格数 0.6/项目检查数(项目检查数如无要求或实际缺项未检查的
19、,不计在内)3、检查结论:Ks(合格率)0.8,判为通过;0.8 Ks0.6,判为基本通过;Ks Kj0.6,判为基本通过;Kj Kz0.6,判为基本通过;Kz 0.6,判为不通过。验收结论汇总验收结论汇总 系统名称:设计施工单位:施工验收结论 验收人员签字:年 月 日 技术验收结论 验收人员签字:年 月 日 资料验收结论 验收人员签字:年 月 日 系统验收结论 验收小组(委员会)组长 副组长(主任、副主任)签名:建议与要求:年 月 日 公安技防管理部门意见:年 月 日 注 1、本汇总表须附设备安装质量检查、技术验收、资料审查表及出席验收会与验收机构人员名单(签到)。2、验收结论一律填写“通过”或“基本通过”或“不通过”。系统验收委员会(验收小组)成员登记表系统验收委员会(验收小组)成员登记表 姓名 工作单位 职务、职称 联系电话 签名 备注
