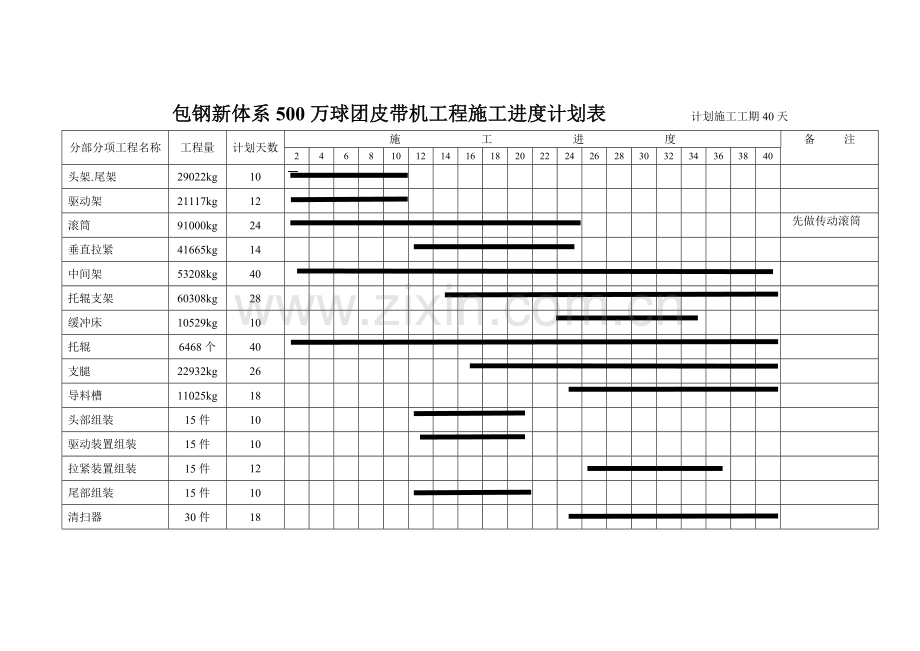

包钢新体系500万球团皮带机工程施工进度计划表 计划施工工期40天 分部分项工程名称 工程量 计划天数 施 工 进 度 备 注 2 4 6 8 10 12 14 16 18 20 22 24 26 28 30 32 34 36 38 40 头架.尾架 29022kg 10 驱动架 21117kg 12 滚筒 91000kg 24 先做传动滚筒 垂直拉紧 41665kg 14 中间架 53208kg 40 托辊支架 60308kg 28 缓冲床 10529kg 10 托辊 6468个 40 支腿 22932kg 26 导料槽 11025kg 18 头部组装 15件 10 驱动装置组装 15件 10 拉紧装置组装 15件 12 尾部组装 15件 10 清扫器 30件 18 2014年9月1日 包钢1# 2# 3# 5#高炉上料系统改造皮带机工程施工进度计划表 计划施工工期40天 分部分项工程名称 工程量 计划天数 施 工 进 度 备 注 2 4 6 8 10 12 14 16 18 20 22 24 26 28 30 32 34 36 38 40 头架.尾架 11500kg 8 驱动架 8912kg 8 滚筒 59000kg 24 9月10前传动滚筒全部干完 垂直拉紧 13482kg 14 中间架 53208kg 28 托辊支架 31875kg 16 槽型轮 4250kg 36 托辊 4250个 40 支腿 27035kg 26 导料槽 10280kg 18 头部组装 18件 12 驱动装置组装 18件 12 拉紧装置组装 8件 12 尾部组装 18件 12 清扫器 36件 18 2014年9月1日0万U豆体验卡 卡号:50D890668267e3349e33 密码:686d03401eefba96faba 奖品名称:500万U豆体验卡 卡号:50De7a00c543af387fc0 密码:b26488ce65abc1787202 奖品名称:500万U豆体验卡 卡号:50Dbac638 85c802fd52e 密码:3d1c344384327b85efff 奖品名称:500万U豆体验卡 卡号:50Dd97f0765bdf6998a3 密码:48db1c14e42a2b321fac 奖品名称:500万U豆体50D61 215eb41ae3cc919 密码:25bffae5346e7b7d2548 奖品名称:100万U豆体验卡 卡号:10D1cab621456ab278ab 密码:709f65f32865af2559c2 奖品名称:100万U豆体验卡 卡号:10D8f1d6a4b953f3474e 密码:6e2e4017cce30dc7e055 奖品名称:100万U豆体验卡 卡号:10Dd1fc6d6dd529b6892 密码:a5dbdd8338f91d2c0701 奖品名称:100万U豆体验卡 卡号:10D08377b71d4374262b 密码:1d7a7c21ebd99b798a54
