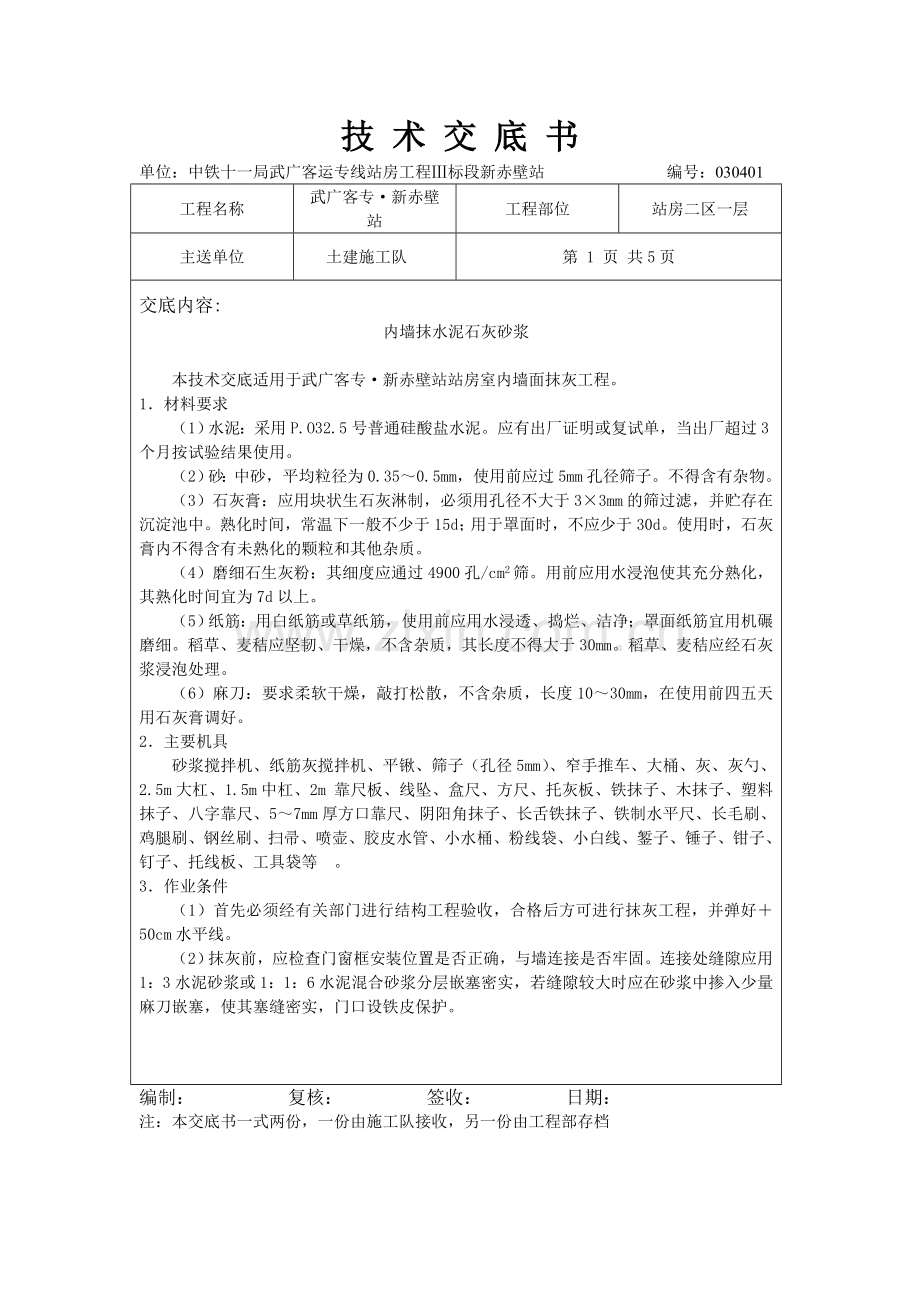

技 术 交 底 书
单位:中铁十一局武广客运专线站房工程Ⅲ标段新赤壁站 编号:030401
工程名称
武广客专·新赤壁站
工程部位
站房二区一层
主送单位
土建施工队
第 1 页 共5页
交底内容:
内墙抹水泥石灰砂浆
本技术交底适用于武广客专·新赤壁站站房室内墙面抹灰工程。
1.材料要求
(1)水泥:采用P.O32.5号普通硅酸盐水泥。应有出厂证明或复试单,当出厂超过3个月按试验结果使用。
(2)砂:中砂,平均粒径为0.35~0.5mm,使用前应过5mm孔径筛子。不得含有杂物。
(3)石灰膏:应用块状生石灰淋制,必须用孔径不大于3×3mm的筛过滤,并贮存在沉淀池中。熟化时间,常温下一般不少于15d;用于罩面时,不应少于30d。使用时,石灰膏内不得含有未熟化的颗粒和其他杂质。
(4)磨细石生灰粉:其细度应通过4900孔/cm2筛。用前应用水浸泡使其充分熟化,其熟化时间宜为7d以上。
(5)纸筋:用白纸筋或草纸筋,使用前应用水浸透、捣烂、洁净;罩面纸筋宜用机碾磨细。稻草、麦秸应坚韧、干燥,不含杂质,其长度不得大于30mm。稻草、麦秸应经石灰浆浸泡处理。
(6)麻刀:要求柔软干燥,敲打松散,不含杂质,长度10~30mm,在使用前四五天用石灰膏调好。
2.主要机具
砂浆搅拌机、纸筋灰搅拌机、平锹、筛子(孔径5mm)、窄手推车、大桶、灰、灰勺、2.5m大杠、1.5m中杠、2m 靠尺板、线坠、盒尺、方尺、托灰板、铁抹子、木抹子、塑料抹子、八字靠尺、5~7mm厚方口靠尺、阴阳角抹子、长舌铁抹子、铁制水平尺、长毛刷、鸡腿刷、钢丝刷、扫帚、喷壶、胶皮水管、小水桶、粉线袋、小白线、錾子、锤子、钳子、钉子、托线板、工具袋等 。
3.作业条件
(1)首先必须经有关部门进行结构工程验收,合格后方可进行抹灰工程,并弹好+50cm水平线。
(2)抹灰前,应检查门窗框安装位置是否正确,与墙连接是否牢固。连接处缝隙应用1:3水泥砂浆或1:1:6水泥混合砂浆分层嵌塞密实,若缝隙较大时应在砂浆中掺入少量麻刀嵌塞,使其塞缝密实,门口设铁皮保护。
编制: 复核: 签收: 日期:
注:本交底书一式两份,一份由施工队接收,另一份由工程部存档

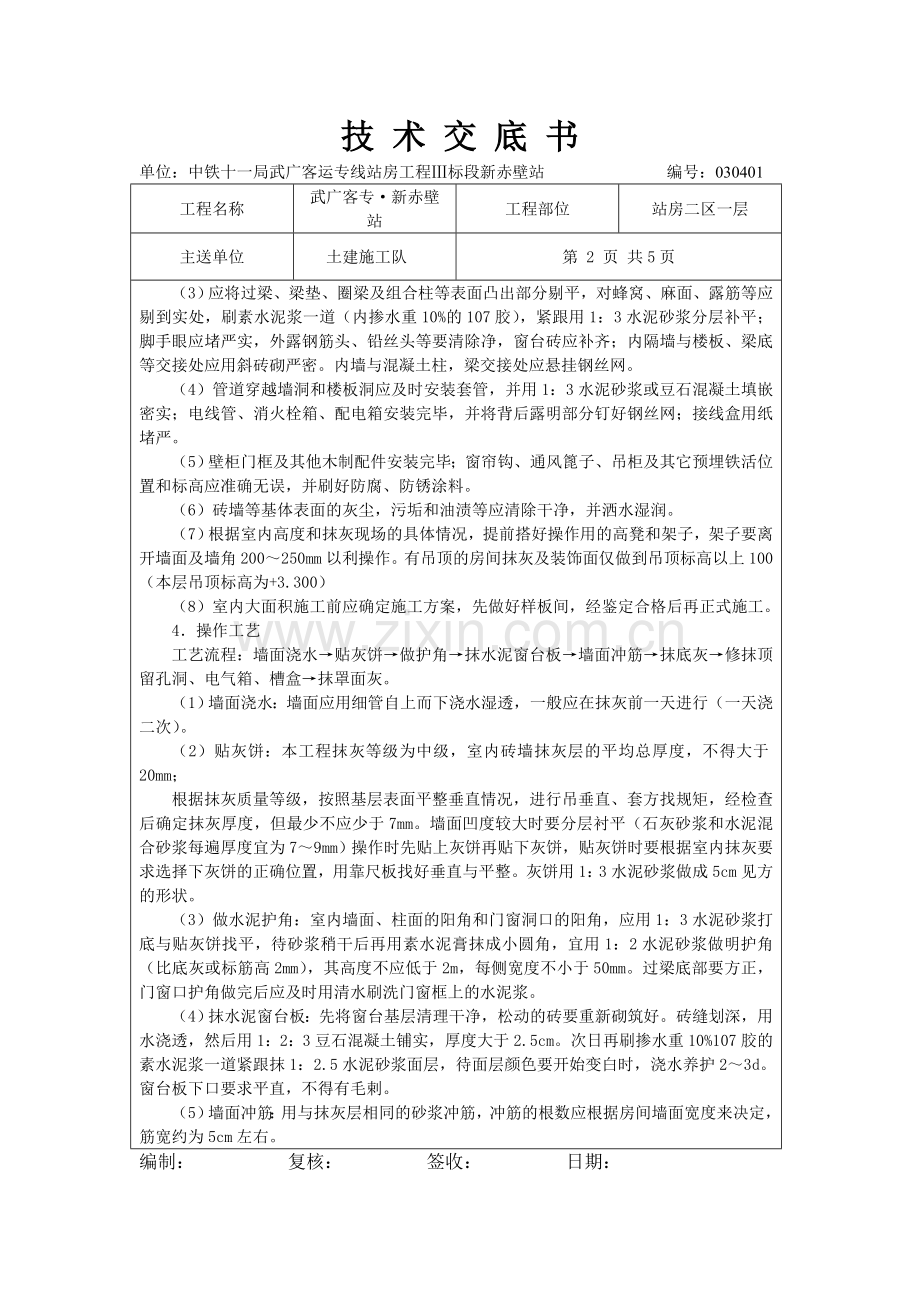

技 术 交 底 书
单位:中铁十一局武广客运专线站房工程Ⅲ标段新赤壁站 编号:030401
工程名称
武广客专·新赤壁站
工程部位
站房二区一层
主送单位
土建施工队
第 2 页 共5页
(3)应将过梁、梁垫、圈梁及组合柱等表面凸出部分剔平,对蜂窝、麻面、露筋等应剔到实处,刷素水泥浆一道(内掺水重10%的107胶),紧跟用1:3水泥砂浆分层补平;脚手眼应堵严实,外露钢筋头、铅丝头等要清除净,窗台砖应补齐;内隔墙与楼板、梁底等交接处应用斜砖砌严密。内墙与混凝土柱,梁交接处应悬挂钢丝网。
(4)管道穿越墙洞和楼板洞应及时安装套管,并用1:3水泥砂浆或豆石混凝土填嵌密实;电线管、消火栓箱、配电箱安装完毕,并将背后露明部分钉好钢丝网;接线盒用纸堵严。
(5)壁柜门框及其他木制配件安装完毕;窗帘钩、通风篦子、吊柜及其它预埋铁活位置和标高应准确无误,并刷好防腐、防锈涂料。
(6)砖墙等基体表面的灰尘,污垢和油渍等应清除干净,并洒水湿润。
(7)根据室内高度和抹灰现场的具体情况,提前搭好操作用的高凳和架子,架子要离开墙面及墙角200~250mm以利操作。有吊顶的房间抹灰及装饰面仅做到吊顶标高以上100(本层吊顶标高为+3.300)
(8)室内大面积施工前应确定施工方案,先做好样板间,经鉴定合格后再正式施工。
4.操作工艺
工艺流程:墙面浇水→贴灰饼→做护角→抹水泥窗台板→墙面冲筋→抹底灰→修抹顶留孔洞、电气箱、槽盒→抹罩面灰。
(1)墙面浇水:墙面应用细管自上而下浇水湿透,一般应在抹灰前一天进行(一天浇二次)。
(2)贴灰饼:本工程抹灰等级为中级,室内砖墙抹灰层的平均总厚度,不得大于20mm;
根据抹灰质量等级,按照基层表面平整垂直情况,进行吊垂直、套方找规矩,经检查后确定抹灰厚度,但最少不应少于7mm。墙面凹度较大时要分层衬平(石灰砂浆和水泥混合砂浆每遍厚度宜为7~9mm)操作时先贴上灰饼再贴下灰饼,贴灰饼时要根据室内抹灰要求选择下灰饼的正确位置,用靠尺板找好垂直与平整。灰饼用1:3水泥砂浆做成5cm见方的形状。
(3)做水泥护角:室内墙面、柱面的阳角和门窗洞口的阳角,应用1:3水泥砂浆打底与贴灰饼找平,待砂浆稍干后再用素水泥膏抹成小圆角,宜用1:2水泥砂浆做明护角(比底灰或标筋高2mm),其高度不应低于2m,每侧宽度不小于50mm。过梁底部要方正,门窗口护角做完后应及时用清水刷洗门窗框上的水泥浆。
(4)抹水泥窗台板:先将窗台基层清理干净,松动的砖要重新砌筑好。砖缝划深,用水浇透,然后用1:2:3豆石混凝土铺实,厚度大于2.5cm。次日再刷掺水重10%107胶的素水泥浆一道紧跟抹1:2.5水泥砂浆面层,待面层颜色要开始变白时,浇水养护2~3d。窗台板下口要求平直,不得有毛剌。
(5)墙面冲筋:用与抹灰层相同的砂浆冲筋,冲筋的根数应根据房间墙面宽度来决定,筋宽约为5cm左右。
编制: 复核: 签收: 日期:
注:本交底书一式两份,一份由施工队接收,另一份由工程部存档
技 术 交 底 书
单位:中铁十一局武广客运专线站房工程Ⅲ标段新赤壁站 编号:030401
工程名称
武广客专·新赤壁站
工程部位
站房二区一层
主送单位
土建施工队
第 3 页 共5页
(6)抹底灰:冲完筋约2h左右就可以抹底灰,不要过早或过迟。先薄薄抹一层底子灰,接着分层装档、找平,再用大杠垂直水平刮找一遍,用木抹子搓毛。然后全面检查底子灰是否平整,阴阳角是否方正,管道后和阴角交接处,墙与顶板交接处是否光滑平整,并用靠尺板检查墙面垂直与平整情况。散热器背后的墙面抹灰宜在散热器安装前进行,抹灰面接茬应顺平,地面、踢脚板或水泥墙裙及管道、散热器背后应及时清理干净。
(7)修抹预留孔洞、电气箱、槽、盒:当底灰抹平后,应即设专人先把预留孔洞、电气箱、槽、盒周边5cm的石灰砂浆清理干净,改用1:1:4水泥混合砂浆把洞、箱、槽、盒抹成方正、光滑、平整(要比底灰或标筋高2mm)。
(8)抹罩面灰:当底子灰六、七成干时,即可开始抹罩面灰(如底子灰过干应浇水润湿)。罩面灰应二遍成活,两人同时操作,一人先薄薄刮一遍,另一人随即抹平。按先上后下顺序进行,再赶光压实,然后用钢板抹子压一遍,最后用塑料抹子顺抹子纹压光,随即用毛刷蘸水将罩面灰污染处清刷干净,不应甩破活(如遇施工洞,可甩整面墙,但注意切齐)。
5.质量标准
(1)保证项目:材料的品种、质量必须符合设计要求和材料标准的规定;各抹灰层之间及抹灰层与基体之间必须粘结牢固、无脱层、空鼓、面层无爆灰和裂缝(风裂除外)等缺陷。
(2)基本项目:
①表面:中级抹灰:表面光滑、洁净、接茬平整,线角顺直清晰。
②孔洞、槽、盒、管道后面的抹灰表面:尺寸正确、边缘整齐、光滑;管道后面平整。
③门窗框与墙体间缝隙填塞密实,表面平整。护角材料、高度符合施工规范规定,表面光滑平顺。
④ 分格条(缝)宽度、深度均匀、条(缝)平整光滑、楞角整齐,横平竖直,通顺。
(3)允许偏差项目:见表1
石灰砂浆抹面允许偏差 表1
项目
允许偏差(mm)
检验方法
普通
中级
高级
1
2
3
4
5
立面垂直
表面平整
阴阳角垂直
阴阳角方正
分格条(缝)平直
—
5
—
—
—
5
4
4
4
3
3
2
2
2
—
用2m托线板检查
用2m靠尺及楔形塞尺检查
用2m托线板检查
用20cm方尺和楔形塞尺检查
拉5m小线和尺量检查
编制: 复核: 签收: 日期:
注:本交底书一式两份,一份由施工队接收,另一份由工程部存档
技 术 交 底 书
单位:中铁十一局武广客运专线站房工程Ⅲ标段新赤壁站 编号:030401
工程名称
武广客专·新赤壁站
工程部位
站房二区一层
主送单位
土建施工队
第 4 页 共5页
6.成品保护
(1)抹灰前必须事先把门窗框与墙连接处的缝隙用水泥砂浆嵌塞密实(铝合金门窗框嵌缝材料由设计确定);门口钉设铁皮或木板保护。
(2)要及时清擦干净残留在门窗框上的砂浆,特别是铝合金门窗框宜粘贴保护膜,并保持到快竣工需清擦玻璃为止。
(3)推小车或搬运东西时要注意不要碰坏口角和墙面。抹灰用的大杠和铁锹把不要靠在墙上。严禁踩蹬窗台,防止损坏其棱角。
(4)拆除脚手架时要轻拆轻放,拆除后材料码放整齐,不要撞坏门窗、墙面和口角。
(5)要注意保护好墙上的预埋件、窗帘钩、通风篦子等。墙上的电线槽盒、水暖设备预留洞等不要随意抹死。
(6)在抹灰层凝结硬化前应防止快干、水冲、撞击、振动和挤压,以保证灰层有足够的强度。
(7)要注意保护好楼地面,不得直接在楼地面上拌灰。
7.应注意的质量问题
(1)门窗洞口、墙面、踢脚板、墙裙上口等抹灰空鼓裂缝:
①门窗框两边塞灰不严,墙体预埋件木砖间距过大或木砖松动,经开关振动,在门窗框处产生空鼓裂缝。应重视门窗框塞缝工序,设专人负责。
②基层清理不干净或处理不当,墙面浇水不透,抹灰后砂浆中的水分很快被基层(或底灰)吸收,影响粘结力。应认真清理和提前浇水,砖墙可提前一天浇水,一般浇两遍,使水渗入砖墙里面约达8~10mm即可达到要求。
③基层偏差较大,一次抹灰层过厚,干缩率较大。应分层赶平,每遍厚度宜为7~9mm。
④配制砂浆和原材料质量不符合要求。应根据不同基层采取配制所需要的砂浆,同时要加强对原材料和使用部位的管理。
(2)抹灰面层起泡、有抹纹、曝灰、开花:
①抹完罩面灰后,压光跟的太紧,灰浆没有收水,故压光后多余水气化后产生起泡现象。
②底灰过分干燥,因此要浇透水,抹罩面灰后,水分很快被底灰吸走,故压光时容易出现抹纹或漏压。
③淋制面灰时(包括底灰),对贝火灰、过火灰颗粒及杂质应过滤彻底,保证灰膏熟化时间,否则抹灰后遇水或潮湿空气继续熟化,体积膨胀,造成抹灰表面曝裂,出现开花。
编制: 复核: 签收: 日期:
注:本交底书一式两份,一份由施工队接收,另一份由工程部存档
技 术 交 底 书
单位:中铁十一局武广客运专线站房工程Ⅲ标段新赤壁站 编号:030401
工程名称
武广客专·新赤壁站
工程部位
站房二区一层
主送单位
土建施工队
第 5 页 共5页
④抹灰面不平,阴阳角不垂直、不方正,抹灰前要认真挂线,做灰饼和冲筋,使冲筋交圈,阴阳角处亦要冲筋,顺杠、找规矩。
⑤踢脚板和水泥墙裙,窗台板等上口出墙厚度不一致,上口毛剌和口角不方,操作加细,按规范去吊垂直,拉线找直找方,抹完灰后要反尺把上口赶平压光。
⑥窗口墙垛抹灰不通顺,应按规范吊直找方正。
⑦管道后抹灰不平,不光,管根空裂等,应按规范安放过墙套管后,抹灰准备专用工具(长抹子),工作细致即能克服。
8.工程做法
(1)刷素水泥浆一遍(内掺水重3%~5%的白乳胶)
(2)18厚1:3:9水泥石灰砂浆,分两次抹灰
(3)2厚麻刀(或纸筋)石灰面
编制: 复核: 签收: 日期:
注:本交底书一式两份,一份由施工队接收,另一份由工程部存档
0万U豆体验卡
卡号:50D890668267e3349e33
密码:686d03401eefba96faba
奖品名称:500万U豆体验卡
卡号:50De7a00c543af387fc0
密码:b26488ce65abc1787202
奖品名称:500万U豆体验卡
卡号:50Dbac638
85c802fd52e
密码:3d1c344384327b85efff
奖品名称:500万U豆体验卡
卡号:50Dd97f0765bdf6998a3
密码:48db1c14e42a2b321fac
奖品名称:500万U豆体50D61
215eb41ae3cc919
密码:25bffae5346e7b7d2548
奖品名称:100万U豆体验卡
卡号:10D1cab621456ab278ab
密码:709f65f32865af2559c2
奖品名称:100万U豆体验卡
卡号:10D8f1d6a4b953f3474e
密码:6e2e4017cce30dc7e055
奖品名称:100万U豆体验卡
卡号:10Dd1fc6d6dd529b6892
密码:a5dbdd8338f91d2c0701
奖品名称:100万U豆体验卡
卡号:10D08377b71d4374262b
密码:1d7a7c21ebd99b798a54
展开阅读全文
