1、沣科花园DK-A(二标段)8#楼砼蜂窝、麻面、露筋、涨模等缺陷的处理方案一、现浇结构外观质量缺陷 名称现象严重缺陷一般缺陷露筋大跨间顶板个别部位钢筋未被混凝土包裹而外露纵向受力钢筋有露筋其他钢筋有少量露筋蜂窝混凝土表面缺少水泥砂浆而形成石子外露构件主要受力部位有蜂窝其他部位有少量蜂窝夹渣混凝土中夹有杂物且深度超过保护层厚度构件主要受力部位有夹渣其他部位有少量夹渣疏松混凝土中局部不密实构件主要受力部位有疏松其他部位有少量疏松外形缺陷缺棱掉角、棱角不直、翘曲不平、飞边凸肋等清水混凝土构件有影响使用功能或装饰效果的外形缺陷其他混凝土构件有不影响使用功能的外形缺陷外表缺陷构件表面麻面、掉皮、起砂、颜色

2、不一等具有重要装饰效果的清水混凝土表面有外表缺陷其他混凝土构件有不影响使用功能的外表缺陷墙面涨模剪力墙模板加固不牢,墙面鼓起、不平直清水砼墙面不平整,影响使用效果少量部位涨模一、 施工准备1、拟修梁、柱、墙、板的砼蜂窝、麻面、胀模等缺陷部位,大小标记清晰。2、对施工过程中使用的架子、锤子、铁锤、吊锤、墨斗准备好。3、施工员对操作施工人员进行施工技术、安全的交底。4、施工员负责对施工人员进行技术指导和检查监督工作。5、要求待修补处的砼强度达到设计强度的85后,才能进行修补工作。 6.安排修补管理小组,由许水森担任组长,二、劳动力准备:施工人员根据缺陷存在的数量,由施工员合理安排人员。三、施工方法

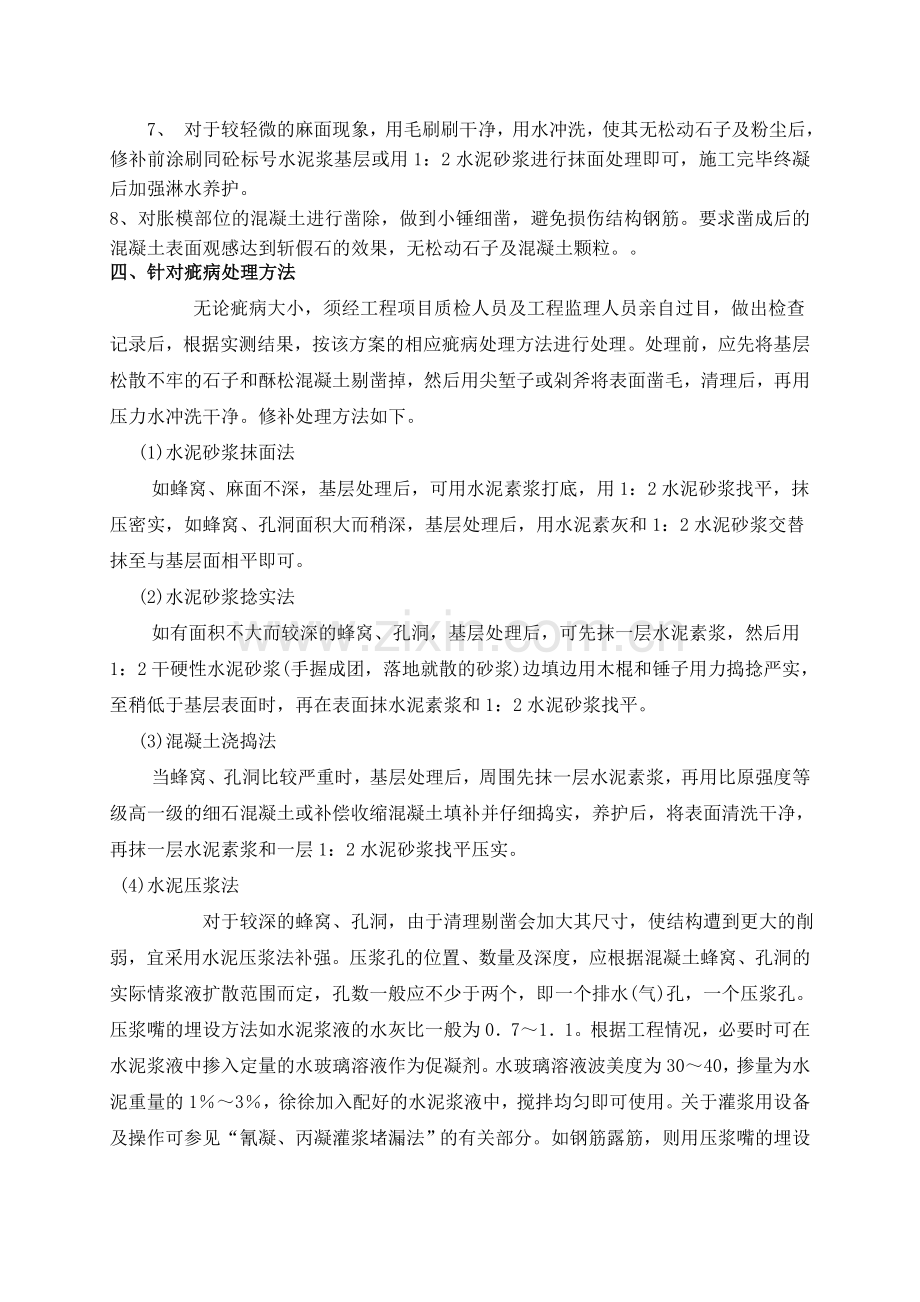

3、 1、首先对待修补部位的松散混凝土进行凿除,做到小锤细凿,避免损伤结构钢筋。 2、对凿除部位用毛刷刷干净,并用水冲洗,使其无松动石子及粉尘。 3、将清理好的缺陷部位经监理验收合格后,方可进行下道工序施工。 4、对修补处涂刷一层用同砼相同的水泥做成水泥浆进行界面处理,以使新旧混凝土能 结合良好。 5、采用与原混凝土设计强度等级高一级的细石混凝土或砂浆(必须商混站配制)进行浇筑修补,要求用12钢筋仔细捣实。 6、混凝土或砂浆终凝后加强洒水养护,避免新旧混凝土结合处开裂。7、 对于较轻微的麻面现象,用毛刷刷干净,用水冲洗,使其无松动石子及粉尘后,修补前涂刷同砼标号水泥浆基层或用1:2水泥砂浆进行抹面

4、处理即可,施工完毕终凝后加强淋水养护。8、对胀模部位的混凝土进行凿除,做到小锤细凿,避免损伤结构钢筋。要求凿成后的混凝土表面观感达到斩假石的效果,无松动石子及混凝土颗粒。四、针对疵病处理方法 无论疵病大小,须经工程项目质检人员及工程监理人员亲自过目,做出检查记录后,根据实测结果,按该方案的相应疵病处理方法进行处理。处理前,应先将基层松散不牢的石子和酥松混凝土剔凿掉,然后用尖堑子或剁斧将表面凿毛,清理后,再用压力水冲洗干净。修补处理方法如下。(1)水泥砂浆抹面法如蜂窝、麻面不深,基层处理后,可用水泥素浆打底,用1:2水泥砂浆找平,抹压密实,如蜂窝、孔洞面积大而稍深,基层处理后,用水泥素灰和1:2

5、水泥砂浆交替抹至与基层面相平即可。(2)水泥砂浆捻实法如有面积不大而较深的蜂窝、孔洞,基层处理后,可先抹一层水泥素浆,然后用1:2干硬性水泥砂浆(手握成团,落地就散的砂浆)边填边用木棍和锤子用力捣捻严实,至稍低于基层表面时,再在表面抹水泥素浆和1:2水泥砂浆找平。(3)混凝土浇捣法当蜂窝、孔洞比较严重时,基层处理后,周围先抹一层水泥素浆,再用比原强度等级高一级的细石混凝土或补偿收缩混凝土填补并仔细捣实,养护后,将表面清洗干净,再抹一层水泥素浆和一层1:2水泥砂浆找平压实。(4)水泥压浆法 对于较深的蜂窝、孔洞,由于清理剔凿会加大其尺寸,使结构遭到更大的削弱,宜采用水泥压浆法补强。压浆孔的位置、

6、数量及深度,应根据混凝土蜂窝、孔洞的实际情浆液扩散范围而定,孔数一般应不少于两个,即一个排水(气)孔,一个压浆孔。压浆嘴的埋设方法如水泥浆液的水灰比一般为0711。根据工程情况,必要时可在水泥浆液中掺入定量的水玻璃溶液作为促凝剂。水玻璃溶液波美度为3040,掺量为水泥重量的13,徐徐加入配好的水泥浆液中,搅拌均匀即可使用。关于灌浆用设备及操作可参见 “氰凝、丙凝灌浆堵漏法”的有关部分。如钢筋露筋,则用压浆嘴的埋设钢丝刷刷除锈皮,用环氧砂浆封闭。 (5)混凝土蜂窝、麻面和孔洞的剔凿部位,应先湿水后处理。凡处理部位,应及时贴挂黑芯棉,水泥砂浆凝固后,专人浇水养护不得少于7昼夜。 五、质量保证措施:修补施工时,由施工员进行旁站监督,并由项目部质检员进行复检。 六、清理:对修凿的砼等垃圾,及时清扫干净,运出楼层。陕西省外经贸实业集团有限公司沣科花园项目部2016年3月7日 (注:专业文档是经验性极强的领域,无法思考和涵盖全面,素材和资料部分来自网络,供参考。可复制、编制,期待你的好评与关注)

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
