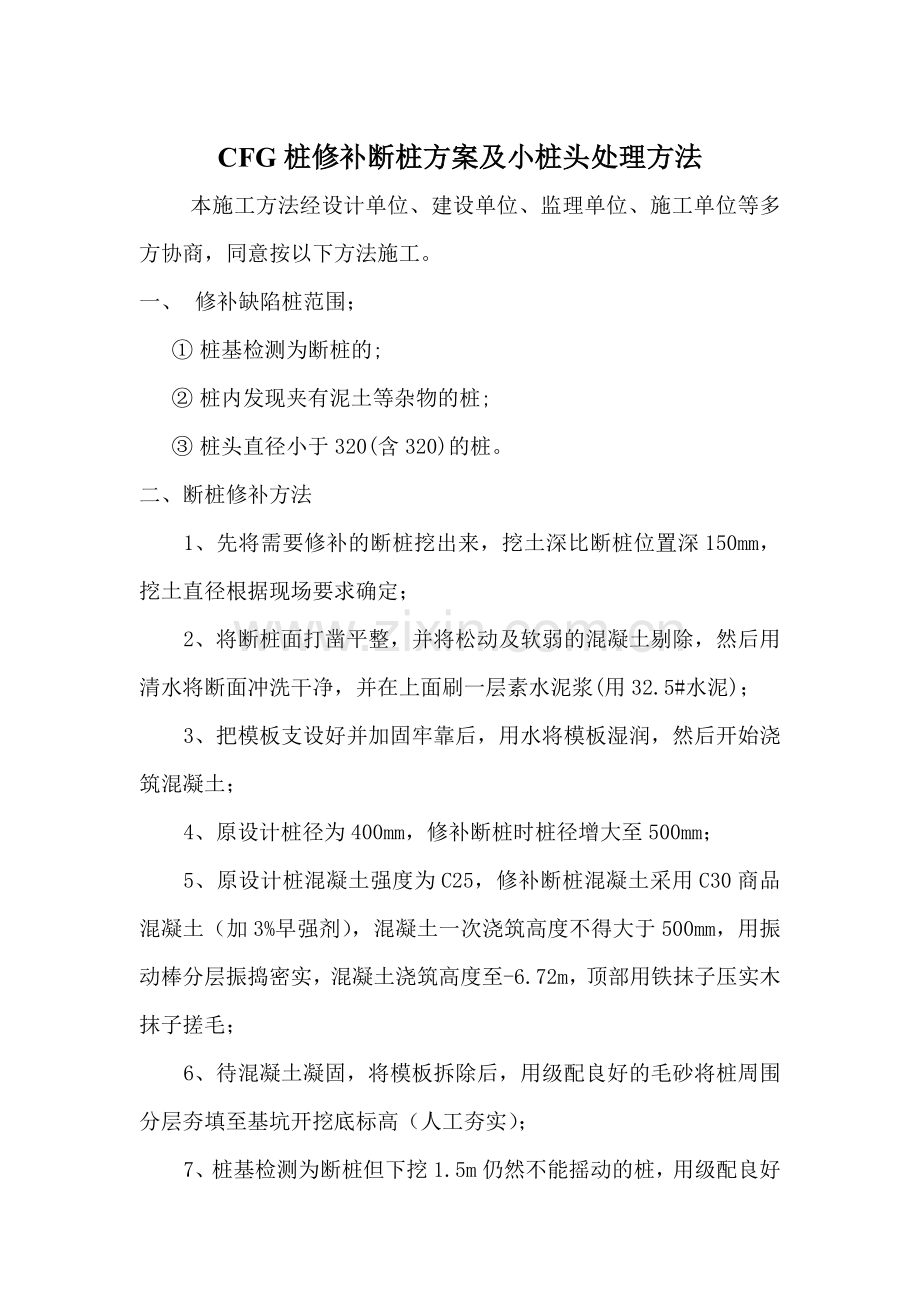

CFG桩修补断桩方案及小桩头处理方法 本施工方法经设计单位、建设单位、监理单位、施工单位等多方协商,同意按以下方法施工。 一、 修补缺陷桩范围; ① 桩基检测为断桩的; ② 桩内发现夹有泥土等杂物的桩; ③ 桩头直径小于320(含320)的桩。 二、断桩修补方法 1、先将需要修补的断桩挖出来,挖土深比断桩位置深150mm,挖土直径根据现场要求确定; 2、将断桩面打凿平整,并将松动及软弱的混凝土剔除,然后用清水将断面冲洗干净,并在上面刷一层素水泥浆(用32.5#水泥); 3、把模板支设好并加固牢靠后,用水将模板湿润,然后开始浇筑混凝土; 4、原设计桩径为400mm,修补断桩时桩径增大至500mm; 5、原设计桩混凝土强度为C25,修补断桩混凝土采用C30商品混凝土(加3%早强剂),混凝土一次浇筑高度不得大于500mm,用振动棒分层振捣密实,混凝土浇筑高度至-6.72m,顶部用铁抹子压实木抹子搓毛; 6、待混凝土凝固,将模板拆除后,用级配良好的毛砂将桩周围分层夯填至基坑开挖底标高(人工夯实); 7、桩基检测为断桩但下挖1.5m仍然不能摇动的桩,用级配良好的碎石分层夯填人工夯填),不做其他处理。 三、其它缺陷桩修补方法 1、在桩顶标高处没有发现桩头的,下挖直至找到桩头,并从桩头向下挖150后,将表面清理干净,然后用C30混凝土(加3﹪早强剂)修补,修补直径为500.混凝土浇筑完毕后用级配良好的砂卵石分层夯填至桩顶标高(人工夯填)。 2、桩内发现夹有泥土等杂物的桩,向下挖200-400后将上部夹有泥土的桩凿掉,然后用C30混凝土(加3﹪早强剂)修补,修补直径为500,如凿掉后仍然发现夹有泥土,继续向下挖200-400,如仍然存在上述现象,另行出处理方法。混凝土浇筑完毕后用级配良好的碎石分层夯填至-6.77m(人工夯填)。 四、小桩头处理方法 1、将所有桩头直径小于320(含320)的桩头向下挖650,将上部500小桩头截掉,要求下部桩头直径大于320,用C30混凝土(加3﹪早强剂)修补至设计标高,修补直径为500. 2、桩周边用天然级配碎石分层夯填,每层虚铺厚度不得大于150,压实系数不小于0.94。 3、下挖650后,桩头直径仍然达不到320以上的,另行出具处理措施。 五、注意事项 1、挖断桩时如存在积水,应及时用水泵抽掉; 2、用碎石夯填桩周边时,应沿桩周边均匀的分层夯填,以免将修补好的桩挤断,每一层夯填厚度宜为150mm; (注:专业文档是经验性极强的领域,无法思考和涵盖全面,素材和资料部分来自网络,供参考。可复制、编制,期待你的好评与关注)
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
