收藏 分销(赏)

2012年建筑工程管理与实务模拟题(二)--含答案版.doc

上传人:精*** 文档编号:3555413 上传时间:2024-07-09 格式:DOC 页数:10 大小:311.50KB
下载 相关 举报
2012年建筑工程管理与实务模拟题(二)--含答案版.doc_第1页
第1页 / 共10页
2012年建筑工程管理与实务模拟题(二)--含答案版.doc_第2页
第2页 / 共10页
2012年建筑工程管理与实务模拟题(二)--含答案版.doc_第3页
第3页 / 共10页
2012年建筑工程管理与实务模拟题(二)--含答案版.doc_第4页
第4页 / 共10页
2012年建筑工程管理与实务模拟题(二)--含答案版.doc_第5页
第5页 / 共10页
点击查看更多>>
资源描述

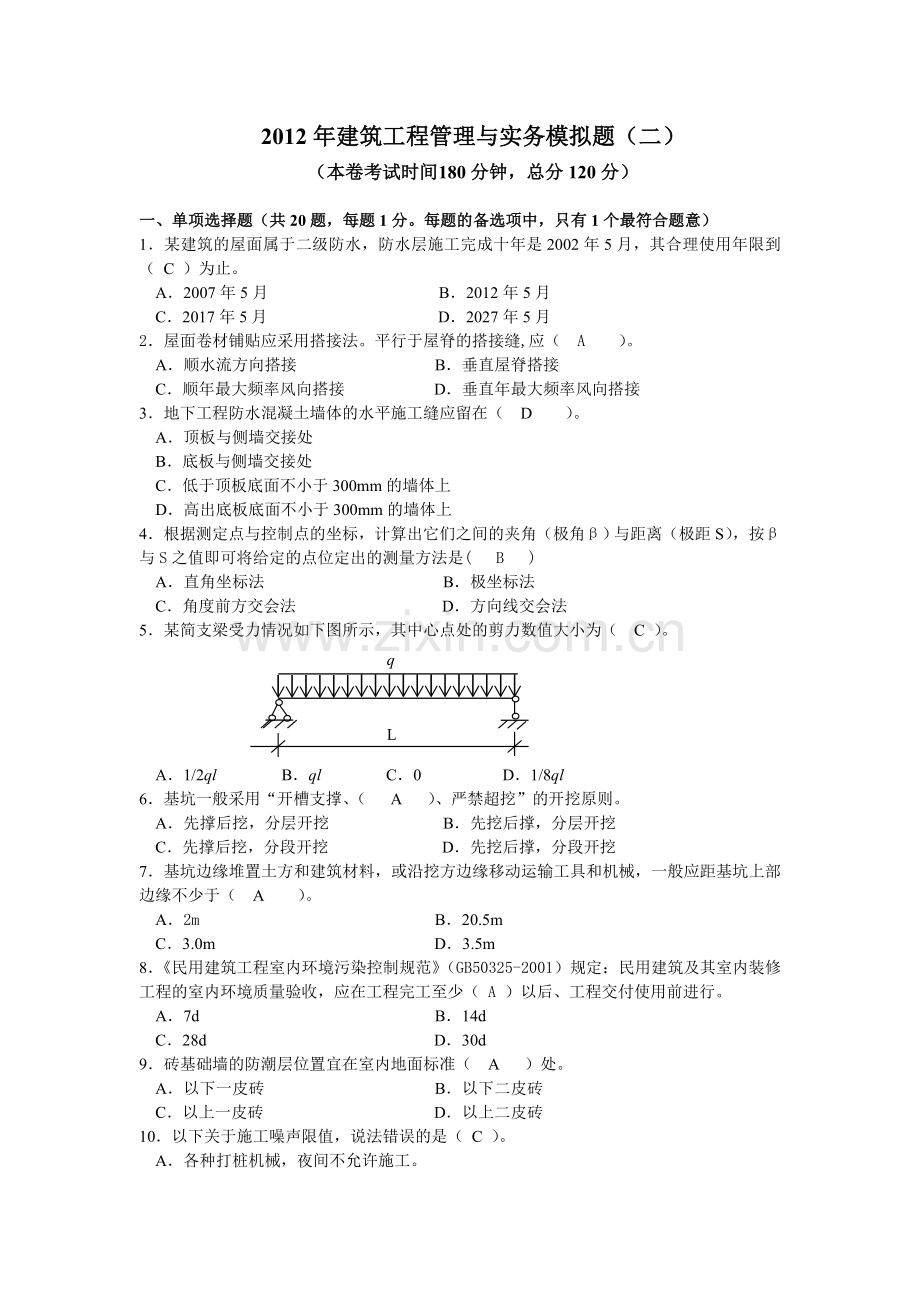

1、2012年建筑工程管理与实务模拟题(二)(本卷考试时间180分钟,总分120分)一、单项选择题(共20题,每题1分。每题的备选项中,只有1个最符合题意)1某建筑的屋面属于二级防水,防水层施工完成十年是2002年5月,其合理使用年限到( C )为止。A2007年5月 B2012年5月C2017年5月 D2027年5月2屋面卷材铺贴应采用搭接法。平行于屋脊的搭接缝,应( A )。A顺水流方向搭接 B垂直屋脊搭接C顺年最大频率风向搭接 D垂直年最大频率风向搭接3地下工程防水混凝土墙体的水平施工缝应留在( D )。 A顶板与侧墙交接处 B底板与侧墙交接处 C低于顶板底面不小于300mm的墙体上D高出底

2、板底面不小于300mm的墙体上4根据测定点与控制点的坐标,计算出它们之间的夹角(极角)与距离(极距S),按与S之值即可将给定的点位定出的测量方法是( B ) A直角坐标法 B极坐标法 C角度前方交会法 D方向线交会法 5某简支梁受力情况如下图所示,其中心点处的剪力数值大小为( C )。qLA1/2ql Bql C0 D1/8ql6基坑一般采用“开槽支撑、( A )、严禁超挖”的开挖原则。 A先撑后挖,分层开挖 B先挖后撑,分层开挖 C先撑后挖,分段开挖 D先挖后撑,分段开挖7基坑边缘堆置土方和建筑材料,或沿挖方边缘移动运输工具和机械,一般应距基坑上部边缘不少于( A )。 A2m B20.5m

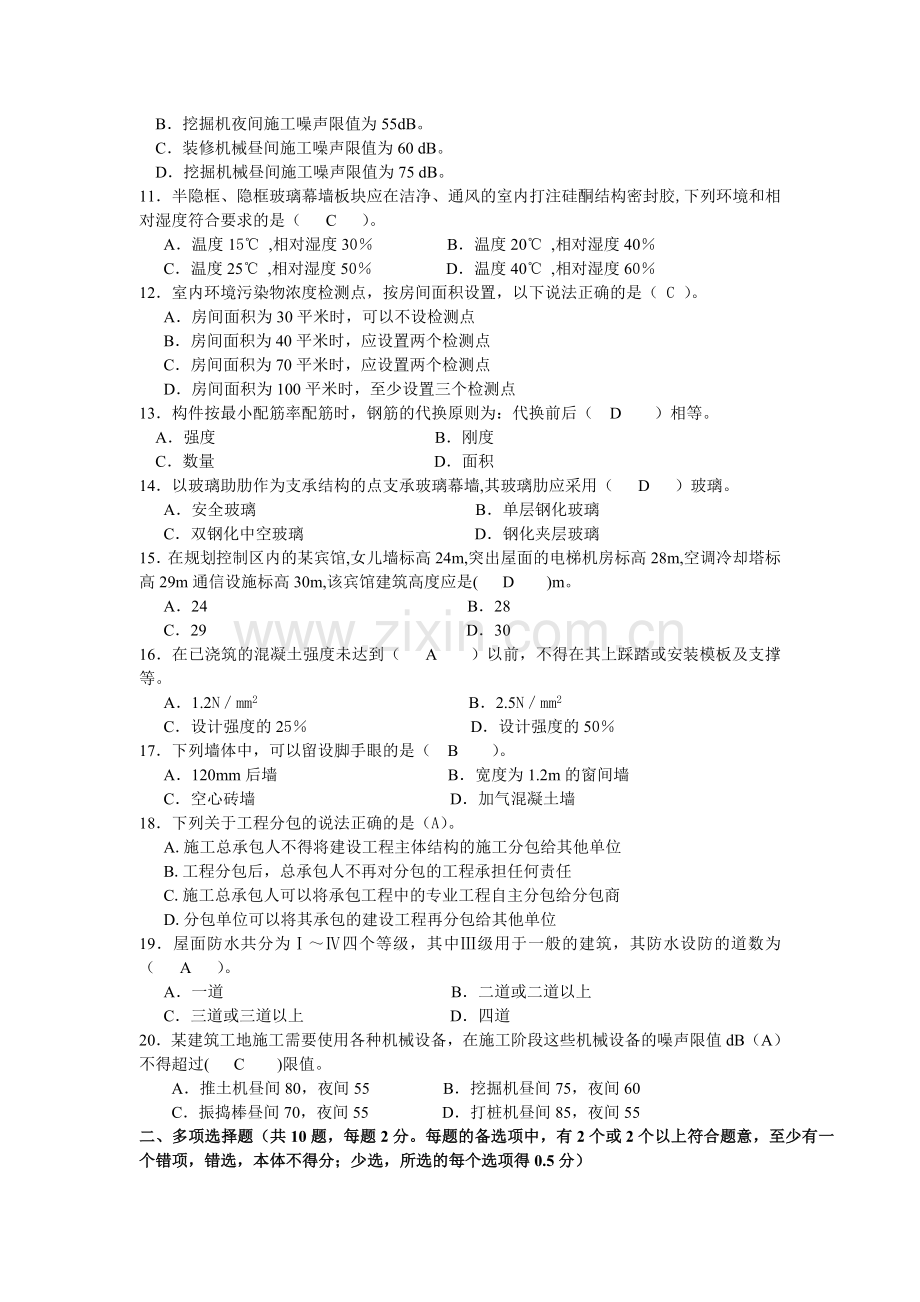

3、 C3.0m D3.5m8民用建筑工程室内环境污染控制规范(GB50325-2001)规定:民用建筑及其室内装修工程的室内环境质量验收,应在工程完工至少( A )以后、工程交付使用前进行。A7d B14dC28d D30d9砖基础墙的防潮层位置宜在室内地面标准( A )处。A以下一皮砖 B以下二皮砖C以上一皮砖 D以上二皮砖10以下关于施工噪声限值,说法错误的是( C )。 A各种打桩机械,夜间不允许施工。 B挖掘机夜间施工噪声限值为55dB。 C装修机械昼间施工噪声限值为60 dB。 D挖掘机械昼间施工噪声限值为75 dB。11半隐框、隐框玻璃幕墙板块应在洁净、通风的室内打注硅酮结构密封胶,

4、下列环境和相对湿度符合要求的是( C )。 A温度15 ,相对湿度30 B温度20 ,相对湿度40 C温度25 ,相对湿度50 D温度40 ,相对湿度6012室内环境污染物浓度检测点,按房间面积设置,以下说法正确的是( C )。A房间面积为30平米时,可以不设检测点B房间面积为40平米时,应设置两个检测点 C房间面积为70平米时,应设置两个检测点 D房间面积为100平米时,至少设置三个检测点13构件按最小配筋率配筋时,钢筋的代换原则为:代换前后( D )相等。A强度 B刚度C数量 D面积14以玻璃助肋作为支承结构的点支承玻璃幕墙,其玻璃肋应采用( D )玻璃。 A安全玻璃 B单层钢化玻璃 C双

5、钢化中空玻璃 D钢化夹层玻璃15在规划控制区内的某宾馆,女儿墙标高24m,突出屋面的电梯机房标高28m,空调冷却塔标高29m通信设施标高30m,该宾馆建筑高度应是( D )m。A24 B28C29 D3016在已浇筑的混凝土强度未达到( A )以前,不得在其上踩踏或安装模板及支撑等。A1.2Nmm2 B2.5Nmm2 C设计强度的25 D设计强度的5017下列墙体中,可以留设脚手眼的是( B )。 A120mm后墙 B宽度为1.2m的窗间墙 C空心砖墙 D加气混凝土墙18下列关于工程分包的说法正确的是(A)。A.施工总承包人不得将建设工程主体结构的施工分包给其他单位B.工程分包后,总承包人不再

6、对分包的工程承担任何责任C.施工总承包人可以将承包工程中的专业工程自主分包给分包商D.分包单位可以将其承包的建设工程再分包给其他单位19屋面防水共分为四个等级,其中级用于一般的建筑,其防水设防的道数为( A )。A一道 B二道或二道以上C三道或三道以上 D四道20某建筑工地施工需要使用各种机械设备,在施工阶段这些机械设备的噪声限值dB(A)不得超过( C )限值。A推土机昼间80,夜间55 B挖掘机昼间75,夜间60C振捣棒昼间70,夜间55 D打桩机昼间85,夜间55二、多项选择题(共10题,每题2分。每题的备选项中,有2个或2个以上符合题意,至少有一个错项,错选,本体不得分;少选,所选的每

7、个选项得0.5分)1下列关于建筑地面工程的变形缝设置要求叙述正确的是( A B D E )。A地面的变形缝应与结构的变形缝的位置一致 B水泥混凝土垫层纵向缩缝间距不得大于6 mC木、竹地板的锚底板间缝隙不应大于6mm D实木地板面层与墙之间应留812mm缝隙E复合地板面层与墙之间空隙不应小于10mm2下列哪些施工措施不利于大体积混凝土的施工( C D )。A掺入一定的煤粉灰 B降低浇筑层的厚度C尽量增加水泥用量 D选用硅酸盐水泥E采用人工降温措施,降低混凝土的浇筑温度3某现浇钢筋混凝土梁的跨度为9m,其跨中起拱高度可为(C、D )。A2mm B5mmC15mm D20mmE30mm4钢筋的连接

8、方法有(A、B、D )。A焊接 B机械连接C铆接 D绑扎连接E化学粘接5符合按玻璃幕墙玻璃板缝打胶的技术要求的有( B、C、D、E )。A严禁在现场打注硅酮结构密封胶 B面板与玻璃肋之间的胶缝必须采用硅酮结构密封胶C采用非镀膜单层玻璃时,可采用酸性硅酮密封胶 D采用夹层玻璃时,应采用中性硅酮密封胶E当胶缝尺寸满足结构计算要求时,允许在板缝中嵌入合格的发泡垫杆等材料后在双面打胶6砖砌体的砌筑方法有(B、C、D、E )。 A干砌法 B“三一”砌砖法C挤浆法 D刮浆法E满口灰法7下列关于现场临时用电、用水管理规定说法错误的是(C、D、E)。 A.工程总承包单位与分包单位应订立临时用电管理协议 B.项

9、目部应建立临时用电安全技术档案 C.现场临时用水包括生产用水、机械用水和生活用水三大类 D.高度超过24m的建筑工程,应安装临时消防竖管,消防竖管还可作为施工用水管线E.消防干管直径应不小于75mm8下列关于屋面涂膜防水层施工的说法中,正确的是( A、B、E )。A防水涂膜应分遍涂布B前后两遍涂料的涂布方向应相互垂直C胎体增强材料的铺设应由屋面最高处向下进行D上下二层胎体增强材料应相互垂直铺设E胎体增强材料长边搭接宽度不小于50mm 9. 关于脚手架工程的安装与拆除,错误的是(A、D)。 A.高度在24m以下的单、双排脚手架,剪刀撑之间的净距不应大于18m B.主节点处两个直角扣件的中心距不应

10、大于150mm C.50m以下脚手架一般按3步3跨布置连墙件 D.分段拆除时,高差应不大于3步;如高差大于3步,应增设连墙件加固 E.在拆除第一排连墙件前,应适当设抛撑以确保架子稳定10.根据国家有关规定,对于以下(BCDE)工程需要单独编制专项施工方案。 A.现场临时用电工程 B.脚手架工程 C.起重吊装工程 D.开挖深度超过3m(含3m)的基坑、槽支护与降水工程 E.(现场临时用水工程)支模高度超过8m,跨度超过18m三、案例分析(共4题,每题20分,共80分)案例一:【背景】某工程建设项目,网络计划见图1。在施工过程中,由于业主直接原因,不可抗力因素和施工单位原因,对各项工作的持续时间产

11、生一定的影响,其结果见表1(正数为延长工作天数,负数为缩短工作天数),网络计划的计划工期为84天。由于工作的持续时间变化,网络计划的实际工期为89天,见图3。 工作持续时间发生改变与原因 表1工作代号业主原因不可抗力因素施工单位原因延续时间延长延长或缩短1天的经济得失 (元/天) A0202600B1012800C10-10600D2024500E02-20700F3205800G0202600H3025500合计108220【问题】1. 确定网络计划图1,图2的关键线路。2. 对于不可抗力,承发包双方风险分担的原则是什么?3. 延长合同工期18天和按实际工程延长合同工期5天是否合理?为什么?

12、4. 承包商应得到延长合同日期几天为合理?为什么?(用网络计划图表示)5. 承包商应得到索赔金额多少为合理?为什么?图1 某工程网络计划图2 工作持续时间变化后的网络计划【分析与解答】1. 用标号法确定网络计划图1的关键线路是:BCEG或。用标号法确定网络计划图2的关键线路是:BCFH或。2. 因不可抗力事件导致的费用和延误的工期由双方按以下原则分担承担:(1) 工期本身的损害,因工程损害导致第三方人员伤亡和财产损失以及运至施工场地用于施工的材料和待安装的设备的损害,由发包人承担;(2) 承包人双方人员的伤亡损失,分别由各自负责;(3) 承包人机械设备损坏及停工损失,由承包人承担;(4) 停工

13、期间,承包人应工程师要求留在施工场地的必要的管理人员及保卫人员的费用由发包人承担;(5) 工程所需清理,修复费用,由发包人承担;(6) 延误的工期相应顺延。3. 要求顺延工期18天不合理。因业主原因和不可抗力因素对工作持续时间的影响并不都在关键线路上。要求顺延工期5天也不合理。因为其中包含了施工单位自身原因所造成的工作持续时间的延长和缩短。4. 由非施工单位原因(业主原因,不可抗力)造成的工期延长应给予延期。非施工单位原因(业主原因,不可抗力)造成的网络计划改变见图10-3,用标号法确定该网络计划的工期为90天。所以,承包商可以得到延顺的工期为:9084=6(天)。5. 只考虑因业主直接原因所

14、造成的经济损失部分,即: 800+600+2500+3800+3500=6300元图3 非施工单位原因(业主原因、不可抗力)造成的网络计划案例二:【背景】某海滨人防工程,地下一层,防水等级级,防水耐久年限25年,人防面积1494.93m2,结构形式:框架结构。为保证人防工程混凝土施工质量,该项目部加强了施工工序的质量控制。问题:(1) 该工程施工工序质量控制的内容有哪些?(2) 地下防水混凝土工程施工质量的控制要点是什么?(3) 防水混凝土施工缝的防水施工质量如何控制?(4) 穿墙管道的防水施工质量如何控制?答:(1) 该工程施工工序质量控制的内容有哪些? 1)严格遵守工艺规程; 2)主动控制

15、工序活动条件的质量; 3)及时检查工序活动效果的质量; 4)设置工序质量控制点。(2) 地下防水混凝土工程施工质量的控制要点是什么? 1)施工前应检查防水混凝土所用原材料的出厂合格证、质量检查报告和现场抽样试验报告,以确保防水混凝土所用材料符合设计和规范要求。 2)防水混凝土配合比、计量、搅拌质量、坍落度、浇捣工艺和质量、养护、表面平整度和垂直度、抗压强度、抗渗压力等均应符合设计和规范要求,确保防水混凝土结构里实外光,没有露筋,蜂窝等缺陷,并严禁渗漏。 3)防水混凝土结构表面的裂缝宽度不应大于0.2mm,并不得贯通。防水混凝土结构厚度不应小于250mm,其允许偏差为-15mm、-10mm;迎水

16、面钢筋保护层厚度不应小于50mm,其允许偏差为10mm。(3) 防水混凝土施工缝的防水施工质量如何控制?1)水平施工缝浇筑混凝土前,应将其表面浮浆、杂物、松动石子和混凝土块清除干净,铺水泥砂浆或涂刷混凝土界面处理剂并及时浇筑混凝土。2)垂直施工缝浇筑混凝土前,应将其表面浮浆、杂物、松动石子和混凝土块清除干净,涂刷混凝土界面处理剂并及时浇筑混凝土。3)施工缝采用遇水膨胀橡胶腻子止水条,应将止水条牢固地安装在缝表面预留槽内。4)施工缝采用中间埋止水带时,应确保止水带位置准确、固定牢靠。(4) 穿墙管道的防水施工质量如何控制?1)穿墙管止水环与主管或翼环与套管应连续满焊,并做好防腐处理。2)穿墙管处

17、防水层施工前,应将套管内表面清理干净。3)套管内的管道安装完毕后,应在两管间嵌入内衬填料,端部用密封材料填缝。柔性穿墙时,穿墙内侧应用法兰压紧。4)穿墙管外侧防水层应铺设严密,不留接槎;增铺附加层时,应按设计要求施工。案例三:【背景】某建筑集团公司三公司通过公开投标中标南方某省会城市一五星级宾馆工程。为了抢进度,外装修阶段,施工单位未经批准擅自决定改变原施工组织设计中外装饰用吊篮的方案,改为搭设钢管扣件式双排脚手架。但未经认真设计,只拟出一份简单的塔设方案,要求立杆加密,单杆改双杆,对建筑物一二层的凹进部分未予考虑。施工中,架子下面三步未铺脚手板,16组里外立杆设了12根小横杆,仅用木方木板把

18、支立杆处的坑凹处垫了垫,大多数只用单股铅丝将架子与建筑物拉结,搭好后没有组织有关部门验收。几天后一座刚刚搭起的高40m,长16m,自重38t的双排钢管脚手架突然塌落,12名工人随架子同时坠落,被压在倒塌的架子下面,其中5人死亡,7人负伤。问题:(1) 该工程这起高处坠落事故可定为哪种等级的安全生产事故?依据是什么?(2) 请简要分析造成这起事故的原因。(3) 对一般脚手架应如何组织检查验收?(4) 钢管扣件式脚手架拉结点的设置要求有哪些?(5) 脚手架及其他地基基础需在哪些阶段进行验收及检查?答:(1) 按照国务院生产安全事故报告和调查处理条例,该工程这起高处坠落事故可定为较大事故。依据是上述

19、条例总则第三条的规定:造成3人以上10人以下死亡,或者10人以上50人以下重伤,或者1000万元以上5000万元以下直接经济损失的事故为较大事故。本例5人死亡,符合人员伤亡的规定,所以定为较大事故。(2) 造成这起事故的原因是:1) 施工现场负责人安全意识淡薄,未严格按照施工组织设计中规定的方案执行,未经过批准,任意改变施工方案。2) 脚手架未经认真设计,留下事故隐患。3) 违反了相关规定,脚手架没有经过检查验收便擅自使用。4) 安全管理人员未尽到监督管理责任,暴露出该单位安全管理工作混乱。5) 更改后的脚手架搭设方案存在的主要问题有,对高几十米的片架子的稳定性、立杆承载力与墙连结等关键问题未

20、处理好;外立杆的小横杆数偏少,下面三步架的刚性差,成为最薄弱部分;地基没有按规定平整夯实;架子与建筑物拉接不牢固。都是造成这场悲剧的重要原因。(3) 脚手架的检查与验收应由项目经理组织,项目施工、技术、安全、作业班组等有关人员参加,按照技术规范、施工方案、技术交底等有关技术文件,对脚手架进行分段验收,在确认符合要求后,方可投入使用。(4) 钢管扣件式脚手架拉结点的设置要求有:1) 对高度在24m以下的单、双排脚手架,宜采用刚性连墙件与建筑物可靠连结,亦可采用拉筋和顶撑配合使用的附墙连接方式,严禁使用仅有拉筋的柔性连墙件。2) 对高度在24m以上的双排脚手架,必须采用刚性连墙件与建筑物可靠连结,

21、连墙件必须采用可承受拉力和压力的构造。3) 50m以下(含50m)脚手架连墙件一般应按3步3跨进行布置,50m以上的脚手架连墙件一般应按2步3跨进行布置。案例四:【背景】某工程项目建筑面积6200,地上12层,地下2层,采用框架剪力墙结构体系。施工单位编制了单位工程施工组织设计,在施工平面图设计中依次考虑了如下几项工作:(1)布置现场内的运输道路,因场地条件限制采用主干道和消防车道合一单向行驶,道路宽度为3.2m;(2)确定起重机的位置,本工程采用一台有轨式塔吊,为方便运输,将塔吊安放在临现场大门一侧;(3)确定仓库及加工场的位置;(4)布置水电管线,其中沿距拟建房屋30m远的主干道路边每隔1

22、50m布置一个消火栓;(5)布置临时房屋,并在项目经理部办公室的墙面上悬挂了“五牌”和“二图”;(6)技术经济指标分析。当该工程进行到第8层拆除钢模板时,将拆下的18根钢管(每根长4m)和扣件运到井字架的吊盘上,5名工人随吊盘一起从8层高处下落。此时,该机器的操作人员因事未归,一名刚刚招来两天的合同工开动了卷扬机,卷扬机下降过程中,钢丝绳突然折断,人随吊盘下落坠地,造成2人死亡,3人重伤。问题:(1) 在施工平面图设计中考虑的工作中存在那些不妥之处?如何改正?(2) 若将上述依次考虑的各项工作作为施工平面图的设计步骤是否妥当,如果不妥,其正确的步骤是什么?(3) 施工现场安全事故的主要诱因包括

23、那几方面?分析这起安全事故的原因是什么?(4) 建筑工程施工现场管理的总体要求包括哪些内容?答1、答:(1) 主干道和消防车道合一的单向行驶车道宽度不妥,应不小于4 m;(2)采用有轨式塔吊并根据大门的位置确定其位置不妥,根据该工程高度应选择固定式塔吊,其位置应根据拟建房屋的位置和平面形状安放塔吊;(3)消火栓的位置和间距不妥,距拟建房屋不小于5 m,不大于25 m,消火栓间距不大于120 m。(4)悬挂“五牌”“二图”的地方不妥,应在出入口处明显位置悬挂。2、答:不妥,正确步骤是:(1)确定起重机的位置;(2)确定仓库及加工场的位置;(3)布置运输道路;(4)布置临时房屋;(5)布置水电管线

24、;(6)技术经济指标分析。3、答:建筑工程施工现场安全事故的主要诱因包括:1)人的不安全行为;2)物的不安全状态;3)环境的不安全因素和管理工作不到位等方面。本工程事故的主要原因有:施工人员与拆下的钢管同乘吊盘,是导致本次事故的直接原因;开动卷扬机的人员不是该机械操作人员,其不当操作是导致本次事故的主要原因;施工机械检修工作不到位,不能保证机械具有良好的运行状态和现场疏于管理,没有严格的安全管理制度是导致本次事故的间接原因。4、答:总体要求包括:文明施工、安全有序、整洁卫生、不扰民、不损害公众利益;在现场入口处的醒目位置公布“五牌”、“两图”;项目经理应经常巡视检查施工现场,认真听取各方意见和

25、反映,及时抓好整改。合同管理制度1 范围本标准规定了龙腾公司合同管理工作的管理机构、职责、合同的授权委托、洽谈、承办、会签、订阅、履行和变更、终止及争议处理和合同管理的处罚、奖励;本标准适用于龙腾公司项目建设期间的各类合同管理工作,厂内各类合同的管理,厂内所属各具法人资格的部门,参照本标准执行。2 规范性引用中华人民共和国合同法龙腾公司合同管理办法3 定义、符号、缩略语无4 职责4.1 总经理:龙腾公司经营管理的法定代表人。负责对厂内各类合同管理工作实行统一领导。以法人代表名义或授权委托他人签订各类合法合同,并对电厂负责。4.2 工程部:是发电厂建设施工安装等工程合同签订管理部门;负责签订管理

26、基建、安装、人工技术的工程合同。4.3 经营部:是合同签订管理部门,负责管理设备、材料、物资的订购合同。4.5 合同管理部门履行以下职责:4.5.1 建立健全合同管理办法并逐步完善规范;4.5.2 参与合同的洽谈、起草、审查、签约、变更、解除以及合同的签证、公证、调解、诉讼等活动,全程跟踪和检查合同的履行质量;4.5.3 审查、登记合同对方单位代表资格及单位资质,包括营业执照、经营范围、技术装备、信誉、越区域经营许可等证件及履约能力(必要时要求对方提供担保),检查合同的履行情况;4.5.4 保管法人代表授权委托书、合同专用章,并按编号归口使用;4.5.5 建立合同管理台帐,对合同文本资料进行编

27、号统计管理;4.5.6 组织对法规、制度的学习和贯彻执行,定期向有关领导和部门报告工作;4.5.7 在总经理领导下,做好合同管理的其他工作,4.6 工程技术部:专职合同管理员及材料、燃料供应部兼职合同管理员履行以下职责:4.6.1 在主任领导下,做好本部门负责的各项合同的管理工作,负责保管“法人授权委托书”;4.6.2 签订合同时,检查对方的有关证件,对合同文本内容依照法规进行检查,检查合同标的数量、金额、日期、地点、质量要求、安全责任、违约责任是否明确,并提出补充及修改意见。重大问题应及时向有关领导报告,提出解决方案;4.6.3 对专业对口的合同统一编号、登记、建立台帐,分类整理归档。对合同承办部门提供相关法规咨询和日常协作服务工作;4.6.4 工程技术部专职合同管理员负责收集整理各类合同,建立合同统计台帐,并负责

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
