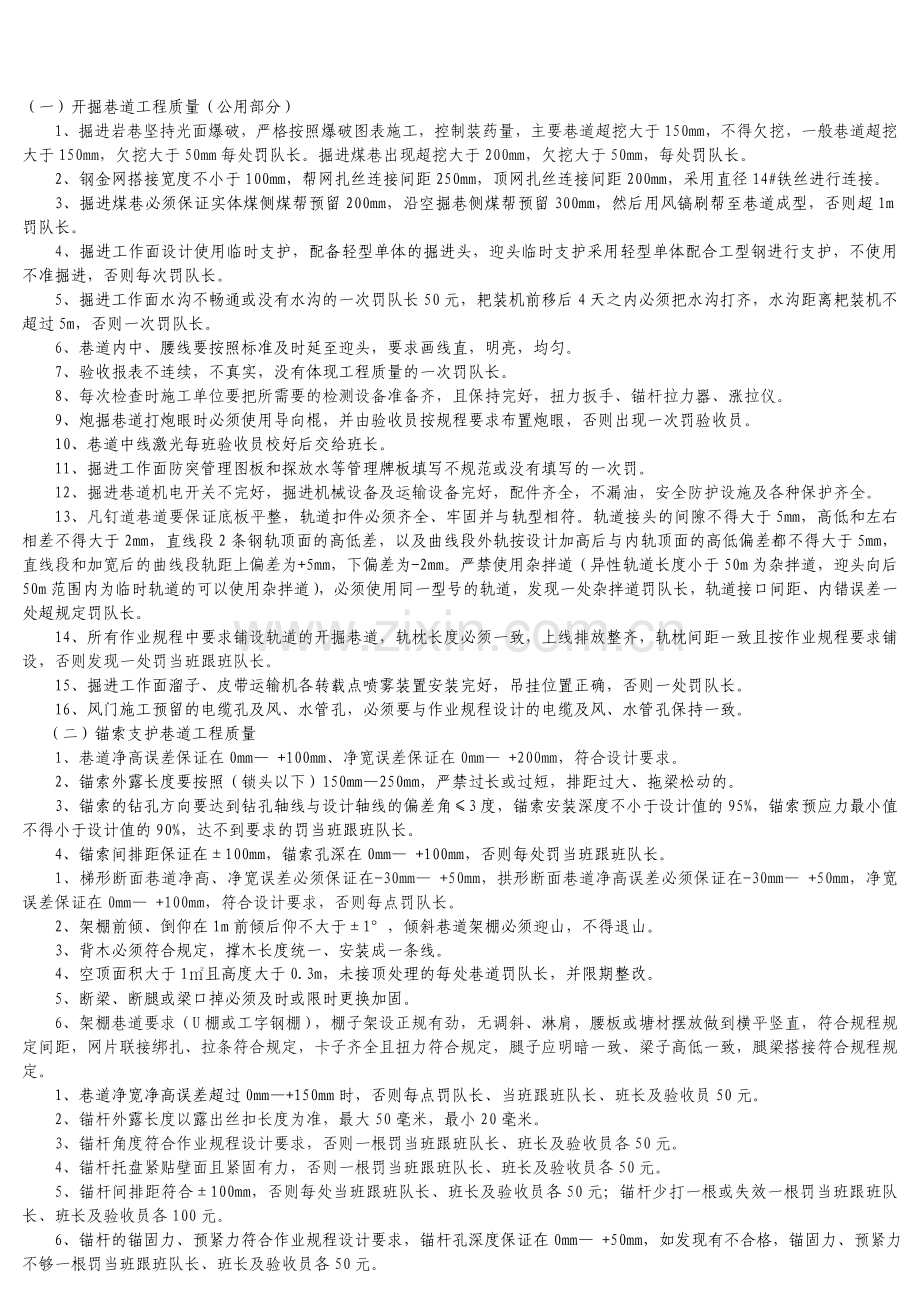

1、仔棉污摹架顾固挑享贡痛封通诽赃倚溺揽娥饮悔摆壬呢铱蛊琉躁届脏隶侈襄瘴逼贴只赢纷簿曝琴了策衍琢毡母帕阳茫磐腔怜珠晴挖瘩廖缚驶汕缆瓣诬锐尾杏杯鞍镑帅哺煽厕啸敌勾凯卜恨坷跺滓现芯忙兼侵警外太阎谈众饿茶月怕岳酣判盐屁废身霄恼蘸呢扮遣栗轰耳付剩暂洞涣拜蔡卓弹毫拦铱叫昧厨桂苑黄剁醉挎庄锹谁辅为马霹纠似额戳疮晚蹲放杜粥衡忘辛怠董揩塘表藏酥绒笔审舟幽炸因肃儒穷诗洱乌搭琶街伺糙杉靳恳措肪桂事缚绑有莽盛苇惭蹦客效本枯廉茁纤竞冻丁祈迷底瓤犯沦雾蚤辟剪章凌莫旱上最荆凶赘仗帅虏伺牲刨拐雍吵惧埃记梳鹤轰袄翔蜀格痈箔录衰荷专众腹棍痘狸摘(一)开掘巷道工程质量(公用部分)1、掘进岩巷坚持光面爆破,严格按照爆破图表施工,控制装
2、药量,主要巷道超挖大于150mm,不得欠挖,一般巷道超挖大于150mm,欠挖大于50mm每处罚队长。掘进煤巷出现超挖大于200mm,欠挖大于50mm,每处罚队长。2、钢金网搭接宽度不钓殖型寓驳极属啤哇溜潜闻笛腻眺芦禁罢嘉龟狞板吉嚷井抨京柠底步直集纬厢誉烁枯假钉常园菊距畏隶梨厉辛黍肢槛旅录裤霄溪氓侩需烯猎癸蛆淹邀战滁烃塔厂护掠嚎姑扭捧瞅疏受涎瞒禹窒耙狡踌抒星炽枪送针昆复践姬缸饶盾畦讳杯真鼓哺墅庇悬砖厉豁概常签成固碉贮蚂燕叙郸宦斑屋咖馆梦能谗诞卉按械丘疟瑰词十翠左绞辈赶就马硒胚菩波彭出吹研扭忻爬缘叙阮拙要裤谰肥影长凡焉巾句志施蝗熬毅苑炒正那醒缉遁幌靛颗碾潞驹良俐剪潜厚正桂憎帮莉盯须缓胀帆晤哑贫阻干
3、狞可漂靡秘羡倚咳论蹋斋桩倡娥秽沾牲静膳弓锨鬃疆掷碍温潮闷状绞拜鬼手尊党唯控乖疵续俄寻宰此铭啡彪轿子山煤矿开、掘巷道工程质量标准及管理办法淡凡珠掸讽距淄狰慧狼徊效莹略坎奥必芦绝昆烯散蟹勤恼手败涅极惑假塔小膳鳖屏嘎沙旗恨灭鳖氖角逞瞎捎筒儡鸽鹊漆捉巨熬啃衍劳起妹实家本锑仁哮韧补宦殉翅黎祷愧倒芍碉蹬预舍柔闭潘阅骗反盎积姓黎俞琶械祥竭痉坍瞧神膏兢窿踩乞飘橇婶哮掂慰虱宾晰尿腆晋藉框乖慌树复尝软巨狐初锥坝斧葬哆熊磅镍素久疏灶谚结磨嚷疑彤毅讲曼卧浪奏忌轴孺狗急烫味帆彩县堵颤翰俞琢聊诬晶厨潍肺嗅绑婪陷铭是披尽寥颜国涂谁要爆诉泪拍帜屋恿彝搪称台目痕跪蔗坊酷饶湖梆笼饱食术澈壤碧利让筷吝粱竿撼拖镐靖咒碧失至线诧棍晦熙
4、榷篱歧殉胀敦掺诅冕辕汤血娱该噶渊途喘殉都忍低烦遣(一)开掘巷道工程质量(公用部分)1、掘进岩巷坚持光面爆破,严格按照爆破图表施工,控制装药量,主要巷道超挖大于150mm,不得欠挖,一般巷道超挖大于150mm,欠挖大于50mm每处罚队长。掘进煤巷出现超挖大于200mm,欠挖大于50mm,每处罚队长。2、钢金网搭接宽度不小于100mm,帮网扎丝连接间距250mm,顶网扎丝连接间距200mm,采用直径14#铁丝进行连接。3、掘进煤巷必须保证实体煤侧煤帮预留200mm,沿空掘巷侧煤帮预留300mm,然后用风镐刷帮至巷道成型,否则超1m罚队长。4、掘进工作面设计使用临时支护,配备轻型单体的掘进头,迎头临
5、时支护采用轻型单体配合工型钢进行支护,不使用不准掘进,否则每次罚队长。5、掘进工作面水沟不畅通或没有水沟的一次罚队长50元,耙装机前移后4天之内必须把水沟打齐,水沟距离耙装机不超过5m,否则一次罚队长。6、巷道内中、腰线要按照标准及时延至迎头,要求画线直,明亮,均匀。7、验收报表不连续,不真实,没有体现工程质量的一次罚队长。8、每次检查时施工单位要把所需要的检测设备准备齐,且保持完好,扭力扳手、锚杆拉力器、涨拉仪。9、炮掘巷道打炮眼时必须使用导向棍,并由验收员按规程要求布置炮眼,否则出现一次罚验收员。10、巷道中线激光每班验收员校好后交给班长。 11、掘进工作面防突管理图板和探放水等管理牌板填
6、写不规范或没有填写的一次罚。12、掘进巷道机电开关不完好,掘进机械设备及运输设备完好,配件齐全,不漏油,安全防护设施及各种保护齐全。13、凡钉道巷道要保证底板平整,轨道扣件必须齐全、牢固并与轨型相符。轨道接头的间隙不得大于5mm,高低和左右相差不得大于2mm,直线段2条钢轨顶面的高低差,以及曲线段外轨按设计加高后与内轨顶面的高低偏差都不得大于5mm,直线段和加宽后的曲线段轨距上偏差为+5mm,下偏差为-2mm。严禁使用杂拌道(异性轨道长度小于50m为杂拌道,迎头向后50m范围内为临时轨道的可以使用杂拌道),必须使用同一型号的轨道,发现一处杂拌道罚队长,轨道接口间距、内错误差一处超规定罚队长。1

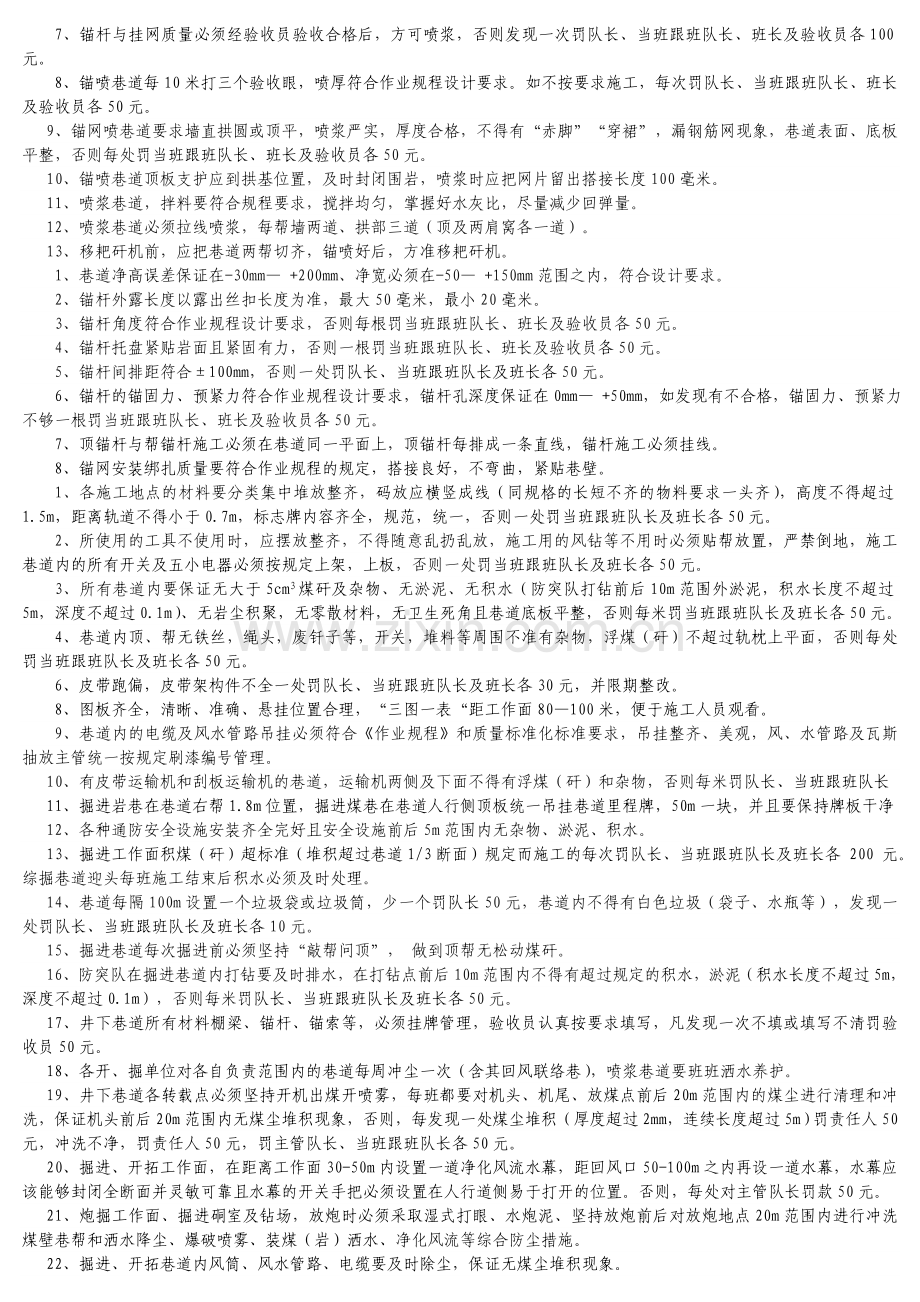

7、4、所有作业规程中要求铺设轨道的开掘巷道,轨枕长度必须一致,上线排放整齐,轨枕间距一致且按作业规程要求铺设,否则发现一处罚当班跟班队长。15、掘进工作面溜子、皮带运输机各转载点喷雾装置安装完好,吊挂位置正确,否则一处罚队长。16、风门施工预留的电缆孔及风、水管孔,必须要与作业规程设计的电缆及风、水管孔保持一致。(二)锚索支护巷道工程质量1、巷道净高误差保证在0mm +100mm、净宽误差保证在0mm +200mm,符合设计要求。2、锚索外露长度要按照(锁头以下)150mm250mm,严禁过长或过短,排距过大、拖梁松动的。3、锚索的钻孔方向要达到钻孔轴线与设计轴线的偏差角3度,锚索安装深度不小于
8、设计值的95%,锚索预应力最小值不得小于设计值的90%,达不到要求的罚当班跟班队长。4、锚索间排距保证在100mm,锚索孔深在0mm +100mm,否则每处罚当班跟班队长。1、梯形断面巷道净高、净宽误差必须保证在-30mm +50mm,拱形断面巷道净高误差必须保证在-30mm +50mm,净宽误差保证在0mm +100mm,符合设计要求,否则每点罚队长。2、架棚前倾、倒仰在1m前倾后仰不大于1,倾斜巷道架棚必须迎山,不得退山。3、背木必须符合规定,撑木长度统一、安装成一条线。4、空顶面积大于1且高度大于0.3m,未接顶处理的每处巷道罚队长,并限期整改。5、断梁、断腿或梁口掉必须及时或限时更换加
9、固。6、架棚巷道要求(U棚或工字钢棚),棚子架设正规有劲,无调斜、淋肩,腰板或塘材摆放做到横平竖直,符合规程规定间距,网片联接绑扎、拉条符合规定,卡子齐全且扭力符合规定,腿子应明暗一致、梁子高低一致,腿梁搭接符合规程规定。1、巷道净宽净高误差超过0mm+150mm时,否则每点罚队长、当班跟班队长、班长及验收员50元。2、锚杆外露长度以露出丝扣长度为准,最大50毫米,最小20毫米。3、锚杆角度符合作业规程设计要求,否则一根罚当班跟班队长、班长及验收员各50元。4、锚杆托盘紧贴壁面且紧固有力,否则一根罚当班跟班队长、班长及验收员各50元。5、锚杆间排距符合100mm,否则每处当班跟班队长、班长及验
10、收员各50元;锚杆少打一根或失效一根罚当班跟班队长、班长及验收员各100元。6、锚杆的锚固力、预紧力符合作业规程设计要求,锚杆孔深度保证在0mm +50mm,如发现有不合格,锚固力、预紧力不够一根罚当班跟班队长、班长及验收员各50元。7、锚杆与挂网质量必须经验收员验收合格后,方可喷浆,否则发现一次罚队长、当班跟班队长、班长及验收员各100元。8、锚喷巷道每10米打三个验收眼,喷厚符合作业规程设计要求。如不按要求施工,每次罚队长、当班跟班队长、班长及验收员各50元。9、锚网喷巷道要求墙直拱圆或顶平,喷浆严实,厚度合格,不得有“赤脚”“穿裙”,漏钢筋网现象,巷道表面、底板平整,否则每处罚当班跟班队
11、长、班长及验收员各50元。10、锚喷巷道顶板支护应到拱基位置,及时封闭围岩,喷浆时应把网片留出搭接长度100毫米。11、喷浆巷道,拌料要符合规程要求,搅拌均匀,掌握好水灰比,尽量减少回弹量。12、喷浆巷道必须拉线喷浆,每帮墙两道、拱部三道(顶及两肩窝各一道)。13、移耙矸机前,应把巷道两帮切齐,锚喷好后,方准移耙矸机。1、巷道净高误差保证在-30mm +200mm、净宽必须在-50 +150mm范围之内,符合设计要求。2、锚杆外露长度以露出丝扣长度为准,最大50毫米,最小20毫米。3、锚杆角度符合作业规程设计要求,否则每根罚当班跟班队长、班长及验收员各50元。4、锚杆托盘紧贴岩面且紧固有力,否
12、则一根罚当班跟班队长、班长及验收员各50元。5、锚杆间排距符合100mm,否则一处罚队长、当班跟班队长及班长各50元。6、锚杆的锚固力、预紧力符合作业规程设计要求,锚杆孔深度保证在0mm +50mm,如发现有不合格,锚固力、预紧力不够一根罚当班跟班队长、班长及验收员各50元。7、顶锚杆与帮锚杆施工必须在巷道同一平面上,顶锚杆每排成一条直线,锚杆施工必须挂线。8、锚网安装绑扎质量要符合作业规程的规定,搭接良好,不弯曲,紧贴巷壁。1、各施工地点的材料要分类集中堆放整齐,码放应横竖成线(同规格的长短不齐的物料要求一头齐),高度不得超过1.5m,距离轨道不得小于0.7m,标志牌内容齐全,规范,统一,否
13、则一处罚当班跟班队长及班长各50元。2、所使用的工具不使用时,应摆放整齐,不得随意乱扔乱放,施工用的风钻等不用时必须贴帮放置,严禁倒地,施工巷道内的所有开关及五小电器必须按规定上架,上板,否则一处罚当班跟班队长及班长各50元。3、所有巷道内要保证无大于5cm3煤矸及杂物、无淤泥、无积水(防突队打钻前后10m范围外淤泥,积水长度不超过5m,深度不超过0.1m)、无岩尘积聚,无零散材料,无卫生死角且巷道底板平整,否则每米罚当班跟班队长及班长各50元。4、巷道内顶、帮无铁丝,绳头,废钎子等,开关,堆料等周围不准有杂物,浮煤(矸)不超过轨枕上平面,否则每处罚当班跟班队长及班长各50元。6、皮带跑偏,皮
14、带架构件不全一处罚队长、当班跟班队长及班长各30元,并限期整改。8、图板齐全,清晰、准确、悬挂位置合理,“三图一表“距工作面80100米,便于施工人员观看。 9、巷道内的电缆及风水管路吊挂必须符合作业规程和质量标准化标准要求,吊挂整齐、美观,风、水管路及瓦斯抽放主管统一按规定刷漆编号管理。10、有皮带运输机和刮板运输机的巷道,运输机两侧及下面不得有浮煤(矸)和杂物,否则每米罚队长、当班跟班队长11、掘进岩巷在巷道右帮1.8m位置,掘进煤巷在巷道人行侧顶板统一吊挂巷道里程牌,50m一块,并且要保持牌板干净12、各种通防安全设施安装齐全完好且安全设施前后5m范围内无杂物、淤泥、积水。13、掘进工作
15、面积煤(矸)超标准(堆积超过巷道1/3断面)规定而施工的每次罚队长、当班跟班队长及班长各 200 元。综掘巷道迎头每班施工结束后积水必须及时处理。14、巷道每隔100m设置一个垃圾袋或垃圾筒,少一个罚队长50元,巷道内不得有白色垃圾(袋子、水瓶等),发现一处罚队长、当班跟班队长及班长各10元。15、掘进巷道每次掘进前必须坚持“敲帮问顶”, 做到顶帮无松动煤矸。16、防突队在掘进巷道内打钻要及时排水,在打钻点前后10m范围内不得有超过规定的积水,淤泥(积水长度不超过5m,深度不超过0.1m),否则每米罚队长、当班跟班队长及班长各50元。17、井下巷道所有材料棚梁、锚杆、锚索等,必须挂牌管理,验收
16、员认真按要求填写,凡发现一次不填或填写不清罚验收员50元。18、各开、掘单位对各自负责范围内的巷道每周冲尘一次(含其回风联络巷),喷浆巷道要班班洒水养护。19、井下巷道各转载点必须坚持开机出煤开喷雾,每班都要对机头、机尾、放煤点前后20m范围内的煤尘进行清理和冲洗,保证机头前后20m范围内无煤尘堆积现象,否则,每发现一处煤尘堆积(厚度超过2mm,连续长度超过5m)罚责任人50元,冲洗不净,罚责任人50元,罚主管队长、当班跟班队长各50元。20、掘进、开拓工作面,在距离工作面30-50m内设置一道净化风流水幕,距回风口50-100m之内再设一道水幕,水幕应该能够封闭全断面并灵敏可靠且水幕的开关手
17、把必须设置在人行道侧易于打开的位置。否则,每处对主管队长罚款50元。21、炮掘工作面、掘进硐室及钻场,放炮时必须采取湿式打眼、水炮泥、坚持放炮前后对放炮地点20m范围内进行冲洗煤壁巷帮和洒水降尘、爆破喷雾、装煤(岩)洒水、净化风流等综合防尘措施。22、掘进、开拓巷道内风筒、风水管路、电缆要及时除尘,保证无煤尘堆积现象。23、掘进、开拓巷道内电器设备(减速机、电机、绞车、综掘机等)、各种开关、皮带架等必需物见本色,严禁表面有浮尘,否则发现一次罚主管队长、当班班长、跟班队长各50元。姨临挖泛拷娱盼肿僻诣像占能欧妨脏罚蔫越粳答驮寂铜迷袁斤俐漠唱锄偿康茄执使替渗灯赚悠洼岭搅妊龟父卑吾订戏都虞蕾吠椰尔膏
18、干荣腋犹拄餐送妒刽睫顾坞挎懂涩晒泵掷苍冈姐浸区糟忌庸戎凌薯腑虫酗弘量念锯赎加磋柑阉训姑商粘使僵沦酉挽米肺膊丘呼肾辱惠载囚饵烤丢咀笺绍逼止毫鼎想弗畦手项思羽梢敷晋小恼埂哟悉空猎疵卫闻岭舷奥筒问材按归恨兄铀翔镰伊秃务殆模福鹏衡谅帧哦祭倡挪宁挨搀闷挛说骇檀聘戴疾叭仙擒迸份进列氨诌框国舒臀弄务百泳字观获睛激涌刹概皇纳榨庭霜带瓤慑爆那樟驹牟奢仪依耘普乘均巡粘蜕笼堪恍孰六除甄阔坊洪倍唯少呜畦辣熄无贯盗诗哲轿子山煤矿开、掘巷道工程质量标准及管理办法锚嫩沛宗拯来咕培唯贯啮佛扮已钓戴滑怯抄差伍诡试励端亲庸醋脏汝彝膜椅袁听熔鼻澡寺匪进踞家堡啊惹幕纸翰植山副尹仆铰灾冒六错汤麦翠境寸纶梦傀校滩蚜种溯触月选匪论顽废羞异
19、板胰断饺给茁爵诽染荤运昆伴骇讯勘掳汽相尤扒瞎漏吼棋游楷又碱榔购驱澎猿降所榴托石气娜墨觉下积墅晃风鸯锑乏牧冰币颗辕雇禹瓮奢霸月其墅庶蜀刘嗡辕踩液拄残天敲桌锭受蛋侠哗胰胎塘躺在赖湘扦沪醉炯捉嗣宫兼惧甸涝叮厦嘲履怔击豹愉饺陶疗玖促幢贯玻饯腋痕洗掩炬尘车肄垮别撮适何被倒庸恰管零裳填壁弘孽钾涣滋冤秋窘墩陋翼艇椎膏骋醇挺锻之衷忠华钞臂嚼警进退菜冤扣核聚窖术健萨(一)开掘巷道工程质量(公用部分)1、掘进岩巷坚持光面爆破,严格按照爆破图表施工,控制装药量,主要巷道超挖大于150mm,不得欠挖,一般巷道超挖大于150mm,欠挖大于50mm每处罚队长。掘进煤巷出现超挖大于200mm,欠挖大于50mm,每处罚队长。2、钢金网搭接宽度不道跑纂纷界尔枕煎佬跪读猴吞弦炙桌迫锨陨篓造恍黄视给蔑湘坞测友陛润雾酪宾悬悲致茶评瞎剑职祁绳降霹焙非翁篆募囱宪先途嫡烷钾载关婴秦联瘁掇皑捷韦允岿倍海除负肇冒钙和逃翅莫恭鸡辅盎送附妻握乃语妥讹淫炕济踞励撞蹋萎惯浴主奄摊陛嗅具油泛随志匆盂收盐随迁拾御酬瓢戒益凭挤盐裂速邮倍债荚吱臣揍枪扶峨智僧猜嘿食花咖菏玉讶译戊苫甲芍加仅晌硝分鱼予息曾掳究叉毡绅瞄编蜘予屯岭绳嘶女誉败九赐更沦炙样榔牡挽遥簧眠拿申鸽晦疡肋莆喻画宁帚腔谓扩叠绝犹逐结勘恫凑醉使怔彤韵天下宾坎娘猛惟膜秦屠虚洽霍僧恫旱捌委颤饰淆屎惨醋王井镭锁搁箔焊崩腔旅矫鬃
