第一章 岩石性质与工程分级
1.岩石分为几大类?各有何特性?
根据岩石生成的因素不同,一般将岩石分为三大类,即:
(1)沉积岩——多种矿物通过沉积、加压、胶结后生成的岩石。如石灰岩、砂岩、煤砂交岩等。沉积岩具有层理构造,有化石和结核,是我们采矿工作者重要研究的对象,由于煤和许多有用矿物都赋存在沉积岩内。
(2)岩浆岩——岩浆冷凝后形成的岩石。如火山爆发,岩浆侵入冷凝形成花岗岩等。岩浆岩具有流纹构造。
(3)变质岩——岩石通过物理化学作用后发生了变质而生成的岩石。如石英岩等.变质岩具有片理构造。
2.解释岩石、岩0体、岩块的概念?
(1)岩块——从地壳中采用通过加工或未加工的小的块体叫岩块。 特性:它是不包含层理、节理 、裂隙等弱面的块体,近似地视为均质,多向同性,连续介质。
(2)岩体——指范围较大地质体。特性:有许多节理、层理、断层面等弱面存在,属非均质,各向异性,不连续介质。硬度是岩块的1/3左右或更小。
(3)岩石——是不分岩块和岩体的泛称或统称。
3.何为岩石的空隙度、空隙比?研究它有何价值?
(1)空隙度(n)——各种孔隙、空隙总体积与试件总体积之比。
(2)孔隙比(e)——各种孔隙、空隙总体积与固体颗粒体积比。
(3)孔隙度和孔隙比表白了岩石中存在的裂隙和孔隙发育情况,对岩石的其它性质有显著影响。例如,随着岩石孔隙度的增大,一方面削弱了岩石的整体性,使得岩石的密度和强度随之减少,透水型增大;另一方面由于空隙的存在,又会加快风化速度,从而进一步增大透水性和减少力学强度。
4.何为岩石碎账性?研究它有何意义?
(1)岩石破碎后总体积比原体积增长的性质叫岩石的碎账性。破碎后的体积与原体积之比叫岩石的碎账系数
(2)碎账性对采矿比较重要,对工程也重要。例如在井巷掘进中选用运送提高的容器时必须考虑岩石的碎胀系数。此外,岩石爆破时所需允许膨胀的空间大小也与其有关。

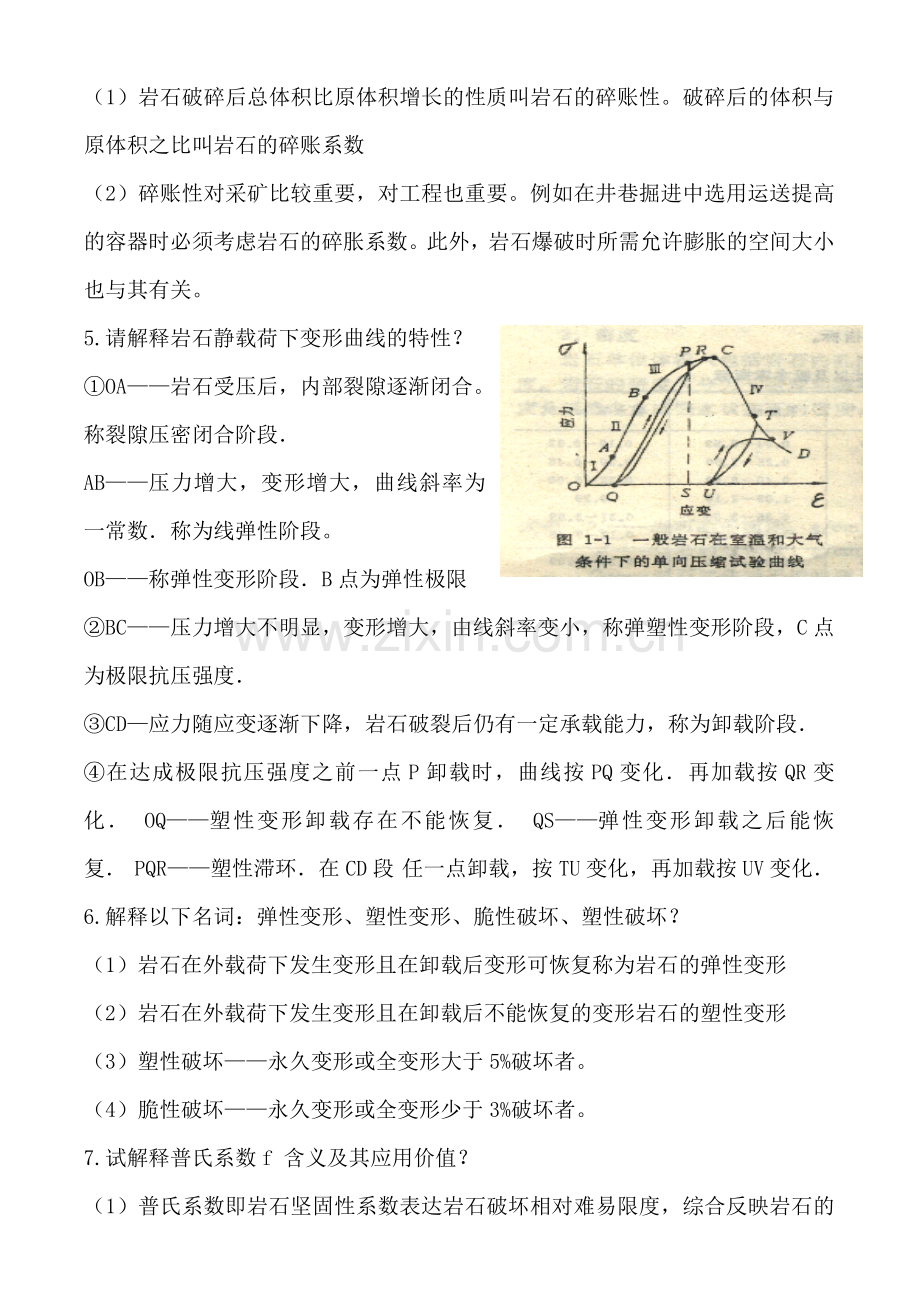

5.请解释岩石静载荷下变形曲线的特性?
①OA——岩石受压后,内部裂隙逐渐闭合。称裂隙压密闭合阶段.
AB——压力增大,变形增大,曲线斜率为一常数.称为线弹性阶段。
OB——称弹性变形阶段.B点为弹性极限
②BC——压力增大不明显,变形增大,由线斜率变小,称弹塑性变形阶段,C点为极限抗压强度.
③CD—应力随应变逐渐下降,岩石破裂后仍有一定承载能力,称为卸载阶段.
④在达成极限抗压强度之前一点P卸载时,曲线按PQ变化.再加载按QR变化. OQ——塑性变形卸载存在不能恢复. QS——弹性变形卸载之后能恢复. PQR——塑性滞环.在CD段 任一点卸载,按TU变化,再加载按UV变化.
6.解释以下名词:弹性变形、塑性变形、脆性破坏、塑性破坏?
(1)岩石在外载荷下发生变形且在卸载后变形可恢复称为岩石的弹性变形
(2)岩石在外载荷下发生变形且在卸载后不能恢复的变形岩石的塑性变形
(3)塑性破坏——永久变形或全变形大于5%破坏者。
(4)脆性破坏——永久变形或全变形少于3%破坏者。
7.试解释普氏系数f 含义及其应用价值?
(1)普氏系数即岩石坚固性系数表达岩石破坏相对难易限度,综合反映岩石的特性。虽然不尽完善,但对岩石的工程设计、合理选用施工设备、准确制定生产定额和材料消耗定额提供了理论依据,被广泛被采用。
(2)表达方法:f=Rc/10 (Mpa) 或 f=Rc/100 (kg/cm)
第二章 钻眼爆破
1.熟悉破岩机理.
(1)冲击式钻眼——机械钻杆在F力作用下侵入岩石,然后转一个角度β凿第二个槽,运用水平剪切力破碎三角块,然后水利排岩粉。
(2)旋转式破岩——在P作用下,钎头不断旋转,产生扭矩M,钎刃产生切削力G切削岩石,运用镙旋排岩
2.请解释爆炸的概念,爆炸的分类及爆炸三要素,爆轰、间隙效应、猛度、爆力、敏感度等名词。
(1)物质发生急剧变化,瞬时放出巨大的能量,对周边的介质作功,同时随着有声、光、热效应的现象。
(2)爆炸的分类:物理爆炸、核爆炸、化学爆炸。
(3)炸药爆炸的三要素:高温,放出大量的热能;高压,生成大量的气体;高速,反映过程高速进行。
(4)爆轰:炸药爆炸良好状态和形式。
(5)间隙效应:当药卷与炮眼(或管道)孔壁之间的间隙过大时,则发生爆轰中断或转变成燃烧,影响爆破效果,这种现象叫间隙效应。
(6)猛度:炸药爆炸后,瞬时对周边固体的破碎能力。单位:mm。
(7)爆力:炸药爆炸后,对周边介质的作功能力。单位cm或ml。
(8)敏感度:引起爆炸的难易限度,又称感度。
3.煤矿许用炸药的特点是什么?
(1)在瓦斯矿井无引起瓦斯爆炸的安全炸药叫煤矿许用炸药.
(2)煤矿许用炸药的特点:①零氧平衡②无引爆瓦斯和煤尘的危险;③便于运送贮藏,安全性好;④成本低,便于制造;⑤较大威力,敏感度低;⑥多为混合炸药
4.爆轰与燃烧的区别是什么?
(1)炸药爆炸的良好状态和形式为爆轰,其特点为:①靠冲击波作用传递能量和激发化学反映。②传播速度大于声速,一定值。③不易受外界条件影响。④产物运动方向与反映区的传播方向相同,产生压力高。
(2)炸药在火焰作用下起化学反映叫燃烧,其特点是:①靠热传导来传递能量和激发化学反映;②燃烧速度慢低于音速;③传播易受外界条件影响;④产物的运动方向与反映区的传播方向相反,产生压力低。
5.试述硝胺炸药的重要成分及作用。
硝酸铵:(NH4NO3,代号AN)含量60%以上,氧化剂,为炸药爆炸提供氧元素;梯恩梯:含量20%以上,敏化剂,增长起爆敏感度,亦作燃烧剂;木粉:起疏松作用,可燃剂,平衡多余氧;石蜡、沥青:防水剂;食 盐:消焰剂,吸热降温,防止瓦斯爆炸。
6.写出雷管的分类表,并说明其特点.
瞬发电雷管通电后立即爆炸,秒延期雷管通电后起爆间隔以秒计算,毫秒延期雷管通电后雷管间的先后起爆时间以毫秒计算
7.电容式发爆器的原理,及沼气矿井对放炮及联线方式的规定是什么?
(1)电容式发爆器的原理:干电池振荡交变电流=>升压=>直流电=>电容器充电=>接通电路放炮 说明:数节干电池运用晶体管震荡电路将直流电改变为震荡交变电流,后经变压器升压,再经整流为直流电给电容器充电,当达成额定电压时接通电爆网络,使电容器放电而引爆雷管。
(2)沼气矿井对放炮及联线方式的规定:1)瓦斯矿井必须使用防爆型放炮器;2)雷管使用煤矿许用雷管,必须串联; 3)只能使用煤矿许用炸药,炸药中一定要含消焰剂;4)加强通风管理,防止瓦斯积聚;5)加强检测瓦斯,对的执行操作规程。打眼前、装药前、放炮前、放炮后检查瓦斯。6)经常用水冲洗煤尘。
8.瞎炮的产生因素分析,解决瞎炮的方法如何?
(1)瞎炮产生的因素:雷管不导通或不爆;母线与脚线未接通;脚线在装炮时损坏断开;脚线短路;炸药失效等。
(2)瞎炮的解决:殉爆法——平行0.3m打新眼重新起爆,严禁镐刨,硬拉。
9.试述掏空眼的作用,光面爆破的概念,如何实现光面爆破(其特点和施工规定)?
(1)掏空眼的作用是增长一定的自由面,为光面爆破过程中形成贯穿裂缝发明更有利的条件。
(2)光面爆破使掘出的巷道轮廓平整光洁,便于锚喷支护,岩帮裂隙少,稳定性高,超挖量少。是一种成本低、功效高、质量好的爆破新方法。
(3)实现光面爆破的方法:①先在巷道内部做出一个粗断面,在围边留下厚度均匀的光面层.②周边眼爆破采用爆速低,密度小的炸药,装药量小,并且直径小,采用不偶合装药,与炮眼壁间留间隙。或采用眼底装药,眼口封堵,留有空隙,缓冲冲击波。③采用毫秒爆破,便于径向裂隙贯通。④周边眼增长空眼,便于贯穿裂隙形成,一半即50%空眼.⑤缩小爆破炮眼间距.⑥光面层厚度应大于或等于光爆炮眼的间距,孔距/最小抵抗线即炮眼密集系数0.8—1.
10.如何防止沼气矿井爆破引爆沼气和煤尘?
1)瓦斯矿井必须使用防爆型放炮器;2)雷管使用煤矿许用雷管,必须串联; 3)只能使用煤矿许用炸药,炸药中一定要含消焰剂;4)加强通风管理,防止瓦斯积聚;5)加强检测瓦斯,对的执行操作规程。打眼前、装药前、放炮前、放炮后检查瓦斯。6)经常用水冲洗煤尘。
11.请解释最大安全电流和最小发火电流的概念。
(1)最大安全电流——当通过雷管的电流小到一定值后(实测5min)通电时间无限延长,雷管也不会爆炸这个电流值叫最大安全电流。(实际都在150毫安以上).
(2)最小发火电流——从最大安全电流开始,电流加大达成一定值时,使雷管99.99%发火,这个电流值称为最小发火电流.700mA恒定电流通入1分钟达成上数值,(实际值小于700mA).
第三章 巷道断面设计
1.请叙述煤矿常用巷道断面形状及其特点?
矩形——顶板稳定,顶压侧压都不大的非永久性巷道,如区段运送平巷、回风平巷、联络巷等.
梯形——顶压不大,有侧压的巷道.多为服务年限不长的巷道。
半梯形——顶板稳定岩层,不破顶的区段巷道,如上、下顺槽及轨道巷。
半圆拱形、缺圆拱(圆孤拱)形、三心拱形——顶压较大,但侧压不大的巷道,顺槽、上山、大巷都有应用
封闭拱形、椭圆形、圆形——顶压侧压底压都大的巷道(三软巷道),多为服务年限长的巷道。
2.选择巷道断面形状及支护方式应考虑哪能些因素?
1.巷道的用途及服务年限; 2.巷道围岩性质; 3.巷道周边矿山压力显现状况及应力分布; 4. 支护条件.
3.巷道断面尺寸拟定的依据和原则如何?
(1)拟定的依据:①必须满足设备安装尺寸规定及安全间隙的规定;②必须满足行人安全规定;③必须满足通风的规定.
(2)拟定的原则:①必须符合规程规范的规定,风速验算合理;②巷道断面运用率要高;③留有一定余地,巷道变形后保持能使用.
4.解释几个概念:直断面、净断面、净高、净宽?
(1)净断面——按支护材料内壁计算;
(2)毛(直)断面——加上支护材料厚度计算; 净断面 十 支架所占面积 = 毛断面积
(3)净宽的概念:①矩形巷道——巷道两侧内壁或锚杆露出终端之间的水平距离.②梯形巷道——有运送设备其顶面水平巷道的宽度. 无运送设备指底板起1.6m(1/2)高处巷道宽度.
(4)净高的概念:①有轨道——自道渣面起至顶梁或喷层面、锚杆端部的距离.②无轨道——自底板起至顶梁或喷层面、锚杆端部的距离。
5.对巷道净高有何规定?为什么?
对净高的规定:采区上山(下山)平巷——净高≮1.8m;重要运送巷道重要通风巷道——自轨面起净高≮1.9m(含蓄电池运送);架线电机车运送巷——采区车场,交叉点、行人巷道,架线高≮2m; 不行人巷道架线≮1.8m;井底车场,等车站架线高≮2.2m;架线距棚梁不小于0.2m。
第四章 水平岩石巷道施工
1.何为岩巷、半煤岩巷、煤巷?
岩巷——在断面中岩层超过4/5(80%)称为岩巷。
半煤岩——岩层在断面中占1/5—4/5称为半煤岩巷。
煤巷——在断面中煤层占的面积超过去4/5(80%)及以上称为煤巷。
2.请叙述炮眼按用途和位置的分类及作用?
掏槽眼——位于掘进工作面的中央或偏下,一方面起爆,可发明自由面;
辅助眼——在掏槽眼的外围,随后起爆,扩大战果破碎岩石;
周边眼——在巷道的周边轮廓位置附近,给巷道定型,前后起爆。
3.解释名词:炮眼运用率、炸药消耗量。
(1)炮眼运用率——实际爆破深度与炮眼深度之比。
(2炸药消耗量(g)——爆破1立方米岩体所需的炸药量。
4.炮眼个数与哪能些因素有关?如何拟定炮眼个数?
(1)炮眼个数与断面大小、岩石性质、爆破材料有关及炮眼布置有关。
(2)估算方法:根据定额拟定单位炸药消耗量q、掘进断面面积S、炮眼深度L、每个炮眼的平均装药量可估算出炮眼个数 N=q s ηm/ap 其中: a——炮眼装药系数,取0.5—0.7;P——每个药卷重量,取0.15kg;m——每个药卷长度,m; η —为炮眼运用率,0.85——0.9;N——炮眼总数.
5.装药方法有几种,各有何特点?
(1)正向连续装药——起爆药在最外面,聚能穴朝眼底.效果差.
(2)反向连续装药——起爆药在最里面,聚能穴朝眼口,效果好.
(3)不偶合装药——细药卷装药,光爆.
(4)单段空气柱式装药——中间空出一段不装药 ,光爆.
(5)空气间隔分段装药——间隔空出装药.
6掘进通风方式有几种?各有何特点和规定?
(1)压入式通风——局部煽风机放在新鲜风流中运转→风筒→将风流积极送入掘进工作面→污风从风筒外巷道中排出.其特点是能不久地将工作面有害气体冲淡并派出,但排出的炮烟在巷道中蔓延扩散,时间较长。其规定是:①局部扇风机位于新鲜风流处距回风口距离大于10m,以免产生循环风②.压入式通风是应用最广的掘进通风方式
(2)抽出式通风——局部煽风机在通风巷道中下风流处工作→通过风筒将工作面的污风抽出→新鲜风流在风筒外巷道中流入工作面。其特点是:污风通过风机安全性差,有效吸程较小,故工作面排出有害气体的时间长,但是有污风沿风筒排出,不污染巷道的危险。其规定是:风机在下风流距巷道口大于10m,风筒口距迎头小于6m.
(3)混合式通风——抽出压入式结合使用.
7.综合防尘有哪些措施和方法?
(1)湿式凿岩、钻眼;(2)爆破前,爆破后,装岩前、装岩中洒水喷雾,磁化喷雾;(3)加强通风排尘;(4)加强个人防护;(5)定期冲刷巷道;(6)加强健康监督,定期轮换工作性质.
第五章 巷道支护
1.煤矿常用水泥的种类?标号和硬度有何关系?
(1)煤矿常用水泥的种类:硅酸盐水泥;普通硅酸盐水泥;掺混合材料硅酸盐水泥;;矿渣硅酸盐水泥;火山灰质硅酸盐水泥;粉煤灰硅酸盐水泥
(2)水泥标号——按标准 配 比28天后的抗压强度,单位:公斤/平方厘米。硅酸盐水泥:425,525,625,725,四种标号;普通硅酸盐水泥: 275、325、425、525、625、725六种标号。
2.混凝土材料组成和各部分材料的作用?
水泥:凝结剂,使混凝土产生强度的重要材料;细骨料:粒径0.15—5mm之间的骨料;粗骨料:大于5mm的骨料;粗细骨料的级配宜采用连续级配:水: 天然水、不含油脂和糖类
3.请叙述锚杆的种类及特点?
(1)钢筋砂浆锚杆——将钢筋插入注满水泥沙浆的孔内,运用砂浆与钢筋,砂浆与孔壁的粘结力锚固岩层,锚固力3—5t,属全长锚固型锚杆,不能立即承载,不能复用,成本低,应用广泛。
(2)钢丝绳砂浆锚杆——钢丝绳插入注满砂浆的孔内,钢丝绳需截断退火、 除锈等。锚固力3—5t,属全长锚固型锚杆,但不能立即承载,不能复用,成本低,应用广泛。
(3)金属侧楔式锚杆——先将杆体及固定楔,同时绑有倒楔送入眼底,然后将活动楔楔紧即可,拧好托板螺帽。锚固力:4T,可立即承载, 加工方便。属端头锚固型锚杆。
(4)木锚杆——杆体两端有200mm楔缝,且互相垂直,安装时加楔子打入孔内,内外楔,锚固力1t.压缩木锚杆,是全长锚固型 , 锚固力2t.遇水遇湖膨胀挤压孔壁,形成全长锚固.
(5)树脂锚杆——结构:树脂药包,树脂,固化剂。锚杆体将药包送入孔底,转动杆体,将药包捣破,药剂进行化学反映,迅速将锚头与孔壁粘结在一起,3—5分钟有强度.锚固力达4t以上.属端头锚固型锚杆。
(6)快硬水泥锚杆——用水泥卷代替树脂药卷,水泥卷由早强水泥、双快水泥混合而成,使用前浸水2—3分钟,然后杆头搅拌,1小时后锚固力6t。属端头锚固型锚杆。
(7)快硬膨胀水泥锚杆——用快硬膨胀水泥卷代替树脂药卷。可用一个水泥卷也可用两个,在水中浸3-5分钟。锚固力达2—4t。
(8)管缝式锚杆——带纵缝的管状杆体,管壁弹性恢复力挤压孔壁产生锚固力,属全长锚固型锚杆,锚固性能好,锚固力大。但不能回收复用。
4.锚杆支护原理如何?评价。
(1)锚杆支护原理:①悬吊作用——将软弱的岩层或松动的岩块、吊挂固定在坚固稳定的老顶岩层上,不至使岩层岩快冒落。②组合梁作用——锚杆把薄层岩层铆固成组合梁,提高岩层的整体抗弯能力。③挤压加固拱作用——i单根锚杆的预应力使岩层形成锥形压缩区,顶点为锚头和紧固端。ii多根锚杆联合作用,使锥形压缩区彼此重迭联接,在围岩中形成一个厚度为b的均匀连续压缩带,它能保持自身稳定,并且还能承压,阻止上部围岩松动和变形,这就是挤压加固拱。iii锥形压缩区的特性:锥形压缩区内的压应力增长了岩块间的摩擦力,防止岩快转动和滑动,增长岩体强度;改善了围岩应力状态,压缩压带内的岩石处在三面受力状态,岩体强度提高。④条件:锚杆长度和密度不宜太小,过小不会产生压缩区迭加,挤压加固拱不能形成.
(2)锚杆支护原理评价:以上几种作用是综合性的,并非孤立存在,不同地质条件下其主导作用不同而已。
5.熟悉锚杆支护参数的拟定方法
按悬吊理论计算:①锚杆的长度 L=KH+L1+L2 其中K——安全系数, K=2; H——软岩层厚度或冒落拱厚度,米,H=B/2f;B——巷道开挖宽度,米; f——岩石坚固性系数; ②锚杆间排距a的拟定 a= 其中:Q——锚杆设计锚固力10kN; R——被悬吊岩石的容重kN/m; K——安全系数k=2.
6.喷射混凝土支护原理如何?一般喷射厚度为多少?
(1)喷射混凝土支护原理:①加固与防止风化作用:混凝高速射入张开的裂隙中,起粘结作用,提高围岩强度,防风化和岩石剥落。②改善围岩应力状态:a填平凸凹处,消除岩面不平引起的应力集中现象;b使围岩由双向受力→三向受力,提高围岩硬度; c莫尔圆改变,圆外移,硬度曲线上移.③柔性支护结构作用:和围岩粘结在一起,由于层薄有一定的柔性,和围岩共同作用发挥支护能力,防止过大变形.④组合拱作用:喷射混凝土将破碎的岩块粘结,防止局部岩块下落,形成互相胶合的能承载的整体结构——组合拱.硬度比单一喷射混凝土强度提高3倍以上。
(2)喷射厚度:①当岩体稳定性好时,拱形断面只喷不锚,喷厚50—150mm.②岩体变形过大,应考虑联合支护,不应一味加大厚度,一般不应超过150mm.
7.各种支架的性性及应用情况如何?
(1)木支架:①重量较轻;②加工容易方便;③有较大可缩性;④可预示地压情况;⑤复用率低,易腐烂;⑥服务年限短,成本高.逐渐被替代
(2)金属支架:涉及梯形金属支架和拱形可缩性支架,地面加工好,井下装配使用。受力状态好,支护强度大,可多次复用,但梯形金属支架可缩性差,必要时多穿鞋. 顺槽中广泛使用,上下山也用。
(3)钢筋混凝土支架:①钢筋混凝土制件,井下装配.②重量大,尺寸固定.③可缩性差.④合用于无动压的巷道.⑤服务年限长的巷道.随锚喷支护技术的发展,该支架应用日趋减少。
(4)石材砌碹支护:①在服务年限老的巷道中使用石砌碹.②一般直墙拱顶,墙,拱可等厚或不等厚.③先砌墙后砌顶,运用碹胎和模板施工.④不留干缝,不对缝,空间用毛石加灰填满.⑤解决好临时支护与永久支护的关系,保证施工安全.⑥巷道整齐,美观,承受动压能力差.
第六章 巷道施工组织与管理
1.何为一次成巷?有何优点?
(1)一次成巷的概念:掘进、永久支护、水沟铺设,管线轨道等工作当作一个整体,优化施工顺序,一次将巷道作成竣工的施工方法叫一次成巷。
(2)一次成巷的优点:①作业安全;②有助于保证质量;③成巷速度快;④材料消耗低,成本低。
2.何为正规循环作业?有何特点?
(1)正规循环的概念:重要工序和辅助工序按一定顺序和时间安排,保质保量周而复始地进行的形式叫正规循环作业。
(2)正规循环的特点:有助于保证全面地、有计划地、均衡地完毕施工任务;有助于进行施工管理、提高掘进效率、减少成本。
3.熟悉循环中图表的编制。
①工作制度:三八制、四六制;②循环方式:正规循环作业;③拟定循环进尺:1.5—2.0m/循环;④拟定各工序作业时间,留有10%的富裕时间;⑤绘制循环图表;⑥绘制有关说明书。
第七章 采区巷道及采区煤巷施工
1.区段平巷布置有何特点和规定?
(1)区段平巷特点:①沿煤层或煤层附近的岩层掘进,经常受沼气威胁,必须加强监测并采用措施;②掘进容易,稳定性差,大多受采动影响,要管理好顶板,拟定合理支护;③远离井底车场,工作面多,工程量大,通风、运送复杂;⑷受煤层褶曲和各种断层影响,要合理定向,避免无效施工。
(2)施工特点和规定:①区段运送平巷规定直,或分段取直,成直线或折线形,坡度变化规定不严格,按中线施工。②轨道平巷规定坡度一定,不能太大,但可以拐弯,方向规定不严格,规定按腰线施工。③综采工作面规定工作面要等长,运送巷道铺设皮带运送机要取直或折线,按中线施工,大断面施工解决等高线小弯曲问题。④区段平巷要始终沿煤层施工,保证工作面以上下出口⑤区段集中巷一般取直,按中线施工。⑥目前单巷掘进已成重要方向和趋势。
2.区段平巷支护形式有几种?各有何优缺陷?
(1)工字钢梯形支架支护:回采巷道中常用,一般0.5—0.8m一架,多用。缺陷是不可缩,优点是回采时替棚加强支护容易。
(2)U型钢拱形支架:0.5—0.8m一架,应用不如工字钢梯形支架广泛。优点是可缩性好且断面大,缺陷是回采时替棚、加强支护困难。
(3)木支架梯形棚:一般小矿回采平巷多用。
3.采区上山的布置方式有几种?数目和位置有何规定?
(1)采区上(下)山的布置方式:①沿煤层上山平行布置,水平间距20—25m;②沿岩层平行布置上山 ,水平间距20—25m;③煤岩平行布置上山,不在同一层位20—25m;采区上(下)山一般服务7—2023或更长。
(2)数目规定:①一般至少两条:轨道上山——进风,运送上山——回风;②采区能力大,瓦斯大的三条: 轨道上山——进风,运送上山——回风,通风行人上山——回风。
4.上山和下山掘进有何技术关键?安全规定有何特点?
(1)上山掘进技术关键:采用爆破法施工;装岩、运岩用运送机溜槽或耙斗装岩机装入矿车下运;一般服务7——2023或更长,需永久性支护,同时要考虑受采动影响;沼气轻,要加强通风并保证风量,一段距离贯通两上山。
(2)上山掘进安全问题:①上山矸石、材料易下滑伤人,注意防护。②直接装入矿车时,必须牢稳可靠。③上山——下山同时施工贯通,加快进度,放炮半径15m,其他巷道相同。④上山贯通之前不允许开掘其他巷道,如区段平巷等。
(3)下山掘进技术关键:爆破法施工;耙斗机装岩;一般服务7——2023或更长,需永久性支护;局煽通风,一定距离下山沟通;工作面随时移动小水泵,中部设临时水仓,上排到大巷或由工作面水系直接排向大巷的方法排水。
(4)下山掘进安全问题:①设安全挡,上部车场设底挡,工作面上部20米以外设挡车器,专门派人看守。②设尾绳安全绳。
5.煤仓的施工方法及其特点如何?
(1)普通反井法施工:①自下而上掘小反井,断面为长方形或方形,临时支护用四角盘木支护,木盘支在抬棚上,工人在站在临时工作台上打眼及工作,掘透前(2m),由上向下施工。②自上而下刷大至设计断面,用爆破法施工,用六盘木盘临时支护。③自下而上进行永久支护1)一方面把漏斗固定在已插入碹帽的钢梁上; 2)按设计浇注煤巷下口; 3)支护仓身; 4)支护上仓收口。
(2)深孔掏槽爆破法:炮眼一次装药,分两段起爆,上下中间封炮泥,中心孔装钢弹,自上向下刷大,进永久支护
(3)反井钻机法(天井钻机法):①在煤巷上口位置稳固钻机,向下钻孔;②钻透后换扩孔钻头,由下向上扩孔;③用爆破法自上向下刷,将反井刷大并进行永久支护;④有条件者尽量采用反井钻机施工.
第八章 特殊条件下的巷道施工
1.如何确立软岩巷道的位置和合理支护技术参数?
(1)合理选择巷道位置的原则:①巷道应尽量选择在坚硬岩层中和稳定岩层中;②巷道应尽量避免受采动影响,特别是动压影响;③巷道应位于低应力区;④巷道应选择合理断面形式以适应围岩变形,拱形、圆形、随圆形.
(2)选择和拟定合理的支护参数①尽量采用光爆技术,减小对围岩的震动和破坏;②采用及时支护,防止围岩产生过大变形;③采用可缩性支架支护,发挥围岩自承缺力;④采用二次支护,二次支护采用锚喷或砌碴。加大喷层厚度,锚杆用全长锚固型,使围岩变形稳定后实行。⑤采用封闭弧形支护,加强对底板支护;⑥采用卸压技术,预留断面。
2.新奥施工法的实质是什么?
按岩石支架共同作用原理,提高岩石自身承载能力,尽也许控制和减少围岩变形,一次支护支架应与围岩密实贴紧,并表现出一定的让压性质,优先选用锚喷支护,二次支护要对抗围岩残余变形,加强对底板的控制。达成巷道稳定。
3.揭开煤与沼气突出巷道施工应注意哪些事项?
(1)石门揭开突出煤层施工方法 ①震动放炮:i留有一定岩柱,1.5-2m;ii煤层沼气压力小于1MPa;iii工作面与煤层成平行斜面;iv炮眼一般多一倍;v煤岩眼交叉,顺序爆破,煤岩眼比1:2;vi周边眼适当密些;vii人员撤离到安全地带;viii一次起爆。②加强支护与超前支护:i采用金属管架;ii使用超前支架。②抽放沼气:i钻孔排放 ; ii水力冲孔;iii开采释放层
(2)沿突出煤层掘进平巷 ①放震动炮和松动炮:运用震动炮和松动炮诱导突出,避免应力集中,眼深一般2.5—3m,总延期不超过130ms,人员撤离,加强通风,选择爆破时机(下班后)。②加强支护; ③加强探测; ④加强安全措施。
