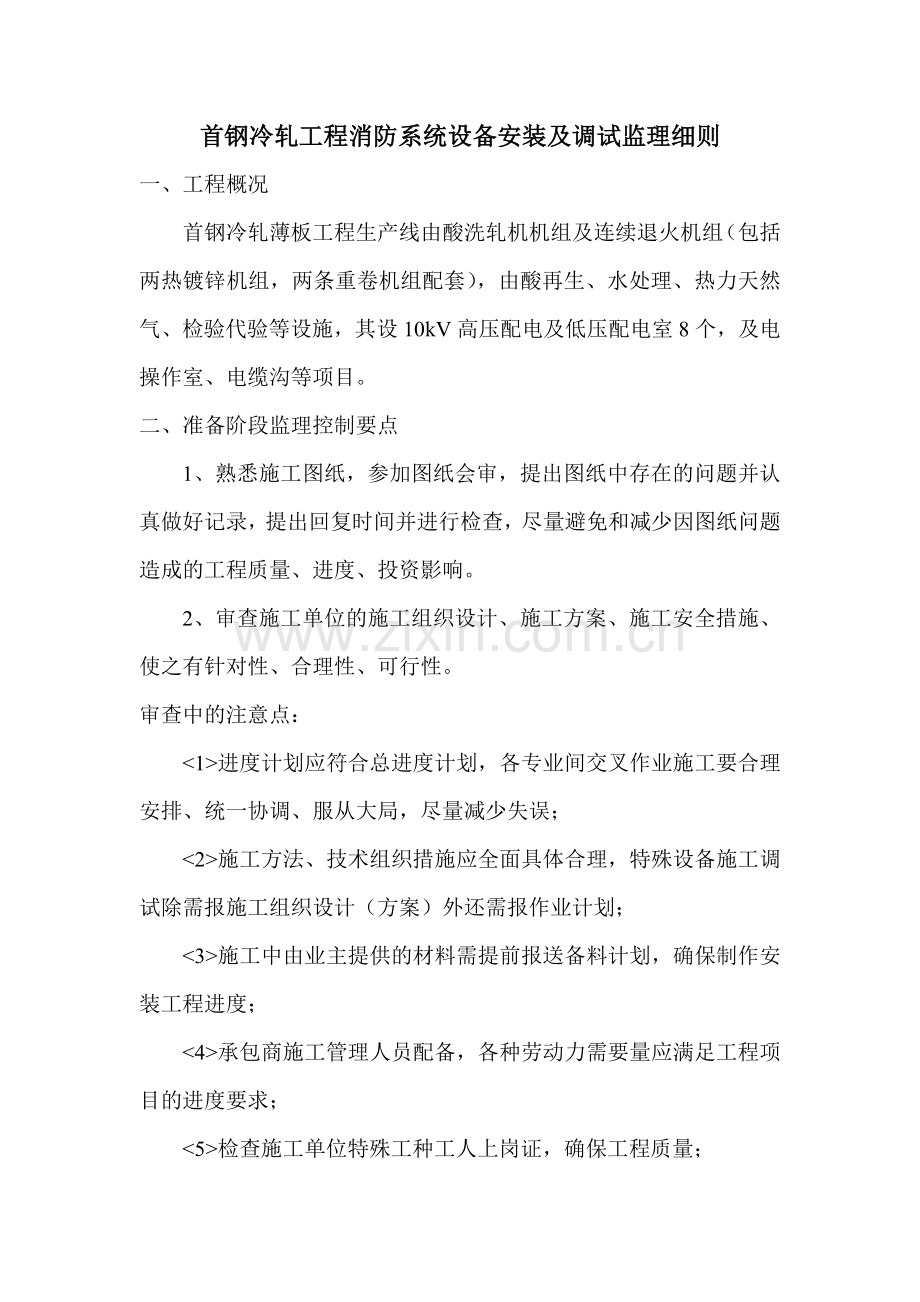

1、首钢冷轧工程消防系统设备安装及调试监理细则一、工程概况首钢冷轧薄板工程生产线由酸洗轧机机组及连续退火机组(包括两热镀锌机组,两条重卷机组配套),由酸再生、水处理、热力天然气、检验代验等设施,其设10kV高压配电及低压配电室8个,及电操作室、电缆沟等项目。二、准备阶段监理控制要点1、熟悉施工图纸,参加图纸会审,提出图纸中存在的问题并认真做好记录,提出回复时间并进行检查,尽量避免和减少因图纸问题造成的工程质量、进度、投资影响。2、审查施工单位的施工组织设计、施工方案、施工安全措施、使之有针对性、合理性、可行性。审查中的注意点:进度计划应符合总进度计划,各专业间交叉作业施工要合理安排、统一协调、服从

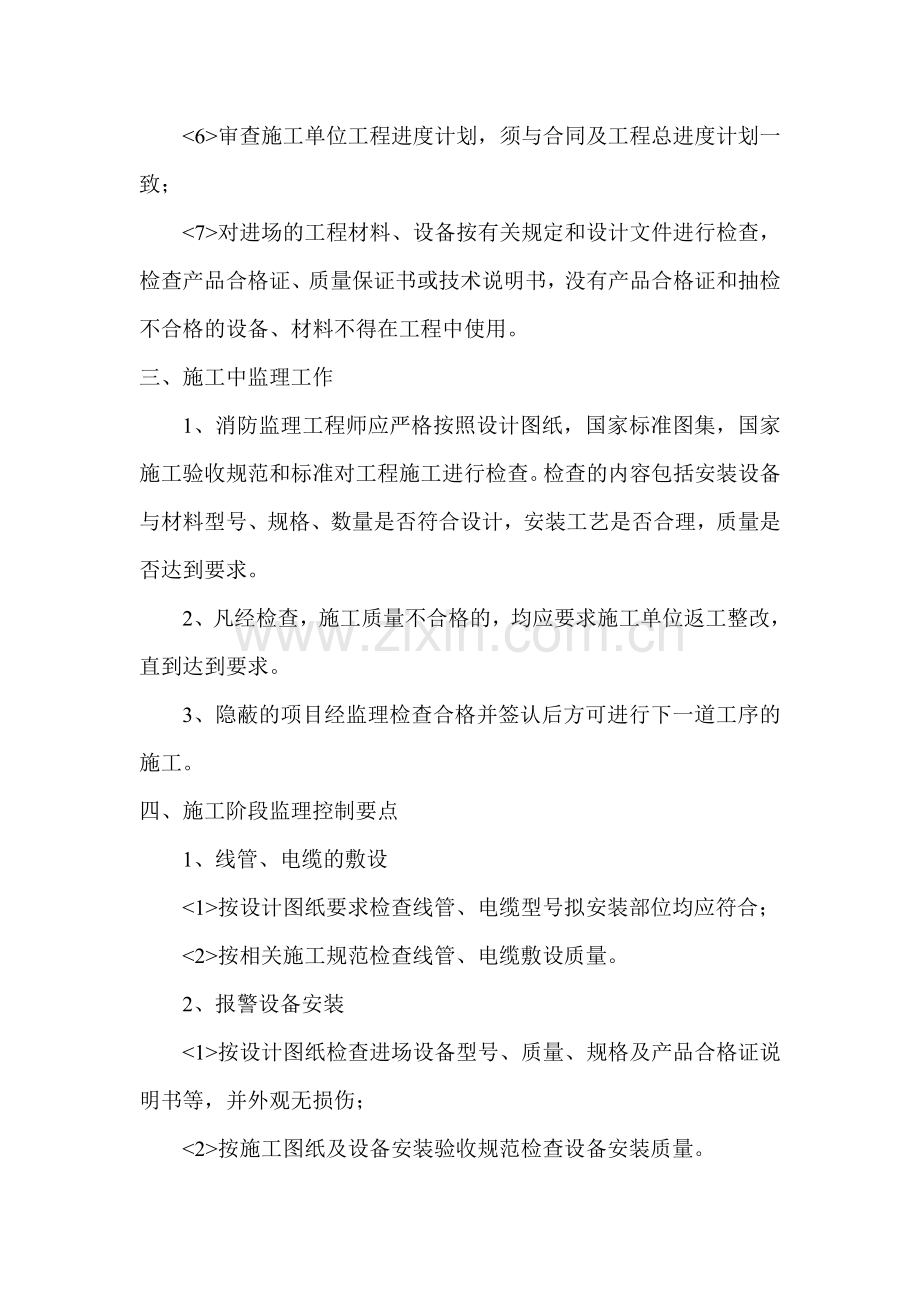

2、大局,尽量减少失误;施工方法、技术组织措施应全面具体合理,特殊设备施工调试除需报施工组织设计(方案)外还需报作业计划;施工中由业主提供的材料需提前报送备料计划,确保制作安装工程进度;承包商施工管理人员配备,各种劳动力需要量应满足工程项目的进度要求;检查施工单位特殊工种工人上岗证,确保工程质量;审查施工单位工程进度计划,须与合同及工程总进度计划一致;对进场的工程材料、设备按有关规定和设计文件进行检查,检查产品合格证、质量保证书或技术说明书,没有产品合格证和抽检不合格的设备、材料不得在工程中使用。三、施工中监理工作1、消防监理工程师应严格按照设计图纸,国家标准图集,国家施工验收规范和标准对工程施工
3、进行检查。检查的内容包括安装设备与材料型号、规格、数量是否符合设计,安装工艺是否合理,质量是否达到要求。2、凡经检查,施工质量不合格的,均应要求施工单位返工整改,直到达到要求。3、隐蔽的项目经监理检查合格并签认后方可进行下一道工序的施工。四、施工阶段监理控制要点1、线管、电缆的敷设按设计图纸要求检查线管、电缆型号拟安装部位均应符合;按相关施工规范检查线管、电缆敷设质量。2、报警设备安装按设计图纸检查进场设备型号、质量、规格及产品合格证说明书等,并外观无损伤;按施工图纸及设备安装验收规范检查设备安装质量。3、防火涂料施工检查防火涂料出厂合格证,检查其质量,对有质量争议的涂料须送法定部门检验,合格
4、后方使用;检查防火涂料施工质量,检查依据为图和设计施工验收规范。4、系统调试火灾报警自检功能;消音复位功能;故障报警功能;火灾优先功能;报警记忆功能;用专用的检查仪器对探测器进行试验,其动作应准确无误。五、验收阶段1、按规定的质量评定标准和方法,对已完成的消防系统安装工程,单位工程和单个系统初验,如需进行系统运行的在运行后进行初验,提出初验意见,进行整改,对不符合质量标准的不予以验收;2、审核施工单位提交的检验报告及有关技术文件;3、审核施工单位所提交的工程竣工图;4、审核施工单位所提交的工程结算书;5、整理有关建安工程项目质量的技术文件,监理资料并编目、装订、归档。六、施工阶段进度、造价控制
5、、监理控制要点1、每月检查建安工程实际进度是否与计划进度相符,如进度拖延,督促施工单位采取措施加快进度,对隐蔽工程及时到场检查、验收、签证或提出整改意见,避免不要的工期损失;2、及时对质量合格的建安工程进行计量,及时审核建安工程量,付款工程量,付款申报表。2007年2月28日首钢冷轧薄板生产线电缆防火封堵工程目录一 电缆防火封堵施工概况二 准备阶段监理控制要点三 施工中监理工作四 施工阶段监理控制要点五 验收阶段首钢冷轧薄板生产线电缆防火封堵工程监理细则工程概况本工程一条酸洗一轧机联合机组,及连续退火机组,包括(两条热镀锌机组,两条重卷机组,配合酸再生、水处理、热力燃气、检验化验等设施,其有8
6、个高低压配电室及电缆隧道等项目)。一、电缆防火封堵施工概况1、电缆防火设计遵照电力工程电缆设计规范第七章电缆防火与阻止延燃的规定;2、在主厂房及各个辅助建筑物通向外部的电缆沟的入口处,以及长距离每隔70米处设置防火隔墙,隔墙的两侧电缆各涂1.2米长的防火涂料;3、在主厂房内的电缆隧道的防火分段见相关图纸,其它建筑的电缆桥架在有分支时要设防火分堵;4、所有贯穿电缆的各种孔洞(如穿墙、穿楼板、盘底空洞、竖井孔洞等)均应封堵,并对封堵处两侧电缆各涂1.2米长的防火涂料;5、电缆竖井入口处或同一竖井的分段处应设阻火隔层,电缆竖井应每隔7米设阻火隔层;6、厂区电缆沟道每隔70米处应设防火隔墙,以防火灾蔓
7、延;7、在主通道的分支拐弯处,电缆中间接头及其相邻的电缆处,各层电缆均涂2.4米的防火涂料以防火灾蔓延;8、在高温场所若电缆与高温管道设备的垂直交叉净空距离小于0.5米,平行距离小于1.0米时应加防辐射热屏蔽板,靠近易燃系统时适当位置应加保护罩,并在两端各涂1.2米长的防火涂料;9、电缆孔洞或防火隔墙切割耐火板(形状尺寸与实际孔洞适应)并固定于周边;隔板墙中间的缝隙处需用有机堵料处理,封堵层两侧的电缆各涂1.2米长的防火涂料,涂层干燥后的厚度约为1mm;防火墙应用防火包构成,与电缆桥架结合出应用有机防火涂料填充;在电缆桥架安装中每隔20米设置一件阻燃桥架;10、全厂电缆防火的施工应符合电缆防火
8、措施设计和施工验收标准DLGJ154-200二、准备阶段监理控制要点1、熟悉防火封堵施工的技术要求;了解全厂区电缆防火封堵应施工的部位,以及相应的施工方法;2、审核施工单位的施工组织设计、施工方案,使之有针对性、合理性、可行性;审核中的注意点:(1)进度计划应符合总进度计划,各专业间交叉作业施工要合理安排,统一协调,服从大局,尽量减少返工;(2)施工方法,技术组织措施应全面具体合理,特种区域(如10KV开关站)施工预先报作业计划;(3)施工中由业主提供的材料需提前报送备料计划;(4)承包商施工管理人员配合,各种劳动需要量满足工程项目的进度要求;(5)检查施工单位特种作业人员操作证(如电工证等)
9、,确保工程质量;(6)审查施工单位工程进度计划,须与合同及工程总进度计划一致;(7)对进场的工程材料,设备按有关规定和设计文件进行检查,检查产品合格证、质量保证书。没有产品合格证和抽检不合格的设备,材料不得在工程中使用。三、施工中监理工作1、监理工程师严格按照国家施工验收规范和标准对工程施工进行检查。检查内容:施工单位、用料型号、数量是否符合规范要求,施工质量是否达到要求;2、凡经检查施工质量不合格的,均应要求施工单位返工整改,直至达到要求;3、隐蔽的项目经监理检查合格并签认后方可进行下一道工序的施工。四、施工阶段监理控制要点1、检查进场材料(不燃性无机复合板、防火封堵材料、电缆防火涂料)的生
10、产许可证、产品合格证、检测报告;防火材料的质量、外观符合下列要求:(1)防火材料的耐火极限不低于3h;(2)有机防火涂料不氧化、不冒烟、软硬适度;(3)无机堵料不结块、无杂质;(4)防火隔板平整光洁,薄厚均匀;(5)防火包尺寸统一,无破损。2、防火封堵施工及质量验收检查封堵各类施工是否符合规范(1)各建筑物的电缆穿墙孔洞封堵;(2)建筑物电缆竖井的封堵;(3)开关柜、控制屏(台)底部孔洞的封堵;(4)电缆沟设置阻火墙封堵;(5)防火涂料施工。质量验收(1)防火隔板安装牢固、无缺口、无缝隙、外观平整美观;(2)有机防火堵料封堵应牢固严密,无漏光、漏风、龟裂、无脱离现象、表面应平整光洁;(3)无机
11、防火堵料的封堵应表面平整光洁,不得有粉化、硬化、开裂等缺陷;(4)阻火包的堆砌应牢固,对侧以不透光为合格,外观要求整齐。五、验收阶段1、依据甲方提供的施工材料,电力建设安装工程验收法规及标准等有效技术文件,对已完成施工的单位(单项)工程进行初验,提出初验意见,进行整改。对不符合质量标准的不予验收。合格后,参加单位工程竣工验收;2、审核施工单位提交的检验报告及有关技术文件;3、审核施工单位所提交的建安工程竣工图;4、审核施工单位所提交的工程结算书;5、整理有关建安工程项目质量的技术文件、监理资料,并编目、装订、归档。六、施工阶段进度控制监理控制要点1、每月检查建安工程实际进度是否与计划进度相符。
12、如进度拖延,督促施工单位采取措施加快速度,对隐蔽工程及时到场检查、验收、签证或提出整改意见,避免不必要的工期损失。2007年2月28日合同管理制度1 范围本标准规定了龙腾公司合同管理工作的管理机构、职责、合同的授权委托、洽谈、承办、会签、订阅、履行和变更、终止及争议处理和合同管理的处罚、奖励;本标准适用于龙腾公司项目建设期间的各类合同管理工作,厂内各类合同的管理,厂内所属各具法人资格的部门,参照本标准执行。2 规范性引用中华人民共和国合同法龙腾公司合同管理办法3 定义、符号、缩略语无4 职责4.1 总经理:龙腾公司经营管理的法定代表人。负责对厂内各类合同管理工作实行统一领导。以法人代表名义或授
13、权委托他人签订各类合法合同,并对电厂负责。4.2 工程部:是发电厂建设施工安装等工程合同签订管理部门;负责签订管理基建、安装、人工技术的工程合同。4.3 经营部:是合同签订管理部门,负责管理设备、材料、物资的订购合同。4.5 合同管理部门履行以下职责:4.5.1 建立健全合同管理办法并逐步完善规范;4.5.2 参与合同的洽谈、起草、审查、签约、变更、解除以及合同的签证、公证、调解、诉讼等活动,全程跟踪和检查合同的履行质量;4.5.3 审查、登记合同对方单位代表资格及单位资质,包括营业执照、经营范围、技术装备、信誉、越区域经营许可等证件及履约能力(必要时要求对方提供担保),检查合同的履行情况;4
14、.5.4 保管法人代表授权委托书、合同专用章,并按编号归口使用;4.5.5 建立合同管理台帐,对合同文本资料进行编号统计管理;4.5.6 组织对法规、制度的学习和贯彻执行,定期向有关领导和部门报告工作;4.5.7 在总经理领导下,做好合同管理的其他工作,4.6 工程技术部:专职合同管理员及材料、燃料供应部兼职合同管理员履行以下职责:4.6.1 在主任领导下,做好本部门负责的各项合同的管理工作,负责保管“法人授权委托书”;4.6.2 签订合同时,检查对方的有关证件,对合同文本内容依照法规进行检查,检查合同标的数量、金额、日期、地点、质量要求、安全责任、违约责任是否明确,并提出补充及修改意见。重大问题应及时向有关领导报告,提出解决方案;4.6.3 对专业对口的合同统一编号、登记、建立台帐,分类整理归档。对合同承办部门提供相关法规咨询和日常协作服务工作;4.6.4 工程技术部专职合同管理员负责收集整理各类合同,建立合同统计台帐,并负责
