收藏 分销(赏)

酒店宴会厅桁架吊装方案.doc

上传人:super****30541 文档编号:33831 上传时间:2020-11-27 格式:DOC 页数:9 大小:82KB
下载 相关 举报
酒店宴会厅桁架吊装方案.doc_第1页
第1页 / 共9页
酒店宴会厅桁架吊装方案.doc_第2页
第2页 / 共9页
酒店宴会厅桁架吊装方案.doc_第3页
第3页 / 共9页
酒店宴会厅桁架吊装方案.doc_第4页
第4页 / 共9页
酒店宴会厅桁架吊装方案.doc_第5页
第5页 / 共9页
点击查看更多>>
资源描述

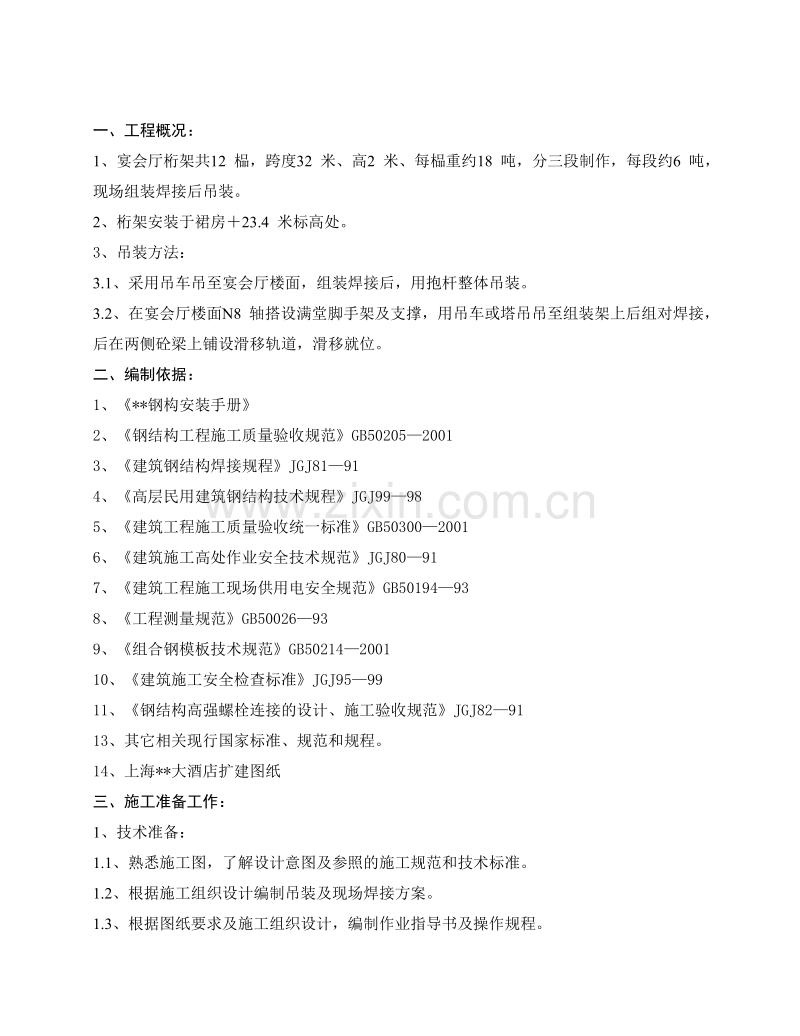

1、*酒店宴会厅桁架吊装方案XX工程公司年月日一、工程概况:1、宴会厅桁架共12 榀,跨度32 米、高2 米、每榀重约18 吨,分三段制作,每段约6 吨,现场组装焊接后吊装。2、桁架安装于裙房23.4 米标高处。3、吊装方法:3.1、采用吊车吊至宴会厅楼面,组装焊接后,用抱杆整体吊装。3.2、在宴会厅楼面N8 轴搭设满堂脚手架及支撑,用吊车或塔吊吊至组装架上后组对焊接,后在两侧砼梁上铺设滑移轨道,滑移就位。二、编制依据:1、*钢构安装手册2、钢结构工程施工质量验收规范GB5020520013、建筑钢结构焊接规程JGJ81914、高层民用建筑钢结构技术规程JGJ99985、建筑工程施工质量验收统一标

2、准GB5030020016、建筑施工高处作业安全技术规范JGJ80917、建筑工程施工现场供用电安全规范GB50194938、工程测量规范GB50026939、组合钢模板技术规范GB50214200110、建筑施工安全检查标准JGJ959911、钢结构高强螺栓连接的设计、施工验收规范JGJ829113、其它相关现行国家标准、规范和规程。14、上海*大酒店扩建图纸三、施工准备工作:1、技术准备:1.1、熟悉施工图,了解设计意图及参照的施工规范和技术标准。1.2、根据施工组织设计编制吊装及现场焊接方案。1.3、根据图纸要求及施工组织设计,编制作业指导书及操作规程。1.4、对所有持证特殊工种进行技术

3、交底和岗前技术培训。2、机械设备:本工程需要如下设备及工具,在吊装前进场。3、材料准备:根据施工图及施工组织设计要求,编制材料进场计划。本工程吊装辅材用量(计划)如下:4、劳动力按排:投入劳动力40 人,另根据施工进度情况调整人员。1吊车司机人4含塔吊司机2测量工人23起重工人64安装工人85电焊工人66气焊工人27电工人18架子工人59油漆工人110附工人411探伤工人15、临时设施及现场按排:办公用房由总包公司提供,焊条及小型工具放在现场仓库内,工人住宿在施工区域外租房。吊装及焊接施工用电约60KW,在配电房单独装表计量。用1 根50mm2 电缆引进现场配电箱。四、吊装方案:(一)、采用吊

4、车吊至宴会厅楼面,组装焊接后,用抱杆整体吊装:1、吊装机械:开始吊装采用一台80 吨汽车吊及抱杆(卷扬机)NK800 型80 吨汽车吊性能参数如下:型号NK800制造厂日本加藤制作所起重量/工作幅度80000kg/3.5m吊臂长度主臂1244m行驶速度55km/h最大爬坡度15 度自重63000kg外型尺寸(长*宽*高) 1540030003900mm主吊机负荷量作业半径5m 10m 15m 20m额定起重量56吨19.20吨7.60吨5.60吨2、吊机行走路线:吊机行走路线详见附图1-1。3、吊装工艺:施工流程:自N9 至N3 轴方向拼装、焊接及吊装(见附图1-2)。3.1、在楼层及柱、梁混

5、凝土达到70强度后开始组装及吊装。3.2、拼装在下层柱的楼面位置,楼面荷载为400kg/m2,构件重18000kg,拼装面宽2 米、长30 米,面积60 平方米,荷载300kg/m2。3.3、在砼楼面铺好枕木及滑移钢轨后,用汽车吊将分段桁架吊至楼面,用3 吨卷扬机牵引至组装位置(见附图1-3)。3.4、组对后检查测量结果,看偏差是否符合规范要求,后进行焊接及超声波探伤检验,合格后方可吊装。3.5、吊装采用自制门型抱杆配3 吨卷扬机吊装。(二)、空中组装、滑移就位:1、吊装机械:应采用一台HA36B 塔吊(沈阳建机)如无塔吊可用一台200T 汽车吊进行吊装作业。1.1、200 吨汽车吊性能参数如

6、下:型号TC2000制造厂德国迪玛克起重量/工作幅度200000kg/6m吊臂长度主臂1290m副臂1872m行驶速度61.9km/h最大爬坡度17 度自重79000kg外型尺寸(长*宽*高) 1870025033950mm主吊机负荷量主臂36m 、副臂36 m作业半径12m20m30m42m额定起重量110 吨68 吨41 吨27 吨3、主吊机行走路线:主吊机行走路线详见后附图1-1。4、吊装工艺:注:用200T 汽车吊可整体吊装(见附图2-1)。4.1、桁架拼装位置于N8 轴,楼面铺设枕后搭设满堂脚手架及支撑,利用塔吊配合组装(见附图2-2)。4.2、组装完成后,测量及焊接、超声波探伤检验

7、合格后,方可滑移就位(见附图2-3)。4.3、桁架平移见附图2-4五、季节性施工措施:本工程为室外施工,应避免雨(雪)天作业,如因施工进度要求下雨(雪)后即进行吊装作业,施工中应搞好防滑、防触电等工作。当风速过大时,应停止吊装。六、质量保证措施:1、质量目标:合格。2、使用的质量技术标准:中华人民共和国行业标准及国标:钢结构工程施工质量验收规范GB502052001钢结构工程质量检验评定标准GB50221-2001建筑钢结构焊接规程及规定JGJ 81-913、质量控制措施:按照ISO9002 质量标准、要求,控制工程每道施工工序。3.1、严格遵守施工程序,认真执行施工操作规程及验收规范,组织有

8、关人员认真学习图纸要求,吃透设计意图及焊接质量要求、严格按焊接工艺要求施工。3.2、加强技术交底工作,按“质量交底卡”,“安全技术交底卡”的形式,对每个焊工进行焊接工艺技术要求交底,并均以文字形式下达给各班组,有交底人、接收人及监交人签字。3.3、强化质量意识,从图纸质量、材料质量、施工质量三大部分进行把关,焊材进场时必须有合格证、质保书,资料不全的焊材坚决不让进场。4、质量管理:4.1、完善三检制度。公司质检员进行检查督促,根据质量验评标准中的有关条款进行班内自检、班组互检,质检员专检,接受质检部门、总包、监理及甲方代表监督和检查,并做好各项质量检查记录,实事求是进行填写。4.2、施工现场每

9、周五进行一次质量例会,同时聘请甲方有关人员参加,集思广益,达到提高工程质量的目的。4.3、严格资料管理工作,各类资料要求分类分项进行保管,做好收集工作。4.4、建立质量奖惩制度,为保证工期和质量,同班组签订施工协议书,规定如不能通过三检而造成返工的分项工程,取消当月奖金,扣除班组长当月带班费,并按一定比例赔偿损失。4.5、加强员工培训,提高操作水平:项目部技术负责人根据施工进度,制定项目部所有参与施工人员的培训计划,使员工的专业技术得到普遍提高。七、工期保证措施:组织精干的施工队伍,科学的施工管理,先进的施工技术,确保工程如期限完成。1、组织精兵强将,确保人员供应。2、保证资金,做好后盾,做到

10、专款专用,保证决不会因资金的问题而影响工程工期。3、机械设备随需随调。4、明确任务,定期检查,及时调整。5、项目经理及总工程师按ISO9002 要求制定项目生产计划,根据钢结构安装单位的施工节点工期,制定天、周生产计划,做到一层一级由计划指导生产,发现完不成计划,按排加班加点确保进度。6、定期检查,及时调整。成立检查小组,由项目经理任组长,总工程师任副组长,施工员、质检员任组员。进行生产进度及质量大检查,发现不合理的情况及地调整,真正做到检查指导生产,生产服从检查。7、实行优化组合,集中力量打歼灭战。由项目经理及总工程师定期对各施工班组进行调整,优化组合,真正做到人尽其才,充分发挥每一位员工的

11、内在潜力;对比较急的项目,由项目经理牵头,集中尽可能的人力、物力、财力打歼灭战,保证做到施工一个部分,决不返工。8、建立奖罚制度,由项目经理牵头,施工员具体负责检查,对能按期按质提前超额完成指定任务的实行重奖,对未能按期按质完成指定任务的进行处理,做到奖罚分明,决不手软,谁出现问题谁负责。八、安全生产和文明施工措施:1、建立健全各级安全施工责任制,按分项工程包干责任到人,确保“无重伤、无死亡、无重大设备事故、无火灾”的目标,教育全体职工切实遵守现场的各种安全规程。认真贯彻公司安全生产的有关文件,做到三个坚持(班前讲安全、班中查安全、工作抓安全)要求班组坚持班前检查布置、班后小结,周六考核评比并

12、作好记录,作为每周发放安全奖金的依据。正确使用安全生产三件宝(安全帽、安全带、安全网)。对违反规定的人员,按照本公司的有关文件进行处罚。2、现场按实际情况合理地设置生活、生产场地,供水、供电及料具仓库,施工机具定期维修和保养,制定相应的检查制度和奖罚措施,对于违反规章制度的人员,视情节轻重给予必要的经济处罚,操作人员上班时,要穿长裤、长衫,绝缘球鞋,不允许穿拖鞋,加强对安全意识的教育,对需要动火的场地,严格按动火条例执行。3、特殊工种(电焊工、电工、架子工等)持证上岗。4、进入施工现场戴好安全帽,高空作业系好安全带。5、施工电源专人拆、接,现场严禁私拉乱接,电焊机有可靠接地。九、施工进度计划:施工进度计划见附件。十、工程验收:交工技术资料目录及表式见附件.

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 环境建筑 > 基础工程/设备基础

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
