收藏 分销(赏)

袋装砂井施工工艺.doc

上传人:perfe****esky 文档编号:33755 上传时间:2020-11-27 格式:DOC 页数:3 大小:41KB
下载 相关 举报
袋装砂井施工工艺.doc_第1页
第1页 / 共3页
袋装砂井施工工艺.doc_第2页
第2页 / 共3页
点击查看更多>>
资源描述

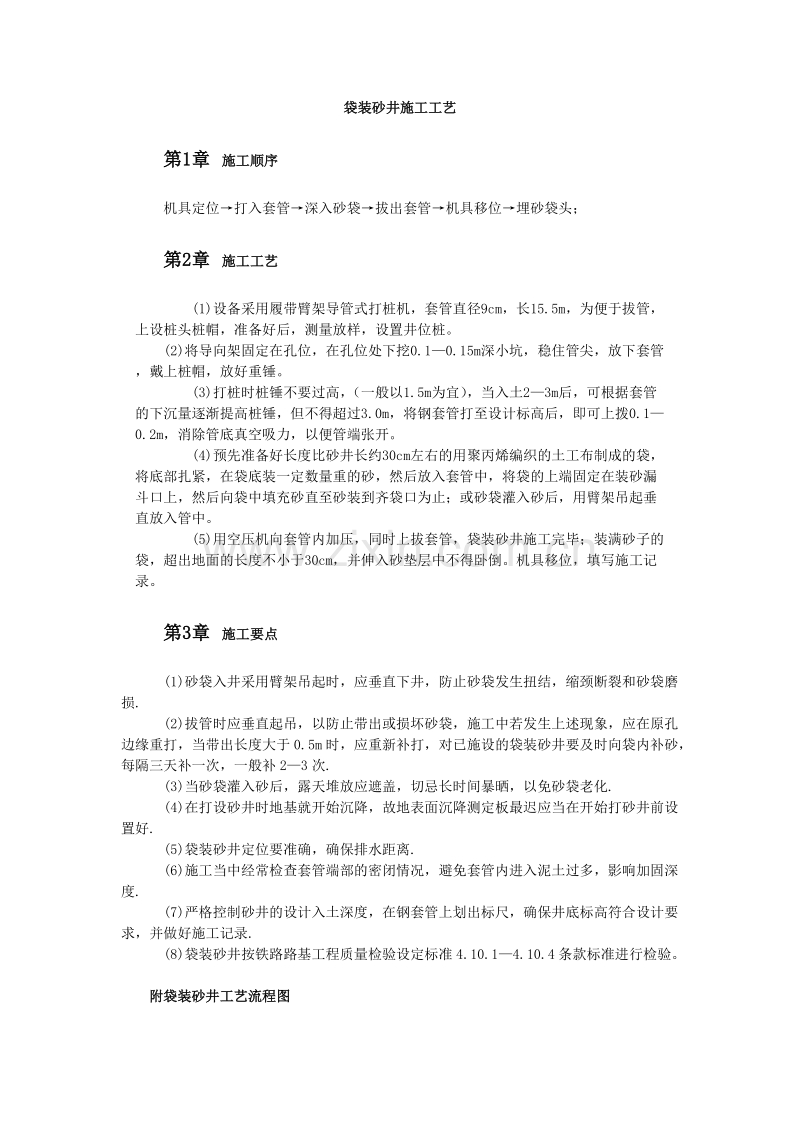

袋装砂井施工工艺 第1章 施工顺序 机具定位→打入套管→深入砂袋→拔出套管→机具移位→埋砂袋头; 第2章 施工工艺 (1)设备采用履带臂架导管式打桩机,套管直径9cm,长15.5m,为便于拔管,上设桩头桩帽,准备好后,测量放样,设置井位桩。 (2)将导向架固定在孔位,在孔位处下挖0.1—0.15m深小坑,稳住管尖,放下套管,戴上桩帽,放好重锤。 (3)打桩时桩锤不要过高,(一般以1.5m为宜),当入土2—3m后,可根据套管的下沉量逐渐提高桩锤,但不得超过3.0m,将钢套管打至设计标高后,即可上拨0.1—0.2m,消除管底真空吸力,以便管端张开。 (4)预先准备好长度比砂井长约30cm左右的用聚丙烯编织的土工布制成的袋,将底部扎紧,在袋底装一定数量重的砂,然后放入套管中,将袋的上端固定在装砂漏斗口上,然后向袋中填充砂直至砂装到齐袋口为止;或砂袋灌入砂后,用臂架吊起垂直放入管中。 (5)用空压机向套管内加压,同时上拔套管,袋装砂井施工完毕;装满砂子的袋,超出地面的长度不小于30cm,并伸入砂垫层中不得卧倒。机具移位,填写施工记录。 第3章 施工要点 (1)砂袋入井采用臂架吊起时,应垂直下井,防止砂袋发生扭结,缩颈断裂和砂袋磨损. (2)拔管时应垂直起吊,以防止带出或损坏砂袋,施工中若发生上述现象,应在原孔边缘重打,当带出长度大于0.5m时,应重新补打,对已施设的袋装砂井要及时向袋内补砂,每隔三天补一次,一般补2—3次. (3)当砂袋灌入砂后,露天堆放应遮盖,切忌长时间暴晒,以免砂袋老化. (4)在打设砂井时地基就开始沉降,故地表面沉降测定板最迟应当在开始打砂井前设置好. (5)袋装砂井定位要准确,确保排水距离. (6)施工当中经常检查套管端部的密闭情况,避免套管内进入泥土过多,影响加固深度. (7)严格控制砂井的设计入土深度,在钢套管上划出标尺,确保井底标高符合设计要求,并做好施工记录. (8)袋装砂井按铁路路基工程质量检验设定标准4.10.1—4.10.4条款标准进行检验。 附袋装砂井工艺流程图 袋装砂井工艺流程图
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
