收藏 分销(赏)

机房设备搬迁改造及装修方案.doc

上传人:丰**** 文档编号:3372017 上传时间:2024-07-03 格式:DOC 页数:9 大小:255KB
下载 相关 举报
机房设备搬迁改造及装修方案.doc_第1页
第1页 / 共9页
机房设备搬迁改造及装修方案.doc_第2页
第2页 / 共9页
机房设备搬迁改造及装修方案.doc_第3页
第3页 / 共9页
机房设备搬迁改造及装修方案.doc_第4页
第4页 / 共9页
机房设备搬迁改造及装修方案.doc_第5页
第5页 / 共9页
点击查看更多>>
资源描述

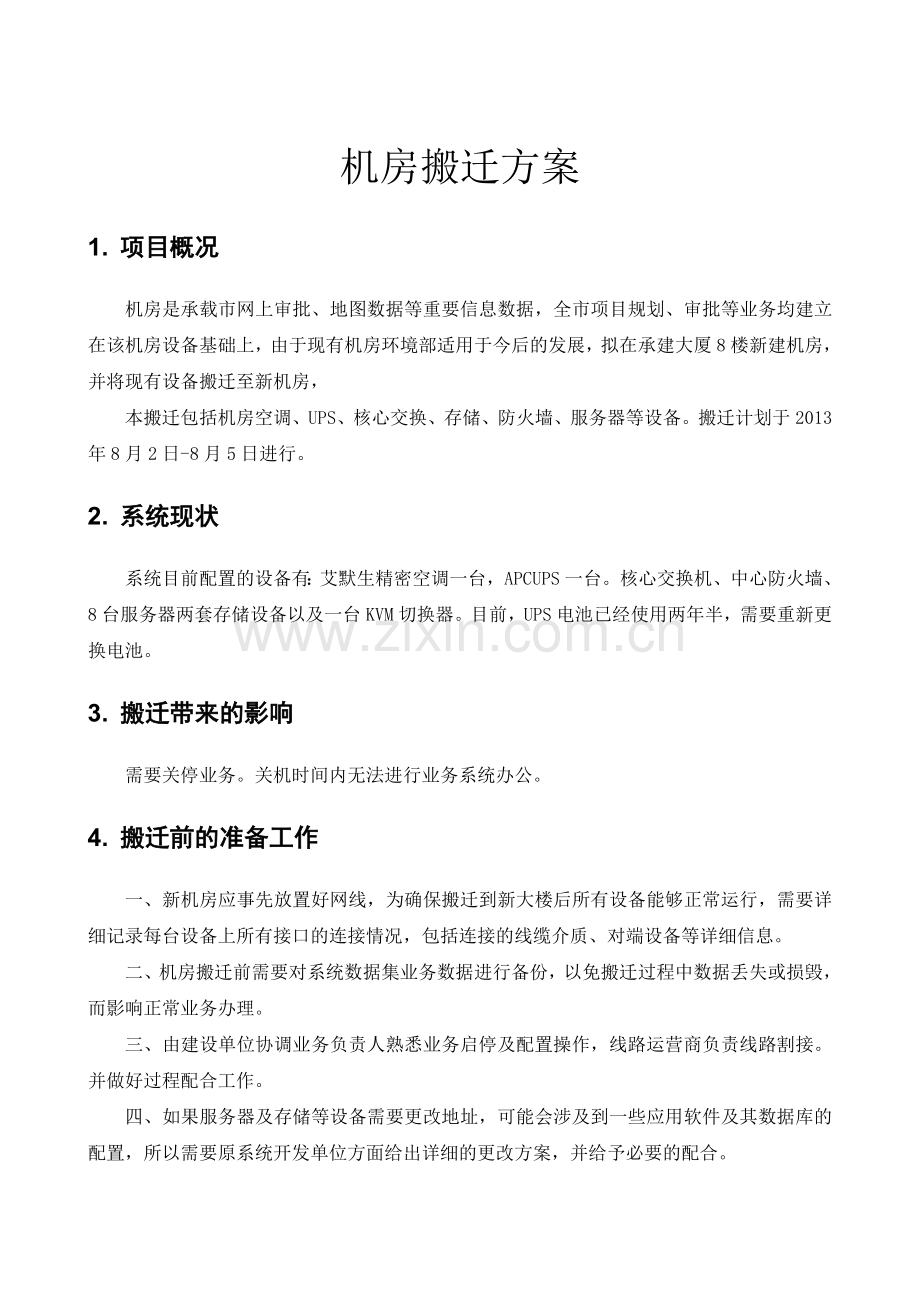

1、机房搬迁方案1. 项目概况机房是承载市网上审批、地图数据等重要信息数据,全市项目规划、审批等业务均建立在该机房设备基础上,由于现有机房环境部适用于今后的发展,拟在承建大厦8楼新建机房,并将现有设备搬迁至新机房,本搬迁包括机房空调、UPS、核心交换、存储、防火墙、服务器等设备。搬迁计划于2013年8月2日-8月5日进行。2. 系统现状系统目前配置的设备有:艾默生精密空调一台,APC UPS一台。核心交换机、中心防火墙、8台服务器两套存储设备以及一台KVM切换器。目前,UPS电池已经使用两年半,需要重新更换电池。 3. 搬迁带来的影响需要关停业务。关机时间内无法进行业务系统办公。4. 搬迁前的准备

2、工作一、新机房应事先放置好网线,为确保搬迁到新大楼后所有设备能够正常运行,需要详细记录每台设备上所有接口的连接情况,包括连接的线缆介质、对端设备等详细信息。二、机房搬迁前需要对系统数据集业务数据进行备份,以免搬迁过程中数据丢失或损毁,而影响正常业务办理。三、由建设单位协调业务负责人熟悉业务启停及配置操作,线路运营商负责线路割接。并做好过程配合工作。四、如果服务器及存储等设备需要更改地址,可能会涉及到一些应用软件及其数据库的配置,所以需要原系统开发单位方面给出详细的更改方案,并给予必要的配合。5. 工作内容一、资料收集整理1、 设备整体搬迁方案设计2、 线路迁改、网络规划设计3、 收集设备所在的

3、位置资料4、 收集设备型号、数量资料5、 收集设备所使用的电源资料,如交流或直流,功率和电压6、 收集机柜的数目、型号、高度资料7、 收集机柜内设备安装位置(如在第几U上)资料8、 收集设备固定方式和研究拆卸方式9、 收集设备端口使用情况,包括线缆型号,对端连接情况10、 绘制设备搬迁前后连接拓扑图11、 确认新机房需要使用的尾纤、网线、电源线长度和数量12、 考察搬迁路线13、 评估搬迁时易损和过重设备的风险14、 为部分关键和易损设备上保险二、新机房环境搭建1、 新机房外的搬迁设备线路设计2、 新机房外到新机房内的所需线路布放3、 新机房内的搬迁设备线路设计4、 配电柜到设备柜的电缆布放5

4、、 新机柜安装6、 新机房内到搬迁设备机柜所需的网线敷设7、 搬迁后机柜、交换机到服务器的网线和尾纤8、 网络、电源线路连通测试9、 IP地址ICMP协议连通测试(不包括应用端口连通测试)三、搬迁1、 搬迁步骤、时间安排和设计2、 准备搬迁工具(托盘搬运车、平衡重叉车、升降平台)3、 准备运输车辆及应急车辆4、 准备沿途各种搬迁辅助材料5、 雇用搬迁人员(1、线路拔插及整理人员 2、设备上、下架人员 3、设备搬迁人员 4、拆装箱检验人员 )6、 准备装设备的纸箱和防护泡沫等材料7、 设备、线路、纸箱打标签8、 停止系统应用、关闭系统、关闭电源9、 搬迁设备拔线及线路整理10、 设备下架11、

5、设备装箱12、 设备拆装箱的贴封、启封13、 设备搬上运输车14、 设备押运15、 设备搬下运输车16、 设备拆箱17、 设备上架18、 把已经到位的线缆安装的不能拆卸的机柜上19、 设备插线20、 搬迁后的设备和线路打标签四、搬迁后的系统测试1、 系统配置更改和数据恢复(负责)2、 应用系统测试(负责)6. 搬迁流程图搬迁过程流程图定义了在正常搬迁(用黑线表示)和遇到可能的特殊情况时(用蓝线表示)需要采取的措施,如搬迁过程中有其它没有预料的特殊情况,可跟据情况具体解决。7. 搬迁阶段工作计划表文档编号 制表人制表日期项目名称*区机房搬迁工程项目经理活动编号活动名称负责人工期估计时间估计备 注

6、1搬迁步骤、时间安排和设计2天10天以前2工具车准备1天4天以前3备用车辆准备4天以前4搬迁人员准备1天4天以前5纸箱及防震物品准备0.5天3天以前6沿途各种搬迁辅助材料准备1天4天以前7搬迁8制作标签1天3天以前9制作开、装箱确认单3天以前10制作封条3天以前11为原机房设备和要搬迁的机柜打标签0.5天2天以前12为原机房设备利旧线路打标签2天以前13为新机房机柜打标签0.5天2天以前14向相关人员发送搬迁的具体时间表0.5天提前3天15准备搬迁30分钟周五下午16确认车辆30分周五下午17准备水和食物30分周五下午18关闭系统30分周五18:0019切断电源30分20拆卸设备60分钟周五1

7、8:3021整理螺丝、利旧线路和零配件30分钟19:3022装箱20分钟20:0023双方填写装箱确认单20分钟20:2024上封20分钟20:4025确认和安排装车30分钟21:0026搬运上车30分钟21:3027押运30分钟22:0028联系叉车到位30分钟22:3029搬运到新机房30分钟23:0030启封10分钟23:3031双方填写开箱确认单10分钟23:4032设备上架60分钟23:5033把已经到位的线缆安装到不能提前拆卸的机柜上60分钟周六8:3034连接线路60分钟9:3035线缆捆扎300分钟10:3036打开电源10分钟16:3037启动系统30分钟16:4038网络测

8、试50分钟17:1038系统测试50分钟18:00备注本次搬迁时间为周五下午到周六下午,时间共计48小时,根据本计划时间共需用时25小时,由于不确定性,本次搬迁预留时间为23小时。8. 搬迁预算机房搬迁预算序号项目数量单位单价总价1调研及编制方案1项2车辆费2辆3包装箱、泡沫(定制)1宗4保险费1项5空调、UPS移机1项6UPS电池(APC)20块7汇聚交换机1台8线缆、辅材1宗9小计36,40010施工费1项合计41,86011税费1项12总计1、搬迁前准备工作a) 对需搬迁设备及其连接电缆进行真,设备进行编号,确定搬迁后的位置,作成表格:序号设备名称设备编号目标机柜b) 准备好所需要的网络

9、跳线及光纤跳线。c) 完成临时线路安装及测试。d) 做好施工组织方案,并通知相关人员准时到场。2、原有IT设备的临时搬迁本次机房改造工程是在原有老机房的基础上进行改造,本阶段搬迁主要的针对原有老机柜老设备的临时搬迁:原有老机柜13台,其中网络机柜6台,服务器机柜7台,在机房拆除时就应考虑分区域拆除,先完成管理机房及钢瓶间的拆除及装修工作,将所有服务器设备及部分网络设备临时搬迁至管理机房,考虑到网络接入光缆及楼层水平布线的长度问题,将部分网络设备临时搬迁至钢瓶间。搬迁安排如下:1)搬迁条件 管理机房、钢瓶间完成装修。 临时强、弱电电缆搭建完毕。 搬迁小组各人员到位,并详细了解注意事项。2)搬迁安

10、排 设备搬迁工作安排在节假日进行,持续时间12天。 设备拆除前应关闭电源。 设备搬迁时考虑先搬迁网络设备,网络设备搬迁完毕后,调式小组负责对网络系统的恢复,搭建好网络平台。 服务器设备的搬迁应一台一台搬迁,搬一台调试一台。 若紧急情况,请专家及时指导解决。3、电池的搬迁电池的搬迁时间受电池间加固工程影响,在电池间加固工程完成后,开始电池的搬迁工作。1)搬迁条件 电池间加固工程完毕。 电池间装修完成。 电池间强电电缆铺设到位。 临时场地的空调到位。 搬迁小组各人员到位,并详细了解注意事项。2)搬迁安排 设备搬迁工作安排在节假日进行,持续时间12天。 设备拆除前应关闭UPS主机,UPS的关闭开启应

11、由UPS厂家技术人员进行。 电池共有4个1000*1000*1800的电池架,应一个电池架一个电池的搬迁。 在遇到有明显老化的电池(鼓出或漏液)时,应及时通知甲方,及时更换。 电池搬迁完毕后,UPS开机,检测是否正常。4、原有IT设备的二次搬迁在主机房区域拆除装修完毕,新增机柜到位,强弱电管线铺设测试完毕后,应安排将临时场地的IT设备搬迁回主机房区域。1)搬迁条件 主机房区装修完毕。 主机房强弱电管线铺设完毕,并测试通过。 精密空调、新风安装调试完毕。 搬迁小组各人员到位,并详细了解注意事项。2)搬迁安排 设备搬迁工作安排在节假日进行,持续时间12天。 设备拆除前应关闭临时电源。 设备搬迁时考虑先搬迁网络设备,网络设备搬迁完毕后,调式小组负责对网络系统的恢复,搭建好网络平台。 服务器设备的搬迁应一台一台搬迁,搬一台调试一台。 若紧急情况,请专家及时指导解决。 . . . .

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
