收藏 分销(赏)

强夯施工技术交底.doc

上传人:pi****t 文档编号:33549 上传时间:2020-11-25 格式:DOC 页数:3 大小:91.50KB 下载积分:1.5 金币
下载 相关 举报
强夯施工技术交底.doc_第1页
第1页 / 共3页
强夯施工技术交底.doc_第2页
第2页 / 共3页


点击查看更多>>
资源描述

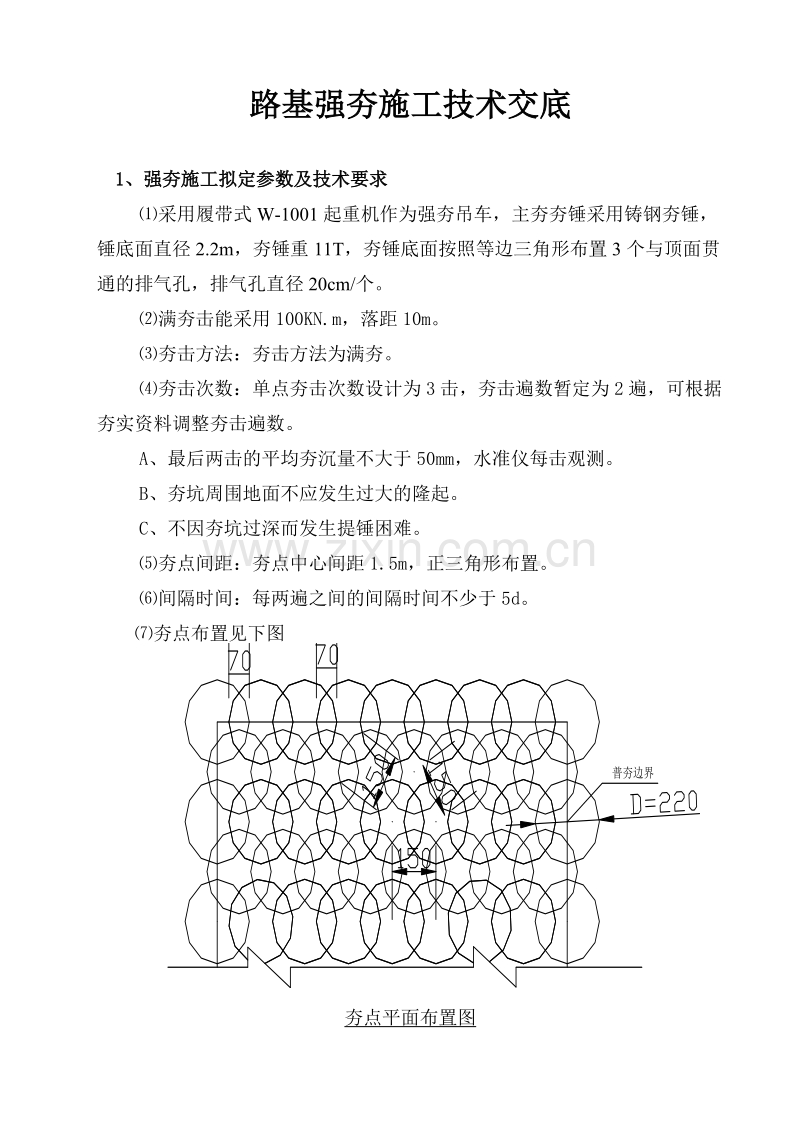

路基强夯施工技术交底 1、强夯施工拟定参数及技术要求 ⑴采用履带式W-1001起重机作为强夯吊车,主夯夯锤采用铸钢夯锤,锤底面直径2.2m,夯锤重11T,夯锤底面按照等边三角形布置3个与顶面贯通的排气孔,排气孔直径20cm/个。 ⑵满夯击能采用100KN.m,落距10m。 ⑶夯击方法:夯击方法为满夯。 ⑷夯击次数:单点夯击次数设计为3击,夯击遍数暂定为2遍,可根据夯实资料调整夯击遍数。 A、最后两击的平均夯沉量不大于50mm,水准仪每击观测。 B、夯坑周围地面不应发生过大的隆起。 C、不因夯坑过深而发生提锤困难。 ⑸夯点间距:夯点中心间距1.5m,正三角形布置。 ⑹间隔时间:每两遍之间的间隔时间不少于5d。 ⑺夯点布置见下图 夯点平面布置图 2、施工工艺 1、场地清理:原地面清表0.3m,然后用推土机平整场地,按77m方格网测量夯前地面高程。 2、每一试验区选择相邻位置点布设一个勘探孔,用小螺钻在8m深度内, 每隔0.5m取样,测定地基土的干密度、压缩模量、湿陷系数等。对夯前地基土采用标贯、静力触探、动力触探、载荷试验进行检测。 3、利用全站仪准确测放第一遍夯点位置,误差不超过5cm,并用白灰定出夯点位置。 4、夯机就位,使夯锤对准夯点,测量夯前锤顶高程。 5、将夯锤起吊到预定高度,稍停一下,使锤停止摆动。开启脱钩装置,待夯锤脱钩自由下落后,放下吊钩,测量锤顶高程,与落锤前锤顶高程比较,计算沉降量。若发现因坑底倾斜而造成夯锤歪斜时,及时用夯坑周围的土将坑底整平。 6、重复第⑤步骤,当最后两击平均夯沉量不大于5cm时,即可收锺,完成一个夯点的夯击。 7、夯机移位,换夯点,重复上述④~⑥步,直到完成第一遍全部夯点的夯击,用推土机将夯坑周围的土推至夯坑内将夯坑填平,按77m方格网测量点夯后地面高程。 8、在规定间隔时间后,按上述步骤逐次完成全部夯击遍数。 9、采用接近于最佳含水量的粉质粘土将场地填至夯前地面高程并用推土机推平后,用低能级满夯。满夯每点三击,强夯机组起吊、移动夯锤对准夯点;提升夯锤至预定高度,脱钩器自动脱开;夯锤呈自由落体状态夯击夯点土体,重复3击后停止该点夯击,准备施工下一夯点;按照四点中心搭夯一点,依次完成第一遍所有夯点的夯击。在规定间隔时间后,按上述步骤逐次完成全部夯击遍数。 10、满夯完毕后,按77m方格网测量满夯后地面高程。填筑接近于最佳含水量的粉质粘土,然后采用推土机初平,平地机精平,50T振动压路机碾压至夯前地面高程,碾压后地基系数K30≥60MPa/m。 3、强夯施工注意事项 ⑴施工前,完成场地范围内的所有管线迁移,清除场地上空和地下障碍物,做好场地平整。夯点定位允许偏差50mm,夯点设置明显标记和编号。夯击时,夯击点中心偏移小于150mm。 ⑵起重设备选用起重能力大于锤重1.5~2.0倍的带有自动脱钩装置的履带式起重机并满足提升高度的要求。施工中经常性对夯锤、脱钩装置、吊车臂杆和起重索具等关键部件进行检查,发现问题及时采取有效措施。 ⑶在夯实的土层内,当土的天然含水量低于10%时,对其增湿至接近最佳含水量;当土的天然含水量大于塑限含水量+3%以上时,采用晾干降低其含水量。 ⑷开夯前检查夯锤重及落距,以确定单击夯击能量符合设计要求。 ⑸强夯时土块、石子等飞击,现场人员必须戴安全帽,做好安全措施,画出影响范围,禁止闲杂人员进入。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
