收藏 分销(赏)

铺砖工程-技--术--交--底--记--录.doc

上传人:胜**** 文档编号:3353675 上传时间:2024-07-02 格式:DOC 页数:4 大小:52KB
下载 相关 举报
铺砖工程-技--术--交--底--记--录.doc_第1页
第1页 / 共4页
铺砖工程-技--术--交--底--记--录.doc_第2页
第2页 / 共4页
铺砖工程-技--术--交--底--记--录.doc_第3页
第3页 / 共4页
铺砖工程-技--术--交--底--记--录.doc_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

1、技 术 交 底 记 录 工程名称木瓜镇计生综合服务楼施工单位神木县智恒职教中心建设有限公司施工部位一层地面铺砖分部工程装修工程交底内容:A、施工准备2.1材料要求2.1.1水泥:32.5级以上普通硅酸盐水泥或矿渣硅酸盐水泥;2.1.2砂:粗砂或中砂,含泥量不大于3;2.1.3面砖:进场验收合格后,在施工前应进行挑选,将有质量缺陷的先剔除,然后将面砖按大中小三类挑选后分别码放在垫木上。色号不同2.2主要机具小水桶、半裁桶、笤帚、方尺、平锹、铁抹子、大杠、筛子、窄手推车、钢丝刷、喷壶、橡皮锤、小线、匀石机、水平尺等。2.3作业条件2.3.l墙上四周弹好+50cm水平线;2.3.2穿楼地面的管洞已经

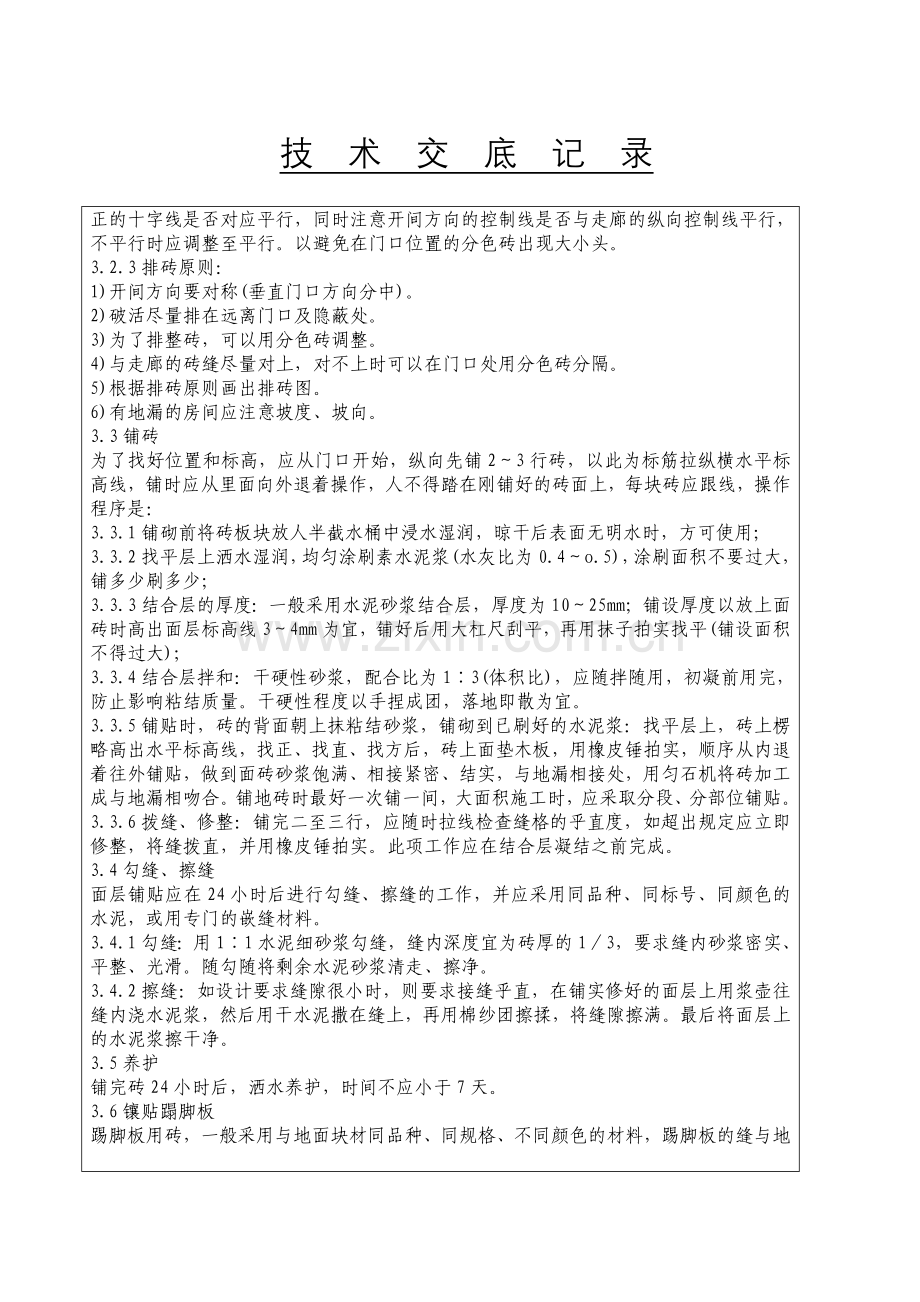

2、堵严塞实;2.3.3楼地面垫层已经做完;2.3.4板块应预先用水浸湿,并码放好,铺时达到表面无明水。2.3.5复杂的地面施工前,应绘制施工大样图,并做出样板间,经检查合格后,方可大面积施工。B、工艺流程基层处理找标高、弹线铺找平层弹铺砖控制线铺砖勾缝、擦缝养护C、操作工艺3.1基层处理、定标高3.1.1将基层表面的浮土或砂浆铲掉,清扫干净,有油污时,应用10火碱水刷净,并用清水冲洗干净;3.1.2根据+50cm水平线和设计图纸找出板面标高。3.2弹控制线.2.1先根据排砖图确定铺砌的缝隙宽度,一般为:缸砖10mm;卫生间、厨房通体砖3mm;房间、走廊通体砖2mm;3.2.2根据排砖图及缝宽在地

3、面上弹纵、横控制线。注意该十字线与墙面抹灰时控制房间方技 术 交 底 记 录正的十字线是否对应平行,同时注意开间方向的控制线是否与走廊的纵向控制线平行,不平行时应调整至平行。以避免在门口位置的分色砖出现大小头。3.2.3排砖原则:1)开间方向要对称(垂直门口方向分中)。2)破活尽量排在远离门口及隐蔽处。 3)为了排整砖,可以用分色砖调整。4)与走廊的砖缝尽量对上,对不上时可以在门口处用分色砖分隔。5)根据排砖原则画出排砖图。6)有地漏的房间应注意坡度、坡向。3.3铺砖为了找好位置和标高,应从门口开始,纵向先铺23行砖,以此为标筋拉纵横水平标高线,铺时应从里面向外退着操作,人不得踏在刚铺好的砖面

4、上,每块砖应跟线,操作程序是:3.3.1铺砌前将砖板块放人半截水桶中浸水湿润,晾干后表面无明水时,方可使用;3.3.2找平层上洒水湿润,均匀涂刷素水泥浆(水灰比为0.4o.5),涂刷面积不要过大,铺多少刷多少;3.3.3结合层的厚度:一般采用水泥砂浆结合层,厚度为1025mm;铺设厚度以放上面砖时高出面层标高线34mm为宜,铺好后用大杠尺刮平,再用抹子拍实找平(铺设面积不得过大);3.3.4结合层拌和:干硬性砂浆,配合比为13(体积比),应随拌随用,初凝前用完,防止影响粘结质量。干硬性程度以手捏成团,落地即散为宜。3.3.5铺贴时,砖的背面朝上抹粘结砂浆,铺砌到已刷好的水泥浆:找平层上,砖上楞

5、略高出水平标高线,找正、找直、找方后,砖上面垫木板,用橡皮锤拍实,顺序从内退着往外铺贴,做到面砖砂浆饱满、相接紧密、结实,与地漏相接处,用匀石机将砖加工成与地漏相吻合。铺地砖时最好一次铺一间,大面积施工时,应采取分段、分部位铺贴。3.3.6拨缝、修整:铺完二至三行,应随时拉线检查缝格的乎直度,如超出规定应立即修整,将缝拨直,并用橡皮锤拍实。此项工作应在结合层凝结之前完成。3.4勾缝、擦缝面层铺贴应在24小时后进行勾缝、擦缝的工作,并应采用同品种、同标号、同颜色的水泥,或用专门的嵌缝材料。3.4.1勾缝:用11水泥细砂浆勾缝,缝内深度宜为砖厚的13,要求缝内砂浆密实、平整、光滑。随勾随将剩余水泥

6、砂浆清走、擦净。3.4.2擦缝:如设计要求缝隙很小时,则要求接缝乎直,在铺实修好的面层上用浆壶往缝内浇水泥浆,然后用干水泥撒在缝上,再用棉纱团擦揉,将缝隙擦满。最后将面层上的水泥浆擦干净。3.5养护铺完砖24小时后,洒水养护,时间不应小于7天。3.6镶贴蹋脚板踢脚板用砖,一般采用与地面块材同品种、同规格、不同颜色的材料,踢脚板的缝与地技 术 交 底 记 录1、 面缝形成骑马缝,铺设时应在房间的两端头阴角处各镶贴一块砖,出墙厚度和高度应符合设计要求,以此砖上楞为标准挂线,开始铺贴,砖背面朝上抹粘结砂浆(配合比12水泥砂浆),使砂浆粘满整块砖为宜,及时粘贴在墙上,砖上楞要跟线并立即拍实,随之将挤出

7、的砂浆刮掉,将面层清擦干净(在粘贴前,砖块要浸水晒干,墙面刷水润湿)D、质量标准4.1主控项目4.1.1面层所有的板块的品种、质量必须符合设计要求。4.1.2面层与下一层的结合(粘结)应牢固,无空鼓。4.2一般项目4.2.1砖面层的表面应洁净、图案清晰,色泽一致,接缝平整,深浅一致,周边顺直。板块无裂纹、掉角和缺楞等缺陷。4.2.2面层邻接处的镶边用料及尺寸应符合设计要求,边角整齐、光滑。4.2.3踢脚线表面应洁净、高度一致、结合牢固、出墙厚度一致。4.2.4楼梯踏步和台阶板块的缝隙宽度应一致、齿角整齐;楼层梯段相邻踏步高度不应大于10mm;防滑条顺直。4.2.5面层表面的坡度应符合设计要求,

8、不倒泛水、不积水,与地漏、管道结合处应严密牢固,无渗漏。4.2.6砖面层的允许偏差应符合建筑地面工程施工质量验收规范表6.1.8的规定。表面平整度:4mm。缝格平直:3mm。接缝高低:1.5mm。踢脚线上口平直:4mm。板块间隙宽度:2mm。E、成品保护5.1在铺贴板块操作过程中,对已安装好的门框、管道都要加以保护,如门框钉装保护铁皮,运灰车采用窄车等。5.2切割地砖时,不得在刚铺贴好的砖面层上操作。5.3刚铺贴砂浆抗压强度达1.2MPa时,方可上人进行操作,但必须注意油漆、砂浆不得存放在板块上,铁管等硬器不得碰坏砖面层。喷浆时要对面层进行覆盖保护。F、应注意的质量问题6.1板块空鼓:基层清理

9、不净、撒水湿润不均、砖未浸水、水泥浆结合层刷的面积过大、风干后起隔离作用、上人过早影响粘结层强度等因素都是导致空鼓的原因。6.2踢脚板空鼓原因,除与地面相同外,还因为踢脚板背面粘结砂浆挤不到边角,造成边角空鼓。6.3踢脚板出墙厚度不一致:由于墙体抹灰垂直度、平整度超出允许偏差,踢脚板镶贴时按水平线控制,所以出墙厚度不一致。因此在镶贴前,先检查墙面平整度,。技 术 交 底 记 录进行处理后再进行镶贴。6.4板块表面不洁净:主要是做完面层之后,成品保护不够,油漆桶放在地砖上、在地砖上拌合砂浆、刷浆时不覆盖等,都造成层面被污染。6.5有地漏的房间倒坡:做找平层砂浆时,没有按设计要求的泛水坡度进行弹线找坡。因此必须在找标高,弹线时找好坡度,抹灰饼和标筋时,抹出泛水。 6.6地面铺贴不平,出现高低差:对地砖未进行预先选挑,砖的薄厚不一致造成高低差,或铺贴时未严格按水平标高线进行控制。 6.7地面标高错误:多出现在厕浴间。原因是防水层过厚或结合层过厚。 6.8厕浴间泛水过小或局部倒坡:地漏安装过高或+50cm线不准。 交底人接收人交底时间接收时间

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
