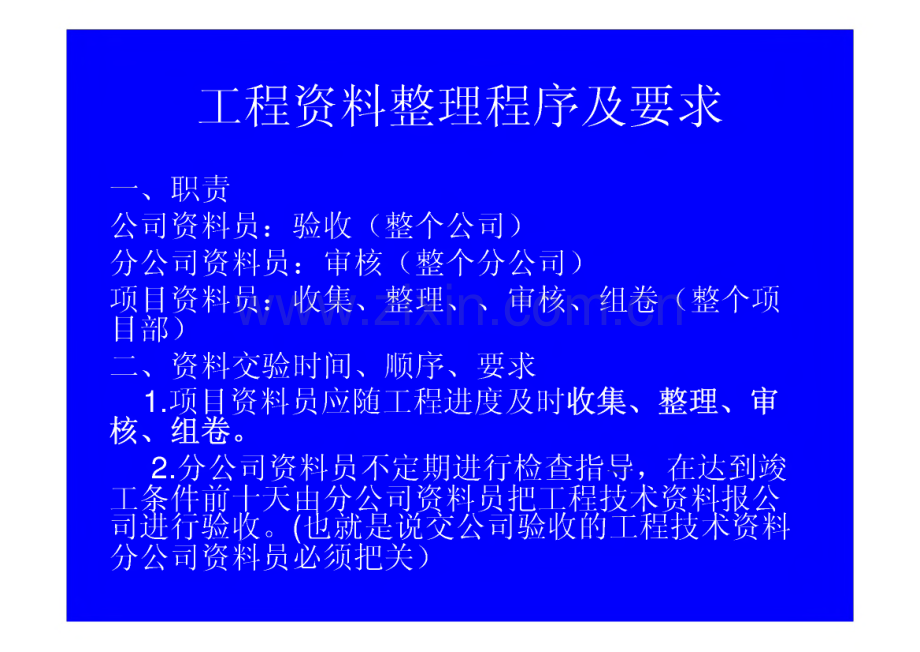

1、工程资料整理程序及要求一、职责公司资料员:验收(整个公司)分公司资料员:审核(整个分公司)项目资料员:收集、整理、审核、组卷(整个项 目部)二、资料交验时间、顺序、要求1.项目资料员应随工程进度及时收集、整理、审 核、组卷。、2.公。司资料员不定期进行检查指导,在达到竣 工条件前(天由分公司资料员把工程技术资料报公 司进行验收。(也就是说交公司验收的工程技术资料 分公司资料员必须把关)工程资料整理程序及要求3.对分公司上报技术资料的要求:报一份原件。报一份分部最多的单位工程。(分部最多的单位工程有一个以上时,由公司抽报。)剩下的单位工程由公司抽报。(公司抽报时 间:一至五分公司提前半天,六分和
2、北京分公司提 前一天。特殊情况除外。)随带分公司资料员近 期审查记录和工程资料整改情况。(审查记录内容 必须覆盖整个项目。如果有明显问题掩盖时,责任 由分公司资料员负责。)随带要报项目部的工程 竣工工程明细表,表中注明开竣工时间和详细的分 部数量。工程资料整理程序及要求随带竣工总结。此总结为分公司主管科室及分公 司资料员对该项目的竣工资料审查整改后最后做出 的,除了简单概括出竣工项目的大致情况外,还应 详细的描述主材(钢筋、水泥、砂子、石子、外加 剂、砖或砌块、防水材料等等)的使用数量及复 试情况,工程管理资料和工程质量控制资料的收集 和填写情况。此表应盖主管科室红章。为了工程 能够按时竣工交
3、验,报到公司验收的资料应合格或 基本合格。报公司验收的竣工资料不允许装订。工程资料整理程序及要求三、对项目资料要求1.一个项目工程技术资料的填写、收集、整理是 和项目经理、主管工程师、技术员、工长、质检 员、试验员、测量员、材料员、资料员分不开的。资料员起着关键性的作用,应随着工程进度及时收 集、整理(审核),并按立卷要求归类。资料应认 真书写,字迹清楚,项目齐全、准确、真实,有关 责任方签字、盖章齐全;对工程资料进行涂改、伪 造、随意抽撤或损毁、丢失的,应按有关法规予以 处罚,情节严重的,依法追究法律责任。即工程技 术资料的及时性、真实性、准确性、完整性是和项 目相关人员分不开的。工程资料整
4、理程序及要求2.项目部应加强施工资料的管理工作,实行技 术负责人负责制,逐级建立健全施工资料管 理岗位责任制,并配备专人负责施工资料的 填写、收集、整理等工作。(为了使工程资 料能顺利验收,项目部应建立资料收集填写 的及时性、真实性等的奖罚制度及约束 性。)工程资料整理程序及要求3.工程技术资料应随工程进度填写目录:(1)目录清楚、方便查阅。写目录的目的是让人 方便查阅,如果达不到此目的,所写目录无价值。(2)目录填写可参照河北省资料管理规程P131页 表C2.31(有合格证和复试报告的适用此目录).有 的目录如技术交底等必须把序号、名称、部位、日 期填写清楚,好方便相关资料查对。工程技术资料
5、的存放顺序:按每个单位工程施工 的先后顺序存放。如:放线一挖槽一垫层一基础一主体一屋面一门窗 一装修等。工程资料整理程序及要求4.对于专业化程度高、施工工艺复杂、技术先进的子分部工程应分别单独组卷。应单独组卷 的子分部如下:(1)地基与基础分部:支护土方、地基(复合)、桩基、钢结构。(2)主体结构:预应力、钢结构、木结构、网架与索膜。(3)建筑装饰装修:幕墙。(4)建筑屋面。(5)建筑给水排水及采暖:供热锅炉及辅助设备。(6)建筑电器:变配电室(高压)。(7)智能建筑:通风网络系统、建筑设备监控系统、火灾报警及消防联动系统、安全防范系统、综合布线系统、环境。(8)通风与空调。(9)电梯。说明:
6、对甲方分包出去的分部或分项,需要施工单位纳入竣工资料中的,如果当地档案馆允许,可单独组卷。工程资料整理程序及要求5对需要签字、盖章的工程技术资料的要求:如变更、图纸会审、地基验槽记录、隐蔽记录等需要甲方、监理等单 位签字盖章的技术资料,不要等到工程竣工时再签字、盖 章。要同盖章、签字部门协商,过一段时间统一盖一次、签 一次。以便能使工程顺利交验。(随着工程进度的进行,因 为资金等问题往往积压一些资料)6.任何工程想顺利通过竣工验收必须具备两个条件,一 是工程实物质量验收合格,二是工程技术资料验收合格,技 术资料要在工程竣工验收前进行预验收,不符合要求,不得 组织工程竣工验收。这是档案管理的要求
7、。为此,提高技术 资料的管理水平是当务之急。术语1、单位工程:有独立的设计文件,竣工后能独立发 挥生产能力或工程效益的工程,是建设项目的组 成部分。如办公楼、浴室等。2、分部工程:按专业或建筑部位划分为若干个部位 为一分部工程。如主体结构、建筑电气等分部。3、分项工程:按主要工种、材料、施工工艺、设备 类别等进行划分,由一个或若干个检验批组成的 基本单元工程。如模板、钢筋分项工程,资料整 理中只是一个检验批的汇总表术语4、检验批:按同一的生产条件或按规定的方式汇总起来供 检验用的,由一定数量样本组成的检验体,是验收的最小 单位,按主控项目和一般项目验收,按楼层、施工段、变 形缝等进行划分。本公
8、司规定:工业项目中的筒仓、烟囱等采用倒模、滑模施工工艺的,可按每3m高划分为一个检验批进行验 收。5、工程验收程序:检验批一分项工程一分部(子分部)一单位(子单位)资料整理要点及注意事项一、表格填写1、工程名称:凡需要盖章的工程技术资料,工程名称写全称。2、子项填写一致、齐全。即空白处手写或打 印。(不能有的手写有的打印)3、施工日志开始记录日期以开工报告中的开 工日期为准。(有的分公司记录日期是以首 次打混凝土的日期算起的,是错误的。应当 从场地平整写起。最后记录应到竣工待 验。)资料整理要点及注意事项所有资料的记录巳期(除了施工方 案、图纸会审、部分技术交底、部分变 更洽商、施工现场管理检
9、查记录外)都 应该在开工巳期与竣工日期之间。如果 有特殊情况(如图纸变更、材料供货不 及时、气候原因、人力原因、资金原因 等等),应及时填写工期顺延补充协 议,存入工程技术资料中。资料整理要点及注意事项施工H志应该把所有施工内容记录 完整。(比如场地平整、定位放线、挖 槽验槽、支模、绑钢筋、焊接钢筋、打 混凝土、做防水、安装门窗、装修、验 收等等),且日志当中记录的分项分部 与竣工验收和分部评定表中记录的分项 分部应一致。(装修分部中抹灰容易被 漏掉或分部评定表做的早而忽视了装修 分 5资料整理要点及注意事项4、目前甲方分包队伍较多,我单位控制不 了,但竣工验收记录中基本显示一个施工队 伍,为
10、了以后的维修责任。项目应及时与甲 方签订协议,填写分包明细表,证明莫莫项 目为外单位施工。如分包单位的资料纳入我 单位资料中,应及时填写资料移交清单。分包明细表和资料移交清单应签字盖章 齐全并随工程技术资料一同存入档案室。资料整理要点及注意事项5、国家规范规定施工单位应严格按照设计图 纸去施工,也就是说施工单位或其他单位没 有权利更改图纸和随意的增减图纸中的某些 部位。所以有些变更中的设计单位的签章很 重要。6、混凝土及砂浆抗压试验报告中配合比一栏 应填写配合比试验编号(试验室出具的配合 比试验单编号),而不是配合比单中试配数 值。此栏空白也是不对的,试块没有追溯 性。资料整理要点及注意事项6
11、、钢筋及钢材连接试验报告中操作人一栏应填写实际连接人 的姓名,而不是连接人所在施工队队长的姓名。7.钢筋复试报告中产地、炉批号和代表数量一栏必须填写。有的项目为了其后所附的钢筋合格证没有追溯性,故意不填 此项,此子项是今后抽查的重点。存放时钢筋复试报告与合格证应一一对应存放。钢材复试报告中的代表批量与其后所附的合格证的代表数量 应一致。8.水泥复试报告中批号、代表批量、生产厂一栏必须填写。有的项目为了其后所附的水泥合格证及厂家检验报告没有追 溯性,故意不填此项,此子项是今后抽查的重点。存放时是水泥复试报告与厂家检测报告应一一对应存 放。水泥复试报告中的代表批量与其后所附的厂家检测报告的代 表数
12、量应一致。资料整理要点及注意事项9.砖(砌块)检测报告有的项目只有一份复试 报告,不能满足施工需要。为了保证工程质 量,应按要求及时取样复检。复试报告后边 应有厂家出厂合格证和厂家近期检验报告,近期检验报告中应盖厂家红章,并注明原件 存放处。注意:混凝土小型空心砌块建筑技术规 程JGJ/T14-2 0 11,自2012年4月1日起实 施。原行业标准混凝土小型空心砌块建筑 技术规程JGJ/T14-2 0 0 4同时废止。资料整理要点及注意事项术语混凝土小型空心砌块:普通混凝土小型空心砌块 和轻骨料混凝土小型空心砌块的总称,简称小砌块(或砌块)。普通混凝土小型空心砌块:以碎石或碎卵石为粗 骨料制作
13、的混凝土小型空心砌块,简称普通小砌 块。轻骨料混凝土小型空心砌块:以浮石、火山渣、煤渣、自然煤研石、陶粒等粗骨料制作的混凝土小 型空心砌块,简称为轻骨料小砌块。资料整理要点及注意事项8.1.1小砌块在厂内的自然养护龄期或蒸汽养护后 的停放时间应确保2 8d.轻骨料小砌块的厂内自然养 护龄期宜延长至45d.812同一单位工程使用的小砌块应为同一厂家生 产的产品,并需有产品合格证和进场复验报告。小砌块产品合格证应具有型号、规格、产品等 级、强度等级、密度等级、相对含水率、生产日期 内 o总根据以上两条规范中的要求,在小砌块进场后应 注意催要厂家产品合格证,在对应工地现场实际使 用小砌块的情况以及施
14、工日志记录小砌块的使用情 况,查看产品合格证中的生产日期,往后推(小砌 块28天后使用,轻骨料小砌块45天后使用。)资料整理要点及注意事项8.1.5水泥进场后应检查产品合格证、出厂检验报 告,并在使用前分批对其强度、安定性进行复验。抽检时,应以同一生产厂家、同一编号、同一品 种、同一强度等级且持续进场的水泥为一批,其中 袋装水泥一批的检验量不应超过2003散装水泥应 以50 0 t为一批,每批抽样不得少于一次。安定性不 合格的水泥禁止使用,不同品种的水泥,不得混合 使用。根据以上规范中的规定,资料员应注意检查砌 体砂浆配比中所使用的水泥复试编号,在检查水泥 复试报告是否与规范要求吻合。资料整理
15、要点及注意事项现在工地上常用的砌体材料有烧结普通砖、烧结 多孔砖、混凝小型砌块等几种。烧结普通砖验收批的批量在3.5万15万块的范 围内,不足3.5万块按一批计。烧结多孔砖验收批的批量以5万块为一批。混凝土小型空心砌块验收批的批量是1万块。(产地(厂家)相同的原材料以同一生产时间、配 合比例、生产工艺、成型设备所生产的同强度等级 的每一万块标准小砌块至少应抽检一组;用于房屋 的基础和底层的小砌块抽检数量不应少于2组。)8.2.3小砌块的基础砌体应采用水泥砂浆砌筑;地 下室内部及室内地坪以上的小而心墙体应采用水泥 混合砂浆砌筑。资料整理要点及注意事项8.2.11每一检验批且不超过一个楼层或2 5
16、0 m2 小砌块砌体所用的砌筑砂浆,每台搅拌机应 至少抽检一次。当配合比变更时,应制作相 应试块。用小砌块砌筑的基础砌体可按一个 楼层计。8.14.2室外日平均气温连续5d稳定低于5或 气温骤然下降以及冬期施工期限以外的日最 低气温低于0时,均应采取冬期施工措施。工程技术资料表格填写注意事项:1.单位(子单位)工程质量竣工验收记录表序号1分部工程栏共5分部,经查5分部符合标准及设计南求5分部验收结论:经各专业分部工程验收,工程质量符合检验标准或简写符合检验 标准序号2质量控制资料核查栏共9项,经审查符合要求9项经核定符合规范 要求项验收结论:质量控制资料接那个核查共9项符合有关规范要求或简写符
17、合规 范要求序号3安全和主要使川功能核查及抽查结果栏一 共核查2项,符合要求2项,共抽查1项,符合要求1项,经返工处理 符合要求。项。验收结论:安全和主要使川功能共核查2项符合要求,抽查其中1项使川功能 均满足或简写符合要求,满足使川功能。序号4 观感质量验收栏 共抽查11项,符合要求11项,不符合要求0项。验收结论:观感质量验收为好综合验收结论应填写为:经过对本工程综合验收,各分部分工歌埠集宴罕要求,施工质量满足有关施工质量W规范和标准要求;验收合格。资料整理要点及注意事项2.单位(子单位)工程质量控制资料核查记录表由施工单位按照所列质量控制资料的种类、名称 进行检查,并填写份数然后提交给监
18、理单位验收。此表是单位工程包含的有关分项工程中检验批主控 项目、一般项目要求内容的汇总表。此表其他内容均由监理单位进行核查,独立得出 核查结论。合格后填写具体核查意见,如齐全,具体核查 人在核查人栏签字。总监理工程师在“结论”栏填写综合性结论:通过 工程质量控制资料核查,该工程资料齐全、有效,各种施 工试验、系统调试记录等符合有关规定,同意竣工验收 功能,同意竣工验收。工程技术资料表格填写注意事项:3.单位(子单位)工程安全和功能检验资料核查 及主要功能抽查记录表:此表由施工单位按所列内容检查并填写份数后提 交给监理单位。其他栏目由总监理工程师或建设 单位项目负责人组织核查、抽查并由监理单位填
19、 写。结论*由总监理工程师填写综合性验收结论:对 本工程安全、功能资料进行核查,基本符合要 求。对单位工程的主要功能进行抽样检杳其其杳 结果合格满足使用功能同意竣工验收。并由施工 单位项目经理签字确认。工程技术资料表格填写注意事项:4,单位(子单位)工程观感质量检查记录表由总监理工程 师组织参加验收的各方代表,按照表中所列内容,共同实 际检查,协商得出质量评价、综合评价和验收结论意见。总监理工程师在检查结论”内填写验收结论:工程观感质 量综合评价为好,验收合格。观感表中,我认为:好一划一般一划O;差一划X,不允许出现。每项中在80%以上为好;50%80%为一般;50%以下为差。工程技术资料表格
20、填写注意事:5,施工现场质量管理检查记录表由施工单位填写,报项目总监理工程 师(或建设单位项目负责人)检查,并做出检查结论:施工现场质量管理 制度完整,符合要求,工程质量有保 障。检查结论应明确,不应采用模糊 用语。工程技术资料表格填写注意事:6,地基基础、主体结构分部工程质量验收不填写“分包单 位“、”分包单位负责人”和“分包技术负责人,地基基础、主体结构分部工程验收勘查单位应签认,其他 分部工程验收勘查单位可不签认。分部(子分部)工程质量验收记录表验收意见栏写:同意 验收。7.土方开挖(回填土)检验批质量验收记录表中 施工单位检查评定结果栏应填写:经检查,工程主控项 目、一般项目均符合建筑
21、地基基础工程施工质量验收规 范(GB50 2 0 22 0 0 2)的规定,评定为合格。监理(建设)单位验收结论栏应填写:同意施工单位评定 结果,验收合格。工程技术资料表格填写注意事:8.防水混凝土分项工程质量验收记录表中 施工单位检查结论栏应填写:地下室结构防水混 凝土施工质量符合地下防水工程质量验收规 范(GB50208-2002)及混凝土结构工程施 工质量验收规范(GB50204-2002)的规定。(注意:从2012年 10月1 日起,GB50208-2002 废止,应执行GB502082011)监理单位验收结论栏填写:合格,同意验收。部分隐蔽验收记录填写要点 预应力筋制作记录表与安装:
22、隐检内容:(1)预留孔道的规格、数量、位置、形状、端部预埋垫板;(2)预应力筋下料长度、切断方法、竖向位置偏差、固定、护套的完整 性;(3)锚具、夹具、连接点组装;隐检内容 已做完,请予以检查。检查意见栏应填写:上述项目均符合设计要求及 混凝土结构工程施工质量验收规范(GB50 2 0 4-2 0 0 2)规定。同意隐蔽部分隐蔽验收记录填写要点建筑地面工程(找平层):隐检内容:(1)基层 已清理干净,结构楼地面上无积水、无灰尘、无 杂物、无污染;(2)用1:3水泥砂浆找平已完 成,与基层粘结牢固,表面平整、光滑,无酥 松、起砂、起皮现象,符合设计要求;(3)交接 处和转角处,管根阴阳角已做成圆
23、弧状,符合做 防水要求;隐验内容已施工完成,请予以检 查。检查意见栏填写:经检查,上述内容均符合设 计要求和建筑地面工程施工质量验收规范(GB50 2 0 9-2 0 10)的规定。同意隐蔽。部分隐蔽验收记录填写要点抹灰工程隐蔽:隐检内容:(1)当底灰抹平后,立 即把暖气、电气设备的箱、槽、孔洞口周边修抹平 齐、方正、光滑,抹灰时比墙面底灰高出一个罩面灰 的厚度;(2)轴与轴间墙面抹灰厚度为30 mm,中 间加一道钢丝网加强;(3)梁、柱与空心砖砌体交 接处表面的抹灰用密目钢丝网加强以防止开裂,钢丝 网与各机体的搭接宽度为2 0 0 mm。检查意见栏应填写:经检查,抹灰基层清理干净,易产生裂缝
24、处有加强措施,以上符合建筑装饰装修 工程质量验收规范(GB50 2 10-2 0 0 1)及设计要 求。同意隐蔽。部分隐蔽验收记录填写要点木门窗工程安装隐蔽:隐检内容:(1)木 门框的安装牢固,预埋木传已做防腐处 理,木门框固定点的数量、位置及固定方 法符合设计要求;(2)门窗框与洞口的缝 隙用墙面抹灰相同的砂浆将其塞实,符合 要求;(3)门套背面已做防腐防火处理;(4)门套上部缝隙满打发泡胶。检查意见栏应填写:经检查,符合设计要 求和建筑装饰装修工程质量验收规范(GB50 2 10-2 0 0 1)及设计要求。同意隐 蔽。部分隐蔽验收记录填写要点 铝合金门窗工程安装隐蔽:(1)铝合金窗的规
25、格、尺寸、品种、性能、开启用的开启方向m股 装位置符合要求;(2)窗钢副栓之间,窗钢副栓 与角码之间采用焊接连接,符合设计及施工规范 的要求;(3)铝合金门窗混凝土块上、下分别从 离楼地面、门洞顶2 0 0 mm处开始,中间每隔 60 0 mm埋设一块,符合要求;(4)门窗与墙体 间缝隙填嵌材料为水泥砂浆;(5)固定玻璃的橡 胶垫的设置符合有关标准的规定。以上隐检内容 已做完,请予以检查。检查意见栏应填写:经检查,符合设计要求和 建筑装饰装修工程质量验收规范(G B50 210-2001)及设计要求。同意隐蔽。部分隐蔽验收记录填写要点 饰面砖(釉面瓷质内墙砖)粘贴隐检内 容:(1)釉面瓷质内墙
26、传规格符合设计要 求;(2)墙面混凝土剔平、油污清洗干 净;(3)1:1聚合物水泥砂浆甩点均匀;(4)不同材质基层交接处钉钢板网。检查意见栏应填写:经检查,符合设计 要求和建筑装饰装修工程质量验收规 范(GB50 2 10-2 0 0 1)及设计要求。同意 蔽。部分隐蔽验收记录填写要点细部工程(金属栏杆)隐检内容:(1)栏杆中心线符合 设计图纸、施工规范要求;(2)护栏材料为2 0 mmX40 mmX1.5mm型钢管焊接而成,地坪下底部焊接 2 0 mmX40 mmX60 mm长底脚,符合设计要求;(3)后置 连接件为60 mmX60 mmX6mm钢板,预理件面距为 60 0 mm,用血8膨胀
27、腺性血定在底混凝土地而上;(4)护栏底脚与连接件钢板焊接,焊缝长2 0 mm;(5)焊缝 饱满,敲掉焊渣,涂上防锈漆。隐验内容已完成请予以 检查。检查意见栏应填写:经检查,符合设计要求和建筑装 饰装修工程质量验收规范(GB50 2 10-2 0 0 1)及设计要 求。同意隐蔽。说明:规范规定的建筑地面工程主要隐检项目及内容 有基层、找平层、保温层、防水层、隔离层情况、材料的 品种、规格、厚度、铺贴方式、搭接宽度、接缝处理、粘 结情况;附加层、天沟、檐沟、泛水和变形缝细部做法、隔离层设置、密封处理部位等。部分隐蔽验收记录填写要点 土建工程隐蔽验收记录表(河北省要求):(1)要求:本工程操作完毕,
28、将被下道工序所掩盖、包裹而无从检查的分项工程均需进行隐蔽验收。此表应按专业、分层、分段、分部位进行填写。因为隐蔽验收时施工单位必须附有关分项工程质 量验收及测试资料以备查,所以备注栏内应填写 主要有关测试资料,包括原材料试验单、质量验 收记录、出厂合格证等。隐蔽验收记录表应签字 盖章。(2)隐检内容包括:位置、标高、材质、品种、规格、数量、焊接接头、防腐、管盒固 定、管口处理等。需附图时在备注栏内附图。(3)隐蔽工程验收方法及内容按工程质量验收规 范规定。钢筋隐蔽应符合混凝土结构工程施工 质量验收规范(GB50 2 0 4-2 0 0 2)的规定。部分隐蔽验收记录填写要点给排水、采暖隐蔽:(1
29、)隐验项目:直埋于地下 及结构中,暗敷于沟道、管井、吊顶、不便进入 的设备层内,以及有保温、隔热要求的管道及设 备。在地基与基础施工阶段,隐验项目主要为暗 敷的给、排水管道及其他各类管道。(2)隐验内 容:安装位置、标高坡度、接口处理、变径位 置、防腐作法及效果、附件使用、支架固定、焊 接情况、保温质量、基底处理效果、支墩情况 等。(3)隐验要求:按系统、工序进行。要写 出实际设备及材料的规格、型号及具体做法。隐验前要求进行的试验(材料、配件、设备出厂 合格证及进场检验报告、管道、设备强度试验、严密性试验等)应合格。部分隐蔽验收记录填写要点电气工程隐蔽:(1)隐验项目:埋在结构内的各种电线导管
30、;利用结构钢筋做的避雷引下线;接 地极埋设与接地带连接处焊接;均压环,金属门 窗与接地引下线处的焊接或铝合金窗与接地引下 线的连接;进入吊顶内的电线导管及线槽、桥架 等敷设;直埋电缆等规范要求隐盛的项目。(2)隐验内容:品种、规格、位置、标高、弯度、连接、跨接地线、防腐、焊接部位的焊接质量、管 盒固定、管口处理、敷设情况、保护层及与其他 管线的位置关系等。(3)隐检方法、数量:民用住宅工程供电系统竖向按层分项隐检;公用 工程施工流水段按层分项隐检;隐检内容要分 项,可分为交流干线线路、照明、插座线路、弱 电线路、防雷引下线等。其他内容参照土建隐检 内容要求。部分隐蔽验收记录填写要点 隐蔽记录表
31、格注意事项:(1)有的地方隐蔽记录表中有复查结论栏,主要是针对上一次隐检出现的问题进 行复查,因此要对质量问题整改的结果描 述清楚。(2)被下道工序所掩盖工序及规范要求隐蔽的项目均应进行隐蔽验收。部分表格说明及填写要点 工程定位测量及复测记录表(河北省要求):(1)复测意见摩填写:“测量结果符合规范要 求,同意施工”.并注明规范编号及条款号。测量规 范GB50 0 2 6-2 0 0 7,331 条(定位);421 条(高程)。此规范2008年5月1日实施。原GB50 0 2 6-93作废。(2)示意图和说明 注明 原水准点的方向距离、标高;注明建筑物的位置 和临界关系,并注明实测数值及有关说
32、明。地基钎探记录:为了探明基底下对建筑物沉降影 响较大的一定深度内的土层情况,基槽开挖完成 后按照设计和规范要求对基底进行钎探所做的记 录。部分表格说明及填写要点 预检工程记录表(河北省要求):(1)说明:预检是在施工前对某些重要分项准 备工作或前道工序进行的预先检查。要求检查 时间栏:是指施工单位施工员提请核查的时间;复查结论 是指质检员进行复查后出具的结论 意见。72)预检的主要项目有建筑物位置线、现场标 准水准点;基础尺寸线,包括基础轴线、断面 尺寸、标高;桩基定位的控制点;模板;墙体包括墙体轴线、门窗洞口的位置;预制构 件吊装的定位;设备基础位置、标高、几何尺 寸、预留孔洞、预埋件等;
33、主要管道、沟的标 高和坡度。部分表格说明及填写要点 地基验槽记录表(河北省要求):(1)要求:基础挖槽后(土方工程已经检验验收合格)必须对轴线、断面尺寸、基底标高、坡度进行检测与检 查。并对地基钎探记录进行核查(2)签字齐全、加盖单 位公章。(3)基底必须是老土层。(3)通过检查钎探记 录,核查地质报告经分析得出地基土的均匀密实程度。(4)应说明槽底在地下水位的情况。(5)通过钎探、洛 阳铲探或其他方法判定有无坑、穴、洞、窑等。(6)定 位检查栏:对轴线、断面尺寸、基底标高、坡度等检查得 出是否符合设计要求的结论。(7)初验结论栏:由项目 技术负责人会同施工人员分析做出。复验结论栏:由参加 验
34、槽的单位和人员(建设单位、监理单位、设计单位、勘 察单位、施工单位)分析做出,一般填写:初验结论正 确,可以进行下步施工。部分表格说明及填写要点 土壤试验报告(由试验单位对工程中的回填土的 干密度指标进行测试后出具的质量证明文件)(河北省要求):(1)说明:本表适用于素土回填、灰土及砂石 垫层、砂石地基的干密度试验,应有取样位置示 意图,取点分布应符合规定。回填土必须按层 回填,按层试验。设计图纸未标明控制最小干 密度的应通过击实试验确定。即应有土壤击实试 验报告。(2)试验、审核、技术负责人签字齐全 并加盖试验单位公章。(3)检验结论:必须明确 合格或不合格。部分表格说明及填写要点 混凝土配
35、合比通知单:是施工单位根据设计要求的混凝土 强度等级提请试验单位进行混凝土试配,根据试配结果出 具的报告单。(1)不论混凝土工程量大小、强度高低,均应进行试 配。(2)混凝土试配应在原材料试验合格后进行(查所 用的水泥、砂、石、外加剂、掺合料等试验单的填报口期 应在申请配比同一天或之前)。(3)申请试配的施工单位应提供混凝土的技术要求、原 材料的有关性能,混凝土的搅拌、施工方法和养护方法,设计有特殊要求的混凝土应特别予以详细说明。(4)混凝土种类栏填写:塑性、流动性、大流动性、泵 送、抗渗等。(5)养护条件栏:该组配合比成型的试件在实验室的养 护方法,一般为标养。部分表格说明及填写要点混凝土浇
36、灌申请书(河北省要求):1.为保证混凝土工程质量对承重结构混凝 土、防水混凝土和有特殊要求的混凝土,浇筑前的准备工作就绪(如人员安排、工 艺布置、计量设备各工序配合等),请求 开盘浇灌的申请。2.此表由施工单位填写、项目经理签字批准 后申报,监理(建设)单位批准后方可浇 灌混凝土。部分表格说明及填写要点3.准备工作情况栏可填写:模板、钢筋已检 验合格,混凝土浇筑前工作人员已到位,工艺布置到位,请求开盘。4.批准意见栏可填写:同意。批准人写项目 经理姓名。5.监理(建设)单位意见栏可填写:同意浇 筑混凝土。部分表格说明及填写要点混凝土开盘鉴定表(河北省要求):1.是指现场对于首次使用的混凝土配合
37、比,不论混凝土浇筑工程量大小,浇筑前均必 须对混凝土配合比、拌合物和易性(应用 坍落度法或维勃稠度试验)及原料计量准 确度进行鉴定。2.混凝土所用原材料的检验,包括水泥、砂、石、外加剂等,应与试配所用的原材 料相符合。(两个表相互对一下看是否一 致)部分表格说明及填写要点 3.鉴定意见栏可填写:配比、坍落度、实测 砂、石含水率均已调整,同意浇筑混凝土(或写同意开盘)。专项工程竣工验收记录(河北表C2-8-2)P178M 对施工完又无专用表的专项工程:如幕墙、消防等。其质量保证资料、质量管理 资料应齐全。部分表格说明及填写要点混凝土工程施工记录(河北省要求):不论混凝土浇筑工程量大小,对环境条件
38、、混凝土配合比、浇筑部位、坍落度、试块结果等 进行全面真实记录。(1)不论工程量大小均必须按B班工作日填报混凝土施工记录。(2)天气情况:指日最高、最低气温及气 候情况。混凝土坍落度检查记录(河北省要求):为保证混凝土质量在浇筑时对混凝土坍落度的检香记录。在浇筑地点进行检查,每一工作班至少两次。部分表格说明及填写要点建筑物垂直度、标高、全高测量记录(河北省用表 C3-4 P253页):1施工中每层的垂直度、标高测量已经在表2 0 4-16 P32 0页、表203-1、2、4 P30 0 P30 1 P30 3 中测过,如按层写,须将上述表中数据数据抄过来 即可。-2该表应在结构工程完成和工程竣
39、工时,对标高、全高进行测量。3.可参照硅验收规范GB50 2 0 4-2 0 0 2(2011年版)、砌体规范GB50 2 0 3-2 0 11。部分表格说明及填写要点(河北省要求):部分表格说明及填写要点(河北省要求):部分表格说明及填写要点 冬期混凝土搅拌及浇灌测温记录(河北省要求):(1)冬施混凝土测温记录是为保证冬施条件下的混凝土 质量而对混凝土温度测试的记录。(2)大体积混凝土养护测温记录是大体积混凝土浇筑后 应测试混凝土表面和内部温度,将温差控制在设计要求的 范围之内,当设计无要求时,温差应符合规范规定。新浇 筑的大体积混凝土应进行表面保护,减少表面温度的频繁 变化,防止或减少因内
40、外温差过大导致混凝土开裂。(3)冬期施工混凝土和大体积在浇筑时,根据规范规定 设置测温孔。测温应编号,并绘制测温孔布置图。大体积 混凝土的测温孔应在表面及内部分别设置。(4)测温的时间、点数以及口次数根据不同的保温方式 而不同,但均需符合规范要求。部分表格说明及填写要点 电气材料、配件出厂合格证及进场检验报告(河 北省):(1)电气主要材料包括:硬母线、铝合金管形母 线、封闭母线、软母线、电线、电缆及大型灯具 及、各种钢材和阻燃型PVC塑料线管、线槽、水 泥电杆、变压器油、蓄电池用硫酸、低左设备及 附件等应有出厂合格证。(2)主要设备包括:高低压开关柜、电力变压 器、照明及动力配电箱、高正开关
41、、低我大型开 关、插接母线、电机、蓄电池应急电源等应有出 厂质量证明及有关出厂调试记录。(3)对主要材料、设备进场时应做检验,可抽样 复试并经监理工程师检查确认。部分表格说明及填写要点 电气设备调试记录(河北省):(1)电力变压器高低压试验应由相应资质 的试验单位进行并提供报告。(2)试验内容:高压柜框架、母线、避雷 器、高压电瓶、电压互感器、电流互感 器、高压开关等质量及性能。(3)调试内容:过流继电器调试,时间继 电器、信号继电器调试以及机械连锁调试。部分表格说明及填写要点 接地、绝缘电阻测试记录(河北省):(1)接地电阻测试是建筑电气安装工程完成后,必须进行的测试项目。测试主要内容:设备
42、、系 统的保护接地装置(分类、分系统进行)的测试 记录,变医器接地装置的接地电阻,以及其他专 用设备接地装置的接地电阻测试记录,避雷系统 以及其他装置的接地电阻的测试记录。(2)绝缘电阻测试是建筑电气安装工程完成后,必须进行的测试项目。测试主要包括:设备绝缘 电阻测试、线路导线对地间的测试记录;焊接或 搭接接头的电阻测定及系统绝缘的电阻测试要 求;测试后按图纸、系统、回路进行逐项测试,测试结果应填入表内。部分表格说明及填写要点 主要设备开箱检验记录(河北省):重要设备进 厂后,按购货合同规定进行检验的记录。(1)检验内容:按照设备清单、施工图及设备技术资料,核对设备主体及附件、备件的规 格、型
43、号是否符合设计要求;(2)附件、备件、产品合格证、技术文件资料、说明是否齐全;(3)设备主体外观检查应无损伤及变形,油漆完整无损;设备内部检查:电器装置及元件、绝缘瓷件应齐全,无损伤、裂纹等缺陷;(4)对检查出现的问题应由采购方负责解决。部分表格说明及填写要点 管道、设备强度试验、严密性试验记录(河北省):工程管道、设备安装完成后,必须进行的测试项目。(1)强度试验、和严密性试验包括:采暖、给水、热水、燃气、消防等,包括系统项目的单项和系统两个方 面试验。(2)给水、采暖、热水系统主干管起切断作用的阀门及散热器、设备在安装前应进行测试。伸缩器预拉伸记录(河北省):采暖供热和生活热水供应管道伸缩
44、器必须实行预拉伸,并对照设计图纸,全数检查预拉伸记录。部分表格说明及填写要点 管道系统吹洗(脱脂)检验记录(河北省):建筑安装工程的管道、设备压力试验完成后,必须进行的测试项目。(1)管道设备在安装后、给水和采暖系统使用前应按设计要求进行除污、清洗,并分别填报 记录;(2)燃气系统安装完毕后必须进行除污、吹洗,并分别填报记录;(3)设计与规范要求的项目必须有清洗、吹洗、脱脂记录。(4)给水系统管道在交付使用前必须冲洗和消毒,并经有关部门取样检验,符合国家生活 饮用水标准方可使用。部分表格说明及填写要点给水管道灌水(通水)试验记录(河北 省):室内给排水管道暗装或直接埋于地下、结 构内、沟井管道
45、间、吊顶内、墙内的隐蔽 给水管道和建筑物及地下的金属雨水管 道,必须按系统或分区做灌(通)水试 验。室内排水系统应满水排放。部分表格说明及填写要点室内排水管道通球试验记录(河北省):通球试验是在室内排水系统和卫生器具全 部安装完毕且通水试验合格后进行的测试 项目。(室内排水管道通球试验记录日期 三给水管道灌水(通水)试验记录)即先 通水后通球。(1)室内排水干、立管,应根据有关规定 进行100%的通球试验。(2)试验所用的球径一般为管内径的3/4.部分表格说明及填写要点一、混凝土工程:1,同条件试块一即与现场硅养护条件相同的硅试块。其作用有两种:一 是用于结构实体硅强度的检验,这种试块实行见证
46、取样。二是作为模 板拆除依据。2.用于结构实体的硅试块,同一强度等级的同条件养护试件留置数量不 宜少于10组,以构成按统计方法评定硅强度;留置数量不应少于3 组,为了能按北统计方法评定硅强度。通常条件下,当逐日累计养护温度达到600.d时,即可作强度试 压。当气温为0及以下时,不考虑养护时间,不计入等效养护龄 期,等效养护龄期的范围宜取为14d60d。该养护试件应单独汇总、评定。3.用于拆模用同条件试块,不汇总、不评定,达到可拆模强度要求附于 检验批表204-3(模板拆除检验批)后即可。部分表格说明及填写要点现浇结构外观质量检验批319页中,两项分别对应填写“无严重缺陷、无一般缺陷”。表204
47、-16 现浇结构尺寸允许偏差检验批320页一般项目第2条,“垂直度”中“全高”必须填写。一般项目第3条,“标高”中“全高”必须填写。一般项目第5条,“井筒全高垂直度”,须考虑电梯井的个数,有几个电梯填几个点,不要都填满。一般项目第8条,最多涉及到墙(地下室)、板情况,梁中不 多,填写时由具体情况决定。表204-17碎设备基础检验批321页 工业项目中涉及到。表208-1防水的检验批387页 防水能、抗渗的用表。部分表格说明及填写要点 4.结构实体检验内容包括硅强度和钢筋保护层厚度:1)碎强度的检验以结构实体同条件养护的试件强度为依 据,也可按合同约定,采用非破损或局部破损的检测方 法,按国家现
48、行有关标准规定进行。2)钢筋保护层厚度检验要求见GB50 2 0 4中附录E规定。3)钢筋保护层厚度在表2 0 4-7中的填写规定,其合格点率 应达到90%及以上,且不得有超过表中数值1.5倍的尺寸 偏差,其它子项填写见第3n页。部分表格说明及填写要点5.C2-6-10碎施工记录 第173页中“每盘用料数量”一栏,应填施工配比中各材料用量,其它见 说明。C2-4-11依试块报告汇总表 154页注意:基础、主体要分别汇总,每个汇总应有二个 项目需要汇总,一是标养试块报告汇总表,即龄 期为2 8d的报告汇总,按日期汇总。二是结构实体 依强度检验用同条件试块强度报告汇总(用于拆 模的同条件试块报告不
49、汇总,附于模板拆除检验 批后即可),“备注栏”填标养或同条件。部分表格说明及填写要点6.C2-4-17硅强度评定表159页应将C2-4-n中两个汇总表分别评定,评定时基础、主体分开,按不 同等级硅强度分别作出评定。不要一层一评。C2-4-12、14、15、16等试验室出具的报告注意审查“依据标 准”的有效性,即应为现行有效版本。易出现错误的检验批表填写。表204-14硅施工检验批318页中,1)“施工单位评定结果”时间,应填写2个时间,一是当时浇注时间;二是硅试块28d强度报告时 间,因规范7.4.1条要求硅强度等级必须符合设计要求,故只有报告 出来后才能给与评定。2)一般项目第1条,现场确实
50、发生时填写。部分表格说明及填写要点7.现浇结构外观质量检验批319页中,两项分别对应填写“无严重缺陷、无一般缺陷”。表204-16 现浇结构尺寸允许偏差检验批320页一般项目第2条,“垂直度”中“全高”必须填写。一般项目第3条,“标高”中“全高”必须填写。一般项目第5条,“井筒全高垂直度”,须考虑电梯井的个数,有几个电梯填几个点,不要都填满。一般项目第8条,最多涉及到墙(地下室)、板情况,梁中不 多,填写时由具体情况决定。表204-17碎设备基础检验批321页 工业项目中涉及到。表208-1防水的检验批387页防水能、抗渗能用表。部分表格说明及填写要点 8.佐外加剂GB8076-2008适用于
