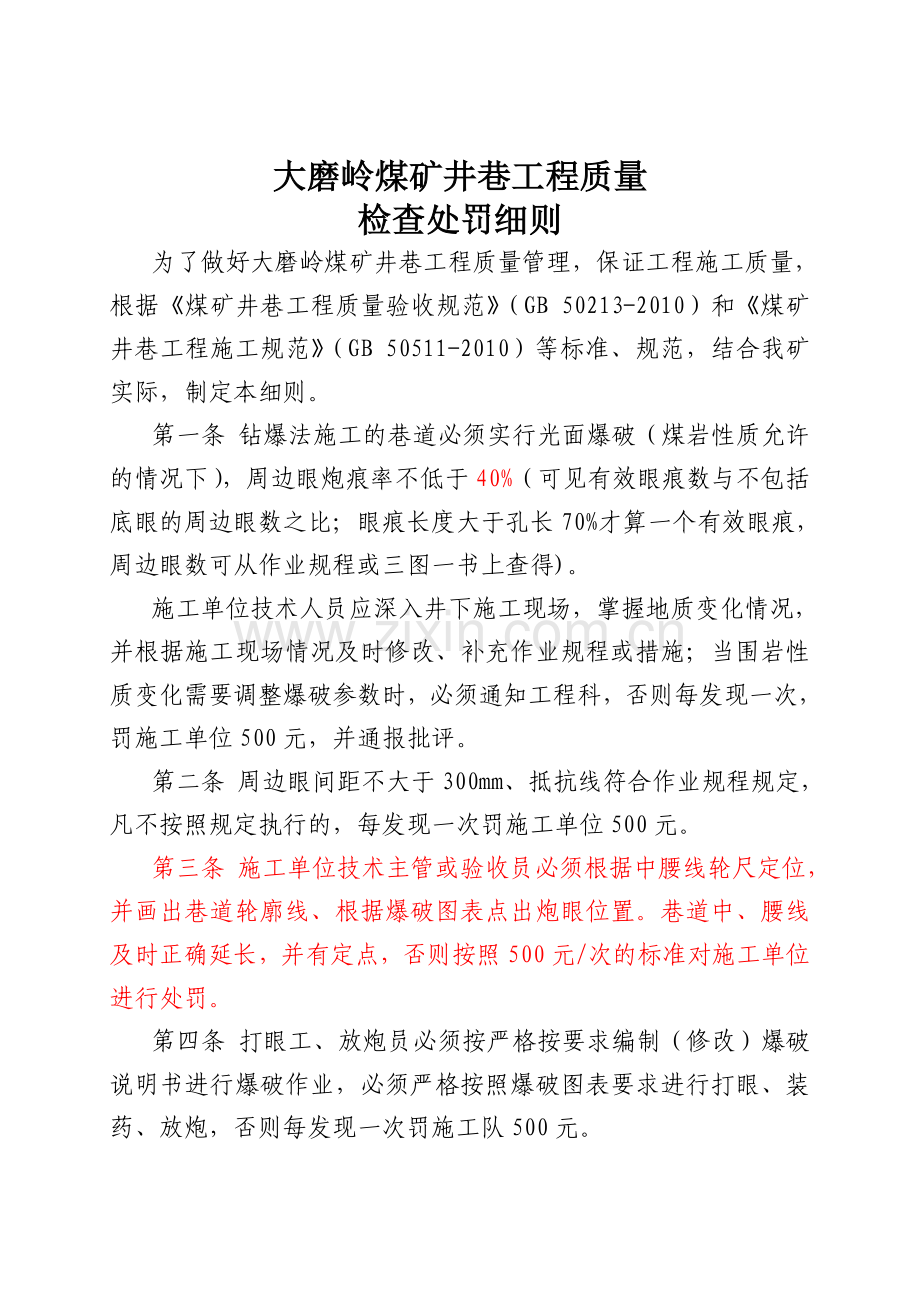

1、大磨岭煤矿井巷工程质量检查处罚细则为了做好大磨岭煤矿井巷工程质量管理,保证工程施工质量,根据煤矿井巷工程质量验收规范(GB 50213-2010)和煤矿井巷工程施工规范(GB 50511-2010)等标准、规范,结合我矿实际,制定本细则。第一条 钻爆法施工的巷道必须实行光面爆破(煤岩性质允许的情况下),周边眼炮痕率不低于40%(可见有效眼痕数与不包括底眼的周边眼数之比;眼痕长度大于孔长70%才算一个有效眼痕,周边眼数可从作业规程或三图一书上查得)。施工单位技术人员应深入井下施工现场,掌握地质变化情况,并根据施工现场情况及时修改、补充作业规程或措施;当围岩性质变化需要调整爆破参数时,必须通知工程
2、科,否则每发现一次,罚施工单位500元,并通报批评。第二条 周边眼间距不大于300mm、抵抗线符合作业规程规定,凡不按照规定执行的,每发现一次罚施工单位500元。第三条 施工单位技术主管或验收员必须根据中腰线轮尺定位,并画出巷道轮廓线、根据爆破图表点出炮眼位置。巷道中、腰线及时正确延长,并有定点,否则按照500元/次的标准对施工单位进行处罚。第四条 打眼工、放炮员必须按严格按要求编制(修改)爆破说明书进行爆破作业,必须严格按照爆破图表要求进行打眼、装药、放炮,否则每发现一次罚施工队500元。第五条 井下每个掘进工作面必须配备质量验收员,同时开工前必须将质量验收员名单报送矿工程科备案,未备案或未
3、配备质量验收员的井巷工程不得施工,否则每发现一次罚款施工单位500元。第六条 放炮出渣后,质量验收员要对断面尺寸进行验收,欠挖部分应及时处理。凡检查时发现巷道欠挖没有及时处理的,每处对质量验收员罚款30元(长度500mm即算做一处,例如2000mm欠宽,即为2000mm/500mm4处),对施工队罚款200元。第七条 锚喷巷道毛巷宽度超出设计值200mm(中线左、右各100mm),罚款200元/处(500mm长即为一处),毛巷高度超出设计值250mm,罚款200元/处(500mm长即为一处)。成巷不允许欠高、欠宽,并按给定中腰线掘进、坡度符合设计,否则,罚款200元/处,并责令施工单位限期整改
4、。第八条 巷道积渣超过断面1/3,严禁进行爆破作业,每发现一次对施工队罚款500元,并责令施工单位立即整改。第九条 临时支护不符合作业规程规定背帮、背顶不实,每发现一处对施工单位罚款100元。第十条 锚喷巷道控顶距距离迎头不大于2.5m,帮锚杆距离迎头不大于16m,否则,对施工单位罚款100元/米。第十一条 巷道失修严重,威胁安全生产,仍不采取措施强行使用的,对责任单位罚款1000元,并限期整改。第十二条 锚杆间排距必须按照设计要求施工,与设计值偏差不能超过100mm,否则对施工单位按照50元/处标准进行处罚。第十三条 锚杆施工必须成排成行,法线偏差及水平偏差不能超过100mm,否则对施工单位
5、按照50元/处的标准进行处罚。第十四条 锚杆(吊挂前探梁的锚杆及有特殊要求的锚杆除外)外露长度超过50mm的,按照50元/根的标准对施工单位进行处罚。第十五条 锚杆的锚入角度必须大于75,锚固力不低于27MPa,扭矩不小于100Nm,否则对施工单位按照50元/处的标准进行处罚。第十六条 锚喷巷道每班对迎头10米范围内锚杆必须逐根进行二次紧固,不得出现锚杆螺丝松动现象,否则对施工单位按照50元/根的标准进行处罚。第十七条 锚杆托盘必须紧贴岩面,贴岩面积不应小于3/4;锚杆不得锚在活矸在,否则对施工单位按照50元/根的标准进行处罚。第十八条 非水沟侧底锚杆距离底板不超过300mm,水沟侧距离水沟底
6、板不超过300mm,否则对施工单位按照50元/根的标准进行处罚。第十九条 第二十条 发现网片存在以下问题按照50元/处的标准进行处罚,同时责令施工单位立即进行整改。网片必须绑扎牢固,扎丝间距不能超过200mm。网片必须铺设在锚杆盖板下方,紧贴岩面。网片后不得出现大块松动浮矸。炮崩网必须及时处理,网片铺到基础坑底。第二十一条 在锚索支护发现以下问题,按照100元/处的标准进行处罚:锚索绳直径、长度、锚固剂使用数量必须符合设计值。锚索外露长度300mm(误差100mm)。锚索的预紧力不低于20吨。锚索间、排距不能超出设计值300mm。锚索盖板紧贴岩面。第二十二条 喷浆支护出现以下情况,按照100元
7、/处的标准对施工单位进行罚款,并责令施工单位立即整改:喷厚小于设计值的;喷浆前未用高压风水冲洗受喷面的;喷浆后,同一段喷体养护时间低于7天,施工单位未定时(每天八点班)未设专人对喷体进行养护的;锚喷巷道赤脚、露筋的;喷浆不及时未及时封闭围岩的;成巷到迎头距离大于40m时,未停止掘进进行喷浆的; 初喷未紧跟迎头的;喷射作业中,如发现喷射混凝土被网片阻挡时,未及时清除进行补喷,金属网与围岩间空间充填不密实的。喷浆前未拉7条线(墙体底板向上300mm两条、拱基线处两条、拱肩处两条、正顶处一条)巷道支护质量不合格的情况下(网片不到底、锚杆失效、锚杆间排距大、锚杆扭矩达不到要求、活矸或网兜等)继续喷浆的
8、;喷浆前两帮未及时挖好基础坑,基础坑深度低于100mm,喷浆时未把基础坑喷实的。第二十三条 各种支架及其构件、配件的材质、规格必须符合设计要求,严禁使用不合格的支架及其配件。发现不符设计要求的每次对施工单位罚款1000元。第二十四条 支架背板排列位置、数量和种类必须符合设计要求,同时帮、顶必须背牢、背紧,否则按200元/处的标准对施工单位进行处罚。第二十五条 水平巷道支架的前倾、后仰允许偏差为1,超过吃规定,按照200元/处的标准对施工单位进行处罚。第二十六条 倾斜巷道支架的迎山角必须符合下列要求: 项 目角 度巷道倾角510101515202025支架迎山角12233445发现支架迎山角不符
9、要求时按照200元/处的标准对施工单位进行处罚,同时要求施工单位立即整改。第二十七条 支架柱窝深度应挖到实底,底梁应铺设在实底上,其深度不得小于设计值的30mm,如不能挖到实底是,应采取针对性措施,否则按照200元/处的标准对施工单位进行处罚。第二十八条 爆破崩倒、崩坏的支架必须及时修复,变形严重的支架必须及时修复,修复支架是必须先检查顶、帮并由外向里逐架修复,否则按照200元/架的标准对施工单位进行处罚。第二十九条 巷道冒顶空顶部分可以支护材料接顶,但碹拱上方必须充填厚度不少于0.5m的不可燃性材料,否则按照500元/次的标准对施工单位进行处罚。第二十三条 混凝土工程必须严格按照设计强度施工
10、;配合比报告应由具备相应资质的实验室出具,无配合比报告严禁施工,否则对施工单位罚款2000元,同时责令施工单位立即整改。第二十四条 混凝土搅拌必须严格按照配合比报告进行配比,否则每次对施工单位处以2000元罚款。第二十六条 浇注时必须充分振捣并密实,发现不振捣或振捣不充分的按照2000元/次的标准对施工单位进行处罚。第二十七 混凝土工程观感质量必须符合有关验收规范;每检查出一处蜂窝、孔洞,按照200元/处的标准对施工单位进行处罚,同时要求施工单位进行整改。第二十八条 混凝土模板必须按设计要求架设,浇注体后必须密实,模板浇注混凝土严禁出现错台现象,否则每次对施工单位处以500元罚款。第二十九条
11、混凝土支护壁后必须符合设计要求,发现不符合要求时,按照500元/处对施工单位进行处罚。第三十条 水沟按中、腰线施工,坡度必须符合设计要求,否则以不合格工程进行处理,并责令施工单位返工处理,所发生费用由施工单位自行负责,并对施工单位处以200元/米的罚款。第三十一条 水沟规格必须符合设计要求,水沟尺寸允许偏差+10mm,不允许出现欠宽、欠深情况,每发现一处(500mm长即为一处),罚款500元,并责令施工单位返工处理。第三十二条 永久水沟必须留有水沟沿以便铺设盖板,盖板齐全、稳固、平整,否则对施工单位罚款100元/米,并责令立即返工处理。第三十三条 岩巷成品水沟距离迎头不能超过80m(除甲方要求
12、的除外),且保证水沟畅通,否则罚款50元/米。第三十四条 水沟盖板上严禁落有回弹料和施工地坪,水沟不许淤渣。否则视情况给予200元800元处罚。第三十五条 无论大小工程不按照设计要求施工按工程质量事故处理,并下发事故处理通报。每次罚队1000-5000元。第三十六条 发现截短锚杆、锚索,减少锚固剂支护的,罚施工单位5000元/根。第三十七条 施工现场有作业规程、三图一书;各种牌板图文清晰,填写正确,无损坏,否则,对施工单位罚款100元/次。第三十八条 临时轨道铺设合格,轨枕间距不大于1m;轨道平直,符合设计;巷道底板干净无杂物、矸石,底板平整。每发现一处不合格罚款100元/次,并责令立即整改。第三十九条 现场存放的支护材料必须分类集中码放,码放整齐,挂牌管理,卡物对照,并采取相应的防潮、防锈蚀措施。废旧材料指定专门存放地点,否则每发现一次罚款200元。第四十条 巷道附属物及时处理;地坪施工符合设计要求;风筒、风水管、机电设备上无积尘、喷浆灰;巷道底板、水沟内或水沟盖板上无回弹料;巷道内无饮料瓶、食物袋;水沟畅通无杂物;巷道内无淤泥积水,淤泥积水段不能超过5m,深度不能超过100mm。第四十一条 锚杆拉力计、扭矩扳手、锚索涨拉机具完好并能正常使用,仪表刻度清晰,便于识读,否则,每次对施工单位罚款200元。本细则自下发之日起实行。
