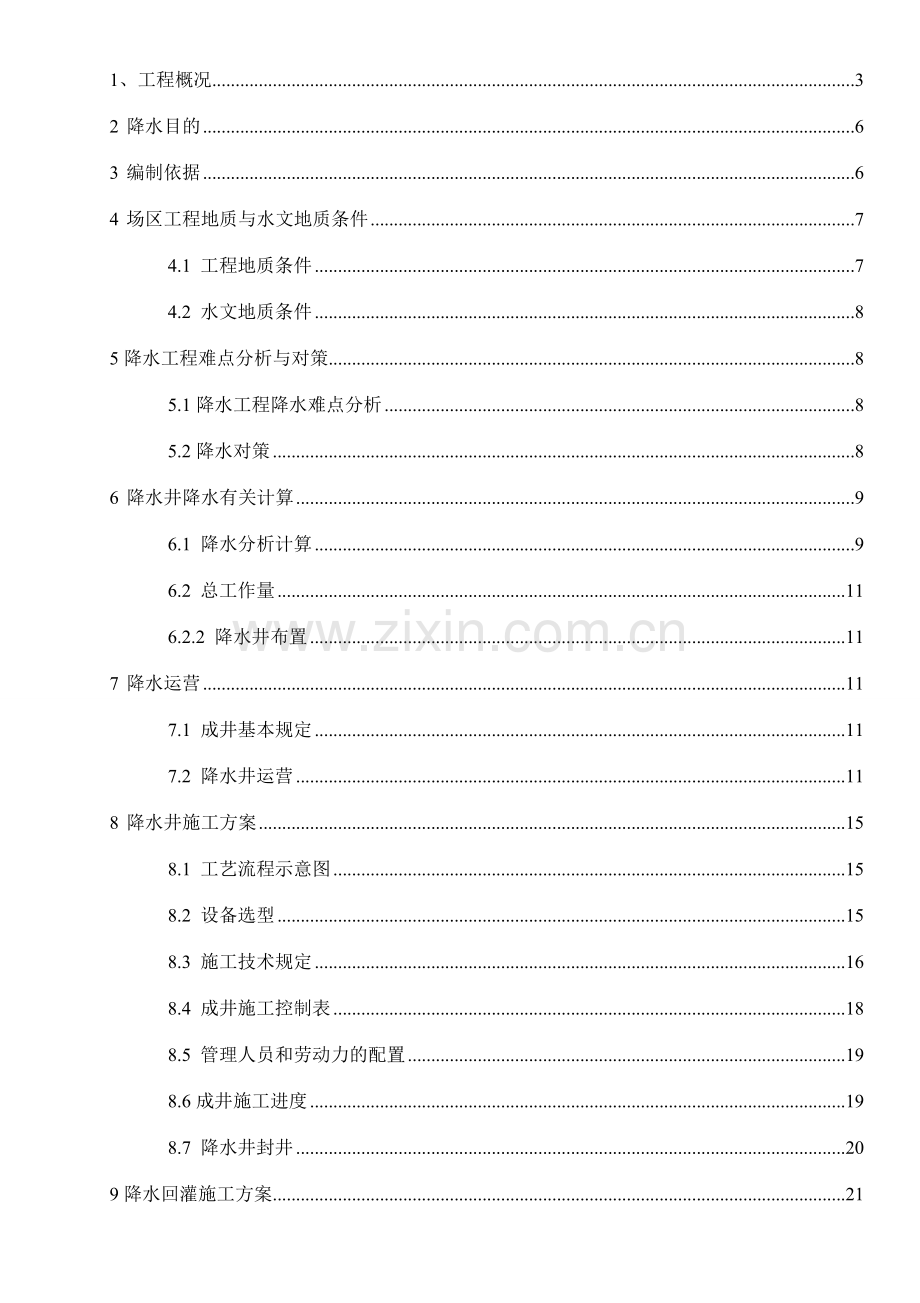

1、中环名邸项目基坑降水专项施工方案编制人:审核人:审批人:歌山建设集团有限公司 2023年12月目 录1、工程概况32 降水目的63 编制依据64 场区工程地质与水文地质条件74.1 工程地质条件74.2 水文地质条件85降水工程难点分析与对策85.1降水工程降水难点分析85.2降水对策86 降水井降水有关计算96.1 降水分析计算96.2 总工作量116.2.2 降水井布置117 降水运营117.1 成井基本规定117.2 降水井运营118 降水井施工方案158.1 工艺流程示意图158.2 设备选型158.3 施工技术规定168.4 成井施工控制表188.5 管理人员和劳动力的配置198.6

2、成井施工进度198.7 降水井封井209降水回灌施工方案219.1 回灌井措施219.2回灌系统229.3回灌系统管理规定239.4回灌井作用原理249.5回灌井平面布置259.6回灌井结构设计269.7回灌井运营2710观测井的作用2811 质量、安全及文明施工保证措施2911.1 质量保证措施2911.2 安全措施3011.3 文明施工措施3012 降水保证措施3112.1 技术保证措施3112.2 质量保证措施3313 安全运营应急预案3313.1 电源保证3313.2 排水保证3413.3 井管保护3413.4、坑底流砂3413.5、管涌3513.6 监测措施3514、项目安全、管理组

3、织结构3514.1 项目管理结构3514.2 安全生产组织网络371、工程概况项目名称:太原市中环名邸项目项目地点:上项目位于太原市小店区平阳路136号、138号(南中环以北,平阳路以东,地 块西侧紧邻平阳南路,北侧、东侧、南侧均为规划路)。建设单位: 太原锦荣房地产开发有限公司设计单位:山西省建筑设计研究院项目概况:该项目位于太原市小店区平阳路136号、138号(南中环以北,平阳路以东,地块西侧紧邻平阳南路,北侧、东侧、南侧均为规划路)。地块二、地块三(住宅楼部分)为大底盘二层地下车库。地块二、三基坑南北长约260m,东西宽约258m。本工程0.000标高相称于绝对高程780.100,现场自

4、然地平均约为-2.100(778.000)。住宅楼部分基坑开挖相对标高为-11.100(769.000),此部分基坑设计深度为9.00m。工程地质条件:依据中环名邸社区岩土工程勘察报告(详勘),支护范围内的重要是杂填土,粉土,中砂。场地内地下水型属潜水。勘察时,水位位于自然地面下2.57.6米,水位高程介于-10.0m-5.0m(770.1m775.13m)之间。 降水井平面:降水井剖面如下:基础埋深详见下表:(注:本工程自然地面相对标高-2.1m。下表标高以相对标高表达。)各区基坑开挖深度表建筑物基坑面积(m2)地下层数挖深(m)最大挖深(m)地下车库670802层992 降水目的根据本工程

5、的基坑开挖及基础底板结构施工的规定,本次降水的目的: 加固基坑内和坑底下的土体,提高坑内土体抗力,从而减少坑底隆起和围护结构的变形量,防止坑外地表过量沉降。 减少坑内土体含水量,防止土体在开挖过程中发生纵向滑坡,方便挖掘机和工人在坑内施工作业。通过及时疏干基坑内地下水,防止开挖过程中产生管涌、流砂等不良现象发生,保证施工顺利进行。3 编制依据1) 本工程地质报告(详勘);2) 供水水文地质勘察规范(GB50027-2023);3) 建筑与市政降水工程技术规范(JGJ/T111-98);4) 供水管井设计施工及验收规范(CJJ10-86);5) 建筑地基基础设计规范(GB50007-2023);

6、6) 建筑工程施工质量验收统一标准(GB50300-2023);7) 建筑基坑工程技术规程(JGJ120-2023);8) 供水管井技术规范 (GB50296-2023);9) 城市地下水动态观测规程 (CJJ 76-2023);10) 设计方提供的基坑围护设计资料;4 场区工程地质与水文地质条件4.1 工程地质条件 场址所在地区为汾河东岸一级阶地。汾河流域,处在黄土高原,千沟万壑,水土流失普遍。(1)第层填土,该层分为杂填土及素填土三个亚层。 第1层杂填土,以建筑垃圾为主,夹较多碎石、砖块,底部含粘性土。 第2层素填土,以粉土为主,含云母,砖屑、煤屑、植物根茎等,稍密,稍湿。 第3层素填土,

7、以粗砾砂为主,含石英,砖屑等,混粉土或粉质粘土,稍湿,密实。(2)第层粉土,局部有粉砂夹层,含云母,氧化物等;摇震反映中档,韧性低,干强度低,无光泽反映。(3)第层粉土,局部有粉砂夹层,含云母,氧化物等;摇震反映中档,韧性低,干强度低,无光泽反映。(4)第层粉土,局部有粉砂夹层,含云母,氧化物等;摇震反映中档,韧性低,干强度低,无光泽反映。(5)第层中砂,局部为粉土或粉质粘土夹层,含云母、石英、长石,氧化物等,级配一般。 第1层粉土,局部有粉砂夹层,含云母,氧化物等;摇震反映中档,韧性低,干强度低,稍有光泽。(6) 第层粉土夹砂,含云母、氧化物等,混砂,局部为粉质粘土;砂夹层以中砂为主,局部为

8、细沙。 第1层中砂,以夹层或透镜体形式出现,含云母、石英、长石,氧化物等,级配一般(7) 第层粘质粉土,可塑状态,含石英,氧化铁等。混砂及粉土,韧性及干强度中,稍有光泽,中档压缩。 第1层粗砂,局部为中砂,含云母、石英、长石,砾石、氧化物等,级配较好;湿,密实。根据工程勘察报告所知,场地内也许存在的不良地质现象如下:杂填土:拟建场地有一层较厚的杂填土,含较多碎石和砖块,土质松散,建议在正式施工前,对本工程施工有影响的地下障碍物进行必要的清障解决,保证降水井成孔顺利实行。 4.2 水文地质条件根据岩土工程勘察报告拟建场地地下水类型属潜水。拟建场地浅部地下水属潜水类型,受大气降水及地表径流补给,以

9、大气蒸发与侧向径流排泄。近年水位变幅1.0m。勘察期间(第一次勘察为枯水期,第二次勘察为平水期)所测得水位位于自然地下面2.5m7.6m之间,水位高程介于770.1m775.13m之间。近年场地最高水位及抗浮设防水位宜按774.0m考虑。5降水工程难点分析与对策5.1降水工程降水难点分析工程难点分析:本降水工程降水区域广,降水量大,工期紧迫,全面降水耗时较长,且地块三暂不具有钻井条件,这些难点是本工程方案编制考量的重要因素5.2降水对策根据本工程拟建场地周边环境情况,工程地质条件水文地质条件及拟建建筑物的特性,结合本公司类似工程降水经验,采用管井降水,经济合理,便于施工和质量控制。 针对本工程

10、特点,充足运用降水设计及地下水控制方面的经验,采用以下措施解决降水工程中的难点:(1)采用真空管井降水措施,对坑内浅层土体中的进行真空疏干降水;每台真空泵带4口降水井,真空度不小于-0.05MPa。(2)开挖过程中,保证降水井的不间断工作。并有专人定期抽水,合理控制水位,保证土方的正常开挖和垫层的浇捣。(3)拟定在地块二、三之间增设止水帷幕用于先后降水,可使降水效率更高,大大减少投入设备量及人力,并加快土方工程着手开挖,本降水方案针对地块二、三实行降水工程编制。6 降水井降水有关计算6.1 降水分析计算为保证基坑顺利开挖,需减少基坑开挖深度范围内的土体含水量。6.1.1、基坑内抽水量的估算假设

11、条件,基坑外侧的地下水不能流入基坑内;当基坑内降水后其土层中原含水量减少5%30%。(经验值取20%)则QV(O.050.3)WAS(O.050.3)W式中:Q:基坑内储水量,m3;V:基坑内总的潜水储水量,m3;A:基坑面积,S:基坑降水深度(S开挖深度十降水至基底lm-原地下水位埋深0.5m),m;W:开挖范围内土层的平均含水量 (),取32由上述参数计算地下水抽水量如下;即:基坑:QV20% WAS20%W=67080(9+1-4.1)20%32%=25329.408m3;地下水垂直补给量的计算: 计算公式:QJkzAI式 中:QJ:地下水垂直补给量,m3/d;kz:垂直渗透系数,m/d

12、,渗透系数根据经验取0.005m/d;A:补给面积即基坑面积,I:水力梯度 取0.3由上述参数计算地下水垂直补给量QJ如下:即基坑:QJkzAl=67080O.0O50.3100.62m3/d6.1.2、基坑抽水量的拟定原则本基坑的出水量重要涉及开挖范围内抽水量、地下水的垂直补给量与降雨量,由于对降雨量目前无资料估测,在短时期内因降雨渗入地层内的渗入量不会很大。因此,本次对基坑的抽水量拟定与抽水泵的选择只考虑地下潜水的储存量与垂直补给量,对于降雨量的排出,采用明排水的施工措施来解决。坑内降水井单井出水量按基合德公式计算单井出水量q=2rL式中:q:单井出水量, m3/d; 2r:井直径,m;L

13、:井壁实际进水面的长度,m; K:渗透系数,m/s;则q=2rL=6.1 m3/d6.1.3、坑内降水井抽水天数计算:计算公式:TQ/( nq -QJ)式 中: T:抽水天数; Q:基坑储水量n :降水井数量 q:单井出水量QJ:地下水垂直补给量,即:基坑:TQ/ ( nq -QJ) =25329.4(3076.1-100.62)15天从以上计算结果可知:当降水井所有启动抽水时,基坑约15天后能将基坑内的地下水降至坑底下1米。6.2 总工作量6.2.1 井数量井类型数量(口)孔径(mm)井径(mm)滤管长度(m)井深(m)备注降水井3076002731517坑内疏干回灌井41600273232

14、5坑外回灌观测井106002731820坑内外水位观测6.2.2 降水井布置根据挖土深度的需要和1:10的水力坡度技术规定,降水井统一深度为17米,滤水管长为15米(分三道设立),井口以地坪上20为准,扣除1:10的水力坡度影响,此深度可以满足基坑挖深的规定(见剖面图)。以上管径为273,成孔孔径宜考虑550mm600mm。7 降水运营7.1 成井基本规定7.1.1、必须在围护结构及止水帷幕全封闭后才干进行坑内成井施工。7.1.2、地基加固(如旋喷桩加固)施工结束后,方可进行成井施工,否则地基加固会影响成井质量。7.1.3、降水井的成孔必须严格按照设计深度施工。7.2 降水井运营7.2.1、降

15、水井降水应在基坑开挖前17天或更早进行,以保证有效减少开挖土体中的含水量,保证基坑开挖施工的顺利进行。7.2.2、根据开挖进度,井内水位应降至目的开挖面以下一米方能开挖。7.2.3、降水运营时将水排至场地四周的排水沟内,通过排水沟将水排入指定地点。降水井正常工作前明确解决排水问题,对施工场地周边排水设施进行检查和疏通,设计排水线路,设立排水沉淀池。图示:降水运营示意图降水运营总布置图7.2.4、降水水位监测做好各项监测记录。对每个井点的流量、设备运转等都进行监测,根据水位、水量变化情况及施工情况及时采用调整措施。降水施工监测项目见下表项目观测方法监测频率流量观测流量表天天地下水位水位计开始抽水

16、时1次/48h,三天达成预定水位前1-2次/天,水位降至目的标高后1次/37天8 降水井施工方案8.1 工艺流程示意图8.2 设备选型本工程降水井孔径为600mm,本工程钻井设备选用8QZJ160高效轻型水井工程钻机,成孔采用正循环自然泥浆造浆,泥浆护壁回转钻进成孔,钻头选用带保径圈的三翼钻头,根据施工经验,使用这些钻头施工稳定性好,能保证成孔质量,能有效控制成孔中的缩径现象,为保证工程质量奠定基础。8.3 施工技术规定8.3.1 准备工作协议签订后,即开始施工部署,一方面组建项目经理部,贯彻材料和人员,合理安排人财物,与甲方及工地上各相关单位保持密切协作,成井期间计划投入6台钻机施工,保证工

17、期内完毕。8.3.2 重要机械设备、材料8.3.21重要机械设备:1、钻机(涉及所有附属工具)6台2、泥浆泵(1PN或其他型号)3台3、排污泵(3农用污水泵)4台4、电焊机(BX-300)5台5、深井水泵(QY3-36-1.1)90台(10台备用)6、真空泵(JSJ-60)23台(3台备用)7、7.5kw离心泵(3BL-9)23台(3台备用)8、配电箱(附电线)9、7.5KW空压机(1.0m3)按需1台(洗井用)8.3.2.2重要工程材料:2734网眼钢管(壁厚为4),沉淀管(位于井底一段),砾砂滤料(砾石25),粘土填料,胶管、潜水泵、真空泵等。8.3.3 进出场、定位、埋设护孔管由甲方提供

18、“三通一平”,钻机进场。钻井井位拟定后应由甲方签字认可,基础牢固,应放在硬粘土或碎石道渣上。钻机安放稳固、水平、护孔管中心、磨盘中心、大钩应成一垂线。埋设护孔管规定垂直,并打入原状土中10-20cm,外围用粘土填实夯实,井管、砂料到位后才干开钻,钻孔孔斜不超过1(对转盘采用水平尺校平),规定整个钻孔孔壁圆整光滑,钻进时不允许采用有弯曲的钻杆。8.3.4 钻进清孔钻进中保持泥浆比重在1.11.2,尽量采用地层自然造浆,整个钻进过程中规定大钩吊紧后渐渐给进(始终处在减压钻进),避免钻具产生一次弯曲,特别是开孔口不能让机上钻杆和水接头产生大幅摆动。每钻进一根钻杆应反复扫孔一次,并清理孔内泥块后再接新

19、钻杆,终孔后应彻底清孔,直到返回泥浆内不含泥块,返出的泥浆含不粘手后提钻。8.3.5 下井管按设计井深事先将井管排列、组合,下管时所有深井的底部按标高严格控制,并且保持井口标高一致。井管应平稳入孔,每节井管的两端口要找平,其下端有45度坡角,焊接时二节井管应从二个方向找直,并有二人对称焊接,保证焊接垂直,完整无隙,保证焊接强度,以免脱落。为了保证井管不靠在井壁上和保证填砂厚度,在滤水管上下部各加一组扶正器4块,保证环状填砂间隙厚度大于185mm,过滤器应刷洗干净,过滤器孔径均匀且不小于1cm,外包一层3040目滤网。下管要准确到位。自然落下,稍转动落到位,不可强力压下,以免损坏过滤结构。井管到

20、位后下钻杆泥浆稀释到1.08左右,在稀释泥浆时井管管口应密封,使泥浆从过滤器经井管与孔壁的环状间返回地面,稀释泥浆应逐步缓慢进行。8.3.6 填滤料(砾砂)稀释泥浆比重在1.08后关小泵量,将砾砂渐渐填入,并随填随测砾砂顶面的高度,不得超高,填砂高度严格按设计图纸进行。8.3.7 止水在填滤料顶部填2.5m厚的优质粘土填实,一直填到地面,才干开始空压机洗井。8.3.8 洗井降水井采用空压机洗井方法,规定洗井到水清砂尽为止,保证洗井质量。采用空压机抽水洗井(空压机抽水洗井,吹出管底沉淤):其原理如下,当压缩空气通过进气管通到排水管下部时,排水管中变成气水混合物密度小于排水管外的泥水混合物密度,这

21、样管内外产生压力差,排水管外的泥水混合物,在压力差作用下流进排水管内,于是井管内就变成气、水、土三相混合物,其密度随掺气量的增长而减少,三相混合物不断被带出井外,滤料中的泥土成分越来越少,直至清洗干净。当井管内泥砂多时,可采用“憋气沸腾”的办法,即采用反复关闭、启动出水管上的气水土混合物的阀门,使井中水沸腾来破坏泥皮和泥砂滤料的粘结力,直至井管内排出的水由浑变清,达成正常出水量为止,或用潜水泵直接洗井,洗井时间一般为46小时。洗井应在下完井管、填好滤料后立即进行,一气呵成,以免时间过长,护壁泥皮逐渐硬化,难以清除,影响渗水效果。绝不允许搁置时间过长或完毕钻探后集中洗井。洗井冲除尘渣,直到井管内

22、排出的水由浑变清,达成正常出水量为止。8.3.9下泵抽水降水井:成井施工结束后,试抽水,深井潜水泵安放在离井底1m的位置。8.4 成井施工控制表序号检查项目质量标准检查方法负责人成孔阶段井 位650mm测量钻头质量员泥浆比重1.15-1.20比重计机长质量员沉渣厚度:300mm测 绳机长质量员成井阶段泥浆比重1.05-1.08比重计机长质量员井管及滤管长度500mm钢 尺质量员填砂厚度+1000mm测 绳机长质量员粘土厚度+1000mm测 绳机长质量员洗 井出水变清目 测项目技术员抽水安装泵5m钢 尺质量员水位20mm水位计测量员等流量2m3/h泵流量测量员等8.5 管理人员和劳动力的配置降水

23、重要管理、施工人员见下表(劳动力计划13人)岗位工种主要职责人数工程总负责全面负责工程协调、质量、进度、安全、文明施工等1人技术员施工和降水管理技术指导、检查、监督、工序验收等1人施工员施工组织和进度控制,施工安全和技术指导1人降水工平常抽水施工6人降水观测管理抽水系统的平常维护、抽水效果观测2人电 工施工用电及用电安全管理1人合 计12人8.6成井施工进度成井天天可完毕约10口,所有完毕施工任务约需35天左右,具体施工进度计划见下表施工进度计划表阶 段工作量施工进度2天35天根据基坑施工进度降水运行、观测2天进场准备降水井回灌井观测井307口41口10口预降水观测降水管理出场说明;降水井安装

24、完毕一口,即运营一口,及时进行降水管理。8.7 降水井封井待主体工程封顶后向设计、监理及业主递交封井止水申请,可根据需求预留部分位置降水井用于应急降水,如图下图所示。封井示意图 9降水回灌施工方案9.1 回灌井措施根据本工程围护结构特性和拟建场地水文地质特性,对基坑外进行回灌分析。l 所有回灌井过滤管位置处在第、微承压水层,属于浅层回灌井,回灌水量估计为35T/h。l 坑外回灌时,不能较大幅度影响坑内水位,必须保证坑内水位维持在安全水位左右。9.2回灌系统本工程地下水人工回灌的目的层为第、微承压水层,回灌水采用坑内降水井或自来水作为水源。回灌井井口焊牢,保证回灌时尽量大的回灌压力,在回灌过程中

25、,回灌井上安装水表,压力表,止水阀,回水阀。 图9-1 回灌系统示意图 图9-2 回灌系统实物示意图9.3回灌系统管理规定因回灌后回灌井内产生一定量气泡,大量气泡聚集在滤管周边会阻止回灌水进入含水层中,因此必须定期对回灌井进行回扬冲洗,规定回灌井在正式工作前必须在井内安装回扬水泵,定期抽水回扬; 回灌时,规定排除井内空气,防止产气愤泡阻挡回灌水,规定在井口盖板上安装排气阀,当水从排气阀大量出水后,才可以关闭排气阀;回灌井上安装压力表及流量表,灌水量与压力要由小到大,逐步调节到适宜压力;回灌井口规定密封,保证回灌时不漏水,同时回灌压力不宜过大,当回灌流量不明显增长时,回灌压力最佳不要增长,否则回

26、灌井周边易产生突涌,从而破坏回灌井结构;回灌水体必须干净,不能是污染水体,否则会污染地下水;回灌水体内不能有固体物质(如砂,土及其它杂质等),否则会影响回灌效果。9.4回灌井作用原理将水注入回灌井里,井周边的地下水位Hc就会不断地上升,上升后的水位称之为回灌水位hc,由于回灌井中的回灌水位与地下水位之间形成一个水头差,注入回灌井里的水才有也许向含水层里渗流。当渗流量与注入量保持平衡时,回灌水位就不再继续上升而稳定下来,此时在回灌井周边形成一个水位的上升锥,其形状与抽水的下降漏斗十分相似,只是方向正好相反。回灌井内的回灌水位最高,向四周回灌水位逐渐减少,直至与地下水位相重合,由重合点到回灌井中心

27、轴线的距离称为回灌影响半径Rc。回灌水位hc与地下水位H之差,称为水位升幅Sc,如图9-4所示。回灌井的回灌量与含水层的渗透性有密切关系,在不同渗透性能的含水层中,井的回灌量差别很大。在保持一定的回灌量与满足回灌效果的前提下,渗透性好的含水层中,回灌井中所需的回灌水位较小;反之渗透性愈差,回灌井中所需的回灌水位就愈高。图9-4 回灌效果示意图9.5回灌井平面布置重要考虑周边建筑物是重点保护对象,拟布置41口回灌井,10口观测井(用于回灌后水位观测)。回灌井布置尽量避开支护外加固区以及支护搭接处, 井距20米左右。(9-5回灌井及观测井位布置图)9-5回灌井及观测井位布置图9.6回灌井结构设计回

28、灌井过滤层位于第、微承压水层。孔径600mm,井管采用直径300mm的无砂管,长24m,沉淀管2m,直径300mm。 9-6回灌井剖面图 图9-6地质剖面图9.7回灌井运营基坑挖土阶段对基坑外环境进行跟踪监测,一旦基坑外沉降比较大或沉降加速变化比较大时以及基坑外承压水水位变化超过2m以上后,就应立即启动回灌措施。回灌水源:回灌水源重要以基坑内降水井的地下水作为回灌水,也可采用自来水作为回灌水源。回灌量拟定:回灌量初定为3.05.0m3/h。回灌压力:规定回灌压力不能过大,过大后会影响回灌井周边地层结构,回灌压力控制在0.05MPa左右。回灌过程中对基坑内观测井和基坑外观测井水位密切监控,规定水

29、位观测天天一次。回灌井实行回灌的同时,基坑内抽水井正常继续运营,为了节约地下水资源可以采用抽出来的地下水进行回灌。图9-7回灌运营示意图10观测井的作用10.1观测井重要用于降水实行过程检查地下水位变化。10.2水位观测1) 降水前应对基坑内进行静止水位观测,降水运营初期应天天早晚定期观测,待水位稳定后天天观测一次,水位观测精度控制在2cm以内,并做好记录绘制地下水水位降深曲线。2) 若观测坑外某段水位忽然下降或接近承压水位层,应立即对该段启动回灌措施。11 质量、安全及文明施工保证措施11.1 质量保证措施1)、责任保证措施:施工全过程实行责任制,项目负责人,技术负责人,施工人员责职明确,保

30、证工程质量和施工安全。2)、值班制度:实行工程各班组管理人员现场值班制度,保证现场施工管理人员在岗在位。3)、技术培训制度:技术人员定期向施工班组技术交底,做好技术培训和劳动教育,使全体施工人员了解设计意图,熟悉操作规程。4)、天天上班时开好碰头会,值班负责人及施工班组开好施工碰头会,及时布置施工计划,解决施工难题。5)、加强施工质检工作:(1)成孔、下管、回填滤料规定深度准确,成井要做到连续快速。钻孔,倾角,孔深回填料达成方案规定,由质检员对每道工序进行质量检查验收,做好施工记录。(2)加强降水管理,根据水位观测情况,控制降水井排水时间的间隔,控制真空泵抽吸力度,每日早、晚两次做好水位观测和

31、排水数据记录。(3)规定技术人员负责工程进度、质量密切注意有关地下水位,有关管线等移位和地面沉降,发现问题,及时向有关部门报告,立即采用措施解决。(4)降水期间应对抽水设备和运营状况进行维护检查,天天检查不应少于3次,并应观测记录水泵出水情况,发现问题及时解决,使抽水设备始终处在正常运营状态。(5)抽水设备应定期保养,降水期间不得随意停抽,当发生停电时,应及时更换电源保持正常降水。(6)降水施工时,应对因降水导致的地面沉降进行监测,如出现沉降过大时,应采用相应的应对措施。(7)降水时,应加强对周边建筑物和基坑的观测,一方面对降水影响范围外建立水准点,降水前对建筑物基础进行观测并进行记录,降水开

32、始阶段天天观测两次,进入稳定期后天天可以只观测一次。11.2 安全措施1)、施工人员服现场管理,遵守各项政策法规。2)、施工结束时,做好现场清理工作。3)、严格遵守施工操作规程,严禁违章施工。4)、不准向基坑抛掷工具,钢筋等重物。5)、现场用电缆根据基坑外围护栏杆架空,挖土施工中注意保护电缆和管路不受破坏,严防施工机械碰撞降水设施。6)、坑内、外必须设立明、盲沟及集水井等排水措施,不得向基坑内排放明水。7)、安全用电,注意防火,防盗。8)、降水井施工应严格遵守操作规程,在岗人员要戴安全帽,起落钻具下不得站人,下入井管时管钳、扳手不能放在底部,用电应有专人负责安装,自动控制箱应放在距地面1.2m

33、以上处,并接上地线,电线接头应用防水胶布包裹。11.3 文明施工措施认真执行公司文明施工管理细则,提高公司施工管理水平及施工人员素质,统一规则,科学布置,发明一个文明、整洁的工地。1)、施工现场做到“落手清”,不乱用其他单位的材料;2)、成井施工阶段,钻井产生的泥浆水要统一放入浆池中,采用专用泥浆泵排除泥浆水,以保证泥浆水不溢流、不乱流;3)、搞好宿舍的卫生,制定值日表,宿舍人员天天轮流打扫,努力发明良好的生活、工作环境;4)、焊接或切割井管时,做到“轻敲、轻用力”,尽量减少噪音等手段有效地减少和减少噪音对周边的影响;5)、现场降水井多余的材料做到分类、平头、堆放整齐;12 降水保证措施12.

34、1 技术保证措施12.1.1 降水试运营在开始降水运营之前,准确测定各井口和地面标高,测定静止水位,安排好抽水设备、电缆及排水管道作试运营,以保证抽水系统完好。抽出来的水应排入场外市政管道中,以免抽出的水就地回渗,影响降水效果,坑内的降雨积水应立即排出坑外,尽量减少大气降水和坑内积水的入渗。12.1.2 正式运营降水井 降水运营应与基坑开挖施工互相配合。 在开挖前提前抽水,开挖前须保证有20天左右的预抽水时间,开挖阶段的降雨积水派专人负责,及时抽干。 降水运营阶段对坏掉的泵应及时调泵并修整。 降水阶段开始时排在自然地坪上,随着施工进程和降压深井的运营,降水井井管可以割下去,井管暴露部分随开挖进

35、度分层分割并回收。当基坑开挖到底后,降水井直接拔除或井里灌入混凝土埋入垫层下,不需要特殊的封井解决。降水井抽水示意图:12.1.3 降水运营注意事项1)所有降水深井的井管口设立醒目的志,做好标记工作,与挖机施工人员做好井管保护工作。挖土时在靠近井管部位时尽也许使用人工扦土,避免对井的损坏。2)降水运营期间,现场实行24小时值班制,值班人员应认真做好各项质量和观测水位变化的记录,做到准确齐全。降水运营过程中对降水运营的记录,对停抽的井应及时测量水位,天天12次,降水分包负责将天天的降水运营记录提交一份给总包、监理及其他相关单位,对于水位出现的异常应及时分析整理。3)降水运营阶段,电源必须保证,如

36、遇电网停电,须提前二个小时告知,以便及时采用措施,保证降水的效果。12.2 质量保证措施12.2.1 技术交底施工质量标准及技术交底工作要严格按供水管井技术规范降水方案设计规定的各项规定进行开工前进行技术交底。12.2.2 交接班制度施工交接班质量检查要贯彻下岗检查的精神,严格执行“班组施工十不交制度”。12.2.3 施工质量检查施工现场必须坚持“三检”制度,即操作人员自检,班与班之间互检,质量员和监理专检,检查内容必须有记录和整顿措施。12.2.4 资料解决工程资料由分包技术人员和项目工程师统一收集、整理、存放,并按规定报有关单位。12.2.5 降水井质量验收标准 井深的弯曲度:井身应圆正,

37、井的顶角及方位角不能突变,井斜不超过1度。 井管的安装误差:井管应安装在井的中心,上口保持水平。井管与井深的尺寸偏差不得超过全长的2,过滤管安装上下偏差不得超过30 mm。 井的含砂量:抽水稳定后,减压井水含砂量不得超过1/10000(体积比)。13 安全运营应急预案降水成功与否直接关系到整个工程的安全,所以在施工过程中不能忽视一些影响降水安全的因素。13.1 电源保证为了保证不间断降水,在施工现场除提供一路工业用电外,总包需此外配备一台柴油发电机,发电量为75KW,为了保证柴油发电机处在完好状态,还应定期(12周)试运营一次,发电机进行模拟演习,保证应急时柴油发电机必须可以即时发动供电,施工

38、现场临时用电电路采用双向闸刀,以保证工业电与柴油发电机供电自由切换,保证应急时必须所有发动供电,保证在基坑开挖过程中降水不得中断。13.2 排水保证排水是否正常将直接影响降水运营,施工现场总包必须合理布置排水沟,以可以迅速将大量地下水排入城市管道中。13.3 井管保护基坑开挖时注意保护降水井管,降水井管一般直径273mm,疏干井的壁厚为3,管材强度不是很高,经不起一些机械设备的碰撞和冲击,成井时必须保证井管连接的焊接质量。坑内挖土时,挖机等不要直接碰撞坑内井管,井周边的土不得用挖机操作,可以人工扦土,并要有专人指挥。坑内所有深井的孔位根据深基坑的支撑图对的定位,不能与设计的支撑相碰,坑内的疏干

39、深井随基坑开挖深度逐步割除多余的井管。对每口井设立醒目的志,并且对也许受车辆行走的电缆线以及管路部位加以防护,并且抽水人员加强对现场的巡视力度。13.4、坑底流砂降水是防止流沙的最有效的办法。降水井的数量和合理布置是关键。加快抽水频率,提高真空度。水位降至开挖面以下1米处。对轻微流砂现象,应立即浇筑垫层砼,并将垫层加厚。压重物也是短时间的缓解措施。13.5、管涌采用设减压井,加大抽水速度的方式,减少承压水压力。管涌严重时可采用在涌点处布设井点管(几个涌点就布设几根),埋深坑底一米处。然后,每根支管安装一台真空系统,真空系统的排水大于管涌的涌水,从而减少水头,稳定管涌情况,再采用双液注浆或浇灌快

40、干砼封堵涌口,也可采用钻孔减压措施等。13.6 监测措施因基坑开挖深度比较深,必须委托专业监测单位对基坑围护结构和周边环境进行监测,加强信息化施工,监测数据必须提交一份给降水单位,对周边环境出现异常情况,监测单位必须告知降水单位,使降水单位根据数据实时调整抽水井数以及抽水井位置。在合理的工作程序下,基坑开挖应加快进度,让基坑暴露的时间缩短,减少因开挖产生的沉降变形量。同时当基坑开挖时发现基坑内疏干深井的单井出水量没有显著的减少时应考虑地墙是否渗漏,发现地墙渗水的地方,及时阻漏,减少上层粘土层的固结变形,而引起基坑外水位的变化。14、项目安全、管理组织结构14.1 项目管理结构项目经理 李发林现

41、场负责:周跃平技术负责:赵志伟 张德瑜李发林安全员张重建于水东 张德瑜李发林安全员现场负责:周跃平技术负责:安全员质量员樊卫嵩资料员材料员测量员盛丰健 成孔成井班降水运营班14.2 安全生产组织网络项目经理:技术负责人:现场施工负责人:安全负责降水运行班钻孔成井班电 工严格按太原市施工现场安全文明标准化管理和公司的各种规章制度进行施工,做到无任何重大伤亡事故发生。坚持“安全第一、防止为主”的指导思想,健全建立各级岗位安全生产责任制,组织好有项目经理、项目工程师、安全员、施工员及各班班长参与的安全生产网络,制定重要工种的安全技术措施,加强安全技术交底和特种工的安全教育培训工作,根据建设部安全管理

42、标准,严格实行(JGJ59-2023)建筑施工安全检查评分标准和(JGJ46-2023)标准进行施工用电,定期召开安全会议和定期组织检查,警钟长鸣,形成安全生产的新风气。具体措施:14.2.1、天天上班前要开班前会进行安全交底。14.2.2、施工现场不得架设裸导线,严谨乱拉乱接,不准直接绑扎在金属支架上。14.2.3、所有电器设备的金属外壳必须有良好的接地或接零保护。14.2.4、所以的临时和移动电器必须设立有效的漏电保护开关。14.2.5、电焊机的外壳应完好,其一、二次侧的接线柱应有保护罩保护,其一次侧电源应有橡胶套电缆线,长度不得超过5米。14.2.6、现场照明一律采用软质橡皮护套线并有漏电开关保护,移动式碘钨灯的金属支架应有可靠的接地(接零)和漏电开关保护,灯具具地不低于2.5米。
