收藏 分销(赏)

厂区道路照明施工组织设计.doc

上传人:w****g 文档编号:3324096 上传时间:2024-07-02 格式:DOC 页数:39 大小:135.54KB
下载 相关 举报
厂区道路照明施工组织设计.doc_第1页
第1页 / 共39页
厂区道路照明施工组织设计.doc_第2页
第2页 / 共39页
厂区道路照明施工组织设计.doc_第3页
第3页 / 共39页
厂区道路照明施工组织设计.doc_第4页
第4页 / 共39页
厂区道路照明施工组织设计.doc_第5页
第5页 / 共39页
点击查看更多>>
资源描述

1、一、 工程概况 1、编制依据 本施工组织设计的编制依据是按XXXX 厂区道路照明及煤场照明工程工程设计图纸规定和现行中华人民共和国建设部及河南省颁布的行业、公司规范与规程、标准、图集等。1.1重要的规范、规程及标准如下: 混凝土结构工程施工质量验收规范GB50204-2023电气装置安装工程电缆线路施工及验收规范GB50168-92电气装置安装工程接地装置施工及验收规范GB50169-92工程测量规范GB50026-93 建设工程施工现场供用电安全规范GB50194-93施工现场临时用电安全技术规范JGJ46-2023建设施工安全检查标准JGJ59-991.2本公司三维一体认证标准和标准化工地

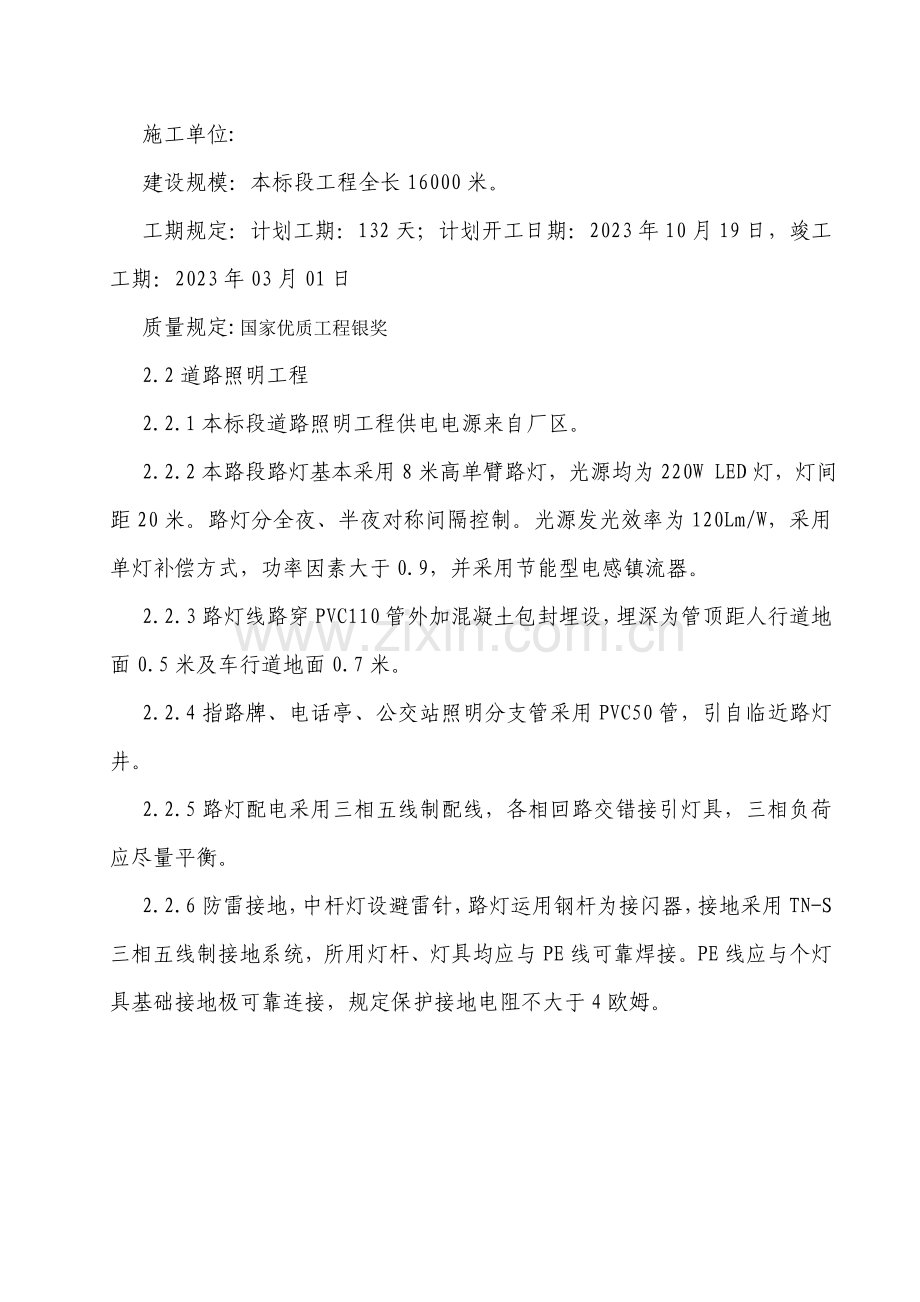

2、管理细则。2、工程概况2.1工程整体概况工程名称:新密电厂二期21000MW机组扩建工程厂区道路照明及煤场照明工程。建设单位:设计单位:质监单位: 监理单位: 河北电力建设监理有限责任公司施工单位:建设规模:本标段工程全长16000米。工期规定:计划工期:132天;计划开工日期:2023年10月19日,竣工工期:2023年03月01日质量规定:国家优质工程银奖2.2道路照明工程2.2.1本标段道路照明工程供电电源来自厂区。2.2.2本路段路灯基本采用8米高单臂路灯,光源均为220W LED灯,灯间距20米。路灯分全夜、半夜对称间隔控制。光源发光效率为120Lm/W,采用单灯补偿方式,功率因素大

3、于0.9,并采用节能型电感镇流器。2.2.3路灯线路穿PVC110管外加混凝土包封埋设,埋深为管顶距人行道地面0.5米及车行道地面0.7米。2.2.4指路牌、电话亭、公交站照明分支管采用PVC50管,引自临近路灯井。2.2.5路灯配电采用三相五线制配线,各相回路交错接引灯具,三相负荷应尽量平衡。2.2.6防雷接地,中杆灯设避雷针,路灯运用钢杆为接闪器,接地采用TN-S三相五线制接地系统,所用灯杆、灯具均应与PE线可靠焊接。PE线应与个灯具基础接地极可靠连接,规定保护接地电阻不大于4欧姆。二、施工组织与部署1、部署原则1.1集中力量保质量、保工期,在人力、物资、机具给该工程以充足保障,各工序管理

4、工作应互相协助,指导好现场的施工工作,搞好各工种的协调配合。1.2组织各工种配合施工,穿插作业,重点部位重点赶工。以达成土建、安装及其它各工种之间互创施工条件,以保证工程总体进度。2、 施工组织机构2.1 本电气照明安装工程项目,负责安装施工组织和管理,其组成成员如下:职 务姓 名备注职 务姓 名备注项目经理杨国华电气施工员吴私曲技术负责人陈 宇电气技术员万刚质检员安全员预算员王奔腾材料员2.2项目经理将负责专业施工队伍的施工现场协调和安排。抓好工程质量和安全的同时,抓好对环境保护的规定。3、施工管理措施为顺利实现质量目的,我们采用的重要管理措施有:3.1将该工程列为公司的重点项目,由公司总经

5、理直接领导,并组成施工现场管理机构,发挥公司的优势,在各施工生产要素的配置上对该工程实行重点政策,保证工程顺利完毕。3.2组建精干、高效强有力的项目经理部,选配高素质的项目经理和管理人员,实行项目管理负责制,全权组织技术、质检、材料、安全、劳资、财务等部门对工程施工进行全员、全面、全过程的系统动态管理,并对工程质量、施工进度、安全生产、文明施工、成本核算及经济效益等进行全方位的目的责任管理与控制。3.3用技术纯熟,纪律严明,通过多个大型工程锤炼的能打硬仗的高素质的作业队伍,在该工程上进行施工,发挥我公司管理上的优势,强化职能,统筹协调,综合管理,保证工程总体目的的实现。4、施工组织方案4.1进

6、场阶段:对施工现场进行认真勘察,合理选定材料摆放区、制作区、工具存放区及废料堆放区,有条件的应设立材料仓库,便于管理。制定现场作业顺序,不阻障其它工程的施工现场,根据可施工限度合理安排施工人员进场、材料进场及工具进场。组织人力搞好现场的文明环境,临时用电架接灯光准备,施工人员进场前作适当的安全培训,技术培训,规章制度颁布,甲方规定传达等,使进场秩序良好。4.2主体阶段:按工程进度计划,由项目经理部组织计划施工。整个工程大体分为电缆管暗埋、路灯基础浇筑、电缆穿管敷设、路灯安装、控制柜安装、通电调试。各阶段的施工存在重叠作业,施工应合理安排,互相提供最宽的工作面,并做好半成品或成品的保护工作,加强

7、工作中的自检工作,对发现的不合格项目应及时组织人力解决,决不让不合格产品流入下道工序。4.3 实验阶段:达成满足业重规定,功能达成设计效果,外观达成优良水平。4.4竣工验收:一次通过相关部门验收。三、 施工准备1、 技术准备1.1由技术负责人协助项目有关人员认真学习图纸,并进行图纸自审、会审工作,理解设计意图及施工质量标准,以便对的无误地施工。由施工技术组认真编制该工程的施工组织设计,作为工程施工生产的指导性文献。1.2通过学习,熟悉图纸内容,了解设计规定,施工所应达成的技术标准,明确工艺流程。1.3进行自审,组织各工种的施工管理人员对本工种的有关图纸进行审查,掌握和了解图纸中的细节。1.4组

8、织施工队伍共同学习施工图纸,商定施工配合事宜。1.5组织图纸会审,由设计方进行交底,准确掌握设计图纸中的细节。2、劳动力的准备2.1根据拟定的现场管理机构建立项目施工管理层,选择高素质的施工作业队伍进行该工程的施工。2.2对工人进行必要的技术、安全、思想和法制教育,教育工人树立“质量第一,安全第一”的对的思想,遵守有关施工和安全的技术法规,遵守地方治安法规。3、 材料准备3.1根据施工组织设计中的施工进度计划和施工预算中的工料分析,编制工程所需材料用量计划,作好备料、供料工作和拟定仓库堆场面积及组织运送的依据。3.2根据材料需用量计划,做好材料的申请、订货和采购工作,使计划得到贯彻。组织材料按

9、计划进场,并作好保管工作。3.3施工材料的发放用使用管理制订严格的材料领料制度,做到按需领料、按当天施工量领料,防止材料出库后导致的丢失损坏和污染。4、 机械准备4.1根据施工组织设计中拟定的施工方法、施工机具、设备的规定和数量以及施工进度计划的安排,编制施工机具设备需用量计划,组织施工机具设备需用量计划的贯彻,保证按期进场。四、施工程序和重要施工方法1、定位测量、施工放样依据图纸规定测量电线保护管、路灯基础的位置及走向、接地极等具体位置,并对施工现场范围内的地表下层情况进行了解,如其它市政管线或设施的存在情况,涉及施工时也许影响范围内的情况。根据土质的坚软限度加上放坡系数操作施工放样,将有关

10、施工测量放线和放样资料报监理工程师审查,获得批准后才干正式施工。2、沟槽开挖2.1根据图纸及设计变更规定基底标高、尺寸及现场实际情况采用机械配合人工开挖。挖至所需深度,不少挖、超挖。2.2开挖前应与监理工程师联系,基本弄清地下障碍物(如地下电缆、管道等)情况,以保证供水、供电、通讯设施等的安全。2.3按规范规定施工,基础深度允许偏差值不大于+100mm,-50mm。当土质因素等导致基础坑深度与设计偏差+100mm以上时,应按以下规定解决: 偏差在+100+300mm时,采用铺石灌浆解决;偏差超过+300mm时,超过+300mm的部分可采用填土、沙石夯实解决,分层夯实厚度不大于100mm,然后采

11、用铺石灌浆解决。2.4地基夯实后复测基底标高,坐标尺寸应符合图纸设计规定。2.5电线保护管的沟槽和路灯基础,开挖竣工后向监理工程师申报进行隐蔽工程质量验收。2.6施工时用标志绳围住施工现场,开挖前用水喷洒现场进行粉尘控制,避免施工时粉尘飞扬,影响环境。3、路灯基础3.1按规范规定施工,基础深度允许偏差值不大于+100mm,-50mm。当土质因素等导致基础坑深度与设计偏差+100mm以上时,应按以下规定解决: (1)偏差在+100+300mm时,采用铺石灌浆解决;(2)偏差超过+300mm时,超过+300mm的部分可采用填土、沙石夯实解决,分层夯实厚度不大于100mm,然后采用铺石灌浆解决。 3

12、.2路灯基础尺寸为7007001100mm,基础与地面齐平。基础内的预埋4根M20地脚螺栓,灯杆基础按设计图纸及规范置于原状土上,如遇不良地质土层应进行地基解决。基础施工后周边回填并分层夯实,混凝土为商品砼C20。基础周边回填应按照道路人行道压实度规定解决。3.3每个灯塔基础配地脚螺栓(M3012)埋入混凝土中,螺丝端露出地面70mm,地脚螺栓应去除铁锈,螺纹部分应加以保护,基础法兰螺栓中心分布直径应与灯杆底座法兰孔中心分布直径一致,偏差应小于2mm,螺栓应采用双螺母和弹簧垫。3.4浇制基础前必须先排除坑内积水,所支的基础模板尺寸、位置符合规定。PVC进、出线管50位于基础中心,高出路面(路灯

13、基础面)3050mm。4、电线保护管加工、铺设4.1PVC电线保护管不应有孔洞、裂缝和明显的凹凸不平, 弯扁度不大于管子外径的10%。管子连接采用插接方式,插入深度为管子内径的1.1-1.8倍,在插接面涂胶合剂粘牢密封。4.2电线管的弯曲半径不应小于所穿入电线的最小允许弯曲半径,管口进入的路灯控制箱、路灯基础时应高出基础面3050mm。4.3下管前应对沟底走向尺寸、高程、坡度及基础进行检查,报监理工程师确认无误后方能进行。4.4下管时,应采用保护措施以防损坏,管子不得与沟底沟壁及利物相碰。4.5电线管应排列平整平顺,接口密封良好,允许偏差见下表:项次检查项目允许偏差(mm)1轴线位移202高程

14、103平直度34.6按图纸设计和施工规范进行加固。5、 土方回填5.1经监理工程师复查(标高测定等)所有隐蔽工程确认合格签字后方可回填。5.2电线保护管沟、路灯基础坑回填所采用的土应符合道路路基工程用土的规定,不含建筑垃圾物和其它废料的素土。5.3回填时分层填埋,分层夯实,夯实限度应达成原状土实心压实度的90%及以上。对适于夯实的土质,用机械夯压,回填土层厚度不得大于300mm,对于特殊地段无法采用机械夯实时,应经监理工程师批准后采用人工夯实,人工夯实每层厚度不得大于100mm。6、灯具安装6.1常规照明灯具的效率不低于60%,且应符合下列规定:(1)灯具防锈性能良好,配件应齐全,无机械损伤、

15、变形、油漆剥落、灯罩破裂等现象。灯具的防护等级、密封性能必须在IP65以上。(2)反光器应干净整洁,并应进行抛光氧化或镀膜解决,反光器表面应无明显划痕。(3)透明罩的透光率应达成90%以上,并应无气泡、明显的划痕和裂纹。(4)封闭灯具的灯头引线应采用耐热绝缘管保护,灯罩与尾座的连接配合应无间隙。(5)灯具应抽样进行温升和光学性能等测试,测试结果应符合现行国家标准灯具安全规定与实验的规定,测试单位应具有资质证书。6.2路灯安装高度(从光源到地面)、仰角、装灯方向宜保持一致。6.3灯头应固定牢固,可调灯头应按设计调整至对的位置,灯头接线应符合下列规定:(1)相线应接在中心触点端子上,零线应接螺纹口

16、端子。(2)灯头绝缘外壳应无损伤、开裂。(3)高压汞灯、高压钠灯宜采用中心触点伸缩式灯口。(4)灯头线应使用额定电压不低于500V的铜芯绝缘线,截面为2.5mm2。(5)在灯臂、灯盘、灯杆内穿线不得有接头,穿线孔口或管口应光滑、无毛刺,并应采用绝缘套管或包带包扎,包扎长度不得小于200mm。(6)具有现代照明的环保规定,长期使用仍然保持良好的反射性能。6.4紧固时玻璃灯罩螺栓应受力均匀,并应采用不锈钢螺栓,玻璃灯罩卡口应采用橡胶圈衬垫。7、灯杆组立7.1检查路灯基础的螺栓法兰,应清洁、牢固,养生日期符合规范规定,清除螺栓及法兰上杂物。7.2检查预埋电缆穿线管预留长度及管口有无堵塞等,需要解决的

17、应解决好。7.3灯杆组立位置、移位及校正方法应报监理工程师批准。组立灯杆时,人员分工协作密切配合,将灯杆地脚孔对准地脚螺栓慢慢下落,在互相垂直的两个方向配备仪器检查、校正以保证灯杆位置对的、灯杆垂直。7.6灯杆组立允许偏差如下表:项次检查项目允许偏差(mm)1顺线路方向位移202横线路方向位移103对接错口偏心24杆梢位移不大于杆梢直径1/57.7镇流器、电容器、启动器等均安装于灯具内。8、路灯控制箱安装8.1工艺流程清理接线安装8.2清理:路灯监控箱表面应清洁,内部干净无杂物。8.3路灯控制箱安装(1)路灯控制箱部件齐全,箱体必须用开孔器开孔,配管进箱体内长度不大于5毫米,一管一孔。箱孔与管

18、口吻合排列整齐,切口整齐有护帽。(2)路灯控制箱盖紧贴墙面,箱盖、开关开闭灵活。8.4接线(1)导线与器具、箱内电气元器件连接牢固紧密,压板压接时压紧无松动;螺栓连接时,同一端子导线不超过两根,防松垫圈等配件齐全。(2)开关应断开相线,同样用途的三相插座接线相序排列一致。面对插座,单相三孔插座为左极接零线,右极接火线,上方接地线。插座接地线单独敷设。(3)相线应接在中心触点的端子上,零线应接在螺纹的端子上。(4)路灯控制箱接地线、零线应在汇流排上连接,无绞拧现象,接线整齐。(5)箱体油漆完整,回路编号齐全、对的。8.5成品保护(1)储存路灯控制箱的仓库,必须满足在仓库期间不受损伤的条件,搬运时

19、轻拿轻放,以免碰坏。(2)路灯控制箱安装时,应注意整洁,防止污染建筑物。8.6、线路敷设、接线1) 电缆型号应符合设计规定,排列整齐,无机械损伤,标志牌齐全、对的、清楚;2) 电缆的固定、间距、弯曲半径应符合规定;3) 电缆接头接触良好,绝缘应符合规定;4) 电缆沟应符合规定,沟内无杂物;5) 金属保护管的连接、防腐应符合规定;10、防雷接地施工与调试10.1依据规定设立角钢作接地极,路灯灯杆与路灯基础底盘法兰、地脚螺栓、接地极与5052500镀锌扁钢接地极焊接连接成电气通路,各个路灯系统用线路的PE线连通。其中镀锌扁钢压接在法兰与螺帽之间。 10.2灯具钢管等金属外壳可靠接地,线路终端的零线

20、反复接地。接地装置的焊接采用搭接焊,搭接长度符合规定:角钢与扁钢搭接为扁钢宽度的2倍,不少于两面施焊;去焊渣,焊接处刷防腐漆三道。10.3防雷接地系统的接地电阻不大于4欧姆。11、系统调试11.1路灯供电系统电阻,应符合下列规定:(1)配电装置及馈电线路的绝缘电阻值不应小于0.5M。测量馈电线路绝缘电阻时,应将用电设备、电器和仪表 等断开。(2)检查配电装置内不同电源的馈线间或馈线两侧的相位应一致。(3)测量绝缘电阻,应符合下列规定:在断开所有其它并联支路时,不应小于10M。二次回路的每一支路的操作机构的电源回路等,均不应小于1M。在比较潮湿的地方可不小于0.5M。五、施工进度计划及保证措施1

21、、施工进度计划 我公司根据以往的施工经验及现有的施工设备情况,保证在规定工期 132天内完毕所有协议内的施工任务。 开工日期为2023年10月19日,竣工工期为2023年03月01日。 本工程为沟槽开挖、预埋管线、灯具安装、灯杆组立、电缆敷设、控制盒安装、防雷接地、系统调试等工作内容,施工时须与其他施工队配合施工,做好管线穿插工程。2、工期保证措施2.1 在保证质量和合理施工顺序的前提下,必要时组织连续施工,以充足运用有限时间。2.2制订工期控制计划;按现场指挥部拟定的工期进度计划,天天进行自检,每周作一次工期分析,保证施工进度。(附施工进度计划表)2.3实行工期承包制;各工种要按下达的施工任

22、务单承包工期,对提前工期的给予奖励,对迟延工期的给予处罚。2.4公司根据施工现场需要,随时另调所需的技术工人,保证现场用工。2.5公司成立专项施工领导小组,由公司总经理或有关部门领导参与支持与监督项目经理部,每周召开一次现场办公会,重点检查施工进度计划的执行情况,如有问题,由公司专项领导小组提出解决的措施, 限期解决保证工期的准时或提前完毕。2.6承包班组,若完毕不了规定的工期,则对其进行相应罚款。2.7工程进度款作为专款专用,不能用于公司其它方面的开支。3、施工进度的保证措施3.1由公司领导亲临现场,向全体施工人员作好思想动员和教育工作,明确任务,充足结识保工期,守信誉的重点意义,全体人员同

23、心合力,保证准时或提前完毕协议任务。3.2项目经理部提前部署和计划各阶段人力、物力的组织和管理,提前为下一道工序作好各种准备,保证人力、物力充足,做到一环紧扣一环地顺利施工。3.3检查和贯彻已制定的施工计划,保证进度计划的贯彻,及时增补迟延的工期。3.4施工进度五保证:保证资金充足,保证人力物力充足,保证施工图纸及大样齐全,保证各协调单位和谐协作,保证各施工手续齐全。3.5实行持证上岗;凡有规定必须持证上岗的管理人员和操作人员,都要通过业务知识培训持证上岗。凡因无证上岗,无证操作导致质量不合格或工程质量事故的,均要追究主管领导责任并罚款解决。六、施工现场平面布置1、施工总平面布置原则1.1施工

24、总平面布置按生产、生活分离的原则,做到因地制宜、合理规划,以方便生活、安全生产。1.2施工总平面图布置按合理性原则:能在现场布置的则布置在现场,现场生产设施尽也许就近布置,不舍近求远,避免增长二次转动费用。1.3施工总平面布置按安全性原则:生活区重点注意防火安全距离,现场生产设施重点注意交通安全距离。2、施工总平面管理2.1施工总平面布置由项目部统一规划、统一监督管理,各专业施工队负责具体实行和平常管理。2.2现场内严禁乱搭、乱建,施工作业用料堆码整齐,保证现场整洁,临时电源不乱拉、乱接,严格遵守现场用电制度。3、施工总平面布置规划3.1本工程项目经理部及民工宿舍位于兴联路与湘江大道交叉路口北

25、侧,由二栋活动板房组成。机械队、材料库、加工棚等设在合理空地处等。3.2施工时须充足运用现有道路及设立临时道路做为材料等的运送线路,同时施工时严格按照规范规定文明施工。3.3机械集中停放在围挡区域内。3.4施工用水、电施工用水用钢管分布至用水区域,施工点布软管就近供水。施工用电由建设单位提供的电源通过电力走廊送到各用电点。七、保证工程质量的技术组织措施1、质量目的 质量目的:国家工程银质奖。 我公司将严格按照三维一体GB/T19001-20O0质量管理体系认证标准进行管理,在施工过程中,按照业重规定及监理细则,严格把好质量关,严格按照设计施工图及现行规范进行施工,竣工后经权威部门检测保证达成合

26、格工程标准。2、质量保证体系 建立完善的质量保证体系是保证工程质量的前提。对施工中的生产要素于施工前进行质量管理与控制。3、保证质量组织机构图项目经理专业施工班长专业技术人员专职质量检查人QC小组班组自检员4、保证质量管理措施及控制程序图4.1认真贯彻执行公司制定的把好“六关”(施工方案关、材料进场关、技术交底关、检测实验关、工序交接关、质量验收关),做到“五不准(无施工方案不准施工、不合格材料不准施工、不交底不准施工、对检查计量数据有怀疑不准施工、上道工序不合格,下道工序不准施工”。4.2坚持“三自”、“三检制”“三自”指施工班组自检、自查、自评。“三检”指专业质检员坚持“三检”制,即工序质

27、量检查、中间交接检查、交工专业检查。4.3坚持三级质量检查评估程序(GBJ300-88规定)及三级质量大检查制度(班组、工程部、公司)。4.4加强技术管理工作,认真贯彻和执行国家施工规范和检查评估标准及各项管理制度,明确岗位责任制,认真熟悉图纸和施工组织设计,建立健全技术交底制度。技术管理控制程序表学习图纸和技术资料,学习操作规程和质量标准化材料、劳动力准备,测量仪器准备,机械、设备准备、清理现场做好排水准备准备工作隐蔽工程验收签证,清理现场、文明施工不合格品解决(返工、修补鉴定),质量评估执行验评标准,按设计规范抽检复查资料整理材料合格证、实验记录、自检记录、质评记录、隐蔽工程记录、施工记录

28、、事故解决克服上道工序的遗留问题,办理上道工序交接手续技术交底重要工程书面交底班组自检、互检、专业检,质量员检查,监理工程师检查严格执行操作规程,按图施工,解决好工序间搭接,完毕进度施工4.5工程所用一切材料(含成品、半成品),都必须符合设计、规范规定和规定,采购订货前提交订货申请,同时提供货品样品,经建设方或监理工程师批准后才干进行采购订货,另附有材料、材质和使用说明,设备、材料进场时须填写材料、构配件设备进场报验单监理工程师批准,才干用于工程。4.6积极虚心地接受监理、甲方、质检站以及设计院等各方面的指导意见,从严自我规定,实行超前预控,坚持及时整改。材料使用质量控制工程程序图供应商评审及

29、选择批准使用按工程量开领对的发料加强使用过程中的监督按规定实行控制现场检查现场了解情况进行协调检查各项目贯彻技术管理考核考核项目和班组5、保证质量的技术措施及检查程序图5.1根据规范、施工图纸及编制的施工组织设计、专项施工方案,以及公司内部作业指导书等由施工员精心编写分项工程施工技术质量交底卡,组织分项工程的隐蔽验收。各分项工程严格执行三检制度。5.2施工过程检查程序(1)分部工程质量检查流程分部工程合格不合格整改复核评估评估合格(2)分项工程质量检查程序分部工程评估不合格整改复核评估合格转入下一道工序班组三检记录观感检查质量记录允许偏差项目检查核定合格(3)在职工中开展全面质量管理基础知识教

30、育,努力提高职工的质量意识。(4)做到特殊工种焊工、电工、机操工及有关管理人员(项目经理、施工员、质检员、安全员、材料员、预算员等)持证上岗,有计划、有目的地对他们进行专业培训指导,提高工人的技术水平。(5)积极推广应用新材料、新技术、新工艺、新设备四新成果,辅以科技技术保证工程质量。(6)材料、工程设备及工艺的质量所有的材料、工程设备和工艺均应:1)符合协议规定的相应品级并符合甲方的指令规定。2)按甲方的规定及长沙市有关规定随时在制造加工或准备地点,不准在工地及在其他本协议也许规定的其它地点和任何此类地点进行实验。3)所有材料应按甲方的规定提供样品,经甲方书面确认后才干用于本工程。(7)不合

31、格工程、材料或设备的拆运1)在指令规定的时间内一次或分几次从现场搬走甲方认为不符合协议规定的任何材料或设备。2)用合用、符合协议规定合格的材料或设备取代本来的材料或设备。3)已进行检查或中间支付,但甲方认为须重新复检,按甲方规定重新复检。4)材料、设备或操作工艺不符合规定。5)由乙方自身进行的或由其负责的设计,仍不符合协议规定期,均要将工程拆除并重新建造。(8)原材料、成品半成品的采购与使用,坚持质量检查制度,采购前应选合格供应商签定协议,明确材料质量标准、规格、数量;采购时应有出厂证明和质保书;进场时应由质检、材料、技术、监理、联合进行观感验收;进场后经专职实验人员与监理工程师共同按规定抽样

32、复查,结果符合协议标准规定,确认合格后方可使用到工程上。(9)定期检查、校正和维护各种施工用的仪器、质检用品。(10)对涉及隐蔽、关键和特殊工序的分项工程的检查,当甲方和监理有规定期,按其规定及规定执行。(11)消灭通病,根据工程进展情况,提前制定消灭通病的技术措施。不仅各项规定要达标,并且要在观感上下功夫。(12)隐蔽工程的质量保证措施,结合我公司ISO9001:2023版标准管理和程序文献,建立健全工程质量检查和验收制度,并把责任贯彻到每个施工人员。 1)每个施工班组工序交接时应严格执行工序交接制度,每道工序必须有明确的质量交接意见。2)由项目技术负责人、质检人员组织现场施工班组在各工序工

33、作完毕后,按技术规范和设计规定进行检查,对不符合质量标准的立即进行返工解决,直至验收合格。3)在自检合格后,由质检人员报请监理进行验收,验收合格办理隐蔽工程签证手续,列入工程技术档案,并做好相关的资料整理工作。4)隐蔽工程验收不合格的项目,经返工复检合格后,再由监理进行复检,并办理相应的签字手续。所有隐蔽工程必须在监理签证后方可进入下道工序的施工。八、保证安全生产的技术组织措施“安全第一”,安全生产是实现工程质量合格的保证,同时也是提高工作效率的保证,因此,施工中必须加强安全意识,严格遵照操作规程,建立安全保证体系和安全管理制度,贯彻安全保证措施,加强生产管理,严禁违章作业。 1、安全目的 加

34、强安全管理,杜绝一切安全事故。 我公司将按照三维一体GB/T280O12023职业健康安全管理体系认证标准进行管理。严格按安全操作规程组织施工,杜绝一切大小安全事故的发生。2、按长建发文的精神,在施工过程中,强化安全生产意识,坚持依法治理。贯彻执行“安全第一、防止为主的方针,树立“以人为本”的观念,加强安全生产管理基础工作,杜绝施工伤亡事故。做到管生产必须管安全,项目经理是安全生产第一负责人。针对工程中安全薄弱环节作重点专项整治,将这些薄弱环节作为重点危险源进行管理。3、安全生产的管理措施 31建立并完善安全生产管理体制及保证体系 项目经理部经理、施工队长、操作工人及各职能部门严格执行安全生产

35、管理责任制。项目经理部设立综合组安检员,施工队设专职安全员,作业班组设兼职安全员,形成安全生产网络,做到思想到位、领导到位、措施到位、分工明确、责任到人。详见下页“安全保证体系框图。 32制定安全管理制度 (1)安全责任制度 建立安全生产岗位责任制,项目经理对安全工作全面负责,项目经理部各级负责人把安全当头等大事来抓,认真贯彻执行国家有关劳动保护和安全生产的各项政策法规。(2)教育学习制度 工程开工前,对所有参与本工程施工的人员进行安全生产教育,组织学习有关劳动保护法律法规,提高安全意识,增强安全防范及自我保障能力,杜绝安全事故发生。 坚持每周不少于两小时的安全教育,由主管安检员或安全技术员针

36、对施工项目,结合有关现行的规范、规则上安全技术课。 (3)持证上岗制度各级安检人员须持证上岗,加大现场管理力度,处罚果断。安检人员须进行专业培训,取得合格的上岗证。全体施工人员在通过学习、培训后,需进行安全知识考试,经考试合格后,发给合格证,持证上岗。(4)安全检查制度各级部门必须严格按照安全生产文明施工管理办法的规定,结合工程特点和自身管理办法,建立安全检查制度,项目经理部每旬一次,施工队每周一次,作业班组一日一次。检查时领导带队,组织有关人员参与,发现问题填发安全隐患告知书,并制定对策措施,限期整改,专人复查。 (5)安全生产奖罚制度通过经济与行政手段的有效结合,将安全生产与项目部管理人员

37、的切身利益紧密挂钩,各相关部门制定安全生产奖惩办法。定期考核兑现,达成施工现场安全生产有效可控。 (6)安全事故报告制度 建立安全事故报告制度,施工单位发生重伤、死亡、重大伤亡事故后单位负责人要用快速方法(涉及电话、电报、电传等方法)立即向建设单位及本单位上级有关部门逐级报告,最迟不得超过2 4小时。报告内容涉及事故发生单位、时间、地点、伤亡情况、初步分析事故的因素等。对弄虚作假、隐瞒伤亡事故的单位和个人,要追究施工单位领导和当事人的责任,并严厉解决。4、具体安全保证措施 根据本工程特点:安全防护的重要对象有:防食物中毒、物体打击、垮塌、触电、交通、设备事故、防火、防爆。除需要认真贯彻执行有关

38、安全生产规章制度、贯彻安全生产责任制外,还需要采用必要的安全技术措施,才干防患于未然。 4.1防食物中毒 加强食堂卫生管理,对不合格的食品一律不得予以采购。加强食品卫生宣传教育。若发现中毒将采用以下措施:发现异常情况及时报告。救护指挥立即召集抢救小组,进入应急状态。判明中毒性质,采用相应排毒救治措施。假如需要将患者送医院救治。联络组与医院取得联系,使用适宜的运送设备(含医院救护车)尽快将患者送至医院。对现场进行必要的可行的保护。 4.2防物体打击 4.2.1凡进入施工现场人员必须对的佩戴安全帽。 4.2.2各类施工、加工机具自身的安全保护装置必须齐全有效。 4.3防触电 4.3.1施工现场临时

39、电线路、设施的安装和使用必须符合建设部颁发的建设工程施工现场供用电安全规范(JGJ462023)的规定,具体规定如下: a起重机的任何部位和被吊物的边沿与10KV以下架空线路的边线距离不得小于2m。 b施工现场专用中性点接地的电力线路,必须实行三相五线制,如引入的电源为三相五线制时,在引入的第一级开关的零线端子处,做好反复接地,工作零线和保护零线同时从反复接地处引出,反复接地电阻值不大于1O欧。 c施工配电系统按施工组织设计规定设总配电箱,分派电箱,开关箱,实行分级配电,开关箱必须装漏电保护器。 d导线穿坑、洞、棚或过路时穿管保护,严禁乱拉乱扯等。 e当施工现场临时用电与甲方共用一供电系统时,

40、要根据甲方的规定做保护接零或作保护接地,严禁一部分接地另一部分接零。 f职工宿舍、工具房照明及施工用移动式照明采用低压安全电源。 g低压干线的架设、配电箱、熔丝等要根据现场条件,依据规程规范进行布置,设在干燥、通风、操作方便及常温场合,露天有防雨设施。 432手持电动工具选用II类电动工具,并装额定电流不大于15mA,动作时间小于0.1s的漏电保护器,若使用I类工具时作保护接零。露天潮湿场合金属架上,严禁使用I类手持电动工具。 433电焊机一、二次用接线并加罩防护,二次线用线板、线鼻子接牢,露天存放须有良好的防雨、防潮设施。 4.3.4防设备、交通事故 起重吊装:施工机械按照施工总平面图规定的

41、位置线路设立,不得侵占场内道路。施工机械进场安装后需通过安全检查,合格后方能使用。起重符合GB606785起重机械安全规程规定,保证安全限位装置齐全有效。超限吊装设备制定切实可行的吊装方法和技术措施,保证吊装安全。 43.5起重机严禁超载吊装,满载工作时,左右回转范围不得超过90,严禁横吊,以免倾翻。较大型设备的吊装及场地窄小,障碍严重的起重作业要编制施工方案,安全技术保证措施要可靠详尽。 43.6各种起重机械按规范规定配备可行有效的安全装置。 43.7严格遵守“十不吊”:斜拉斜挂不吊;超负荷或物体重量不明不吊;安全装置失灵不吊;捆绑、吊挂不牢或不平衡不吊;指挥信号不明、光线暗淡、视物不清不吊

42、;吊件带棱角、缺口无措施不吊;吊件上有人或添置物不吊;吊件埋在地下、重量不清或未采用措施不吊;氧气瓶、乙炔瓶等具有爆炸性物品无防护措施不吊;露天作业六级以上大风不吊。 43.8起重吊装设专人指挥,指挥工具、信号统一。 43.9施工时设立交通指挥岗、并作好及时清障工作。5、安全管理体系图成立以公司经理为首的安全生产领导小组,形成有效的安全管理体系工 会安全生产领导小组公 司领 导工程部质安部监督执法检查安全生产规章制度执行机 械管理员项 目经理部安全员班组兼职 安全员机械员制定安全生产 规章制度贯彻劳动保护文明生产检查机械设备检查维修、保养6、安全管理机构图安全负责人(组长)施工员安全员技术负责

43、人杂工班组安全员兼职测量班组安全员兼职电气班组安全员兼职电焊班安全员兼职7、应急预案 7.1组织机构及职责应急组织机构如下:组长:张鑫全面负责应急指挥工程;负责预案实行,严格按照预案规定进行资源储备;负责监督预案的实行情况。副组长:陶建平;服从组长的领导、管理,对组长负责;负责应急资源的准备、管理;发生险情时负责现场的指挥工作。成员:丁淑星 陈龙 负责具体资源的准备工作;负责安全检查、质量检查、负责对外联系工作;负责具体资源调配;负责现场具体实行。7.2事故防止与解决 (1)火灾事故解决如发生火灾,应立即切断电源,组织人员疏散,氧气、乙炔瓶等易燃易爆物品及时转移到安全地带。同时组织人员使用适宜

44、的灭火器材灭火,必要时拨打119火警电话,组织消防车进行灭火,在拨打119火警电话时要说明具体地址和着火性质,并在适当的地方迎接、引导消防车的进入。(2)应急资源配置配备应急电话:对事故的及时急救、控制事故的严重度具有很大的作用,发生事故现场重病人抢救,拨打120救护电话;保证电话在事故发生时能应用的畅通。配备应急车辆:应急车辆号牌“豫G D6877”;应急车辆司机:陶建平 配备应急照明:如可充电工作灯、电筒等。配备安全带、安全绳等。配备足够的有效的消防灭火器材,以防机电事故诱发火灾。配备足够的劳动力、抢险设备、应急物资。(3)应急医院名称:郑州市中心医院应急医院地址:桐柏路于中原路交叉口应急医院电话:(4)外援联系电话本地火警:119、110本地急救中心:1207.3应急响应 应急领导小组接到事故报告后,立即启动应急预

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
