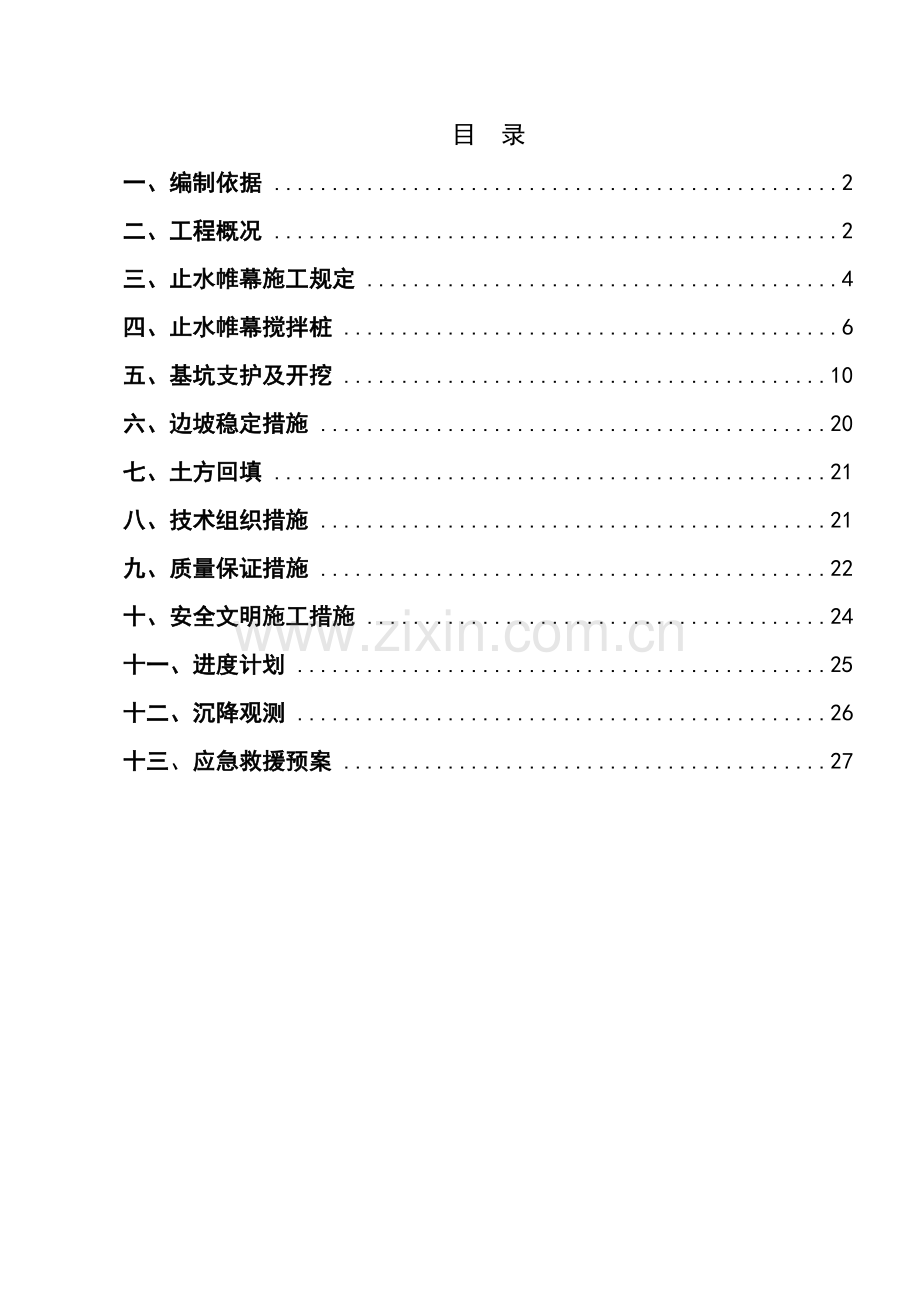

1、目 录一、编制依据2二、工程概况2三、止水帷幕施工规定4四、止水帷幕搅拌桩6五、基坑支护及开挖10六、边坡稳定措施20七、土方回填21八、技术组织措施21九、质量保证措施22十、安全文明施工措施24十一、进度计划25十二、沉降观测26十三、应急救援预案27一、编制依据1.1建筑边坡工程技术规范(GB 50330-2023)1.2建筑基坑工程技术规范(YB 9258-97)1.3建筑基坑支护技术规程(JGJ120-99)1.4混凝土结构工程施工及验收规范(GB50204-2023)1.5北海市勘察院提供的东尚领域商住楼岩土工程勘察报告(具体勘察阶段) 1.6基础平面施工图二、工程概况(一)建筑概

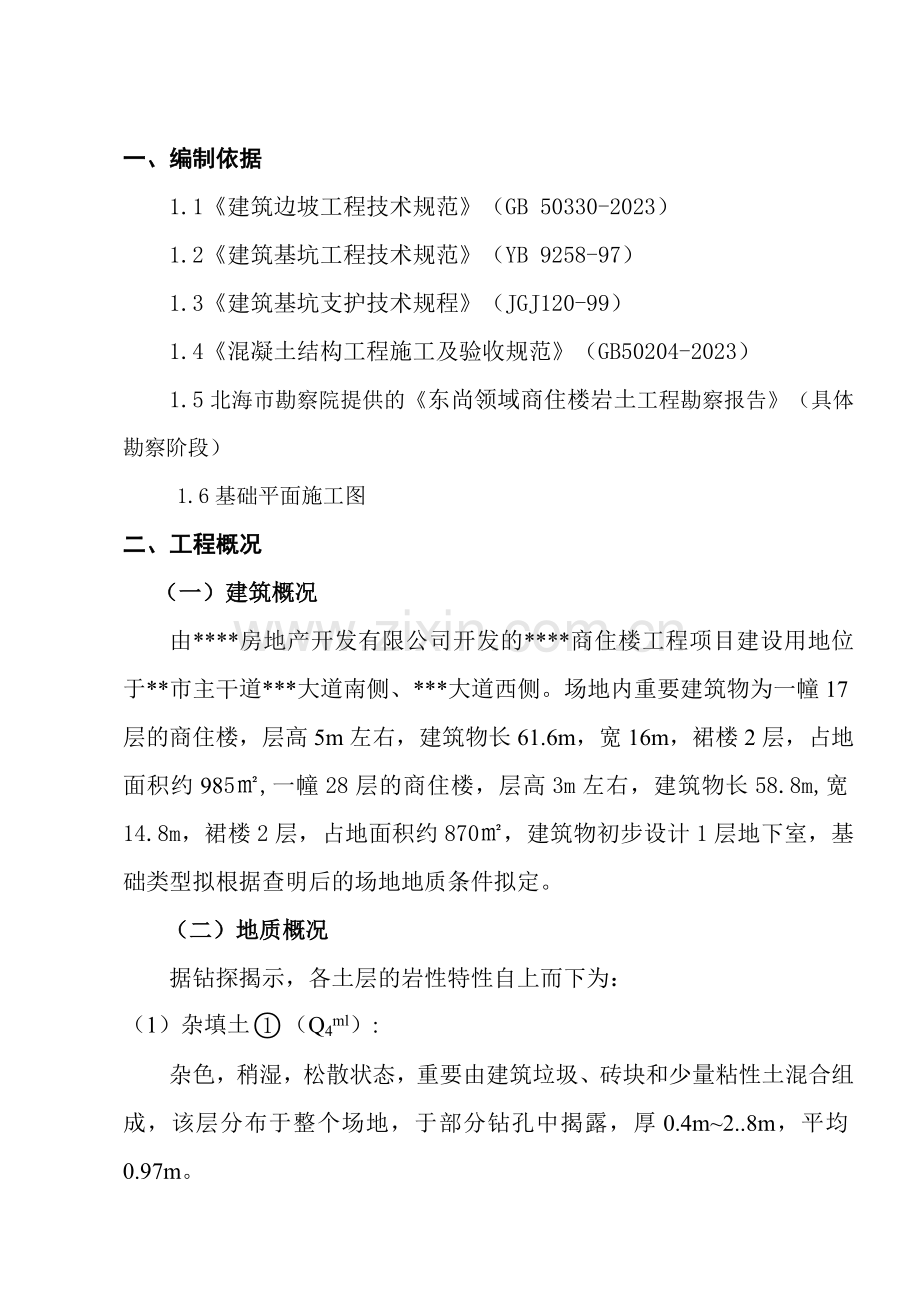

2、况由*房地产开发有限公司开发的*商住楼工程项目建设用地位于*市主干道*大道南侧、*大道西侧。场地内重要建筑物为一幢17层的商住楼,层高5m左右,建筑物长61.6m,宽16m,裙楼2层,占地面积约985,一幢28层的商住楼,层高3m左右,建筑物长58.8m,宽14.8m,裙楼2层,占地面积约870,建筑物初步设计1层地下室,基础类型拟根据查明后的场地地质条件拟定。(二)地质概况据钻探揭示,各土层的岩性特性自上而下为:(1)杂填土(Q4ml):杂色,稍湿,松散状态,重要由建筑垃圾、砖块和少量粘性土混合组成,该层分布于整个场地,于部分钻孔中揭露,厚0.4m2.8m,平均0.97m。(2)耕(表)土(
3、Q4pd):灰灰黑色,湿松散状态,重要由粘性土、石英粗、中砂及少量有机质,植物根茎混合组成,该层于部分钻孔中揭露,厚0.3m0.8m,平均0.62m。(3)含粘性土粗砂(Q2b):黄褐色,湿,松散状,重要由约6070%的石英质中砂及3040%的高岭土组成,土体遇水后强度显著减少,具有干硬湿软的特性。该层层位较稳定,厚度不大,为冲、洪积层,厚0.5m1.6m,平均0.97m。现场标准贯入实验N=6击/30cm。(4)含粘性土砾砂(Q2b):棕红,砖红色,稍中密,很湿饱和,重要由约6070%的石英质砾砂及3040%的高岭土组成,含少量铁质,该层为中档压缩性,层位较稳定,厚度不大,为冲、洪积层。厚0
4、.8m3.2m,平均1.84m。现场标准贯入实验n=1420击/30cm,平均值n=17.3击/30cm。(5)粗砾砂(Q2b):浅黄色、灰白等色,饱和,稍中密状态,重要由石英质砾粗颗粒组成,粒径为24mm者居多,呈次棱角状,含量占2545%不等,次以粗中粒砂为主,局部见相变为粗砂现象。该层厚0.6m1.8m,平均1.13m。现场标准贯入实验N=1218击/30cm,平均值N=14.1击/30cm。重型动力触探实验实测值N63.5=48击/10cm,平均值N63.5=6.9击/10cm(6)粘土(Q1z):红褐杂灰白色为主,硬塑,饱和,重要成份为高岭土和铁质,质较纯,无摇震反映,切口光滑,干土
5、强度高,底部局部见相变为粉质粘土现象,该层厚1.7m3.9m,平均3.1m。现场标准贯入实验N=1318击/30cm,平均值N=15击/30cm。(三)地下水概况根据场地地下水埋藏情况分析,对于本工程有影响的地下水为第一层潜水及第二层承压水,其中第一层潜水对于基坑的开挖不利,第二层承压水也许导致基坑突涌现象,基坑施工前应根据当时地下水情况及预计未来变化情况进行专门的基坑降水设计,根据本地已有施工经验,一般可考虑在基坑周边进行井点降水方案,降水后水位应保持在开挖基底面下0.51.0m以下。地下水位-4.0m。(四)基坑支护方案评价根据场地工程地质条件、环境条件等综合分析,采用止水帷幕止水,待止水
6、帷幕完毕后并具有开挖条件,一方面采用先用机械抽干基坑帷幕内的地下水,然后再采用天然放坡开挖,基坑开挖坡度:采用1:0.5和1:0.6的坡度(具体见边坡剖面图)。边坡护壁具体见边坡剖面图。三、止水帷幕施工规定1、施工材料及规定 (1)水泥深层搅拌止水帷幕:材料:水泥采用32.5普通硅酸盐水泥,桩径600mm,水泥掺入量15%(重量比)水泥土强度1500Kpa。桩位偏差,轴线和垂直轴线方向均不得超过50mm,垂直度偏差不得超过0.5%,桩与桩搭接300mm,转角处1m范围采用双排桩,连续施工,桩搭处间隔时间不得超过24小时。如超过即搭接处1m范围内采用双排桩。 (2)深层水泥搅拌桩止水帷幕开工前须
7、沿基坑边线进行施工勘察,钻孔间距为10米,孔深至粘土层,为止水帷幕施工提供准确依据。2、安全施工 (1)基坑开挖前,应对周边地面进行硬化、封闭,防止地表水进入边坡土体。宜在边坡顶部设立排水沟、沉淀池等也许导致渗水的设施,必须设立时应做好防渗解决; (2)开工前认真检查市政排水、排污设施运营是否正常,发现问题及时解决,防止渗漏; (3)具体查明周边建筑物与基坑的位置关系及基础埋深、地下设施及管线的相关资料,并根据现场实际情况及时提出解决意见; (4)临时性排水措施应满足地下水、暴雨和施工用水等的排放规定,有条件时宜永久性排水措施进行; (5)在坡面按横向间距3.0m设立泄水管,泄水管采用PVC钙
8、塑管,直径D=50mm,长度L600mm,倾角为5度; (6)基坑开挖,应分层、分段及交错分块进行,每层(块)不应形成“直缝”,开挖后边坡应及时按设计规定实行支护结构或采用封闭措施,避免长期裸露,减少边坡的稳定性; (7)基坑开挖的余土不得堆放在基坑周边,应及时清理,除注明外在离基坑边3m以内不得堆载,3m8m范围堆载不得超过5Kpa,以免危及边坡稳定和安全;(8)基坑开挖前应在施工现场储备足够的抢险、加固物资(如:木桩、沙袋、水泥、水玻璃、加固用的注浆设备等),做到防患于未然。(9)坑顶宜设立“护顶”,护顶宽度宜1.0m,30厚1:2水泥砂浆(10)施工期间,基坑开挖深度1.5米上部周边设立
9、临时钢管扶手栏杆。四、止水帷幕搅拌桩(一)、施工工艺及方法1、工艺流程1)施工工艺流程 钻机就位 钻进喷浆到底 提高搅拌 反复喷射搅拌 反复提高复搅 成桩完毕2、操作工艺1)、桩机就位:检查钻杆长度,钻头直径,连接好输浆管路,将桩机移到指定位置对好桩位,由现场质检人员检查确认无误后开始开机作业。深层搅拌机试运转后先打实验桩,以摸索地层情况,检查设备运营状况,检查其效果,再根据成桩实验拟定技术参数,拟定或调整施工工艺参数。 2)、喷搅下沉:深层搅拌机到达指定桩位,对中后预搅下沉。启动深层搅拌机主电机,桩机钻杆垂直下沉,下沉过程中,下沉速度根据电流表控制,工作电流不应大于120A,保证均匀下沉。下
10、沉速度1.0-1.2m/分,遇较硬地层不能下沉时,可泵送少量的水或水灰比较大的水泥浆,凡经输浆管冲水下沉的水泥搅拌桩,喷浆提高前必须将喷浆管内的水排清。随时观测设备运营及地层变化情况,钻头下沉至设计深度。 3)、深层搅拌下沉的同时,后台搅拌水泥浆,根据试桩所拟定的水泥掺量,计算水泥用量,水灰比采用05-06,尽也许控制在055水灰比,搅拌好水泥浆通过筛网放入第二个搅拌筒,继续搅动,以免水泥沉淀,保证搅拌质量。 4)、深层搅拌机下沉到达设计深度后,在桩端搅拌喷浆30s后匀速搅拌提高。启动灰浆泵,待水泥浆液到达喷浆口,边喷浆边提高。提高过程中始终保持送浆连续,中间不得间断。如有间断应进行解决。同时
11、在输浆管冲水下沉的部位应略停加强搅拌喷浆。 5)、深层搅拌机喷浆提高至设计桩顶标高时,关闭灰浆泵,在此将深层搅拌机搅拌下沉至设计深度后,再次边喷浆边提高,深层搅拌机提高至设计桩顶标高时,单桩所需水泥浆应正好排空。 6)、反复搅拌下沉:反复前次作业。 7)、反复提高复搅: 8)、成桩移位:桩机移至下一桩位,反复进行上述环节的施工。发现粉喷量局限性时应整桩复打,钻机喷灰时要连续、均匀作业,如遇机械故障停机时,必须在12h 内补桩,复打重叠孔段应大于1m,要保证桩的垂直度,其偏差不得超过15。(二)、质量保证措施1、深层搅拌桩机应基本垂直于地面,要注意桩架竖直度,施工中发现钻机倾斜应立即校正。严格按
12、规定参数钻进成桩,并严格控制搅拌、提高速度和灰浆量。2、溢浆搅拌桩施工时,喷入内的浆液从地下溢出地面称“溢浆”。溢浆减少了桩身掺量,影响质量,在整个喷浆过程中都应密切注视,如发现溢浆,应在满足桩身各段喷浆量的基础上,采用防止溢浆的工艺。如:反复喷浆座底时,喷浆下沉1min有浆溢出,可改为两次快速喷浆提高的工艺。3、搅拌叶片的磨损搅拌桩截面积和周长是根据搅拌的直径拟定的,施工过程中,由于磨损,叶片直径会逐渐变小,因此,施工时经常检查叶片尺寸以及时补损。4、在预搅下沉时,使软土完全预搅破碎,以利于同水泥浆均匀搅拌。5、制备好的浆液不得离析,水泥浆要严格按设计的配合比配置。为防止水泥浆离析,可在灰浆
13、拌制中不断搅动,待压浆前才缓慢倒入集料中。水泥浆从拌制机倒入集料斗时,需过滤、清除杂物。集料斗容量要适当,不应导致因浆液局限性而断桩,且能避免多余浆液在桶内沉淀。灰浆泵送必须连续。6、输浆管路应清洗干净,严防水泥浆结块,每日竣工后,须彻底清洗一次,灰浆泵要定期清洗,注意保持齿轮减速箱内润滑的清洁。7、为保证桩端施工质量,当浆液达成出浆口后,应喷浆座底30S,使浆量完全到达桩端。8、“四搅四喷”施工工艺,最后一次提高搅拌采用慢速提高。当喷浆口到达桩顶标高时,宜停止提高,搅拌娄秒,以保证桩头的均匀密实。9、搅拌机喷浆提高的速度和次数必须符合施工工艺的规定,要有专人记录搅拌机每米下沉和提高时间。深度
14、记录误差不得大于0.1米,时间记录误差不得大于5秒。10、施工人员间的互相配合桩基操作者与搅拌施工人员保持密切联系,保证搅拌机喷浆时连续供浆因故需停浆时,须立即告知桩基操作者,为防止断桩应将搅拌机头下沉至停浆位置以下0.5米,待恢复供浆时再喷浆施工。若因故停机超过3小时,为防止浆液结硬堵管,宜先拆卸输浆管路,妥为清洗。11、施工记录拌制水泥浆液的水泥用量以及泵送时间、搅拌头喷浆提高的速度和次数必须符合施工工艺规定。要有专人记录搅拌头每次下沉的深度和提高时间,搅拌深度记录误差不得大于50,时间记录误差不得大于5秒。在施工中发生的问题及解决情况应有启示并加以说明。12、电源问题搅拌机的入土切削提高
15、搅拌负荷太大及电机工作电流超过额定值时,应减慢升、降速度或不给清水。一旦发生停钻、卡管现象,应切断电源,将搅拌机强制提起以后,方能重新启动电机。13、深层搅拌桩施工完毕后7d内,不允许在其附近随意堆放重物,防止桩体变形。(三)、施工中常见问题及解决办法施工中常见问题及解决办法常见问题发生因素解决方法预搅下沉困难,电流值高,电机跳闸(1) 电压偏低(2) 土质硬,阻力太大(3) 遇大石块、树根等障碍物(1)调高电压(2)适量冲水或浆液下沉(3)挖除障碍物搅拌机下不到预定深度,但电流不高土质粘性大,搅拌机自重不够增长搅拌机自重或开动加压装置喷浆未到设计桩顶(或底部桩端)标高,集流斗浆液排空(1)投
16、料不准确(2)灰浆泵磨损漏浆(3)灰浆泵输浆量偏大(1)重新标定投料量(2)检修灰浆泵(3)重新标定灰浆输送量喷浆到设计位置集料斗中剩浆液过多(1)拌浆加水过量(2)输浆管路部分阻塞(1)重新标定拌浆用水量(2)清洗输浆管路输浆管堵塞暴裂(1)输浆管内有小泥结块(2)喷浆口球阀间隙太小(1)拆洗输浆管(2)使喷浆口球阀间隙适当搅拌钻头和混合土同步旋转(1)灰浆浓度过大(2)搅拌叶片角度不适宜(1)重新标定浆液水灰比(2)调整叶片角度或更换钻头(四)、成品保护1、成桩后2上月内严禁重载碾压。2、开挖时,宜采用人工开挖,保护桩头质量。3、剔除上部桩头,采用人工开凿。 五、基坑支护及开挖根据北海市勘
17、察院提供东尚领域商住楼岩土工程勘察报告(具体勘察阶段)的基坑支护方案评价,场地较为开阔,具有放坡条件,可采用天然放坡开挖,采用1:0.5和1:0.6的坡度(具体详见边坡剖面图)。因此,在坡脚堆砂包作为挡墙(附图二、三、四、五),基坑开挖时附近地面不得堆放重物,先开挖第一个台阶土方(自然地面往下2.8m),然后打止水帷幕完毕后,再进行挖土至筏板底面。雨季施工时尚宜对坡面进行砼护面保护,详见基坑开挖平面布置图(附图一)。(一)、挖运土施工准备 1地上、地下障碍物清除 现场场地平整,无多余建筑物及地下管线,地上、地下障碍物少,大开挖施工方便。 2、测量放线及测量桩、点的保护 (1)、土方工程开工前,
18、红线桩及建筑物的定位桩需经市规划部门检查核准后方可动工。 (2)、土方工程开工前,要根据施工图纸及轴线桩,测放场地开挖的边线以及放坡开挖的上下口白灰线。 (3)、机械施工易碰压测量桩,因此,场地开挖范围内所有轴线桩和水准点都要引出机械施工活动区域以外。并设立涂红白漆的钢筋支架以保护。 3、施工用水、用电及夜间施工照明(1)、为防止现场和道路起尘污染环境,在大门的出口处设立车辆冲洗坪,可同时冲洗2辆车。洗车的水排向沉淀池,经沉淀后一部分过滤后循环运用,另一部分溢出排向市政管网。车辆冲洗坪大样详如下附图 (2)、机械施工用电,重要是夜间照明和现场小修用电,可在基坑四周架设的临时用电线路上接引。挖土
19、夜间照明采用固定灯架,在挖机布置范围内每50米搭设一个灯架,每个灯架安装一个3KW探照灯,基坑内挖土严禁照明出现死角。运土道路、现场出入口、坡道口、洗车场及其它危险地段也要安装必要的散光灯和警戒灯。机修用电耗电量不超过l00w。(二)、挖土施工方法1、挖运土施工流水作业线布置土方作业推动方向:由轴(南端)向3/AO轴(北端)推动,分层进行开挖。详见基坑开挖平面布置图(附图一)2、挖土范围拟定根据地质资料,本工程土方开挖分三个开挖层进行,第一开挖层机械大开挖,土质为第层杂填土第层粗砾砂,边坡按1:0.5放坡,挖土深度为2.800米,坡顶与坡底水平距离详见(附图二、三、四、五),挖出的填土、表土必
20、须需外运弃土,其余各层土方视回填所需土方量堆放指定位置储备土方,以利回填用土。第二开挖层机械大开挖,土质为第层粘土,边坡按1:0.6放坡,挖土深度视土层而定;第三开挖层挖土,采用人工挖土,按1: 0.6放坡,土质为第层砾砂,挖土深度为0.200米达成设计标高。同时挖好坑底集水沟,并砌好坡底集水沟墙。在挖土前,测出基坑的坡顶边线,钉上木桩,撒石灰粉,以便控制挖土作业范围。在挖土过程中,由测量人员对边坡的坡度进行控制,及时检查挖土深度及边坡水平距离,复核放坡坡度,严禁挖陡边坡。最后一层土方开挖要控制好坡底边线、基底标高,严禁超挖。(三)、排水方法1、地表水离坡顶1.0米处挖截水沟,宽300mm,深
21、500mm,用M5混合砂浆内抹截水沟,按5放坡,在基坑顶部北面、南面转角及中间处设立集水井(详见附图一),经沉淀后排向市政雨水管网。2、地下水由于地下水较小,在每开挖层开挖前,一方面按基坑开挖平面布置图(附图一)集水井位置挖一水坑(10个),其深度比其开挖层深1000,每个水坑配备一台20/h抽水机,以便基坑开挖期间抽水降水;在坡脚挖好坑底集水沟,并砌好坡底集水沟墙,宽300mm,深500mm,用M5混合砂浆内抹集水沟,按5放坡,按基坑开挖平面布置图(附图一)设立集水井(10个),每个集水井配备一台20/h抽水机,以便基坑施工期间抽水排水,在场内形成排水系统,避免基坑积水,保证基础施工顺利进行
22、。(四)、坡面支护及围护坡面支护随基坑开挖进行,边挖边在坡面上用C10细石混凝土护面50厚,拉铁丝网,用木桩梅花布置垂直入土30mm,坡顶1000宽平面范围内用1:1水泥砂浆抹30厚,防止雨水冲刷坡面,同时在坡面上设立50泄水孔,呈梅花布置2023。在坡顶截水沟外边设立基坑围护结构,用4.8钢管为立柱(2023)上下各设一道4.8横管护栏,用安全网围拦。详见边坡支护大样图(附图二、三、四、五)。六、边坡稳定措施1、离开坡顶1.0米做截水沟,截留边坡上的雨水,防止雨水冲刷护坡。2、土方开挖要即时做好排水沟、集水井,准备充足的潜水泵,派专人负责抽水,将坑内的积水及时排出坑外。3、及时根据设计规定施
23、工护坡,以防雨水冲刷护坡,影响边坡稳定。4、塌方一旦发生就要立即找出因素,加以紧急解决,如不及时解决将连续塌方,其范围越来越大。 5、假如边坡太陡,坡脚挖亏,或坡面平整度不够导致塌方,要将塌体上部的土削除,加大放坡率并将塌落土方消除。6、假如是水冲刷或浸泡的因素,要采用截水、排水以及减少地下水位等措施,坡顶土壤要夯实,任何裂缝要填实。七、土方回填地下室外墙防水施工完毕后进行回填,土方由自卸车运到基坑顶面宽裕部位,再由装载机、推土机送达所需回填部位。回填土宜优先运用基坑内挖出的优质素土,回填土内不得具有有机杂质,粒径不应大于50mm;含水量应符合压实规定。外墙底部底层500mm高范围内及边角处的
24、回填土采用电动小型立式夯机进行水平分层找平夯实,其余部位用震动碾压机夯实。分层厚度和压实遍数应根据土质、压实系数和机具的性能来选定。采用震动碾压机每层铺土厚度为200300mm,每层压实遍数为68遍;采用小型立式夯机每层铺土厚度为200250mm,每层压实遍数为34遍。分层分段填土,交接处应填成阶梯形,每层互相搭接,其搭接长度不少于每层填土厚度的两倍。八、技术组织措施l、质量规定(1)、开挖标高:允许偏差+30。(2)、边坡和边线:允许偏差25,但边坡不得挖陡。2、质量措施(1)、开工前要做好各级技术准备和技术交底工作。施工技术人员(工长)、测量工要熟悉图纸,掌握现场测量桩及水准点的位置尺寸,
25、同监理和业主代表办理验桩、验线手续。 (2)、施工中要配备专职测量工进行质量控制。要及时复撒灰线,将基坑开挖下口线测放到坑底。及时控制开挖标高,做到5m扇形挖土工作面内,标高白灰点不少于2个。(3)、认真执行开挖样板制,即凡重新开挖边坡坑底时,由操作技术较好的工人开挖一段后,经测量工或质检人员检查合格后作为样板,继续开挖。操作者换班时,要交接挖深、边坡、操作方法,以保证开挖质量。(4)、开挖边坡时,尽量采用沟端开行,挖土机的开行中心线要对准迫边坡下口线。要坚持先修坡后挖土的操作方法。(5)、机械挖土过程中,土建要配备足够的人工。开招边坡时一般每台挖土机要每班配备45人,随时配合清坑修坡,将土送
26、至挖土机开挖半径内。这种方法既可一次交成品,保证工程质量,又可节省劳动力,减少工程成本。 (6)、认真执行技术、质量管理制度。施工中要注意积累技术资料,如施工日记、设计变更洽商记录、验桩、验线记录等。土方工程竣工后要绘制竣工图,由监理代表和质量检查人员共同检查评估工程质量等级。九、质量保证措施一)、技术准备1、了解地质情况和地下管网、构筑物情况,认真编制基坑支护的设计、施工方案,做好施工前的技术交底和安全交底。根据现场实际情况,对也许出现的突发情况采用有效措施防范,必要时现场商定调整技术参数应急施工。2、提前计算施工用材料量,以便备料。3、根据水泥浆和混凝土的强度及工艺规定,提前做好配合比的试
27、配和优选。4、严格按照施工方案精心施工,技术人员跟班指导作业,保证每道工序符合规定。5、严把钢材、水泥、砂、石等材料的质量关,原材料应具有合格证。6、对每个施工环节严格把关,质检员必须对工作认真、及时到位,对施工质量进行监督检查,检查合格后方可进行下道工序施工。7、设专人对坡顶水平位移、坡顶沉降观测点进行测量,天天将测量结果反馈给责任工程师以指导施工。二)、测量质量保证措施1、在挖土前,测出基坑的坡顶边线,钉上木桩,撒石灰粉,以便控制挖土作业范围。在挖土过程中,由测量人员对边坡的坡度进行控制,及时检查挖土深度及边坡水平距离,复核放坡坡度,严禁挖陡边坡。2、用于测量和抄平的经纬仪、水准仪及50m
28、钢卷尺等重要测量工具必须按期通过市计量检测中心检测合格后,方可使用。3、在用钢尺量距时,两端保持水平,拉力在30m保持10公斤,温度改正视当时施测时温差变化的大小而定,应适当考虑。4、定位放线要以规划部门指定的基线和图纸设计规定为准。5、标高引进要以规划部门和建设单位指定的基准桩为准,不任意借用相邻建筑物标高。 6、要绘制定位放线和标高引进平面示意图,图中注明基准轴线桩的位置和各点高程。 7、放线完毕后,应及时、认真作好预检工作,并填写预检记录,发现错误及时改正。十、安全文明施工措施1、施工现场必须认真贯彻“安全第一,防止为主”的方针,坚持“管生产,必须管安全”的原则。建立安全管理生产责任制。
29、2、建立并认真执行安全交底制度,班前安全活动制度。3、进入施工现场施工人员必须戴好安全帽,现场临时搭设的脚手架,支撑杆必须稳固。4、土方坍塌和滑坡是本工程最容易发生的安全隐患。在危险处设立醒目警示标志。施工过程中设专人对边坡进行监测。(1)在土方开挖过程中,自始至终要做好排水、疏水、截水、降水工作。(2)每日挖出的弃土,应当班运走,严禁基坑四周堆土。(3)-7.05 m(-6.65m、-6.350m、-5.85m)以下部分土体要采用人工挖掘及修整。5、施工前应提前做好防雨准备工作,遇雨天应停止施工,对施工用材料、机具及坡面进行覆盖防护,雨后复工须认真检查边坡情况。决定是否有必要采用措施,之后才
30、干施工。6、施工期间严格遵守安全用电操作规程。7、认真贯彻执行国家有关安全生产和文明施工的规定,保证支护施工的顺利进行。8、抽水过程中注意施工用电抽水泵必须实行三相五线制和一机一闸保护,特别在雨季注意用电巡察。9、安全监测:由于影响基坑工程安全的不拟定因素甚多,故需采用信息化施工,对基坑施工全过程进行监测。在基坑护顶上设立10个位移观测点,沿基坑长边每边设立2个,短边每边设立1个及转角处各1个,对位移观测点进行监测,边坡向基坑内侧方向最大水平位移应满足S40 mm,如发现边坡不稳定征兆立即停止开挖,采用加固措施。整个基坑支护施工过程直至地下室施工结束采用经纬仪进行位移观测。支护施工完毕至基坑回
31、填之前,如遇暴雨洪水等,必须将施工人员设备撤离现场,支护坡面上需覆盖蓬布以免导致塌方,同时增长监测次数,并做好相应的措施(如临时回填或在坡脚增长堆载)防止滑坡。如遇重物垂落,需要修复的地方,重新喷射砼或抹水泥砂浆,防止雨水灌入,导致不必要的损失。十一、进度计划一)、进度计划根据本工程的特点,结合我公司的技术装备,劳力资源,特编制了本工程施工进度计划控制表,运用计划控制表理顺各工序之间的互相关系,保证实现总工期的目的。详见总施工进度计划。二)、计划实行保证措施1、材料管理措施:开工前,组织专业人员编制各类物资和半成品计划,专人负责贯彻采购工作,做到材料、半成品准时适量供应,严格对一切进场材料把关
32、,加强对原材料的检查工作,绝不能因材料不合格而停工、返工、延误工期。2、人力管理措施:安排技术素质好、有类似工程施工经验的工人、管理人员投入施工,施工人员使用我公司的基本力量,全公司范围内统一调配,在专业工种和劳动力需要等方面,满足现场施工需要按施工进度计划和现场实际进度,控制劳动力进退场工作。现场工人安排作业要连续,工序搭接要合理。3、工序管理措施严格检查制度,对施工的每一道工序,都严格加强自检,保证每一道工序的工程质量达成一次性专检合格,一次成优,杜绝因检查不严,专检查收不合格而导致停工、返工、误工现象发生。十二、沉降观测一)沉降观测本工程沉降观测采用精密水准仪进行沉降观测。精度规定达3m
33、m。降水时对于周边在抽水影响半径范围内,需要保护的建筑物及地下管线等建立好标高观测系统。由已知水准点引测布设一条闭合的水准路线,运用检查过的精密水准仪精确测算出各点的高程。运用已知水准点对8个沉降观测水准点(根据现场情况选择)进行观测,做出第一次观测记录。基坑抽水过程,天天的沉降观测不得少于5次,并作好记录,绘制曲线图,如发现异常及时告知设计院和监理单位。每次观测沉降前都要检查沉降观测水准点的准确性,检查测量仪器的完好率,按二等水准测量规定观测,观测时要定点定路线,定专人与专用仪器,天天将测量结果反馈给责任工程师以指导施工。二)、沉降观测点的制作采用10mm厚的钢板制成三角形状的钢板,焊接在的
34、建筑物外墙相应的位置上。三角形钢板上边用不锈钢焊条熔焊一个l0mm的半圆形,作为观测点,此外做上保护装置,以免被破坏,如下图所示。十三、应急救援预案为防范建筑工程安全施工事故的发生,保障施工项目工程顺利进行,保护作业人员人身安全,根据中华人民共和国安全生产法、建设工程安全生产管理条例、消防法、建设部工程建设重大事故和调查程序规定规定,制定本施工项目工程应急救援预案。在施工安全事故发生时,启动应急救援预案,组织队伍迅速进入事故现场及时抢救伤员,最大限度减少伤害、伤亡事故发生。一)、应急救援预案的组织措施1、项目部现场应急救援预案的组织机构组 长:*(项目经理)副组长:*(项目技术负责人)*(安全
35、员)组 员:*(施工员)项目部现场应急救援机构图项目经理安全员技术负责人施工员电工材料员立即将信息传到公司应急救护总指挥部,请求救援,并负责现场急救和保护事故现场。负责协助公司各应急救援小组,制定事故应急救援方案和实行。负责员执行应急救援小组救援方案积极配合应急救援小组对事故现场伤员抢救。负责触电事故发生时切断电源,对触电人员进行心肺呼吸抢救,并做好事故现场电源排查工作。负责配合抢救材料的供应,购买租用及其他抢险物资的供应。组长职责:(1)决定是否存在或也许存在重大紧急事故,规定公司应急服务机构提供帮助,实行应急计划。(2)重大事故发生后,并与领导小组成员配合指挥人员撤离,组织人员救助伤害者。
36、(3)与场外应急机构(公司应急救援中心)取得联系,并保护好事故现场。(4)在场内实行交通管制,协助场外应急机构开展服务工作。(5)在应急救援状态后,组织有关人员配合事故调查组调查事故副组长职责:(1)建立应急环节,负责协助公司各应急救援小组制定事故应急救援方案和措施,保证员工的安全和减少设施财产损失。(2)在救援服务机构到来之前直接参与救护。(3)安排寻找受伤者及安排非重要人员撤离到集中地带。(4)设立与应急中心的通讯联络,为应急服务机构提供建议和信息。安全员职责:(1)重大事故发生后,配合组长、副组长与场外应急服务机构取得联系及紧急情况的记录作业安排。(2)组织现场人员撤离,做好事故现场警戒
37、工作和救助伤害者。(3)做好应急救援通道的畅通,引导抢险救援人员及车辆的进入。其别人员(施工员、电工、材料员、各施工作业班长)重大事故发生后,其别人员如施工员、电工、材料员、各施工作业班(组)长听从项目部指挥、服从项目经理的领导迅速开展场内应急救援工作。2、公司应急救援指挥部组织机构总 指 挥 长:*副 总指挥长:*、*指 挥 长:*、*、*成 员:*、*、*、*公司应急救援指挥部组织机构图* 总指挥长* 副总指挥长*指挥长*指挥长*指挥长伤员救援组:*、*设备救援组:*事故现场警戒组:*一旦发生重大险情和事故,立即进入事故现场组织救护伤员及制定防范措施。负责救援车辆、机械组织和调度。负责事故
38、现场警戒和组织事故现场人员疏散到安全地点。公司应急救护总指挥部重要成员联系电话及值班室电话:总 指 挥长:* 电话副总指挥长:* 电话 * 电话公司应急救护总指挥值班室电话:* 电话呼救电话急救:120 火警:119二)、应急预案的技术措施1、基本装备特种防护用品:如绝缘鞋、绝缘手套等。一般防救用品:安全带、安全帽、安全网、救护担架1付、医药箱1个及临时救护担架及常用的救护药品等。救火灾用品:消防水带、灭火器等。2、对受害者进行必要的抢救(如人工呼吸、包扎止血、防止受伤、部位受污染等),协助120救援机构救助受害者,并指派人员护理受害者。3、提供合格的抢险抢修或救援的物资及设备。保障系统内各组
39、人员必须的防护、救护用品及生活物资的供应。4、绘制事故现场平面图,标明重点部位,提供准确的抢险救援信息资料。三)、启动应急预案程序实行救援1、呼救当工地发生伤害事件,最先发现情况的人员应大声呼喊,呼喊内容要明确,并将信息准确传出。听到呼喊的任何人,均有责任将信息报告与其最近的项目部管理人员(现场应急救护小组成员),使用救援小组负责现场救援小组负责现场救护组织和实行工作。2、报警现场应急救援小组副组长如发生人员伤害的,负责拨打急救电话120,如发生火灾的拨打119,报告发生伤亡伤害的地点,伤害类型等情况及时报告公司急救护总指挥部。3、自救(1)一般事故当发生一般的磕、碰工伤类,采用自救,由当事人
40、报告施工人员,施工员带当事人到安全处进行临时医药包扎,并对伤害者视伤害限度及时送医保点诊治。(2)坍塌自救发生塌方后,现场施工员应先检查塌方险情,当确认无危险后,方可实行抢救。a、清理坍塌土方不可使用铁器工具以免对伤员二次伤害;b、受土方坍塌伤害的人员,有也许导致腿、手、腰等部位骨折的不得硬拉硬搬,应进行腿、手、腰等活动部位检查,发现骨折时,应多人平托伤员身体,找木板垫护,然后将其放置平坦地面上,以待施救。(3)触电自救现场导致人员触电时,值班电工应立即断电,未断电时其别人员不得进入10米内带电区以免其别人员伤害,断电后迅速组织人员对触电者进行抢救。a、触电伤员如神情清醒者,应使其就地躺平,严
41、密观测,暂不要站立或走动。b触电伤员如神志不清醒者,应就地仰面躺平,且保证气道畅通,并用5s时间,呼喊伤员或轻拍其肩部,以鉴定伤员是否丧失意志。严禁摇动伤员头部呼喊伤员。c需要抢救伤员,应立即就地坚持对的抢救。抢救方法:看听试,若看、听试结果既无呼吸又无颈动脉搏动,可判断呼吸心跳停止。触电伤员呼吸和心跳停止时,应立即按心肺复苏法:通畅气道,口对口(鼻)人工呼吸;胸外按压(人工循环)。(4)机械伤害自救由相关在场人员迅速切断机械电源。将人员救出后,立即检查也许的伤害部位,进行止血,如有切断伤害,应寻找切断的部位将其保存。总之,在急救中心医生来到之前,应努力进行自救,以使伤害降到最低点。在急救医生来到后,应将伤员伤情如实告诉医生,协助医生作好救助。(5)高空坠落和高处物体打击伤害人员,听到或看到伤害人员呼喊声或看到伤害人员倒地或被物体砸伤,发现者应立即呼救,并组织其别人员帮助救护,对伤害人员如外伤出血应进行止血,如骨折的应采用多人平托伤员身体转移到安全地点进行救护,如发现伤者动脉出血应用指压大腿根部股动脉止血。最后将伤者迅速送医院治疗。(6)保护现场(任何单位或个人不得破坏事故现场)四)、本施工现场应急预案只限于项目工程范围内部的安全生产管理,随着项目工程施工之日开始执行至项目工程竣工之日结束。
