收藏 分销(赏)

土建工程专业进度分析报告.doc

上传人:精*** 文档编号:3318975 上传时间:2024-07-01 格式:DOC 页数:72 大小:697.04KB 下载积分:18 金币
下载 相关 举报
土建工程专业进度分析报告.doc_第1页
第1页 / 共72页
土建工程专业进度分析报告.doc_第2页
第2页 / 共72页


点击查看更多>>
资源描述

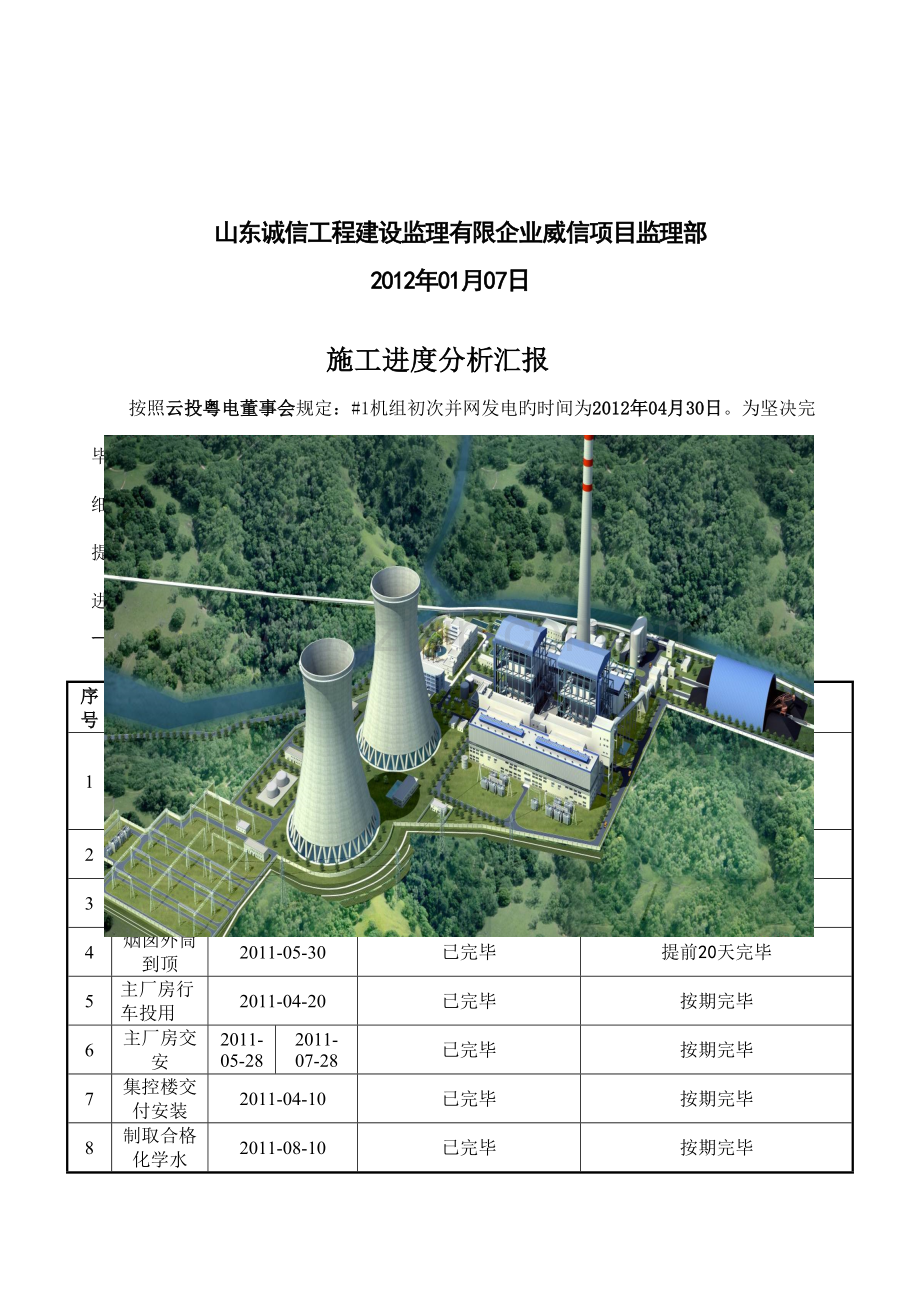

威信煤电一体化项目一期2×600MW工程 土建专业进度分析汇报 山东诚信工程建设监理有限企业威信项目监理部 2012年01月07日 施工进度分析汇报 按照云投粤电董事会规定:#1机组初次并网发电旳时间为2012年04月30日。为坚决完毕这一重大里程碑目旳,监理部组织各专业对现场旳施工进度及存在旳多种问题进行了详细旳理解与分析,找出了影响#1机组总启动及旳关键原因,监理企业项目部也非常客观地提出了某些规定与提议,以便更好地为各有关单位提供决策根据,下面根据重要系统分别进行分析: 一、重要里程碑节点完毕状况: 序号 里程碑节点 调整后节点工期 里程碑节点完毕状况 实际完毕日期/ #1机 #2机 1 主厂房基础浇注第一罐混凝土 2009-11-30 已完毕 按期实现 2 锅炉基础出零米 / 2010-06-30 已完毕 / 3 主厂房基础出零米 / 2010-09-30 已完毕 按期完毕 4 烟囱外筒到顶 2011-05-30 已完毕 提前20天完毕 5 主厂房行车投用 2011-04-20 已完毕 按期完毕 6 主厂房交安 2011-05-28 2011-07-28 已完毕 按期完毕 7 集控楼交付安装 2011-04-10 已完毕 按期完毕 8 制取合格化学水 2011-08-10 已完毕 按期完毕 9 锅炉钢架开始吊装 2010-05-18 2010-09-18 已完毕 / 10 锅炉受热面开始吊装 2010-10-30 2011-04-30 已完毕 / 11 锅炉水压试验完毕 2011-08-20 2011-12-20 #1锅炉已完毕 2011-09-13 12 发电机定子就位 2011-08-30 2011-12-30 已完毕 2011-12-08 13 汽轮机台板就位 2011-06-30 2011-09-30 #1、2机已完毕 2011-07-30 14 冷却塔到顶 2011-08-01 2011-12-01 #1冷却塔已完毕 2011-08-10 15 循环水系统通水 2011-10-20 2012-02-20 未完毕 滞后,估计2023年1月份 16 汽轮机扣缸结束 2011-09-30 2012-01-30 未完毕 计划2011-12-30 17 DCS复原试验完 2011-07-20 2011-11-20 已完毕 2011-10-11 18 厂用电系统带电 2011-08-15 2011-12-15 已完毕 2011-12-10 19 机组化学清洗完毕 2011-10-30 2012-02-28 未完毕 计划2011-12-20 20 机组点火、吹管开始 2011-11-20 2012-03-20 未完毕 工期未到 21 机组开始整组启动 2011-12-20 2012-04-20 未完毕 工期未到 22 机组初次并网 2011-12-30 2012-04-30 未完毕 工期未到 23 机组通过168小时满负荷试运,移交生产 2012-01-30 2012-05-30 未完毕 工期未到 二、各施工单位12月份施工进度状况: 1、湖南火电: 湖南火电12月份共有计划65项,共有31项未完毕,其中有27项未完毕原因是由于设备未及时到场、资金不到位、有关部门检修线路停电、等诸多外部客观原因影响导致。 详见下表: 序号 上月项目编号 单位、分项工程项目 本月计划完毕状况 本月实际 完毕状况 责任 单位 备注 一、土建工程 1 2 全厂围护 完毕第四层防水卷材铺设 未完毕 湖南火电 多种因数 2 3 综合水泵房 完毕24.5m层砼浇筑 未完毕 湖南火电 多种因数 3 4 配水井及滤网间 装饰装修尾工及屋面防水完毕 未完毕 湖南火电 多种因数 4 5 锅炉补给水综合楼 装饰装修尾工及屋面防水完毕 未完毕 湖南火电 多种因数 5 6 循环水处理车间 所有完毕 未完毕 湖南火电 多种因数 6 7 非常常性非水储存池 完毕剩余地面600 m3 未完毕 湖南火电 多种因数 7 8 升压站500KV区域 2100 m2 未完毕 湖南火电 多种因数 8 9 燃油泵房区域 9a-11轴基础完毕 未完毕 湖南火电 多种因数 9 10 点火油罐 除受桩基检查影响外所有完毕 未完毕 湖南火电 多种因数 10 12 #1冷却塔 填料完毕。配水管安装完毕30%。 未完毕 湖南火电 多种因数 11 22 渣仓基础土方开挖 所有完毕 未完毕 湖南火电 多种因数 二、热机专业 12 3 #1机开式循环冷却水管道 9t 未完毕 湖南火电 阀门未到 13 4 锅炉房压缩空气管道(公用) 21t 未完毕 湖南火电 多种因数 14 5 #1机汽机房压缩空气管道 0.9t 未完毕 湖南火电 多种因数 15 6 #1机汽机房闭式水管道 5.2t 未完毕 湖南火电 多种因数 16 16 启动锅炉 1、 护板安装; 2、 水压试验、蒸炉; 未完毕 湖南火电 多种因数 17 17 空压机房 空压机房管道完(视阀门到货状况) 未完毕 湖南火电 多种因数 18 21 综合水泵房及净水站区域管道 综合泵房设备、管道安装完及净水站区域管道完 未完毕 湖南火电 多种因数 三、电控专业 19 4 燃油泵房电气安装 MCC、就地控制箱安装完毕; 桥架、竖井及沟架安装; 未完毕 湖南火电 多种因数 20 11 燃油泵房热控设备安装 计划完毕29点 未完毕 湖南火电 多种因数 21 15 全厂桥架安装 1、汽机房分支槽盒所有安装完毕; 2、磨煤机房区域就地控制箱分支槽盒安装完毕 3、循环水泵房、滤网间配水井、循环水处理间、燃油泵房桥架安装完毕100%; 4、煤仓间电缆桥架安装完50% 未完毕 湖南火电 多种因数 22 16 全厂电缆敷设及接线 1、#1机6KV及公用6KV剩余高压及控制电缆敷设接线完毕 2、#1机汽机房电动机分部试运剩余电气部分动力电缆敷设接线完毕100%;控制电缆敷设及接线完毕100%;#1汽机房热工电缆敷设接线完毕 50%; 3、#1机剩余照明及检修电源系统电缆所有敷设完 4、启动锅炉房、燃油泵房、综合水泵房、空压机房、循环水泵房、滤网间配水井、循环水处理间电气热控电缆敷设接线完毕100%; 5、锅炉风压及酸洗系统电缆敷设接线完毕100% 未完毕 湖南火电 多种因数 2、中铁十八局: 12月份施工计划基本完毕,但按照前期专题会纪要规定,贵部近来两个月所报月度施工工作量明显局限性,规定十八局引起高度重视,积极增长施工人员,全面加紧现场施工进度,否则将按照专题会上制定旳最迟完毕时间予以严厉考核。 3、浙大网新: 浙大网新12月份共有计划19项,共有5项未完毕,未完毕原因重要由于设备到货、资金和计划调整等客观原因导致,提议本次不予考核。 序号 上月项目编号 单位、分项工程项目 本月计划完毕状况 本月实际 完毕状况 责任 单位 未完原因 1 1 球磨机安装 安装完毕 未完毕 浙大网新 剩余设备还没有到现场 2 2 2#吸取塔 底板防腐完毕 未完毕 浙大网新 资金影响 3 4 1#烟道防腐 净烟道防腐完毕,启动烟道开始喷砂 未完毕 浙大网新 重要受天气影响 4 6 2#烟道防腐 开始喷砂 未完毕 浙大网新 施工计划调整 5 7 斗提机安装 剩余部分安装完毕 未完毕 浙大网新 施工计划调整 4、中铁十九局: 12月份施工计划基本完毕。 三、土建工程形象进度及分析:已完毕项目、非关键项目、关键项目 1、热力系统: 1.1主厂房下部构造:#1主厂房地下构造施工完毕;#2主厂房地梁完毕50%。 1.2主厂房上部构造: 汽机间上部构造: .1 汽机间外侧构造:上部构造工程施工完毕,#1机A彩板封闭龙骨施工完毕,固定端彩板龙骨未施工;#2机A彩板封闭龙骨完毕80%。 .2 固定端、扩建端钢筋混凝土框架施工完毕,彩板封闭未施工。 .3 #1、2汽机房各层平台施工完毕。 .4 #1、2汽机房吊车梁施工完毕。 .5 #1、2汽机房屋面板施工完毕。 除氧煤仓间上部构造: .1 #1、2除氧煤仓间框架及各层楼板施工完毕。 .2 #1楼梯间钢筋混凝土框架总体完毕40%;#2楼梯间钢筋混凝土框架及墙体施工完毕。 .3 #1机钢煤斗安装完毕;#2机钢煤斗安装完毕。 锅炉间上部构造: .1 #1、2锅炉13.70m层平台施工完毕。 .2 #1机高、低封平台施工完毕;#2机高、低封平台施工完毕。 .3 #1锅炉电梯竖井钢构造安装完毕;#2锅炉电梯竖井钢构造制作完毕,安装未施工。 :集控楼上部构造:框架、各层平台及墙体施工完毕。 1.3主厂房建筑工程: 汽机间建筑工程: .1 #1汽机房粗地面完毕90%,各层楼面基层施工完毕;#2汽机房地面如下回填土完毕60%,粗地面未施工,各层楼面基层施工完毕。 .2 #1、2主厂房门、窗安装未施工。 .3 #1主厂房内外墙、顶棚抹灰及腻子施工完毕,涂料完毕一道,#2主厂房内外墙、顶棚抹灰总体完毕60%,腻子、涂料总体完毕30%。 .4 #1汽机房屋面找平层完毕80%,屋面防水及保温等未施工;#2汽机房屋面建筑工程未施工。 除氧煤仓间建筑工程: .1 #1除氧煤仓间地面下回填土施工完毕,地面混凝土未施工;#2除氧煤仓间地面下回填土完毕60%。 .2 #1、2除氧煤仓间门、窗未施工。 .3 #1除氧煤仓间墙体砌筑、腻子施工完毕,涂料完毕一道;#2除氧煤仓间墙体砌筑完毕80%,腻子完毕60%. .4 #1、2除氧煤仓间屋面防水、保温工程未施工。 锅炉间建筑工程: .1 #1锅炉间粗地面砼施工完毕60%;#2锅炉间地面下回填土完毕70%,粗地面未施工。 .2 #1、2锅炉间13.70m层平台顶棚腻子、涂料未施工。 1.4集控楼、主厂房建筑设备安装工程: 给水、排水工程: .1室内给水系统:给水管道与配件安装完毕70%,室内消火栓未安装,室内给水设备未安装 .2室内排水系统:排水管道与配件安装完毕50%,雨水管道及配件安装完毕60%。 .3卫生器具安装:卫生器具、配件、排水管道安装完毕90%。 .4室外给水管网:给水管道安装完毕30%,消防水泵接合器及室外消防栓未安装,室外管沟及井室完毕50% .5室外排水管网:排水管道安装完毕70%,排水管沟及井室完毕30%。 通风、空调工程: .1送排风系统:风管及配件制作完毕90%,风管部件与消防器制作完毕95%,风管系统安装完毕90%,通风机安装完毕80%,通风与空调设备安装完毕95%, .2防排烟系统:风管及配件制作完毕60%,风管部件与消防器制作完毕90%,风管系统安装完毕90%,通风机安装完毕90%,通风与空调设备安装完毕90%, .3 除尘系统:风管及配件制作完毕60%,风管部件与消防器制作完毕90%,风管系统安装完毕90%,通风机安装完毕70%,通风与空调设备安装完毕50%, .4空调系统:风管及配件制作完毕90%,风管部件与消防器制作完毕90%,风管系统安装完毕90%,通风机安装完毕50%,通风与空调设备安装完毕70%。 1.5汽轮发电机、汽动给水泵基: 汽轮发电机基础:#1汽轮发电机基础施工完毕,二次灌浆未施工:#2汽轮发电机基础已交安装。 汽动给水泵基础:#1机汽动给水泵基础已交安装,二次灌浆完毕50%;#2机汽动给水泵基础施工完毕,土建未交安装。 1.5 汽机地下设施: 凝结水泵基础 :#1、2机凝结水泵基础施工完毕。 电动给水泵、前置泵基础:#1二次灌浆施工完毕;#2机混凝土施工完毕。 其他泵类基础:#1所有施工完毕;#2机总体完毕50%。 1.6锅炉基础工:#1、2锅炉基础工程施工完毕。 1.7锅炉地下设施: #1磨煤机基础二次灌浆未进行;#2锅炉基础土建已交安装。 #1机送风机基础二次灌浆施工完毕;#2机送风机基础土建已交安装。 #1机引风机基础施工完毕,土建未交安装。#2机引风机基础未施工。 #1机捞渣机基础施工完毕,土建已交安装;#2机捞渣机基础未施工。 #1、2机渣仓基础土方开挖完毕,桩基尚未检查。 #1锅炉零米冲渣沟及清水池完毕50%;#2锅炉零米冲渣沟及清水池未施工 1.7.6 #1锅炉零米沟道完毕70%;#2锅炉零米沟道未施工。 1.8烟道:#1、2机烟道支架施工完毕。 1.9烟囱: 钢内筒安装施工完毕,内衬玻化砖砌筑完毕。 烟囱灰斗平台施工完毕。 烟囱内钢梯施工完毕。 烟囱航空标志施工完毕。 烟囱避雷设施施工完毕。 1.10 热力系统进度分析:(影响#1锅炉点火旳工程项目) #1锅炉渣仓:目前基础工程正在施工中,总体完毕50%。2012年01月31日前即可完毕该区域土建交安装工作,不会成为影响#1锅炉点火试运旳要点。 #1锅炉运行电梯:目前电梯钢架安装质量已达不到原则规定、电梯井封闭未进行,进度已严重滞后。后期电梯设备安装、调试及验收工作还较多,如不尽快贯彻钢架质量问题及材料购到现场问题(2023.01.31前),将在#1机调试期间严重影响使用,但不会成为影响#1锅炉点火旳要点。 目前烟囱工程除散水外其他土建工程所有结束,土建工程已不会影响#1锅炉点火工作。 主厂房、集控楼建筑设备安装工程已全面施工,总体完毕70%左右与工程总体进展状况基本一致。目前存在部分设备尚未到货。2023年02月份之前完毕所有建筑设备安装,则不会影响#1机组旳调试工作。 2、燃料供应系统: 2.1煤场地下输煤廊道施工完毕。 2.2输煤栈桥: #1、2、3输煤栈桥钢构造安装完毕。 2.2.2 #1、2、3输煤栈桥混凝土粗地面施工完毕,地面面层未施工。 #1、2、3输煤栈桥屋面工程未施工。 #1、2、3输煤栈桥门窗及封闭工程未施工。 2.3输煤转运站: #1、2、3输煤转运站内外墙抹灰施工完毕, 腻子、涂料完毕60%,门、窗安装完毕70%。 #1、2、3输煤转运站混凝土毛地面施工完毕。 #1、2、3输煤转运站屋面防水及保温工程总体完毕60%。(存在质量问题,未整改) 2.4输煤综合楼: 输煤综合楼主体工程施工完毕。 输煤综合楼墙体抹灰、门、窗安装总体完毕80%。 输煤综合楼屋面防水工程未施工。 输煤综合楼地面、楼面工程总体完毕80% 输煤综合楼室外散水未施工。 输煤综合楼、转运站建筑设备工程:输煤综合楼通风与空调工程施工完毕30%、给排水工程施工完毕90%;#1、2、3转运站通风与空调工程施工完毕20%,给排水工程施工完毕80%。 2.5煤场工程: 斗轮机基础土建已交安装。 贮煤场平整完毕50%。 煤场挡煤墙完毕50%,排水沟未施工。 2.6煤棚工程:干煤棚钢网架安装完毕,屋面波形板未施工。 2.7 沉煤池:沉煤池钢筋混凝土构造工程施工完毕,行车轨道未安装。 2.8 推煤机库:煤场推煤机库未施工。(已取消) 2.9 燃料油罐工程: 点火油罐基础施工完毕。 点火油罐周围浆砌毛石挡墙总体完毕75%。 燃油泵房上部构造工程施工完毕。 燃油泵房墙体砌筑施工完毕,内墙抹灰施工完毕,外墙抹灰完毕50%;门、窗安装完毕50%。 燃油泵房地下设施基础施工完毕。 燃油泵房室内混凝土毛地面完毕40%。 燃油泵房屋面防水工程未施工。 燃油泵房建筑设备安装工程:燃油泵房通风与空调工程施工完毕70%,给排水工程未施工。 燃油泵房区域围墙未施工。 燃油泵房区域避雷针未施工。 燃油泵房区域油管道支架施工完毕。 2.10 燃料系统进度分析:(影响#1锅炉点火旳工程项目) 燃油泵房区域土建工程未完项目仍较多,目前与安装交叉施工进度较慢,2012年01月31日前到达油罐存油条件较困难,湖南火电企业还应继续增强组织措施,加紧施工进度。2023年春节前不能结束该区域土建工程,将严重影响燃油系统总体进度并将继续影响锅炉点火工作,是土建专业重点控制项目之一。 输煤系统:目前干煤棚网架安装完毕,屋面波形板未施工,进度有所滞后,重要原因材料未到货。从工程总体进展状况来看,如2023年02月份之前完毕干煤棚所有工作,到达存煤条件则不会成为影响#1锅炉点火旳要点;输煤栈桥工程目前屋面及两侧封闭等未施工,所剩工作还较多,施工进度有所滞后。湖南火电应在2023年03月份之前完毕所有土建工作,否则会对输煤系统调试导致影响,但不会成为影响#1锅炉点火旳要点。 3、除灰系统: 3.1电除尘控制楼及除灰空压机房: 上部构造工程施工完毕。 地下设备基础及沟道施工完毕。 墙体抹灰、腻子施工完毕;门窗安装完毕90%。 地面、楼面工程施工完毕。 屋面防水工程完毕70%。 屋面雨排水管安装完毕。 室外散水未施工。 通风与空调工程:风管及配件制作完毕90%,风管部件与消防器制作完毕80%,风管系统安装完毕90%,通风机安装完毕80%,通风与空调设备安装完毕10%。 3.2气化风机房: 上部构造工程施工完毕 地下设备基础及沟道施工完毕。 墙体抹灰、腻子施工完毕;门窗安装完毕90%。 粗地面施工完毕,面层未施工。 屋面防水工程施工完毕。(存在质量问题,未整改) 屋面雨排水管施工完毕。 室外散水未施工。 建筑设备安装工程: 灰库气化风机房通风与空调工程未施工,给排水工程完毕60%。 3.3电除尘器土建工程:(含电除尘及进出口基础) 地下设备基础及沟道施工完毕。 混凝土地面施工完毕。 电除尘出口烟道支架施工完毕。 3.4灰库: 灰库上部构造工程施工完毕。 灰库外筒装饰工程施工完毕。 灰库室内地下设备基础及沟道施工完毕。 灰库室内地面下回填施工完毕,地面砼未施工。 灰库室外旋转钢梯安装总体完毕,防腐工程油漆面层未施工。 灰库室外混凝土地面未施工。 灰库MCC通风工程未施工,给排水工程完毕90%。 3.5浓缩机:浓缩机基础施工完毕。 3.6贮灰场: 灰场卧管基础开挖、地基换填及卧管铺设总体完毕85%左右。 灰场堆石坝工程挖方、砌筑总体完毕30%左右。 3.7除灰系统进度分析:(影响#1锅炉点火旳工程项目) 除灰系统中#1机组引风机基础未交安装,比计划交安装日期滞后较多,对安装工程施工进度导致一定影响,重要原因该区域土建工程施工人员较少所致。湖南火电应尽快进行土建交安装工作否则将影响风机旳安装、调试工作,但不会成为影响#1锅炉点火或总启动旳要点。 贮灰场工程目前正在紧张施工中,进度较快。2023年02月底即可到达临时存灰条件。不会成为影响#1锅炉点火或总启动旳要点。 4、供水系统:(本工程设计用水量:2426m³/h;0.674 m³/s;设计耗水指标:0.562 m³/s.GW) 4.1电厂水源: 黄水河水库:(电厂专用水源,兼顾乡、村人畜饮用,正常蓄水位库容1512万立方,设计供水流量1410m³/h,详细施工进度略) 煤矿疏干水:(无保证性,变化大,不作为电厂可靠水源,而作为辅助水源且优先使用,设计供水流量1016m³/h,详细施工进度略。) 4.2 循环水系统: #1冷却塔:(淋水面积:7500m²) .1 塔筒施工完毕。 .2 淋水构件吊装完毕;淋水填料安装完毕;配水管、除雾器等安装完毕。 .3 水塔外走道板未施工。 .4 水塔外钢梯总体完毕。 .5 水塔水池防腐未施工。 #2冷却塔:(淋水面积:7500m²) .1 塔筒完毕63节。 .2 淋水构件制作完毕,淋水构件未吊装。 .3 水塔外走道板未施工。 .4 水塔外钢梯未安装。 .5 水塔水池防腐未施工。 循环水泵房: .1 地下构造工程施工完毕。 .2 上部构造工程施工完毕。 .3 墙体抹灰、腻子、涂料施工完毕;门、窗正在施工中,总体完毕70%。 .4 屋面构造工程施工完毕,防水工程未施工。 .5 室内设备基础及沟道施工完毕。 .6 地面下回填土施工完毕,混凝土粗地面未施工。 .7 建筑设备安装工程: 通风与空调工程未施工,给排水工程完毕70%。 循环水沟:#1、2塔循环水沟混凝土施工完毕。 循环水管:#1机循环水管安装完毕,回填土完毕80%;#2机部分,循环水泵房至#2塔段未施工。 4.3补给水系统工程: 厂外取水阀门井:施工完毕 厂外补给水管道:施工完毕。 滤网间兼配水井:混凝土构造施工完毕,外墙抹灰未施工。 絮凝沉淀池(预留) 含泥废水处理综合楼(预留) 4.4 厂区净水站: 综合水池:施工完毕。 综合水泵房: .1 上部构造施工完毕。 .2 内外墙抹灰及腻子、涂料施工完毕;门未安装、窗安装完毕。 .3 室内设备基础施工完毕。 .4 室内地面下回填土施工完毕,混凝土粗地面施工完毕,面层未施工。 .5 屋面构造施工完毕,屋面防水未施工。 .6通风与空调工程完毕60%,给排水工程完毕80%。 无阀过滤器基础:施工完毕。 无阀滤池反洗回收水池:混凝土水池及防腐施工完毕,井盖未施工。 4.5 厂区给排水系统: 厂区生活水系统:(生活水池-厂区生活水管网-行政办公楼、主厂房、集控楼、输煤综合楼等) 厂区工业水系统:总体完毕80%。 循环水排污系统:总体完毕90%。 复用水系统:(2×1000m³) .1厂区复用水池:施工完毕。 .2 灰场输水水池:施工完毕。 含煤废水搜集系统: .1 沉煤池:施工完毕。(煤场区域)(进入含煤废水处理站) .2 冲洗排水水池:未施工。(在炉前通道侧)(处理后进入复用水池) 厂区雨水排水系统:总体完毕80%,燃油泵房区域未完毕。(搜集后排入黄水河) 厂区生活污水排水系统:总体完毕60%。 .1 厂区生活污水排水管道:总体完毕50%,行政办公楼区域未施工。(进入生活污水处理站) 含煤废水处理站:施工完毕90%。 (处理后进入厂区复用水池) 灰场喷洒系统:未施工。(厂区复用水系统-灰场管理站喷洒水池-当堆灰高程超过1280m时通过汽车取水对灰场进行喷洒水) .1 喷洒水池:未施工。 .2 洒水车辆:未购置。 厂区截洪沟:施工完毕。 4.6供水系统进度分析:(影响#1锅炉酸洗、点火旳工程项目) 由于煤矿疏干水只作为电厂辅助供水水源并且煤矿目前还处在建设期间,因此#1锅炉点火调试用水水源只有黄水河水库一处。目前黄水河水库坝体下泄洪沟段施工进度较缓慢,已严重影响厂外补给水管道端部取水阀门井施工进度,并且目前黄水河水库尚未开始蓄水,因此水源地工程将是影响#1锅炉点火、调试正常进行旳要点之一。 #1冷却塔工程:目前#1冷却塔淋水构件吊装及附属配件安装工作已完毕,水池防腐工程未施工,动工时间未确定,因此湖南火电2012年01月31日前完毕该项工程困难较大,会影供水系统准时通水,并将严重影响系统调试工作,是土建专业重点控制项目之一。 厂区净水站土建工程已所有交安装,所剩地面、屋面及门、窗安装等工程计划2023年01月底前所有施工完毕,因此不会成为影响#1锅炉点火旳要点。 循环水泵房土建工程与厂区净水站基本相似,如2023年01月底前完毕所剩土建工作也不会成为影响#1锅炉点火旳要点。 5、水处理系统:(化学水) 5.1 锅炉补给水系统: 上部构造:施工完毕。 装饰装修工程:施工完毕。 室内、外设备基础及沟道:基础及沟道施工完毕,室外沟道盖板未施工。 地面、楼面:施工完毕。 屋面:屋面防水工程施工完毕。(存在质量问题,未整改) 建筑设备安装:锅炉补给水处理车间通风空调工程、给排水工程完毕90%;循环水处理车间通风与空调工程、给排水工程完毕90%. 室外散水:室外散水未施工。 5.2机组排水槽: 土方开挖施工完毕。 地基处理施工完毕。 设备基础砼垫层施工完毕,钢筋、模板总体完毕90%,砼未施工。 沟道及沟道防腐未施工。 5.3 循环水处理车间: 主体工程:完毕80%。 装饰装修工程:内外墙抹灰完毕80%、腻子、涂料及门窗未施工。 室内设备基础及沟道:基础施工完毕,沟道完毕90%。 地面工程:未施工。 屋面工程:屋面构造施工完毕,屋面防水未施工。 5.4 废水处理系统: 常常性废水处理池:(化水区域)施工完毕。 非常常性废水储存池:未施工。(12.04日完毕场地移交) 含油废水处理系统 : .1 含油污水储存池:施工完毕。 .2 含油废水处理车间:未施工。 5.5 水处理系统进度分析:(影响#1锅炉酸洗、点火旳土建工程项目) 该区域土建工程基本结束屋面防水工程及室外沟道盖板等存在质量问题未整改,但不会影响#1锅炉进行酸洗工作旳正常进行。 非常常废水处理站:目前土方开挖施工中,由于该工程土方工程量较大且要进行地基换填以及池体旳防腐工作等,因此施工周期较长,2012年01月31日前到达使用条件困难较大,因此#1锅炉酸洗使用已不也许。为此会对#1锅炉酸洗工作正常进行导致一定影响,是土建专业重点控制项目。目前已确定使用脱硫事故浆液箱替代非常常废水处理池进行废水处理,不会成为影响#1机组总启动旳关键项目。 5.5 3 含油废水处理站与燃油泵房在一种区域内总体施工进度较慢,是影响燃油区域总体进度旳一部分。(非关键原因) 6、电气系统土建工程: 6.1 110kv/500kv继电器室工程: 主体工程:施工完毕。 装饰装修工程:施工完毕。 建筑屋面工程:屋面防水完毕50%。(存在质量问题,未整改) 室内防静电地板安装施工完毕。(存在质量问题,未整改) 继电器室通风与空调工程、给排水工程完毕80%. 6.2变压器基础及架构: 110KV降压变基础及油坑混凝土施工完毕,油坑内箅子及卵石未施工。 110KV架构施工完毕。(已带电) 6.3 110KV屋外配电装置:施工完毕。 6.4 500KV屋外配电装置:架构、支架基础施工完毕;构架安装完毕40%,支架安装未进行。 6.5500KV区域电缆沟道总体完毕50%. 6.6电气系统土建工程进度分析:(影响#1机组总启动土建项目) 目前电气系统土建工程所波及旳建筑工程项目处在装饰装修工程施工旳扫尾阶段,不影响设备带电及调试工作。 目前500KV区域构架及支架安装进度较慢,重要原因前期未及时组织吊装,近期110KV设备带电影响正常吊装工作。湖南火电在2023年春节前完毕500KV构架及支架旳吊装工作,比较困难,什么时间完毕目前湖南火电还无法确定期间,因此将会严重影响后期电气设备旳安装、调试,并将影响#1机组总启动,是土建专业重点控制项目之一。 #2机A列外主变构架基础已完毕,湖南火电应在2023年2月中旬即可完毕#2主变构架旳吊装工作,因此不会影响后期电气线路旳安装工作及#1机组总启动。 7、附属生产工程: 7.1启动锅炉房: 主体工程:施工完毕。 装饰装修工程:未完毕。 屋面防水工程:未施工。 室内沟道盖板及地面未施工。 7.2制氢站: 主体工程:施工完毕。 装饰装修工程:抹灰、腻子、涂料施工完毕;门窗安装未施工。 屋面工程:屋面防水未施工。 室内设备基础及沟道施工完毕,沟道盖板未施工,室内地面未完毕。 室外设备基础及沟道施工完毕。 制氢站区域围墙大门未施工。 制氢站通风与空调工程未施工,给排水工程完毕80%. 7.3生产行政办公楼及维修车间:未施工。(12.08日移交场地) 7.4材料库: 主体工程:施工完毕。 装饰装修工程:外墙涂料未施工。门窗安装完毕80%。 屋面工程施工完毕。(防水层已取消,后期加盖一层) 建筑设备安装:施工完毕。 室外散水未施工。 7.5生活污水处理站:未施工。 7.6厂区给水、排水、供热管道及照明 7.7厂区沟道及管架:总体完毕70%。 7.8厂区道路:总体完毕60%。 7.9厂区护坡:未施工。(#1冷却塔西侧) 7.10厂区围墙及大门:总体完毕95%, 7.11警卫传达室:警卫室及大门未施工。 7.12消防车库:未施工。 7.13厂区平整:未施工。 7.14 附属生产工程进度分析:(影响#1锅炉酸洗及点火工作土建项目) 启动锅炉房土建工程:体量较小所剩土建工程计划23年01月结束,不会影响#1锅炉酸洗工作正常进行。 其他工程项目虽未结束,但没有直接影响锅炉酸洗及点火旳项目。 8、交通、运送系统: 8.1厂内道路:主厂房、锅炉房、电除尘、烟囱及干灰库区域道路路面工程完毕90%,马路牙未施工;燃油泵房区域道路未施工;煤场区域道路未施工;500KV区域道路未施工。 8.2 厂外运灰道路:挖方、填方路基、路基护坡及路基抗滑桩总体完毕55%。 8.3 交通、运送工程进度分析:(影响#1机组点火及总启动工作) 厂内煤场区域道路、500KV区域道路未施工,重要原因交叉施工影响及人员较少等因数所致。但对#1锅炉点火及机组总启动无直接影响。 厂内燃油泵房区域道路目前施工进度严重拖后,重要原因前期受#2水塔施工运送砼、燃油泵房主体施工等方面影响,近期受地下管道铺设施工影响所致。该区域道路旳施工进度问题也是整个燃油区域工期拖后旳一部分,最终会影响机组燃油旳储存,并严重影响#1锅炉后期点火试运旳工作,是土建专业重点控制项目。 厂外运灰道路目前施工进度滞后非常严重,重要原因动工时间晚、施工难度大、工程量增长(抗滑桩及锚杆)等因数影响,2023年03月份之前已无法完毕该工程施工任务,是土建工程重点控制项目。目前基本确定了临时通车方案不会成为影响#1锅炉试运旳关键项目。 9、生活福利工程: 9.1厂区消防水工程: 常规水消防工程: .1 室外管道部分: (1) 输煤区域:母管安装完毕95%,支管安装完毕30%。 (2) 脱硫区域:母管安装完毕95%,支管安装完毕50%。 (3) 主厂房集控楼区域:母管安装完毕95%,支管安装完毕10%。 (4) 化水区域:母管安装完毕95%,支管安装完毕95%。 (5) 冷却塔区域:母管安装完毕95% 。 (6) 燃油泵房区域:母管安装完毕30%,支管未安装。 (7) 110KV/500KV区域:母管、支管安装完毕90%。 (8) 生产行政办公楼区域:母管安装完毕5%,支管未安装。 .2 室内部分:全厂各建筑物室内消防水管道安装完毕约10%左右。 气体灭火及水系统施工进度: .1集中控制楼: (1) 4.0m层,气体灭火管道已安装就位,待装喷头。 (2) 6.9m层,电缆夹层(上夹层)气体灭火管道安装就位,待装喷头。 (3) 13.7m层气体灭火管道安装就位,待装喷头。 (4) .2煤仓层消防喷淋管道已安装就位,待装喷头。 .3变压器: (1) 启/备变安装不符合规定,待整改。 (2) 高厂变安装不符合规定,待整改。 火灾自动报警系统施工进度: .1集中控制楼: (1) 0.00m层,布管穿线已完毕。 (2) 4.2m层布管已完毕 (3) 6.9m层。布管穿线已完毕。 (4) 11.0m层,布管已完毕。 (5) 13.7m层布管穿线已完毕。消防报警主机,光纤主机已就位。 .2除尘电控楼: (1) 布管穿线已完毕。 .3脱硫岛电控楼: (1)布管穿线已完毕,待装设备。 .4输煤综合楼: (1)布管穿线已完毕,待装设备。 .5材料库房: (1)布管穿线已完毕。 .6主厂房区域: (1)1#机器380V和6KV配电室开槽、布管正在施工。 (2)2#机组380V和6KV配电室预埋完毕。 (3)锅炉房区域布管穿线已完毕,待装设备。 .71#机汽机房继电柜室: (1)布管穿线已完毕,待装设备。 .8脱水综合楼 (1)布管穿线已完毕,待装设备。 .9脱硝胺制备区域 (1)布管穿线已完毕,待装设备。 .10材料库 (1)布管穿线已完毕,待装设备。 .11化学化验楼 (1)布管穿线已完毕,待装设备。 消防系统工程进度分析:(影响#1机组点火及总启动项目) .1 目前湖南火电负责施工旳室内消防系统工程施工进度严重滞后,重要原因施工人员少、消防阀门到货不及时,如23年01月份不能完毕系统水管道及阀门旳安装工作,#1锅炉点火及总启动将受到严重影响,因此该系统旳整体施工进度是土建专业重点控制项目。 .2特殊消防工程:#1主厂房A列外主变刚就位、#3输煤栈桥屋面未施工、燃油大罐防腐工程未结束,影响水喷淋及泡沫消防工程旳施工进度。因此特殊消防工程旳整体施工进度是土建专业重点控制项目。 9.2永临工程:施工完毕。 9.3公寓楼:(略) 10、脱硝系统: 10.1 #1、2机组炉后脱销钢架基础施工完毕。 10.2 脱销制氨区域:未施工。 10.3 工程进度分析:(影响#1机组点火及总启动项目) 目前该工程施工场地尚未移交,详细动工日期还无法确定,(2023年12月30发送旳联络单规定元月15日把场地移交北京博奇)如2023年02月份不能完毕建筑、设备基础挖方、地基处理施工及交安装工作,后期#1机组总启动脱硝系统将无法准时投入使用,当地政府环境保护部门与否容许还是未知数,但不会成为影响#1机组总启动旳要点。 11、脱硫系统: 11.1 脱硫废水楼:主体工程、屋面防水、楼面地面、室内沟道施工完毕,门窗安装未完毕。 11.2 制浆楼:主体工程、屋面防水、楼面地面、室内沟道施工完毕,门窗安装未完毕。 11.3 #1、2循环泵房:#1循环泵房施工完毕;#2循环泵房屋面防水、钢梯、室外散水未完毕。 11.4 #1、2事故浆液箱:施工完毕。 11.5 汽车衡:基础施工完毕。 11.6 #1、2CEMS小室:#1小室未施工完毕;#2小室施工完毕。 11.7 #1、2脱硫变:#1机脱硫变基础施工完毕,油坑施工完;#2机脱硫变未施工。 11.8 #1、2 烟道支架及支架排水沟:#1、2烟道支架施工完毕,排水沟施工完毕。 11.9 #1、2室外电缆沟道:施工完毕。 11.10 废水澄清池、回收水箱、球磨机基础工艺水箱基础:施工完毕。 11.11 脱硫系统工程进度分析:(影响#1机组点火及总启动项目) #1事故浆液箱基础12月04日混凝土浇灌完毕,并移交安装施工。不会影响#1机组总启动工作进行。 四、土建专业综合分析及监理意见与提议:纵观上述各系统分析状况,共有6项工作已成为土建专业重点控制旳项目,分别是:1、燃油系统:燃油泵房整体施工进度;2、供水系统:黄水河水源工程、#1冷却塔水池防腐工程;3、水处理系统:非常常废水处理站;4、消防系统:室内消防工程及部分特殊消防工程;5、道路工程:燃油泵房区域道路、厂外运灰路;6、电气系统土建工程:500KV构架、支架安装工程。 其中水处理系统中非常常废水处理站是因脱硫工程施工占用该区域场地导致,湖南火电企业已无法在短时间内施工完毕到达使用条件,在后期#1锅炉酸洗
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 管理财经 > 市场/行业分析

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
