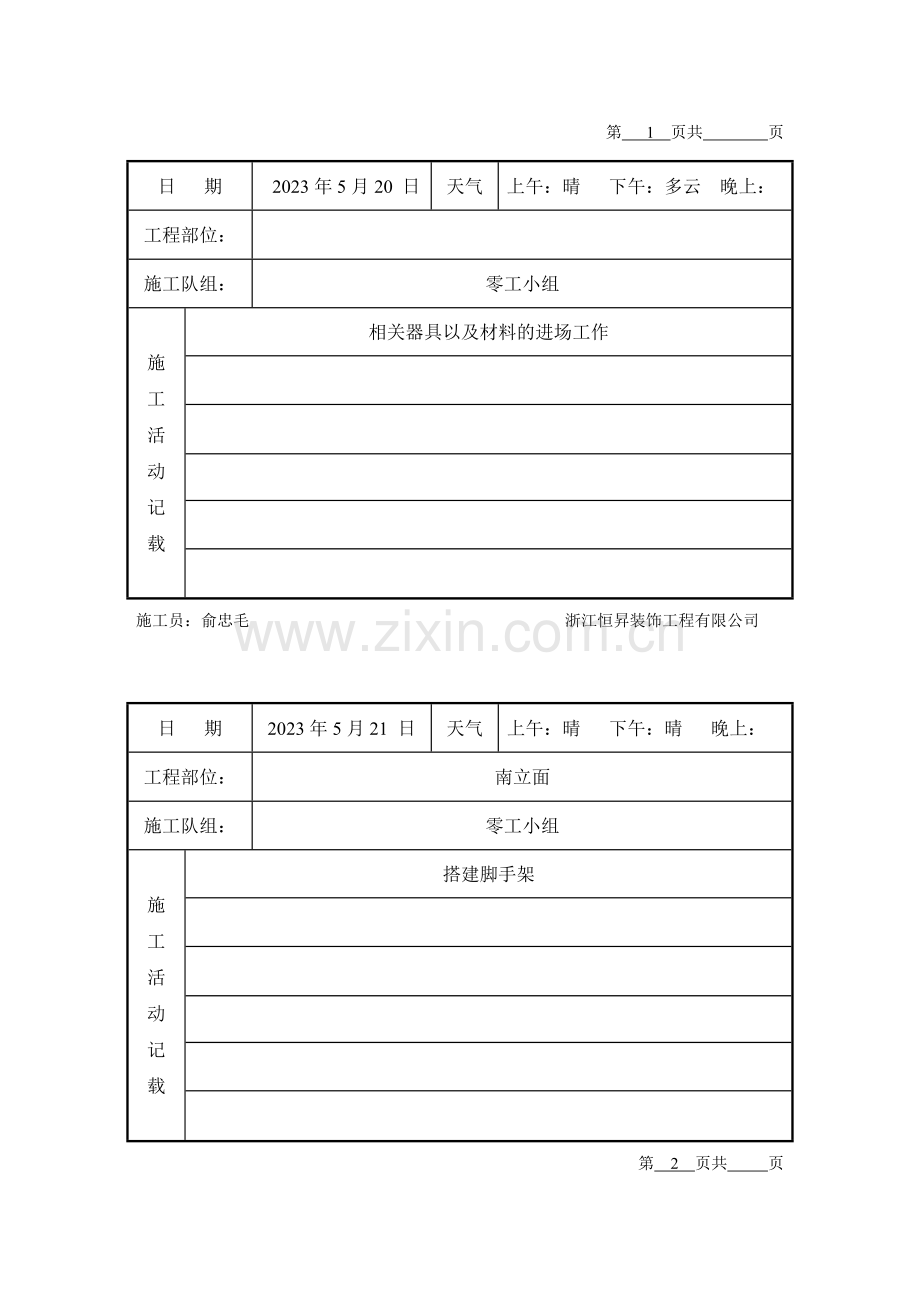

资源描述
第 1 页共 页
日 期
2023年5月20 日
天气
上午:晴 下午:多云 晚上:
工程部位:
施工队组:
零工小组
施
工
活
动
记
载
相关器具以及材料的进场工作
日 期
2023年5月21 日
天气
上午:晴 下午:晴 晚上:
工程部位:
南立面
施工队组:
零工小组
施
工
活
动
记
载
搭建脚手架
施工员:俞忠毛 浙江恒昇装饰工程有限公司
第 2 页共 页
施工员:俞忠毛 浙江恒昇装饰工程有限公司
第 3 页共 页

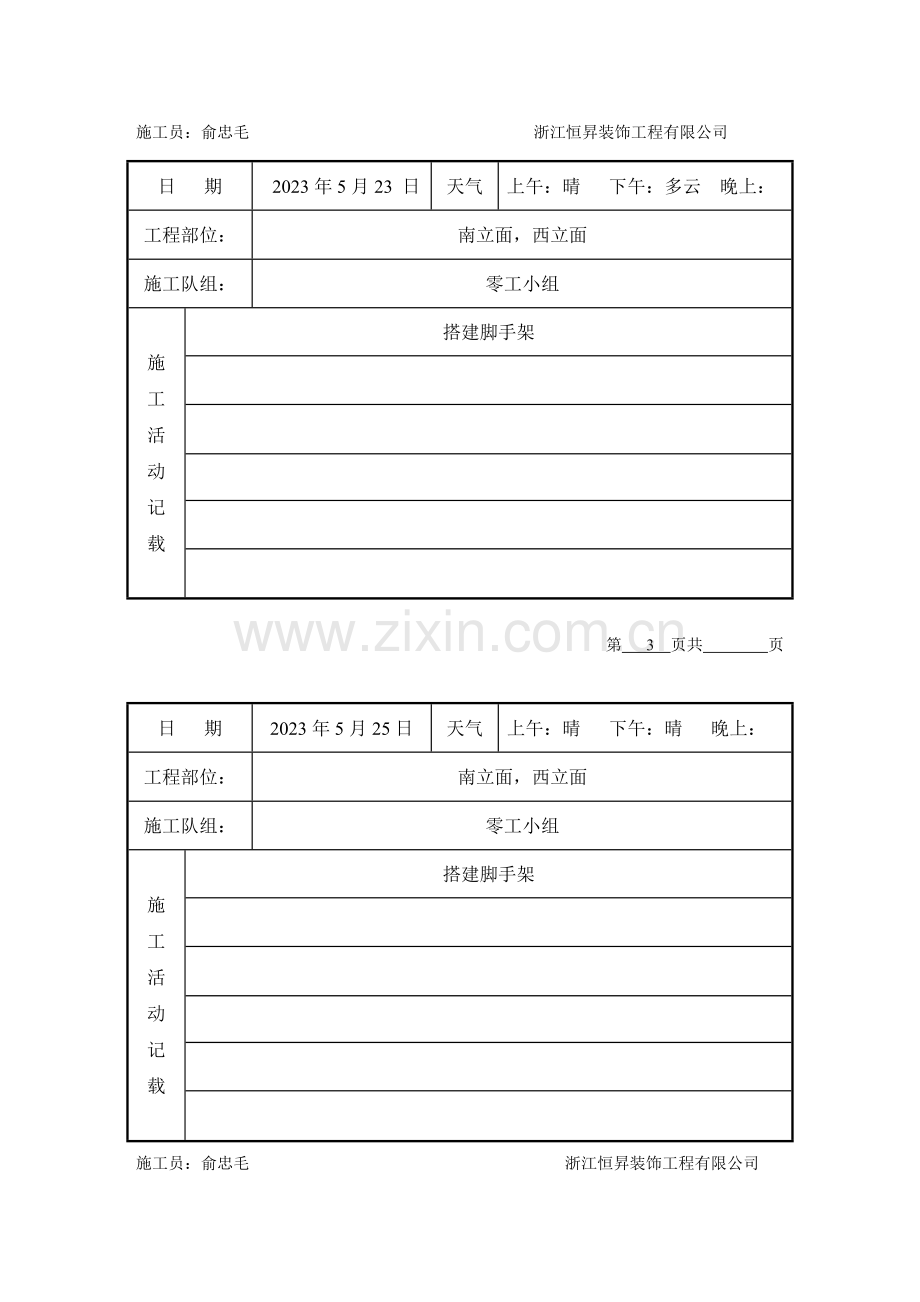

日 期
2023年5月23 日
天气
上午:晴 下午:多云 晚上:
工程部位:
南立面,西立面
施工队组:
零工小组
施
工
活
动
记
载
搭建脚手架
日 期
2023年5月25日
天气
上午:晴 下午:晴 晚上:
工程部位:
南立面,西立面
施工队组:
零工小组
施
工
活
动
记
载
搭建脚手架
施工员:俞忠毛 浙江恒昇装饰工程有限公司
第 4 页共 页
施工员:俞忠毛 浙江恒昇装饰工程有限公司
第 5 页共 页
日 期
2023年5月28 日
天气
上午:晴 下午:晴 晚上:
工程部位:
西立面,北立面
施工队组:
零工小组,技术小组
施
工
活
动
记
载
搭建脚手架
南立面排线放样
日 期
2023年5月27日
天气
上午:晴 下午:晴 晚上:
工程部位:
北立面,东立面
施工队组:
零工小组,技术小组
施
工
活
动
记
载
搭建脚手架
东立面立面排线放样
施工员:俞忠毛 浙江恒昇装饰工程有限公司
第 6 页共 页
施工员:俞忠毛 浙江恒昇装饰工程有限公司
第 5 页共 页
日 期
2023年5月30 日
天气
上午:晴 下午:阴 晚上:
工程部位:
东立面
施工队组:
零工小组,技术小组
施
工
活
动
记
载
搭建脚手架
排线放样
日 期
2023年6月2日
天气
上午:晴 下午:晴 晚上:
工程部位:
南立面
施工队组:
安装小组,切割小组
施
工
活
动
记
载
膨胀螺栓预埋,三角铁预排
三角钢铁切割
施工员:俞忠毛 浙江恒昇装饰工程有限公司
第 6 页共 页
施工员:俞忠毛 浙江恒昇装饰工程有限公司
第 7 页共 页
日 期
2023年6月5日
天气
上午:晴 下午:阴 晚上:
工程部位:
南立面
施工队组:
安装小组,切割小组
施
工
活
动
记
载
膨胀螺栓预埋,三角铁预排
三角钢铁切割
日 期
2023年6月10日
天气
上午:晴 下午:晴 晚上:
工程部位:
南立面
施工队组:
安装小组,切割小组
施
工
活
动
记
载
膨胀螺栓预埋,三角铁预排
三角钢铁切割
施工员:俞忠毛 浙江恒昇装饰工程有限公司
第 8 页共 页
施工员:俞忠毛 浙江恒昇装饰工程有限公司
第 9 页共 页
日 期
2023年6月13日
天气
上午:晴 下午:晴 晚上:
工程部位:
南立面
施工队组:
安装小组,切割小组
施
工
活
动
记
载
膨胀螺栓预埋,三角铁预排
三角钢铁切割,石材切割
日 期
2023年6月15日
天气
上午:晴 下午:晴 晚上:
工程部位:
南立面
施工队组:
安装小组,切割小组
施
工
活
动
记
载
膨胀螺栓预埋,三角铁预排
三角钢铁切割,石材切割
施工员:俞忠毛 浙江恒昇装饰工程有限公司
第 10 页共 页
施工员:俞忠毛 浙江恒昇装饰工程有限公司
第 9 页共 页
日 期
2023年6月18日
天气
上午:晴 下午:晴 晚上:
工程部位:
南立面
施工队组:
安装小组,切割小组
施
工
活
动
记
载
膨胀螺栓预埋,三角铁预排
三角钢铁切割,石材切割
日 期
2023年6月21日
天气
上午:晴 下午:晴 晚上:
工程部位:
南立面
施工队组:
安装小组,切割小组
施
工
活
动
记
载
膨胀螺栓预埋,三角铁预排
三角钢铁切割,石材切割
施工员:俞忠毛 浙江恒昇装饰工程有限公司
第 10 页共 页
施工员:俞忠毛 浙江恒昇装饰工程有限公司
第 11 页共 页
日 期
2023年6月25日
天气
上午:晴 下午:晴 晚上:
工程部位:
南立面,西立面
施工队组:
安装小组,切割小组
施
工
活
动
记
载
膨胀螺栓预埋,三角铁预排,石材干挂
三角钢铁切割,石材切割
日 期
2023年6月30日
天气
上午:晴 下午:晴 晚上:
工程部位:
南立面,西立面
施工队组:
安装小组,切割小组
施
工
活
动
记
载
膨胀螺栓预埋,三角铁预排,石材干挂
三角钢铁切割,石材切割
施工员:俞忠毛 浙江恒昇装饰工程有限公司
第 12 页共 页
施工员:俞忠毛 浙江恒昇装饰工程有限公司
第 13 页共 页
日 期
2023年7月3日
天气
上午:晴 下午:晴 晚上:
工程部位:
南立面,西立面
施工队组:
安装小组,切割小组
施
工
活
动
记
载
膨胀螺栓预埋,三角铁预排,石材干挂
三角钢铁切割,石材切割
日 期
2023年7月5日
天气
上午:晴 下午:晴 晚上:
工程部位:
南立面,西立面
施工队组:
安装小组,切割小组
施
工
活
动
记
载
膨胀螺栓预埋,三角铁预排,石材干挂
三角钢铁切割,石材切割
施工员:俞忠毛 浙江恒昇装饰工程有限公司
第 14 页共 页
施工员:俞忠毛 浙江恒昇装饰工程有限公司
第 15 页共 页
日 期
2023年7月10日
天气
上午:晴 下午:晴 晚上:
工程部位:
南立面,西立面
施工队组:
安装小组,切割小组
施
工
活
动
记
载
膨胀螺栓预埋,三角铁预排,石材干挂
三角钢铁切割,石材切割
日 期
2023年7月13日
天气
上午:晴 下午:晴 晚上:
工程部位:
南立面,西立面
施工队组:
安装小组,切割小组
施
工
活
动
记
载
膨胀螺栓预埋,三角铁预排,石材干挂
三角钢铁切割,石材切割
施工员:俞忠毛 浙江恒昇装饰工程有限公司
第 16 页共 页
施工员:俞忠毛 浙江恒昇装饰工程有限公司
第 16 页共 页
日 期
2023年7月20日
天气
上午:晴 下午:晴 晚上:
工程部位:
西立面,北立面
施工队组:
安装小组,切割小组
施
工
活
动
记
载
膨胀螺栓预埋,三角铁预排,石材干挂
三角钢铁切割,石材切割
日 期
2023年7月25日
天气
上午:晴 下午:晴 晚上:
工程部位:
西立面,北立面
施工队组:
安装小组,切割小组
施
工
活
动
记
载
膨胀螺栓预埋,三角铁预排,石材干挂
三角钢铁切割,石材切割
施工员:俞忠毛 浙江恒昇装饰工程有限公司
第 17 页共 页
施工员:俞忠毛 浙江恒昇装饰工程有限公司
第 18 页共 页
日 期
2023年7月28日
天气
上午:晴 下午:晴 晚上:
工程部位:
西立面,北立面
施工队组:
安装小组,切割小组
施
工
活
动
记
载
膨胀螺栓预埋,三角铁预排,石材干挂
三角钢铁切割,石材切割
日 期
2023年7月30日
天气
上午:晴 下午:晴 晚上:
工程部位:
西立面,北立面
施工队组:
安装小组,切割小组
施
工
活
动
记
载
膨胀螺栓预埋,三角铁预排,石材干挂
三角钢铁切割,石材切割
施工员:俞忠毛 浙江恒昇装饰工程有限公司
第 19 页共 页
施工员:俞忠毛 浙江恒昇装饰工程有限公司
第 20 页共 页
日 期
2023年7月28日
天气
上午:晴 下午:晴 晚上:
工程部位:
西立面,北立面
施工队组:
安装小组,切割小组
施
工
活
动
记
载
膨胀螺栓预埋,三角铁预排,石材干挂
三角钢铁切割,石材切割
日 期
2023年7月30日
天气
上午:晴 下午:晴 晚上:
工程部位:
西立面,北立面
施工队组:
安装小组,切割小组
施
工
活
动
记
载
膨胀螺栓预埋,三角铁预排,石材干挂
三角钢铁切割,石材切割
施工员:俞忠毛 浙江恒昇装饰工程有限公司
第 21 页共 页
施工员:俞忠毛 浙江恒昇装饰工程有限公司
第 22 页共 页
日 期
2023年8月4日
天气
上午:晴 下午:晴 晚上:
工程部位:
西立面,北立面
施工队组:
安装小组,切割小组
施
工
活
动
记
载
膨胀螺栓预埋,三角铁预排,石材干挂
三角钢铁切割,石材切割
日 期
2023年8月10日
天气
上午:晴 下午:晴 晚上:
工程部位:
西立面,北立面
施工队组:
安装小组,切割小组
施
工
活
动
记
载
膨胀螺栓预埋,三角铁预排,石材干挂
三角钢铁切割,石材切割
施工员:俞忠毛 浙江恒昇装饰工程有限公司
第 23 页共 页
施工员:俞忠毛 浙江恒昇装饰工程有限公司
第 24 页共 页
日 期
2023年8月15日
天气
上午:晴 下午:晴 晚上:
工程部位:
南立面,西立面,北立面
施工队组:
安装小组,切割小组,打胶小组
施
工
活
动
记
载
膨胀螺栓预埋,三角铁预排,石材干挂
三角钢铁切割,石材切割
缝隙打胶
日 期
2023年8月20日
天气
上午:晴 下午:晴 晚上:
工程部位:
南立面,西立面,北立面
施工队组:
安装小组,切割小组
施
工
活
动
记
载
膨胀螺栓预埋,三角铁预排,石材干挂
三角钢铁切割,石材切割
缝隙打胶
施工员:俞忠毛 浙江恒昇装饰工程有限公司
第 25 页共 页
施工员:俞忠毛 浙江恒昇装饰工程有限公司
第 26 页共 页
日 期
2023年8月20日
天气
上午:晴 下午:晴 晚上:
工程部位:
南立面,西立面,北立面
施工队组:
安装小组,切割小组,打胶小组
施
工
活
动
记
载
膨胀螺栓预埋,三角铁预排,石材干挂
三角钢铁切割,石材切割
缝隙打胶
日 期
2023年8月25日
天气
上午:晴 下午:晴 晚上:
工程部位:
西立面,北立面,东立面
施工队组:
安装小组,切割小组
施
工
活
动
记
载
膨胀螺栓预埋,三角铁预排,石材干挂
三角钢铁切割,石材切割
缝隙打胶
施工员:俞忠毛 浙江恒昇装饰工程有限公司
第 27 页共 页
施工员:俞忠毛 浙江恒昇装饰工程有限公司
第 28 页共 页
日 期
2023年9月2日
天气
上午:晴 下午:晴 晚上:
工程部位:
西立面,北立面,东立面
施工队组:
安装小组,切割小组,打胶小组
施
工
活
动
记
载
膨胀螺栓预埋,三角铁预排,石材干挂
三角钢铁切割,石材切割
缝隙打胶
日 期
2023年9月10日
天气
上午:晴 下午:晴 晚上:
工程部位:
西立面,北立面,东立面
施工队组:
安装小组,切割小组
施
工
活
动
记
载
膨胀螺栓预埋,三角铁预排,石材干挂
三角钢铁切割,石材切割
缝隙打胶
施工员:俞忠毛 浙江恒昇装饰工程有限公司
第 29 页共 页
施工员:俞忠毛 浙江恒昇装饰工程有限公司
第 30 页共 页
日 期
2023年9月15日
天气
上午:晴 下午:晴 晚上:
工程部位:
北立面,东立面
施工队组:
安装小组,切割小组,打胶小组
施
工
活
动
记
载
膨胀螺栓预埋,三角铁预排,石材干挂
三角钢铁切割,石材切割
缝隙打胶
日 期
2023年9月20日
天气
上午:晴 下午:晴 晚上:
工程部位:
北立面,东立面
施工队组:
安装小组,切割小组
施
工
活
动
记
载
膨胀螺栓预埋,三角铁预排,石材干挂
三角钢铁切割,石材切割
缝隙打胶
施工员:俞忠毛 浙江恒昇装饰工程有限公司
第 29 页共 页
施工员:俞忠毛 浙江恒昇装饰工程有限公司
第 30 页共 页
日 期
2023年9月23日
天气
上午:晴 下午:晴 晚上:
工程部位:
各立面
施工队组:
安装小组,打胶小组,零工小组
施
工
活
动
记
载
膨胀螺栓预埋,三角铁预排,石材干挂
缝隙打胶
立面卫生清理
日 期
2023年9月25日
天气
上午:晴 下午:晴 晚上:
工程部位:
各立面
施工队组:
安装小组,打胶小组,零工小组
施
工
活
动
记
载
膨胀螺栓预埋,三角铁预排,石材干挂
缝隙打胶
立面卫生清理
施工员:俞忠毛 浙江恒昇装饰工程有限公司
第 31 页共 页
施工员:俞忠毛 浙江恒昇装饰工程有限公司
第 32 页共 页
日 期
2023年9月28日
天气
上午:晴 下午:晴 晚上:
工程部位:
各立面
施工队组:
安装小组,打胶小组,零工小组
施
工
活
动
记
载
修补
缝隙打胶
立面卫生清理
日 期
2023年9月30日
天气
上午:晴 下午:晴 晚上:
工程部位:
各立面
施工队组:
安装小组,打胶小组,零工小组
施
工
活
动
记
载
修补
缝隙打胶
立面卫生清理
施工员:俞忠毛 浙江恒昇装饰工程有限公司
第 32 页共 页
施工员:俞忠毛 浙江恒昇装饰工程有限公司
第 33 页共 页
日 期
2023年10月4日
天气
上午:晴 下午:晴 晚上:
工程部位:
施工队组:
零工小组
施
工
活
动
记
载
清理场地卫生离场
施工员:俞忠毛 浙江恒昇装饰工程有限公司
